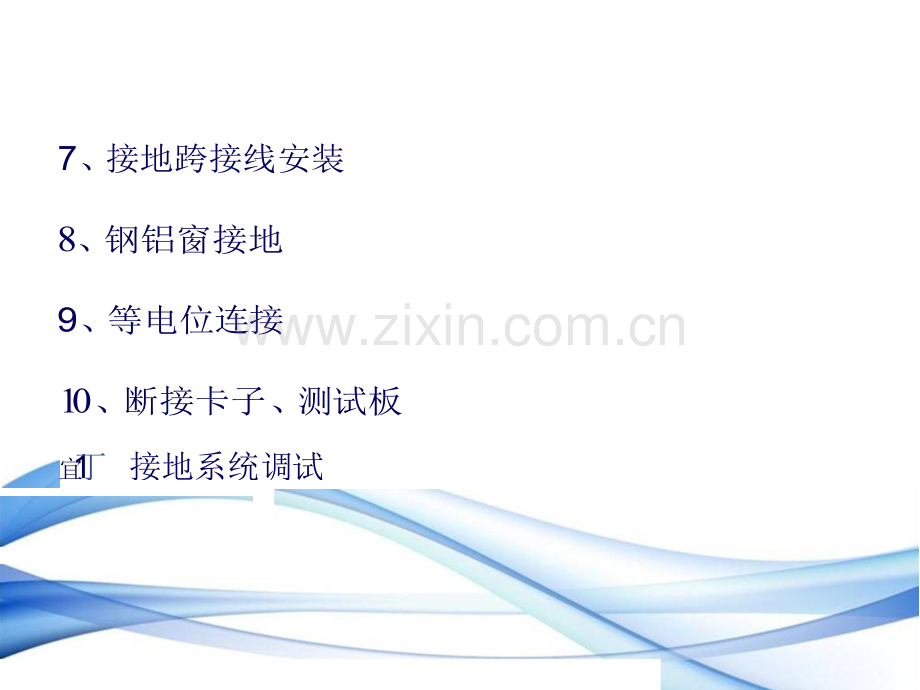

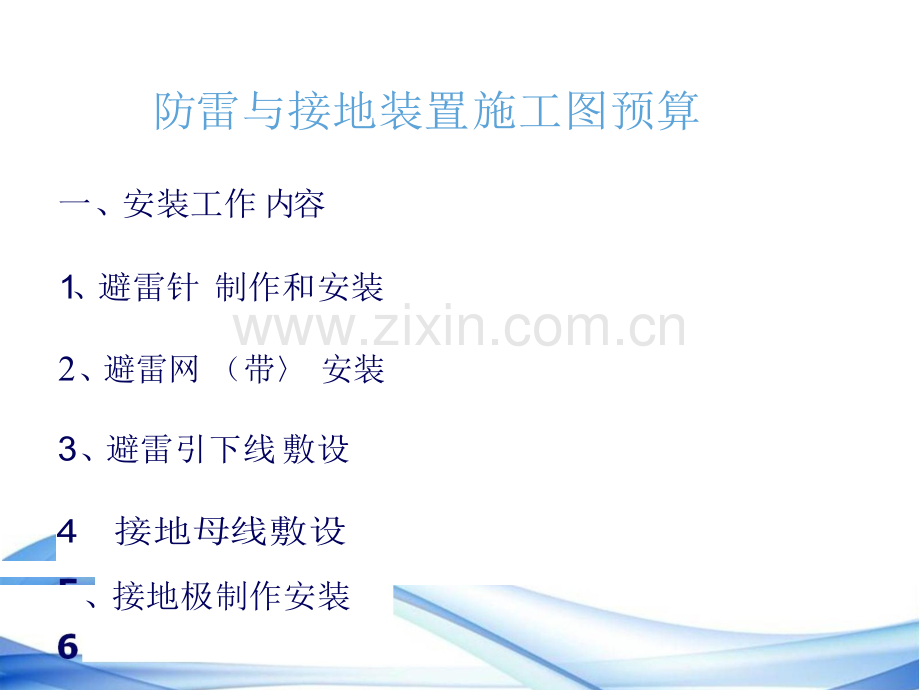

1、防雷与接地装置施工图预算一、安装工作 内容1、避雷针 制作和安装2、避雷网 ( 带 安装3、避雷引下线 敷设、接地极 制作安装 均压环敷设 .:2.Jv乞4接地母线敷设7、接地跨接线安装8、钢铝窗接地9、等电位连接宜1丁 接地系统调试 .:2.Jv乞10、断接卡子、测试板二、工程量计算规 则( 一) 避雷针制作和 安装 令避雷针制作 :“根”令避雷针安装 :“根”。拉线安装:3根为一组 独立避雷针 制作与安装制作7按 “.般铁构件” 制作或按成品计算 :100kg安装:基” .:2.Jv乞( 二) 避雷网 ( 带 安装: “ 10m”避雷网 ( 带 工程量施工图设计长度 ( 1+ 3.9% )

2、3.9% :涉及转弯、上下波动、避绕障碍物 、搭接头所占 长 度2)沿折板支架敷设即了般在女儿墙上敷设 ,定额己包括支架制安,不得另讶。 .:2.Jv乞创1)沿混凝土块敷设时,需另计混凝土块制作。也辅j第网敷设到01000.4 cr同 .:2.Jv乞 .:2.Jv乞 .:2.Jv乞三、避雷引下线敷设避雷引下线敷设可分为运用金属构件引下、沿建筑物构 筑物引下、运用建筑物主筋引下和断接卡子制作、安装 。令工程量施工图设计长度 ( 1+ 3.9 % )如钢构造厂房运用其钢柱做引下线时应套用 “运用 金属构件引万” 。飞之同建筑物构筑物引般是采用圆钢、扁铁沿建筑物和构筑物明敷引下,计算主材费时应按市场

3、价格 相应率。 .:2.Jv乞令运用建筑物内主筋作引下线安装以 “ 10m”为计量单 位,每一柱子内按焊接两根主筋考虑,如果焊接主筋 数超过两根时,可按比例调节 ,即若4根主筋定额基 价2 o .:2.Jv乞断接卡子制作安装 以 “套” 为计量单位 ,按设计规定 装设断接卡子数量。断接卡子箱安装另计。令当建筑钢筋采用 “锥螺纹” 连接时,电气仍需焊接, 如下图。 .:2.Jv乞每b 也表我I线:令此图竖向点划线避雷 网至屋顶金属构件可飞J飞J笙属原l套2-948避雷引下线 敷设 沿建筑、构筑 物引下则使侨团钢或-25时擎鲜血 :Jn蓝 b 1000t.呻JElflele 11 .:2.Jv乞

4、.:2.Jv乞也辅j第引下线和预埋接地钢板令此图有两个项 目,避雷引下线敷设 ( 运用建筑物主筋 引下。 另一项为预埋接地钢板,可套接地跨接线 。一一寸嘈.t.元欲穿军构造在为钢筋遣14一一 一一令运用建筑物主筋作引下结均桂肉同悖接地主辑D杀 10与.lt 乎1.四、接地母线敷 设令挖填土不用另算令接地母线敷设,按设计长度以 “ m”为计算单位 , 其长度按施工图设 计水平和垂直长度另加3.9% 附加长度计算 。计算主材费时另加规定损耗率。 工程量施工图设计长度 ( 1+ 3.9% ) .:2.Jv乞令 户内接地母线敷设涉及打洞、埋卡子、敷设、焊接、油漆等工作内容。卡子水平距离为 1米,垂直方

5、向 1.5米,穿墙时用40 400钢管保护,每10米综 合入一种保护管 ,卡子及钢管费己计入定额之 内,不 得另计 。罗F接地母线敷设涉及地沟挖填土和穷实。挖沟 沟底宽按0:4米,上宽为o-.s米,沟深为0.75米,每米沟长 土方量为0.34米3计算 。如设计规定埋深不 1-1 吁,则可按实际土方量计算调节。土质按普通土综 口考虑 ,遇有石方二油田 矿渣、积水、障碍物等状况时可另行计算 。 .:2.Jv乞令 电缆沟支架连接地线 (不分户内户外 按户内接地母 线执行定额。接地母线与支架焊接不得另计跨接线 。令铜接地绞线 ( 2-900901 ) 合用于户外埋设 ,管内 敷设时执行管 内穿线定额

6、。公构架接地902)是接户外钢构造或混凝土杆构架 地考虑 。每处接地涉及4米以内水平接地线。 接地跨接线安装扁钢按 40 4,采用钻孔方式 ,管件揉按运用法兰盘连接螺栓:轨道运用鱼尾板固定螺栓: 灭行管道采用焊接进行综合考虑。 .:2.Jv乞每b 也需斡篇基本钢筋做接地 .:2.Jv乞令运用基本钢筋做接地 ,套用均压环(2-945)敷设子 目 (但均压环敷设子目 内并没有圆钢等主材 ,只考虑 了钢筋与钢筋之间搭接焊,因此 ,还应当计算基本 钢筋跨接数量也穰蒲网跨接按平均每6m两根主筋间跨接一处L(n-1)/ 6( c ) 跨接处 注:跨接处间 隔如设计有规定可换算 。35.0m,规定4m跨接一

7、次,试计算总焊接处 : .:2.Jv乞例:设计规定运用基本两根主筋作接地网,单长五、接地极制作安装:“根” .:2.Jv乞令接地极制作安装以 “根” 为计量单位 。其长度按设计 长度计算 ,设计无规定期,每根按 2.Sm计算 。若设 计有管帽时,管帽另按加工计算 。六、均压环敷设:“ 10m”令均压环敷设以 “ m”为单位计算 ,焊接时按两根筋 考虑,超过两根时 ,可按 比例调节。长度按设计 需要作为均压接地 圈梁中心长度,以延长米来 计算。毛防雷引下线均压环当设计规定另敷设扁钢或圆钢时, 则执行户内接地母线定额,主材另计。梁主筋作接地装置可借用 “均压环敷设 运用圈梁钢 筋焊接”。 .:2.

8、Jv乞令柱主筋与 圈梁钢筋焊接 ( 2-946 ) :当楼层有局部等电位箱时,在立柱引下钢筋上 和圈梁钢筋进行焊接, 焊接按2根主筋考虑。 .:2.Jv乞令基本梁和立柱钢筋 ( 引下线 焊接也执行柱主筋与圈 梁钢筋焊接。七、接地跨接线安装令 指接地母线遇有障碍需跨接时相连接连接线或运用 金属构件 、金属管道作为接地线时 ,需要焊接连接 线。如易燃气体管道法兰盘之间连接 0伸缩缝 运用地下管道作为接 地母线 ,法兰处要做接地 跨接吊车钢轨作为接地母线 ,两钢轨跨接 。管敷设时连接管箍之 间接地跨接线己包括在 配管 定额之内 ,不应重复计算 。 .:2.Jv乞令钢筋混凝土柱子上安装 接地电阻测量板

9、可套一处接 地跨接线定额。定额内一处跨接线己含0.459kg镀辞 扁钢,故不得再另计测量板 主材费。 .:2.Jv乞令测试板作箱体话,箱体另计 。令 建筑物防雷设计规范 GB50057 :令当运用混凝土 内钢筋、钢柱作为 自然引下线并同步采 用基本接地体时 ,可不设断接卡 ,运用钢筋作引下线 时应在室 内外恰本地点设若干连接板,该连接板可 供测量太 接人工接地和作等电位连接用。当仅运用钢筋作引平线并采用埋于土壤中人工接地 体时 ,应在每根引下线主矛距地面不低于Q.3m处设 接地体连接板。采用埋于土壤 中人工接地体时应设接卡子 J其上端应与连接板或钢柱焊接 。 .:2.Jv乞八、钢铝窗接地:“

10、10处”令高层建筑六层以上金属窗要接地 ,每一种窗户一处。 令钢窗 、铝窗接地以 “处” 为计量单位,按设计规定接地金属 窗数进行计算 。钢铝门窗接地是按采用8圆钢一端和窗连接,一端 与圈梁内主筋连接方式考虑。 .:2.Jv乞每b 也需罄蔼位连接施工九、电位连接施工令等电位箱和局部等电位箱箱体单独套定额,局部等电 位箱 应套接线盒安装子 目,总等电位箱套接线箱安装 子目。必厨房、厕所等电位连接如何施工? 有这样几种状况去 等电位接线盒中接地线为BVR4mm2 软铜线穿管敷设 ,至配电箱接地排 ,作等电位连接。 、等电位接线盒引出8号铅丝或圆钢就近引致防雷引下线。 .:2.Jv乞每b 志卖得令3

11、、尚有等电位接线盒线从卫生间插座地线引出。这几种有也许 以组合形式浮现。套项时看阐明和图 纸状况 ,如不详,那么按第1种状况较多 。必卫生间等电位及配电间等电位 016圆钢是不是可 以套户 内接地母线 ?答:套用 “运用金属构造引下” 子 目j要加主材 (扁钢或其她 及损耗。 .:2.Jv乞 .:2.Jv乞;电位连接注:图申1创脂代表:1 一 夫型用电设备2 一 钢植3 一 金属立面4 一 用电设备与公用搭地系统在地面k预理i牛等电位连接点5用电设备6 一 等电位连接带,7 一 钢筋混渥士内钢筋8 一 基本接她体,9 一 各种管剑甘共用口十、接地系统调试令 “ 系统”“组” :接地极根数较少时

12、。接地网实验是指接地网 电阻测定。按实验刺史,只要 作一次接地电阻测试就计算一次。综合基价所称系统是按每一种建筑物或生产区为单 位考虑。即每个建筑物或厂区为一种系统。 .:2.Jv乞令独立避雷针 、烟囱避雷针等均应套一组调试定额 。 令普通重复接地 、变压器 中性点接地、避雷器接地、建筑物 防雷接地 ,凡设计为一种独立接地系统者, .:2.Jv乞则一种独立接地系统可按一组调试计算,如一种建筑 物防雷和重复接地连在一起,运用同一组接地极时则 该建筑物只能计二个系统调试。 .:2.Jv乞令 半导体少长针消雷装置是按生产厂家供应成套装置 , 现场 吊装、组合 。接地引下线及接地 电阻实验另套相 应定

13、额。1一 电源电绩;2一 陀线搭地 之一 等电位连接带 4一 水管5 一 煤气霄6 一 水表幢楼线-且且也也一 人王基毡搭地体9一 墙,在,她般内钢筋;1110一 金属普通一 辆用钢篇作为自然5(1!12 一 TV天线,带月黑习;1飞 一 些现锚甸甸篱懂事由恤 ,14一 楼闪网;5 15甲 电表;R 16一 与基本接地体连接让 J.,. 17 - SPD. 18一 煤气营绝缘留19放电间隙s一 安全距离坊市装置示例例:一、工程概况某饲料厂主厂房 ,房顶长和宽分别为 30m和 lm,层高4.Sm ,共丑层 ,女儿墙高度0.6m,室内外高差0.45m ,女儿墙顶敷设 8镀特圆钢避富帝, 8镀铸圆钢

14、引下线白 两角引下 ,在距室外自然地坪 1- .Sm处断开 ,在距建筑物 3m处,设3根 2.Sm长 so 5角钢接地极两组 ,打入地下0.8m ,顶部用 40 4镀特扁钢连通 ,在引下线 嘶接卡子处和引下线连接 。 .:2.Jv乞二、计算综合基价共计 解 :一、工程量计算 1、屋顶避雷网敷设( 30+ 11) 21.039= 85.2m2 引下线敷设8(4:5 S+1.-6+O:S-1.8) 21.039=m .:2.Jv乞3、接地母线( 0.8+3+ 10+ 1.8) 21.039=m4、接地极安装23= 6根5、断接卡子安装 2个 .:2.Jv乞6.: 接地极接地电阻测试2组单位数量计算

15、式10m1 8.5221 2- 引下线敷设8l 10m1 4.89接地母线 40 4l 10m1 2.87飞序亏仨3定额编亏仨1项目名称12-屋顶避雷网敷设8l 50 5接地极安装根1 6、唱 、断接卡子安装套I 0.2、10接地极接地电阻测试 组 .:2.Jv乞阐明:1. 图示标高以室外地坪为士0.00 计算,不考虑墙厚,也不考虑引下线与避雷网、引下线与断接卡子连接耗量,2.避雷网均采用 ,25 4 镶镑扁钢, 某些标高为 2钮,别的某些标高均为 21m。3.引下线运用建筑物柱内主筋引下,每一处引下钱均需焊接 2 根主筋。每一引下钱离地坪 1.Sm 处设一断接卡子o,4.户外接地母线均采用

16、404 镶铮扁钢,埋深 0.7mo 5.接地极采用L5050X 5 镶铮角钢制作 ,L=2.5mo6. 接地电阻规定不大于 10 欧姆。.- .:2.Jv乞7. 图中标高单位以m 计,别的均为 IDDlo5创)()t.5田mt.50()()L5侃)()L50001.温斗一-0一心接肌问叫铸角钢L=2.511t户一 -o一 -0 币一-08则 cp14则cp8则?24.00N雷同 镀铮扁钢 2 EEb ,gEEF唱1ELEE ltrl 1 品 ” 咱. .啕晶 图 a 鲸舍楼院接地平面图 之k,二80005创)()t.14000 棚50()()L5创用牛撞地极L505 镀铸角钢L=2. 5112

17、1. 00引下钱 运用柱内主筋引下”二.,. 圃 .,.一 图a 鲸舍楼院接地平面图. _,._.-0. 品 之k,二志者嚷量计算1、避雷网敷设工程量( 2.5+ 10+ 2.5) 4+ 10+( 10+ 8+ 14+ 8)2+ 14 2+( 24-21) 4 ( 1+ 3.9/o )= 197.41( m)2-1t .8) 3: 5芜6_0C m ) .:2.Jv乞2、号 下线运用建筑物柱内主筋引 下工程量每b 志卖得3、角钢接地极制作安装9根4、户外接地母线敷设工程量 ( 58)+C 3+ 2.5)+ 3+ 3+C 0.7+ 1.8) 3 C 1+ 3.9/o )= 61.30C m )5断接卡子制作安装 3套6、防雷接地系统调试 :1系统 .:2.Jv乞
