收藏 分销(赏)

抗滑桩钻孔灌注桩综合项目施工基本工艺.doc

上传人:精*** 文档编号:2682900 上传时间:2024-06-04 格式:DOC 页数:19 大小:13.48MB
下载 相关 举报
抗滑桩钻孔灌注桩综合项目施工基本工艺.doc_第1页
第1页 / 共19页
抗滑桩钻孔灌注桩综合项目施工基本工艺.doc_第2页
第2页 / 共19页
点击查看更多>>
资源描述

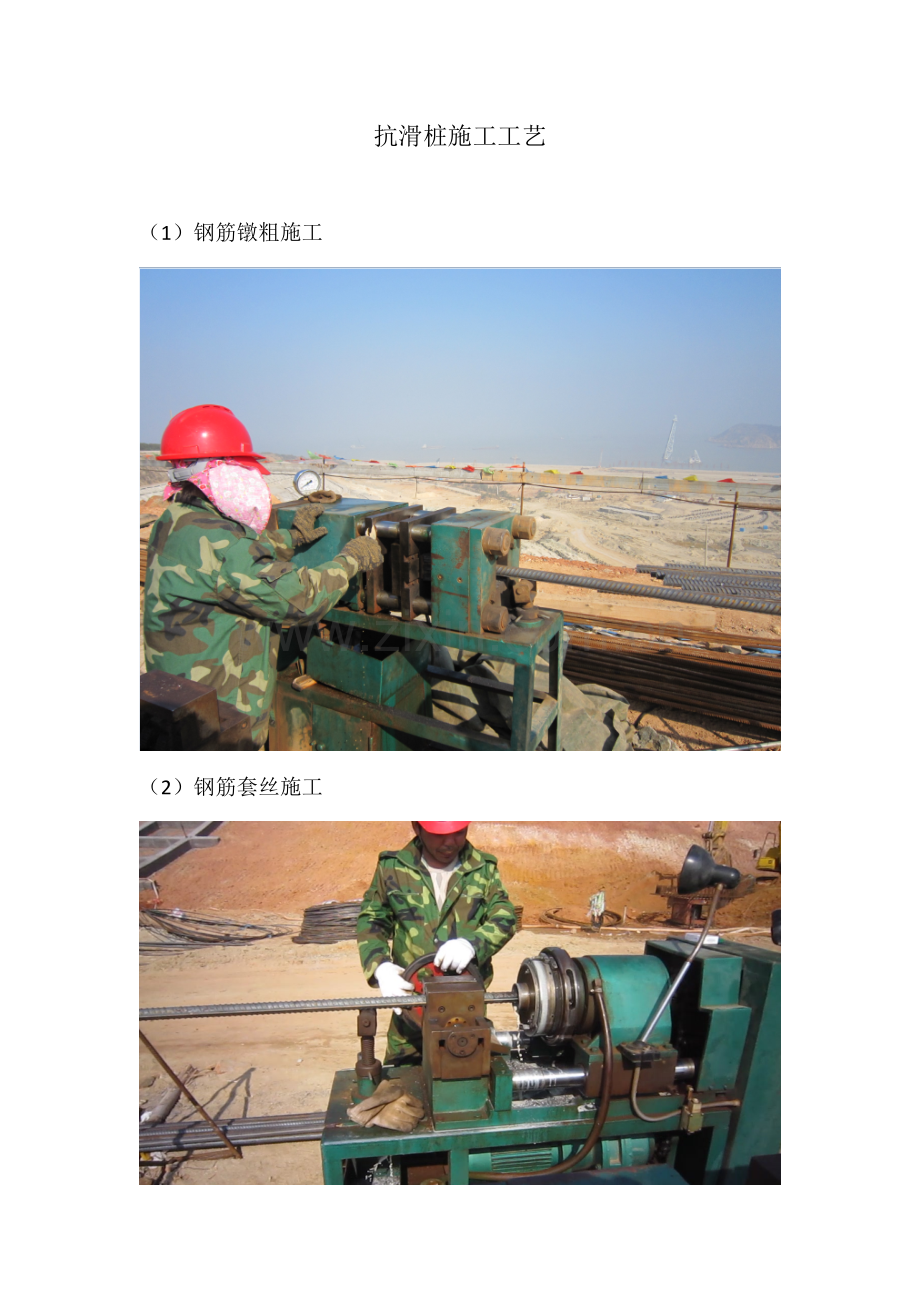

抗滑桩施工工艺 (1)钢筋镦粗施工 (2)钢筋套丝施工 (3)在进行了钢筋镦粗和套丝后便形成了下图所表示机械连接 (4)钢筋笼绑扎 (5)下图中钢筋笼中十字连接为临时防护方法,目标是为了预防钢筋笼在绑扎和安装过程中发生变形,在钢筋笼安装过程中拆除. (6)护筒埋深,即埋在地面表层,预防孔表面坍塌和变形,护筒以下部分则用泥浆进行护壁,安装好即达成下一步图片所表示效果。 (7)桩机冲孔(桩机经过孔中重锤反复击打地面以实现冲孔目标) (8)泥浆池(经过泥浆池里水泵将泥浆不停抽放到上图中抗滑桩孔中,孔中泥浆在重力作用下经过事先挖好导流渠流到泥浆池,以此形成循环,再经过不停注入清水方法,时刻保持泥浆浓度平衡,以达成泥浆护壁作用) (9)待冲孔达成设计深度后,并达成入岩2米要求后,监理给予收孔,随即便进行清孔,即不停稀释孔中泥浆浓度,以达成清渣目标。 (10)钢筋笼安装 (11)经过机械连接将两段钢筋笼进行连接 (12)待钢筋笼安装完成后,利用泵车,将商品砼经过导管进行抗滑桩浇筑,浇筑工艺是将导管进行埋深,即导管底部至孔底距离宜为250~500mm,经过反浆,将混泥土至下而上进行浇筑,第一次开管浇捣砼时,砼初灌量必需能确保埋入导管大于0.8m以上。下图一、二为导管。 (13)伴随混泥土浇筑高度不停升高,导管埋深也需不停上移,立即导管一节节地拆卸,下图为拆卸导管 (14)浇筑完成 (15)凿桩头,因经过反浆浇筑,抗滑桩浇筑至顶部后,有部分残渣及泥浆混于砼中,需将上图所表示抗滑桩顶部0.8~1m部分凿去以此来确保桩身质量。 (16)进行抗滑桩顶部锚索施工(因为锚索框架梁施工工序照片搜集还未完善,待整理完善后,将锚索框架梁整个施工步骤制作一文档另行发送) (17)进行灌梁浇筑(下图为灌梁浇筑完成照片) (18)待灌梁达成龄期后,对灌梁锚索进行张拉 (19)待张拉完成后,对锚索进行封锚处理
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
