收藏 分销(赏)

室外土方回填综合项目施工专项方案.doc

上传人:a199****6536 文档编号:2682296 上传时间:2024-06-04 格式:DOC 页数:11 大小:1.73MB
下载 相关 举报
室外土方回填综合项目施工专项方案.doc_第1页
第1页 / 共11页
室外土方回填综合项目施工专项方案.doc_第2页
第2页 / 共11页
室外土方回填综合项目施工专项方案.doc_第3页
第3页 / 共11页
室外土方回填综合项目施工专项方案.doc_第4页
第4页 / 共11页
室外土方回填综合项目施工专项方案.doc_第5页
第5页 / 共11页
点击查看更多>>
资源描述

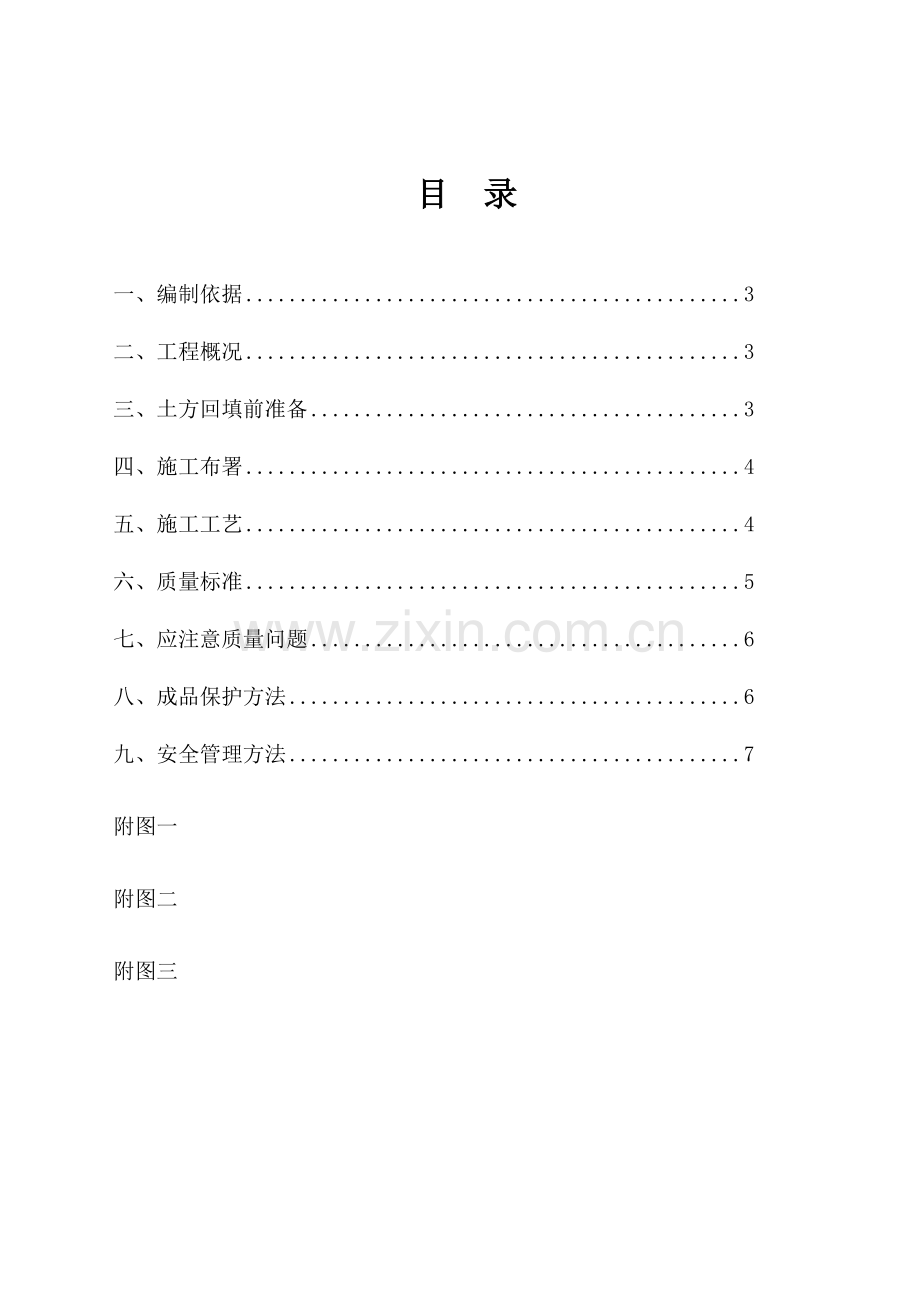

1、安阳.义乌国际商贸城 住宅二期工程 室外土方回填施工方案浙江中鸿建设安阳项目部 编制人: 二零一四年三月十二日目 录一、编制依据3二、工程概况3三、土方回填前准备3四、施工布署4五、施工工艺4六、质量标准5七、应注意质量问题6八、 成品保护方法6九、 安全管理方法7附图一附图二附图三室外基槽土方回填施工方案一、编制依据建筑地基基础工程施工质量验收规范(GB50202-);建筑地基处理技术规范(JGJ79-);机械回填土施工工艺标准(J103-);人工回填土施工工艺标准(J104-);建筑工程施工质量统一验收标准(GB50300-)。二、工程概况1、基础概况工程名称:安阳.义乌国际商贸城住宅二期

2、项目建设单位:安阳新时代置业设计单位:机械工业第六设计研究院;监理单位:北京和平诚信工程建设监理;施工单位:浙江中鸿建设工程 建筑面积:17万平方米;2、工程概况安阳.义乌国际商贸城住宅二期工程,在安阳市中华路和德隆街交叉路口西南角,由9#、11#、12#、17#、19#五栋高层住宅及地下车库组成,其中,9#、11#、楼为地下二层,地上三十三层,建筑高度为98.55米,17#、19#为地下二层,地上三十二层,建筑高度为97.85米,12#楼为地下二层,地上三十三层,建筑高度为97.85米。主体楼座为筏板基础,主体结构体系为剪力墙结构;地下车库基础为独立柱基加防水顶板,楼盖采取现浇混凝土空心楼盖

3、,外围为300厚挡土墙。回填土高度为6.95m,基槽护壁采取混凝土护坡。经现场测量地下室外墙距离基坑护坡边缘上口平均为3.4m,下口平均为2.06m。地下室外墙外侧回填土方约6167立方米(土方回填范围详见附图)。三、土方回填前准备1、作业条件(1)填土前,请监理对基坑进行隐蔽工程验收(含外墙防水及防水保护层检验验收),并做好统计,办理隐蔽工程验收手续。(2)施工前应依据工程特点、填土料种类、密实度要求、施工条件等,合理确定填土料含水率控制范围、虚铺厚度及压实遍数等参数。(3)施工前,应做好水平高程控制部署。如基坑边上,每间隔10m订上水平桩或在临近建筑物抄上标准高程点。(4)确定好施工次序及

4、填土料存放点等。2、机具准备有些人力夯、蛙式打夯机、手推车、筛子(孔径40mm-60mm)、铁锹(平头、尖头)、2m靠尺、小线、钢尺、胶皮管等。3、其它准备(1)外墙立面防水、50mm聚苯板保护层随土方回填前铺设。(2)拆除外墙搭设围护及地下室施工或防水施工用脚手架(分段进行)。(3)地下室外墙后浇带(采取预制板封堵,并在外侧抹灰)和预留洞封堵(采取240砖墙)完成。(4)清除填方基底上垃圾和其它杂物,验收基底标高。(6)准备好施工机具,对施工人员进行技术交底和安全交底。四、施工布署本工程回填土依据地下室施工次序进行(现在场地南侧外墙已施工完成),为适应主体建筑物施工及满足建筑物回填需要达成条

5、件,先回填施工场地南侧基坑,以后回填西侧基坑,最终回填东、北侧基坑;土方回填时,采取挖掘机装土,自卸汽车将回填土运到位,然后再用挖掘机配合人工送土到基坑,再利用人工将其铺平、扎实。回填材料严禁采取淤泥、耕土、冻土、膨胀性土、有机质含量大5%土或建筑垃圾进行回填,回填土不得含有石块、碎砖、灰渣及有机质;分层回填扎实,厚度250mm,扎实后回填土压实系数应0.94。回填土过程中使用蛙式打夯机进行扎实。五、施工工艺1、工艺步骤基槽底清理检验土质分层铺土、耙平夯打密实检验密实度修整找平验收。2、回填用土方技术要求:回填土采取基槽开挖填料,进场后清除砖头等杂物。回填土进场后由试验人员进行含水率测试,当含

6、水率过大时,采取翻松晾晒,风干法降低;当含水率过小时,可采取预先洒水湿润方法。3、土方回填采取挖掘机加人工回填,机械打夯方法,由东至西,自下而上分层铺填,每层虚铺土厚度小于25cm,回填土每层最少夯三遍,打夯应一夯压半夯,夯夯相接,行行相连,严禁用水浇使土下沉。4、回填土每层扎实后,应按规范要求进行环刀取样,测出土干容重,达成要求后再进行上一层铺土。5、修整找平:填土全部完成后,应进行表面拉线找平,凡超出标准高程地方,立即依线铲平,凡低于标准标高地方,应立即补土扎实。在整个回填过程中,设置专员确保观察仪器和测量工作正常进行,并保护所埋设测量标志完好。 6、施工机具依据回填土次序安排挖掘机2台,

7、4台蛙式打夯机,10辆手推车,铁锹及绝缘手套、绝缘鞋等防护用具若干。7、回填土时,地上结构正在进行,为确保施工安全,应由专员看护,避免交叉作业。8、雨期施工(1)施工中注意雨情,在降雨前应立即夯完已填土层或将表面用塑料布覆盖,并形成一定坡度,以利于排出雨水,雨后应晾晒或清除填土面淤泥,合格后方可继续填筑。(2)检验并修补基坑四面挡水台,预防地面水流入基坑。六、质量标准1、填筑前,首先对回填段进行地形、剖面测量复核,并把测量资料报送监理复检。其次对测量后基槽进行基础面清理,然后报监理进行回填前验收,验收合格后方可回填。2、基底清理和回填土料必需符合设计和施工规范要求。填土前,应将基槽底上垃圾等杂

8、物清理洁净,清除到基础底面标高,将回落松散垃圾、砂浆、石子等杂物清理洁净。回填土宜优先采取基槽挖出土,但不得含有有机杂物,含水率应符合要求。3、回填土必需按要求分层扎实。取样测定扎实后土干容重,其合格率不应小于90%,不合格干土容重最低值和设计值差,不应大于0.08g/cm3,且不应集中。环刀取样方法及数量应符合要求。4、土方填筑时,对填筑段选派有经验工程技术人员在现场填筑中进行监督,并亲密配合监理监督人员工作。5、在土方填筑过程中,要对每步土进行检测,检测合格后把检测资料报送监理并请监理抽检,复检合格并经同意后进行下步土回填。6、在堆土料场,不定时对土料含水量进行检验,对于含水量较高土料必需

9、翻晒,待其含水量达成要求后方可进行回填。7、在监理检验后,对不合格回填土要根本按监理指示进行返工、修理和补强。8、土方填筑完工后,首先对工程全部填筑部位按国家相关要求进行自检,自检合格后报请监理进行验收。9、人工回填土工程质量检验标准项目序号检验项目许可偏差或许可值检验方法桩基、基坑、基槽人工场地平整管沟地(路)面基础层主控项目1标高-50+30-50-50水准仪2分层压实系数符合设计要求按要求方法通常项目1回填土料符合设计要求取样检验或直观判别2分层厚度及含水量符合设计要求水准仪及抽样检验3表面平整度20202020靠尺或水准仪(10)机械回填土工程质量检验标准项目序号检验项目许可偏差或许可

10、值检验方法桩基、基坑、基槽人工场地平整管沟地(路)面基础层主控项目1标高-50+50-50-50水准仪2分层压实系数符合设计要求按要求方法通常项目1回填土料符合设计要求取样检验或直观判别2分层厚度及含水量符合设计要求水准仪及抽样检验3表面平整度20302020靠尺或水准仪七、应注意质量问题1、未按要求测定土干容重:回填土每层全部应测定扎实后干土质量密度。符合设计要求后才能铺摊上层土。未能达成设计要求部位,应有处理方法和复验结果。2、回填土下沉:因虚铺土超出要求厚度或扎实不够遍数,甚至漏夯,坑底有有机杂物或落土清理不洁净等造成。这些问题在施工中应认真实施规范相关各项要求,并要严格检验,发觉问题立

11、即纠正。3、回填土扎实不密:应在扎实时对干土合适洒水加以润湿,如回填土太湿一样夯不密实呈“橡皮土”现象,这时应将“橡皮土”挖出,重新换好土再予扎实。八、成品保护方法1、教育全部参施人员注意成品保护工作,提升其保护意识。2、施工时,对定位标准桩、轴线桩、标准水准点等应注意保护,运土时不得碰撞,预防损坏位移。3、夜间施工时,应合理安排施工次序,设有足够照明设施,预防铺填超厚,严禁汽车直接倒土入基坑内。4、基础或管沟混凝土应达成一定强度,不致因土而受损坏时,方可回填。5、土方回填时应注意地下室防水或防水保护层成品保护。九、安全管理方法1、安全防护方法。(1)人员进场前必需进行三级教育,施工前进行书面

12、安全技术交底,并推行签字手续。(2)回填过程中,回填部位上方严禁作业,预防高空坠物打击,闲杂人员不准靠近施工机械,以免发生危险。打夯机应适用单项开关,由两人共同操作,一人打夯,一人扶线,以免打坏电线造成漏电,打夯和扶线人员在操作过程中要佩戴绝缘手套,穿绝缘鞋。(3)槽边1.5m范围内严禁堆土,预防塌方。(4)保护消防设施,不要被机械压坏,回填土时做好基坑周围防护,严禁拆除护栏,做好上下基坑通道,采取防土方坍塌和人员坠落方法。2、安全用电方法。(1)进入现场人员必需戴安全帽,临时用电必需由电工专员负责。晚上现场要有足够照明度,电工要昼夜寻查,以防有漏电及其它情况发生。(2)夜间照明要用专用220V带有漏电保护专用配电箱,使用碘钨灯应有可靠外支架及灯外壳保护;(3)灯具电线应挂起,不能拖地,避免压破造成漏电;(4)使用夯机人员必需有绝缘保护用具(手套、绝缘鞋),夯机把手应用绝缘带缠绕。3、环境保护方法。 (1)因为现场场地比较狭窄,现场派专员负责土方回填速度及运输车辆进场时间及进场数量,以确保土方能够满足回填土施工速度需求,同时又不致使现场内堆积过多土方。 (2)运土车卸车后要对车身进行清理或冲洗,避免残留土遗洒,并在现场以外200m运土路线范围内天天派专员定时打扫三遍。 (3)现场要保持整齐,无散乱堆土现象,道路要勤洒水,确保无尘土飞扬。附图一:附图二:

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
