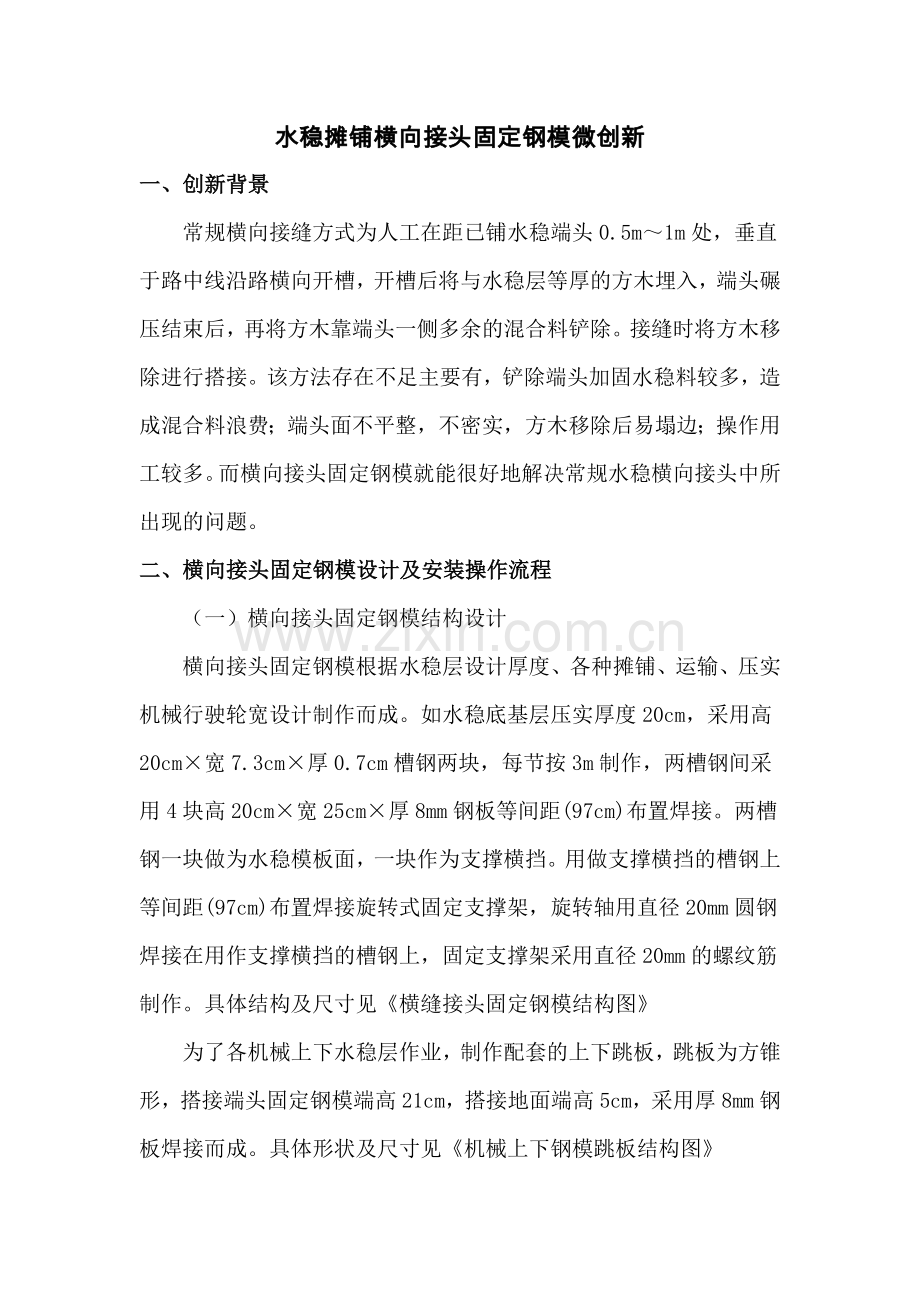

资源描述
水稳摊铺横向接头固定钢模微创新
一、创新背景
常规横向接缝方式为人工在距已铺水稳端头0.5m~1m处,垂直于路中线沿路横向开槽,开槽后将与水稳层等厚的方木埋入,端头碾压结束后,再将方木靠端头一侧多余的混合料铲除。接缝时将方木移除进行搭接。该方法存在不足主要有,铲除端头加固水稳料较多,造成混合料浪费;端头面不平整,不密实,方木移除后易塌边;操作用工较多。而横向接头固定钢模就能很好地解决常规水稳横向接头中所出现的问题。
二、横向接头固定钢模设计及安装操作流程
(一)横向接头固定钢模结构设计

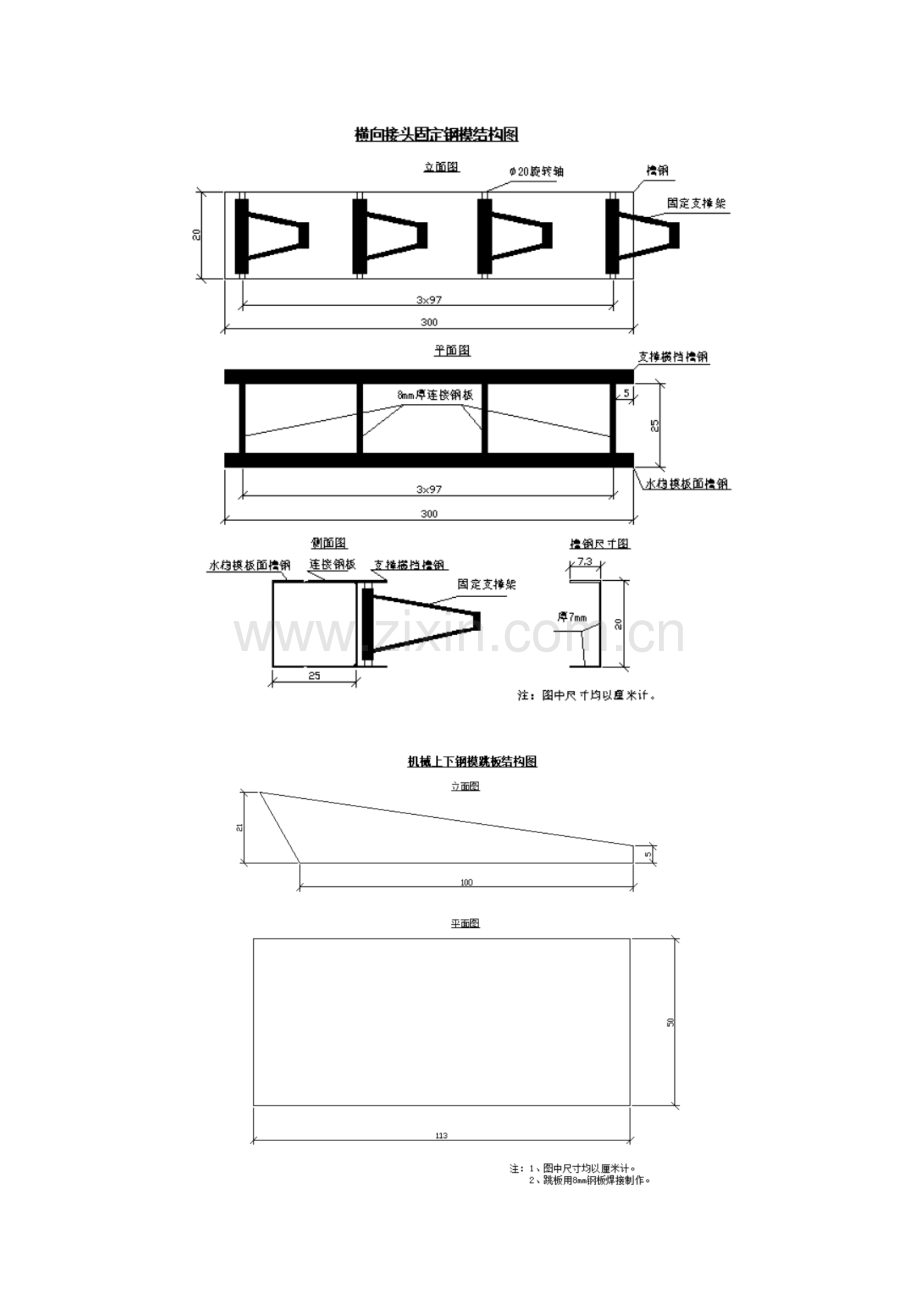

横向接头固定钢模根据水稳层设计厚度、各种摊铺、运输、压实机械行驶轮宽设计制作而成。如水稳底基层压实厚度20cm,采用高20cm×宽7.3cm×厚0.7cm槽钢两块,每节按3m制作,两槽钢间采用4块高20cm×宽25cm×厚8mm钢板等间距(97cm)布置焊接。两槽钢一块做为水稳模板面,一块作为支撑横挡。用做支撑横挡的槽钢上等间距(97cm)布置焊接旋转式固定支撑架,旋转轴用直径20mm圆钢焊接在用作支撑横挡的槽钢上,固定支撑架采用直径20mm的螺纹筋制作。具体结构及尺寸见《横缝接头固定钢模结构图》
为了各机械上下水稳层作业,制作配套的上下跳板,跳板为方锥形,搭接端头固定钢模端高21cm,搭接地面端高5cm,采用厚8mm钢板焊接而成。具体形状及尺寸见《机械上下钢模跳板结构图》
横向接头固定钢模实物图
现场施工图 拆模后端头成品
(二)安装操作流程
1、摊铺机开始或结束摊铺时,工人拉直线,将端头水稳料铲齐后,端头固定钢模紧靠到端头水稳边上,采用钢钎将模板固定。人工按松铺厚度对端头水稳料进行摊铺整平。
2、端头固定钢模节段间连接:节段间模板采用插销法固定连接,连接时拉直线,注意两段模板顶部、竖直面对齐,确保节段间连接直顺、无错台。
3、端头固定钢模安装加固后,将机械上下用跳板按照机械运行轮距搭接安装到位。
钢模节段间连接 机械上下跳板安装
4、端头水稳料终凝后,人工用铁锤将模板固定钢钎左右敲松后拔出,轻敲模板,观察模板与水稳料间有空隙后,由2名工人将模板抬出,移至下一接头处。
三、端头固定钢模特点
1、结构原理简单,材料来源广泛,对现场施工所需易于加工制作。
2、模板每3m一节,重量较轻(每节总重约130kg),易于2人操作。
3、模板现场安装简单,较堵头木方安装时不用开槽,端头直接安装到位,且更牢固。端部水稳碾压时,不易产生推移。
4、模板安装、拆卸速度快,拆除后,没有松散的水稳料,可直接进行接缝摊铺,提高了工作效率,没有多余的水稳料清除,减少了接头水稳料的浪费,节省了施工成本。
5、模板拆除后,端头垂直、密实,不塌边。使后续横缝处的质量得到了较好的保障。
四、端头固定钢模使用注意事项
1、模板用槽钢型号根据水稳层摊铺厚度来确定,
2、模板长度不宜过长,以便于2人安装与拆除,预防装运变形。
3、端头水稳料碾压前,宜采用1:4(水:水泥)水泥净浆对模板边的水稳料进行浇灌。模板在水稳料终凝后或摊铺碾压后第二天拆除,周转至下一横向接缝处。
4、模板拆除时,直接将模板锚栓钢钎拔出即可拆除,严禁用钢钎对模板进行撬拆。
五、适用范围
适用于水泥稳定粒料(底)基层摊铺的横向施工缝处理。
银百高速Ⅱ项目经理部
二〇一九年四月十九日
