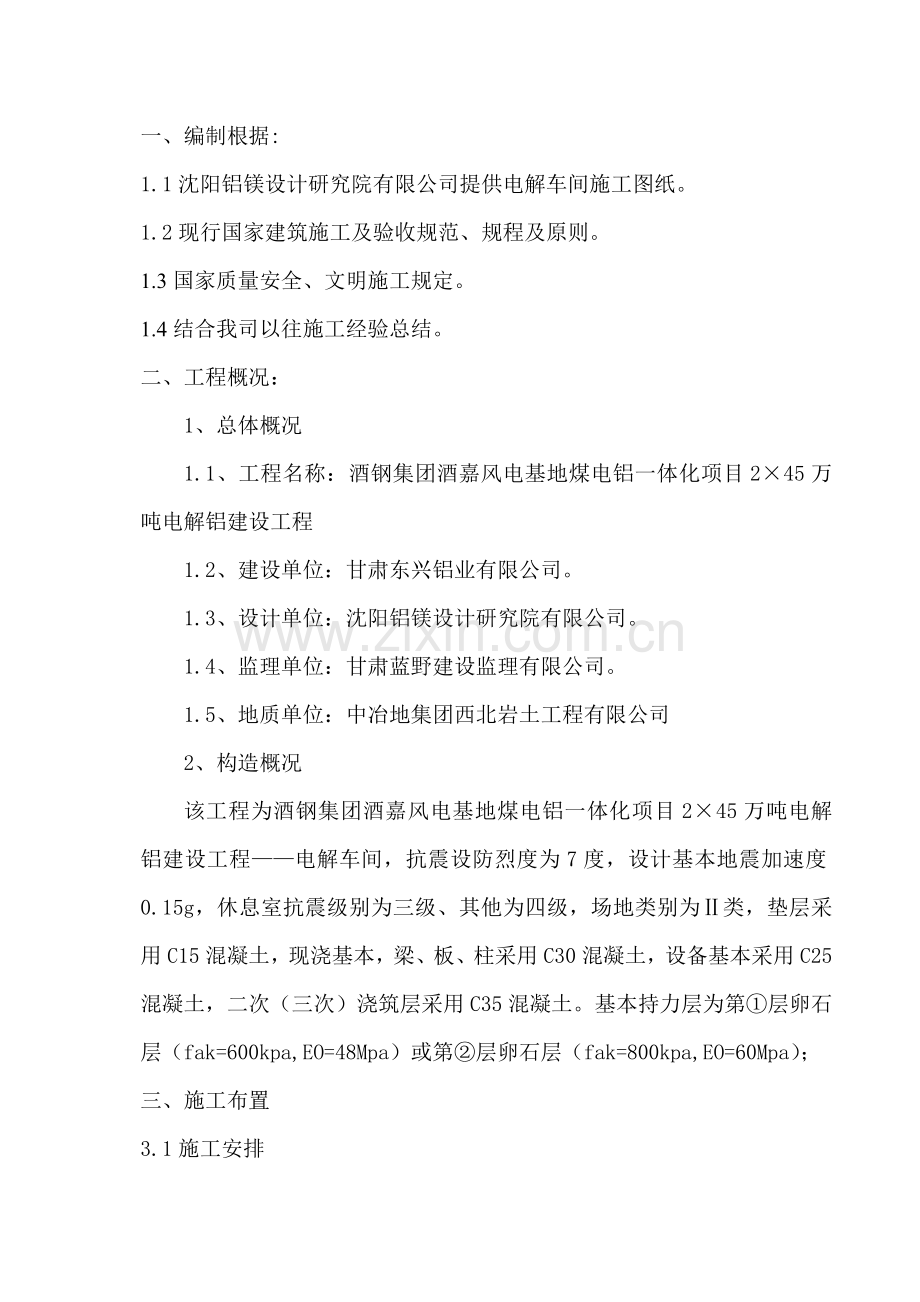

一、编制根据:
1.1沈阳铝镁设计研究院有限公司提供电解车间施工图纸。
1.2现行国家建筑施工及验收规范、规程及原则。
1.3国家质量安全、文明施工规定。
1.4结合我司以往施工经验总结。
二、工程概况:
1、总体概况
1.1、工程名称:酒钢集团酒嘉风电基地煤电铝一体化项目2×45万吨电解铝建设工程
1.2、建设单位:甘肃东兴铝业有限公司。
1.3、设计单位:沈阳铝镁设计研究院有限公司。
1.4、监理单位:甘肃蓝野建设监理有限公司。
1.5、地质单位:中冶地集团西北岩土工程有限公司
2、构造概况
该工程为酒钢集团酒嘉风电基地煤电铝一体化项目2×45万吨电解铝建设工程——电解车间,抗震设防烈度为7度,设计基本地震加速度0.15g,休息室抗震级别为三级、其他为四级,场地类别为Ⅱ类,垫层采用C15混凝土,现浇基本,梁、板、柱采用C30混凝土,设备基本采用C25混凝土,二次(三次)浇筑层采用C35混凝土。基本持力层为第①层卵石层(fak=600kpa,EO=48Mpa)或第②层卵石层(fak=800kpa,EO=60Mpa);
三、施工布置

3.1施工安排
依照施工现场及到图状况,先施工框架基本及平台基本,再施工电解槽基本及母线支架基本。
a) 施工从场区自西向东逐渐展开进行,先期配备40组基本模板。
c) 砼由搅拌站集中供应,采用泵送砼。
d) 施工程序:
基本土方开挖 基本垫层施工 基本及地梁模板、钢筋 基本砼
3.2质量目的:
保证竣工一次交验合格率100%.
3.3工期目的:
以合同工期为准,保证网络节点。
3.4施工技术准备
a.施工技术人员必要熟悉图纸,清晰作业流程,及时与设计院、监理获得沟通,在开工前编制施工方案。施工方案应符合设计及规范规定,符合现场设计状况,并具备较强可操作性。
b.施工人员进场后,应进行岗前安全和技术教诲、培训,组织学习有关规范、原则和其他规章制度。
c.及时进行设计交底、图纸会审等工作,使得施工人员可以清晰理解设计意图,图纸上错误可以及时修改。
d.设计院所发出施工图、升版图和设计变更,必要第一时间传送至施工一线,避免导致返工和挥霍。
e.现场使用大型吊装机具使用前必要通过报验和试运转,试吊无误并通过有关部门检查后才干投入使用。
f.严格按照施工方案和施工规范进行施工作业。施工技术人员应在作业前对施工人员进行安全和技术交底。
g.理解该构建筑物设备基本地质、管线布置及构造等状况。
h.作好各种建筑材料及周转材料进场筹划,以及进场道路布置等。
i.检查测量定位经维仪、水准仪其自身精准度与否满足施工规定,并及时校正备用。
j.施工前将施工使用测量基准线、水准点布置好、并由业主监理复核后方可使用。
3.5施工资源配备
3.5.1依照本工程材料需要用量筹划,分期分批组织材料进场,现场统一材料堆放,按规定核对材料数量,验收复合复试材料规格,妥善做好材料储存、堆放保管工作,理解贯彻货源与否充分与可靠,以保正常施工.
3.5.2为保证各种机械正常施工,因而施工前必要将所有施工机械所有检修调试,以保证各种施工机械正常运转,并且在进场施工建立正常机械维修保养制度,保证施工时机械正常运转。
3.5.3 劳动力配备
劳动力配备表
工种
数量(人)
工种
数量(人)
工种
数量(人)
工种
数量(人)
木工
60
电焊工
2
测量工
2
电工
2
维修工
2
普工
30
3.5.4 重要周转材料用量
周转材料需求表
序号
周转材料名称
单位
数量
1
模 板
㎡
3000
2
钢 管
t
200
3
扣 件
只
28000
4
δ=50mm跳板
m3
5
3.5.5 重要机械设备配备
重要施工机械表
序号
机械名称
规格、型号
定额功率/ 容量/ 吨位
数量(台)
1
装载机
ZL30
1
2
冲击电钻
VV508S
0.52KW
2
3
切割机
G228
2KW
1
4
葫芦
SH5
5t
2
四:重要施工办法:
4.1模板工程是电解车间外观质量控制核心,采用12mm厚优质多层板,辅以50*100方木背楞,φ48*3.5钢管加固。基本方木背楞间距<300mm以保证模板刚度不变形为原则设立。模板支撑系统需依照平台荷载通过计算拟定立杆、水平杆间距(详见脚手架作业设计)。保证模板支撑系统强度、刚度和稳定。
4.2模板开始支设时,土建专业应发会签单给管道、电气等专业,告知配管或留设孔洞。
4.3模板安装采用错缝布置办法,以增强模板整体刚度。
4.4模板位置精确,接缝严密、平整。
4.5模板背楞采用整根杆件,接头错开设立,搭接长度不应不大于200mm。
4.6柱模板底面应用水泥砂浆找平,模板应有可靠支承点,其平直度应进行校正。
4.7框架构造模板施工
a.框架柱模板一次性支设到梁底,加固详见下图,脚手架每步大横杆均与柱箍连接,以保持模板稳定。每根柱模板支设完后,均采用全站仪(或吊线锤)检测其垂直度,其偏差值应严格控制在规范容许范畴内,超过者一律调正后重新检查,以保证成型后砼框架垂直度。
b.梁模板在复核梁底标高校正轴线位置无误后,搭设和调平模板支撑(涉及安装水平拉杆和剪刀撑),固定钢楞或梁卡具, 再在横楞上铺放梁底板,拉线找直,梁底模应按规定起拱。在绑扎钢筋后,安装并固定两侧模板。详见梁,板加固图。
c. 梁模板支设时,先支底模,然后支侧模,底模中部按梁跨度1/1000~3/1000起拱。当梁高不不大于750mm时,先支一侧模板,在钢筋绑扎并验收合格后,支另一侧模板。当梁高不不大于750mm且不大于1200mm时,中部设一道φ12对拉螺杆,顺着梁跨间距为600mm;当梁高不不大于1200mm时,在梁中按双向间距600mm设立φ12对拉螺杆。
d. 平台模板,梁跨不不大于或等于4m板,跨中起拱1/400。
e. 预埋件埋设用M6螺栓可靠地固定在模板上,防止因浇筑砼时振动而移位。超过800mm预留孔盒应采用固定架埋设加固。
f. 侧模拆除,应在砼强度能保证其表面及棱角不因拆除模板而受损坏时,方可进行。底模拆除:在砼构造强度达到75%以上后进行(悬挑构造砼强度达到100%后)。拆模时应注意不可损坏砼,拆除后模板及时清理干净并堆码整洁。
4.8现浇构造模板安装容许偏差见表2。
现浇构造模板安装容许偏差 表2
项 目
容许偏差(mm)
检查办法
轴线位置
5
钢尺检查
底模上表面标高
±5
水准仪或钢尺检查
截面内部
尺 寸
基 础
±10
钢尺检查
柱、墙、梁
+4,-5
钢尺检查
层 高
垂直度
全高≤5m
6
经纬仪或吊线、钢尺检查
全高>5m
8
经纬仪或吊线、钢尺检查
相邻两板高低差
2
钢尺检查
表面平整(2m长度上)
5
2m靠尺和塞尺检查
预埋件和预留孔洞容许偏差 表3
项 目
容许偏差(mm)
预埋钢板中心线位置
3
预埋管、预留孔中心线位置
3
插 筋
中心线位置
5
外露长度
+10,0
预埋螺栓
中心线位置
2
外露长度
+10,-0
预留洞
中心线位置
10
截面内部尺寸
+10,-0
五. 质量控制办法:
5.1 质量评估原则:建筑工程施工验收统一原则(GB50300-)
5.2 质量目的:分项工程合格率100%。
5.3质量控制详细办法
5.3.1施工人员控制
a) 依照十七冶ISO9002质量体系程序文献,建立健全质量管理组织体系.
b) 加强对全体员工质量意识教诲,把“质量第一”意识灌输到每一位员工头脑中,使人人注重质量,人人抓重量。
c) 加强对工人技术培训工作,做到上岗前有培训,操作前有交底,并不断提高其业务水平及技术水平。
d) 加强对特殊作业人员及特殊管理人员继续教诲与培训工作,做到特殊岗位人员均持证上岗。
e) 加强对外来劳务人员管理。
5.3.2施工过程控制
a) 认真做好图纸自审及会审工作,编制单位工程施工方案将施工
方案及技术交底以书面形式贯彻到施工班组,并对施工中重点及难点工作以交底会形式对班组进行解说。
b) 严格按施工图纸、技术原则、施工规范、规程进行施工,虚心接受业主、设计、监理单位及质量监督部门监督指引。
c) 严格执行工序质量“自检、互检、专检”三级质量检查制度,专检合格后,方可告知监理工程师检查验收。
d) 严格执行工序交接制度及专业会签制度,下道工序施工时,应保护好上道工序成果。
e) 将土方开挖、剪力坑安装,作为本单位工程质量控制点。
f) 提供基本中间竣工交接资料,以供设备安装。
g) 依照工程实体及工程有关技术资料,根据原则对其质量进行评估,并上报关于单位对工程进行验收。
5.4本工程施工重要采用技术原则,施工规范、规程
建筑工程施工质量验收统一原则GB50300-
砼构造工程施工及验收规范GB50204-
工程测量规范GB50026-93
六. 安全管理与文明施工:
6.1 安全施工办法和规定
6.1.1坚持“安全第一,防止为主”安全生产方针,坚持“谁主管、谁负责”,“管生产必要管安全”原则。施工现场严格执行建设部《施工现场安全检查评分原则》(JGJ59-99)规定,全面贯彻各级人员安全职责,不断提高广大职工安全意识,保证安全生产。
6.1.2组织安全监护网络,对每一种施工点,必要明确一名责任心强,业务熟悉同志负责施工现场监护。项目部配备专职安全员(必要持有效上岗证),作业处设兼职安全员,各级人员必要认真学习并贯彻执行关于文献规定,切实负起责任,创造良好安全生产环境。
6.1.3 进场人员必要进行三级安全教诲并做好登记方可上岗作业,特殊工种需持有效证件上岗,要做到先教诲后上岗,未经教诲,不准上岗。严格执行我司《外协单位安全管理规定》,进入施工现场前,必要对所有施工人员进行针对性安全教诲和安全交底,报业主安所有门注册登记。
6.1.4严格遵守酒钢集团厂纪厂规及各项规章制度,对业主提出文明施工规定,必要认真贯彻。
6.1.5进入施工区域必要戴好安全帽并系好帽带,施工时必要对的穿戴好劳防用品,必要听从关于领导及现场安全员劝告和指挥。对的使用“安全三宝”。安全带、安全网进入现场前必要通过检查,符合规定后方可进入现场,保证防护用品自身有效。
6.1.6 高处作业,在采用各类安全防护办法后,方可作业。禁止患有心脏病、高血压等高处作业忌症者登高作业。
6.1.7施工用电配电箱、开关箱及其他电气设备,必要作保护性接地或保护接零。 8.1.9动力用电与照明用电须分开配备,开关箱须采用“一机一闸一保险”(漏电保护器),并依照负荷容量单独配备,禁止“一闸多机”。
6.1.8 高处作业中拆除或安装构件、工具等应捆绑牢固、堆放稳固,不得高处坠落,确需抛物,必要在采用可靠、有效安全办法后方能进行。
6.1.9 搭设脚手架、走道跳板必要符合规范规定,保证安全、牢固,使用前和使用过程中,要执行专人分阶段检查和维护保养制度,禁止超负荷堆放重物。
6.1.10 任何人不得擅自拆除脚手架、安全标志、警戒线,不准穿越、闯入警戒区内。
6.1.11 基坑四周应设立防护栏杆,用钢管搭设1.2m高,加扫地杆及横杆,并要有醒目的志,刷红白相间油漆,进入基坑采用坡道或下扶梯,通道满铺跳板并设防滑条及栏杆,扶梯采用钢管搭设并设栏杆。
6.1.12 木工按支模工序进行,立模未连接固定前,应设暂时支撑,以防模板倾倒。高大支模作业应有安全作业架子,禁止运用支撑攀登上下。拆模应按顺序分段进行,禁止猛撬和硬砸或大面积撬和倒。
6.1.13夜间作业要有充分照明。每天工程结束,施工班组必要做到“工完、料尽、每天清”,各类安全防护设施必要安全有效,做到“四必四有”。及时整治安全隐患,发生险肇事故要严格做到“三不放过”。
6.2 文明施工、环保办法
6.2.1施工区域道路必要畅通无阻,平整无坑洼,保持整洁,无落浆,无积水,无撒落物,道路上禁止堆物,禁止在道路上乱排水,乱倒土,落下土方及时清理。
6.2.2施工现场砂石料应分类集中堆放,,钢筋等施工用料必要归类码放整洁,并挂牌标记。
6.2.3现场周转材料、制品、半成品、成品等构配料,必要按品种、规格分类码放整洁,有收、发、存制度,对周转材料要做好回收工作。
6.2.4现场仓库、工具间应有专人管理,各类物品堆放整洁,有收、发、存管理制度,并保持内部整洁、地面、货架、物品无积压。
七、附图表
1、施工质量保证管理体系网络图
2、安全及文明施工管理体系网络图
3、施工总平面布置图
附:施工质量保证管理体系网络图
项目副经理:毕兴飞
项目经理:居帅
项目副经理:严令辉
项目总工:葛绍奎
质量检查员:袁学平
模 板 作 业 班 组
附:安全及文明施工管理体系网络图
项目经理:居帅
项目总工:葛绍奎
项目副经理:严令辉
安全检查员:李辉
模 板 作 业 班 组
附注:在本施工方案中未尽之处,均参照有关原则与规范规定进行组织施工。
