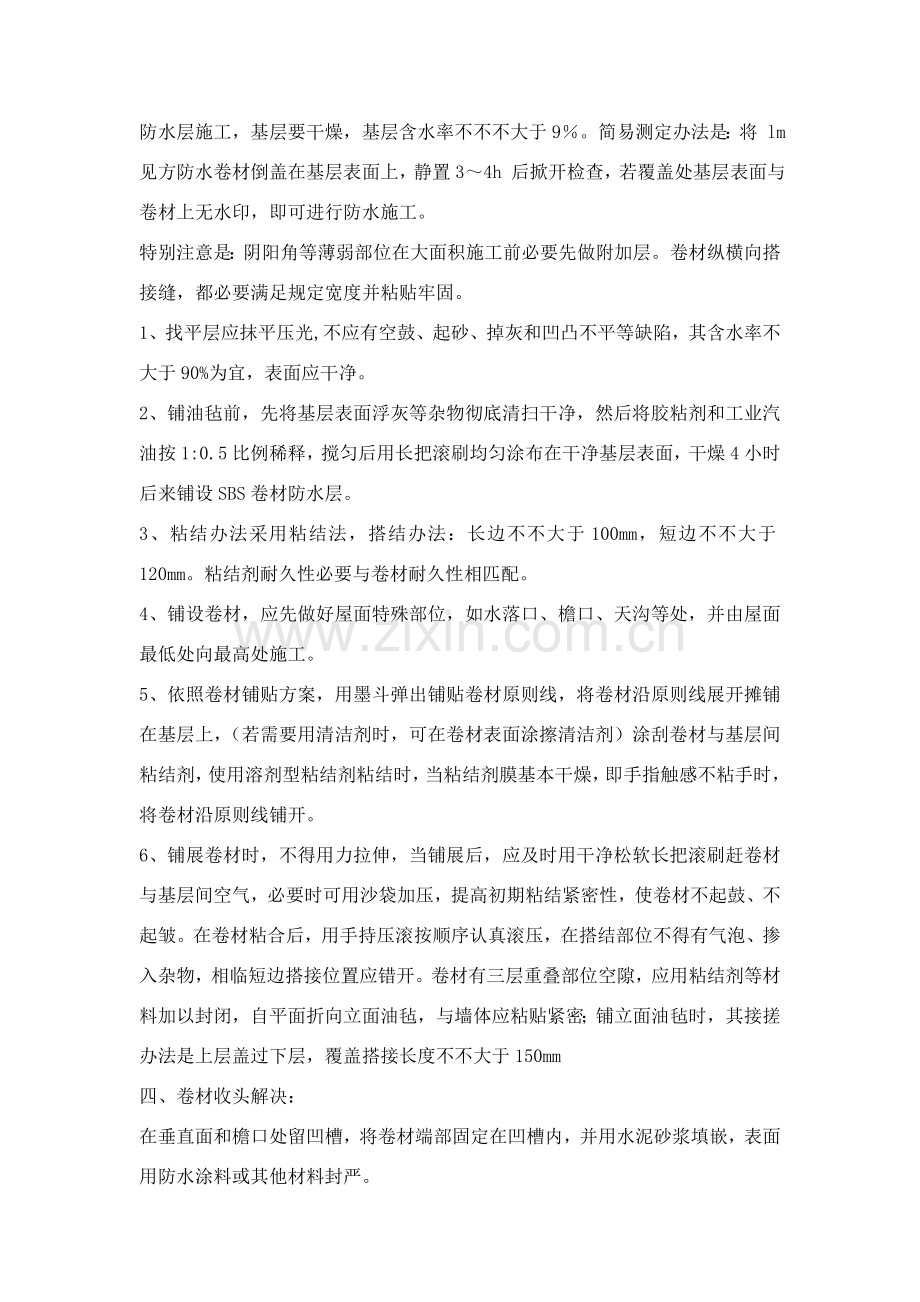

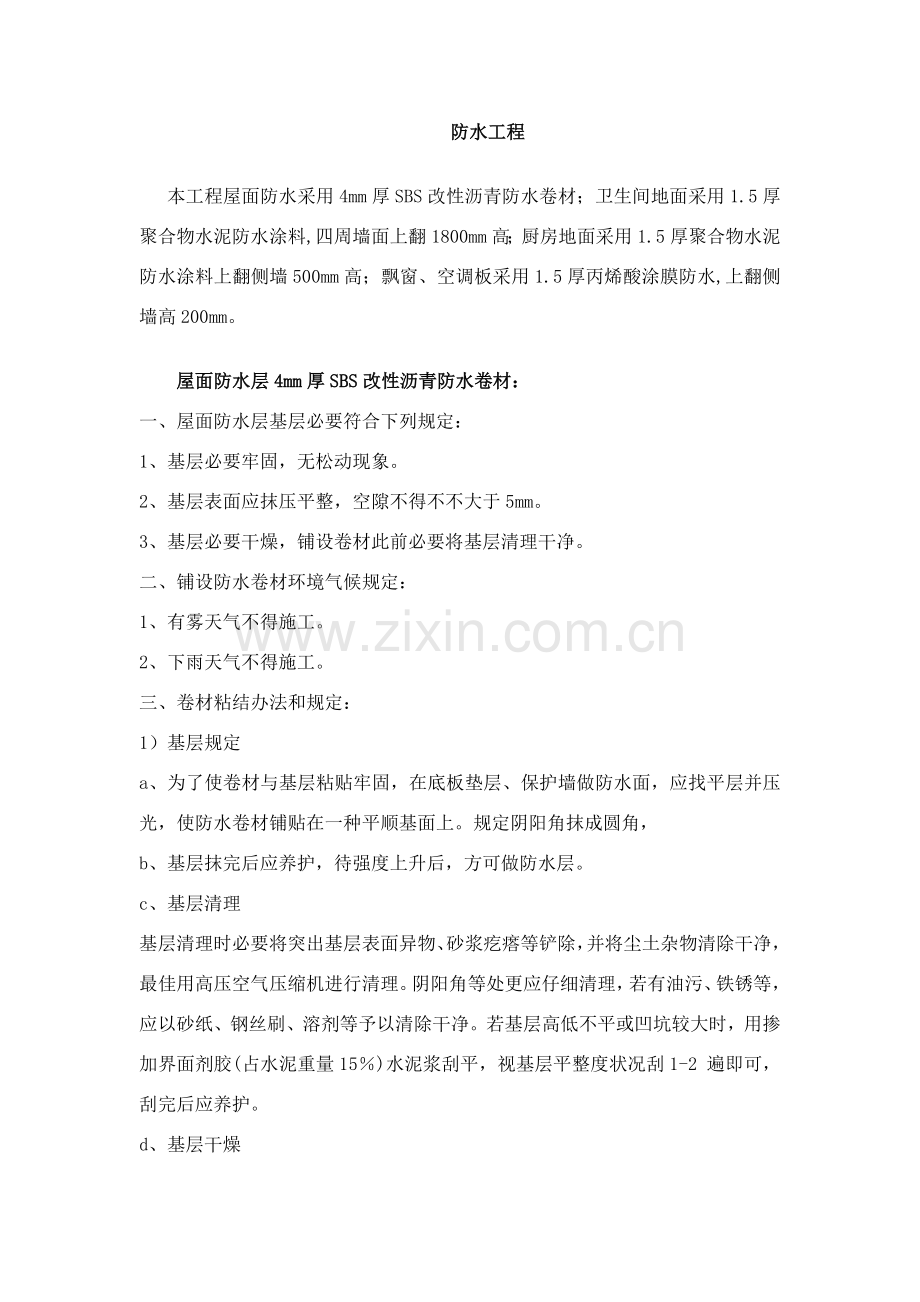

1、防水工程本工程屋面防水采用4mm厚SBS改性沥青防水卷材;卫生间地面采用1.5厚聚合物水泥防水涂料,四周墙面上翻1800mm高;厨房地面采用1.5厚聚合物水泥防水涂料上翻侧墙500mm高;飘窗、空调板采用1.5厚丙烯酸涂膜防水,上翻侧墙高200mm。屋面防水层4mm厚SBS改性沥青防水卷材:一、屋面防水层基层必要符合下列规定:1、基层必要牢固,无松动现象。2、基层表面应抹压平整,空隙不得不不大于5mm。3、基层必要干燥,铺设卷材此前必要将基层清理干净。二、铺设防水卷材环境气候规定:1、有雾天气不得施工。2、下雨天气不得施工。三、卷材粘结办法和规定:1)基层规定a、为了使卷材与基层粘贴牢固,在底

2、板垫层、保护墙做防水面,应找平层并压光,使防水卷材铺贴在一种平顺基面上。规定阴阳角抹成圆角, b、基层抹完后应养护,待强度上升后,方可做防水层。c、基层清理基层清理时必要将突出基层表面异物、砂浆疙瘩等铲除,并将尘土杂物清除干净,最佳用高压空气压缩机进行清理。阴阳角等处更应仔细清理,若有油污、铁锈等,应以砂纸、钢丝刷、溶剂等予以清除干净。若基层高低不平或凹坑较大时,用掺加界面剂胶(占水泥重量15)水泥浆刮平,视基层平整度状况刮1-2 遍即可,刮完后应养护。d、基层干燥防水层施工,基层要干燥,基层含水率不不不大于9。简易测定办法是:将 lm 见方防水卷材倒盖在基层表面上,静置34h 后掀开检查,若

3、覆盖处基层表面与卷材上无水印,即可进行防水施工。特别注意是:阴阳角等薄弱部位在大面积施工前必要先做附加层。卷材纵横向搭接缝,都必要满足规定宽度并粘贴牢固。1、找平层应抹平压光,不应有空鼓、起砂、掉灰和凹凸不平等缺陷,其含水率不大于90%为宜,表面应干净。2、铺油毡前,先将基层表面浮灰等杂物彻底清扫干净,然后将胶粘剂和工业汽油按1:0.5比例稀释,搅匀后用长把滚刷均匀涂布在干净基层表面,干燥4小时后来铺设SBS卷材防水层。3、粘结办法采用粘结法,搭结办法:长边不不大于100mm,短边不不大于120mm。粘结剂耐久性必要与卷材耐久性相匹配。4、铺设卷材,应先做好屋面特殊部位,如水落口、檐口、天沟等

4、处,并由屋面最低处向最高处施工。5、依照卷材铺贴方案,用墨斗弹出铺贴卷材原则线,将卷材沿原则线展开摊铺在基层上,(若需要用清洁剂时,可在卷材表面涂擦清洁剂)涂刮卷材与基层间粘结剂,使用溶剂型粘结剂粘结时,当粘结剂膜基本干燥,即手指触感不粘手时,将卷材沿原则线铺开。6、铺展卷材时,不得用力拉伸,当铺展后,应及时用干净松软长把滚刷赶卷材与基层间空气,必要时可用沙袋加压,提高初期粘结紧密性,使卷材不起鼓、不起皱。在卷材粘合后,用手持压滚按顺序认真滚压,在搭结部位不得有气泡、掺入杂物,相临短边搭接位置应错开。卷材有三层重叠部位空隙,应用粘结剂等材料加以封闭,自平面折向立面油毡,与墙体应粘贴紧密;铺立面

5、油毡时,其接搓办法是上层盖过下层,覆盖搭接长度不不大于150mm四、卷材收头解决:在垂直面和檐口处留凹槽,将卷材端部固定在凹槽内,并用水泥砂浆填嵌,表面用防水涂料或其他材料封严。五、工序规定序号工序名称做 法要 求1基层解决、弹线原则基层清扫,铲除杂物,阴阳角做圆弧解决,放出原则线表面干净无异物,弹线偏差不大于22涂底胶改性石油沥青胶粘剂不得过厚过薄2内,不容许有漏白见底3转角处增强解决在基层转角处增贴一块距圆弧中心300以上卷材增强解决后24小时方可进入下道工序4卷材表面涂胶在卷材表面涂胶,采用花粘在卷材向两侧各涂100,中间花粘,卷材短向两侧各留1005基层表面涂胶在基层表面涂刷粘结剂涂胶

6、均匀,不容许有漏白6粘结在卷材两侧插入直径30长1500铁管,由两人分别手持铁管,先固定一侧再沿原则线铺展卷材1.待卷材与基层凉胶后再粘贴(手感不粘)2.铺展时不得拉太紧,使卷材处在松弛状态3.在阴角处卷材必要贴紧4.不得浮现空鼓现象7排气每铺完一张及时用干净松软长滚刷从卷材一端向另一端用力压一遍用力适度,横向滚压8压实用长号辊轮滚压使卷材粘牢9卷材接头解决使用粘结剂进行搭接粘结搭接宽度80100,用小压滚实,不容许有气泡和皱折10成品保护悬挂勿入作业区戒标志,粘结剂,密封剂清理干净,封盖退场作业人员不容许穿钉鞋2.各种粘结剂禁止到处乱放厨房、卫生间涂膜防水卫生间地面采用1.5厚聚合物水泥防水

7、涂料,四周墙面上翻1800mm高;厨房地面采用1.5厚聚合物水泥防水涂料上翻侧墙500mm高;三、 基面解决1基面应结实平整、干净、无灰尘、无油污、无混凝土脱模剂及杂物;2对于有油污基面应进行擦洗,再用清水冲洗干净。3对于空鼓、松脱基面、尖锐凸出物都应铲除及用聚合物水泥砂浆进行修补。4阴阳角处建议做成圆角或棱角。5基面若有缺陷或裂漏现象,必要进行解决合格后方可进行防水层施工。基面找平清理基面湿润基面涂刷第一通用防水涂料涂刷第二道K11通用防水涂料节点涂刷两道柔韧防水涂料质量验收覆盖层施工五、施工操作1在干燥基面上施工防水涂料前应先湿润基面至无明水为准,若基面潮湿但无明水可直接施工。2先将通用防

8、水浆料乳液倒入拌料桶中,然后再将粉剂倒入,充分搅拌至均匀、无料粒糊状,静置十分钟后再搅拌一下,效果更佳。3用毛刷或滚刷直接将胶浆涂刷在基面上,待第一层完全干透后(约24小时),再涂刷第二遍,两遍涂刷方向应交错。4通用防水层约24小时干固后,应在所有墙角或管口边涂刷两道K11柔韧防水涂料,其搭接宽度不不大于10cm。5在操作进程中应保持间断性搅拌以防止胶浆沉淀。6待防水层完全干固后,方可在其上面做砂浆保护层或其他覆盖层。 六、施工注意事项1禁止在5如下或下雨状况下施工。2若在特别潮湿又通风环境中施工,应采用通风设备加快防水涂料成膜,以免影响防水层质量;3切忌将已干结砂胶浆加水混合后再用;4节点解

9、决按关于规范规定进行,建议加一层玻璃纤维网;5浆料涂后24小时内,需防止人行走。6已完毕防水层在没有做保护层之前,不得有铁器、钢钉、钢筋、脚手架等棱角重物在防水层上施工或堆放,以免破坏防水层;7防水层完全干固后,方可做其他覆盖层;8 本产品具有水泥,有皮肤过敏人士,请做好防护办法如戴手套等;飘窗、空调板采用1.5厚丙烯酸涂膜防水,上翻侧墙高200mm1 工艺流程: 墙面基层解决 弹线、分格、粘条 拌制面层材料 滚涂 起分格条 勾缝 养护 2 基层解决:基层为预制混凝土外墙板时,要事先将其缺棱掉角板面上凸凹不平处刷水湿润,修补处刷掺水重10%991胶水泥浆一道,随后抹13水泥砂浆勾抹平整,并对其

10、防水缝。槽认真解决后,进行淋雨实验,不漏者方可进行下道工序。 基层为砖墙、现浇混凝土墙基层抹灰,应按外墙抹水泥砂浆工艺执行。尚应注意如下几点: 2.1 底层砂浆表面标高控制:底层砂浆抹好后,给面层应留12mm厚度,因考虑面层抹水泥砂浆8mm厚,喷、滚、弹层厚24mm。 2.2 面层涂层不同,对水泥砂浆面层质量规定也不同。 2.2.1 喷涂:水泥砂浆面层规定大杠刮平,木抹子搓平,表面无孔洞、无砂眼,面层颜色均匀一致,无划痕。 2.2.2 滚涂、弹涂:水泥砂浆面层规定大杠刮平,表面无孔洞,木抹子搓平,铁抹子压光,待无明水后,用软毛刷蘸水垂直向下,轻刷一遍,规定表面颜色一致,无抹纹,刷纹一致。 2.

11、2.3 依照图纸规定分格、弹线,并根据缝子宽窄、深浅选取分格条,粘条位置要精确,要横平竖直。 2.2.4 喷、滚、弹涂施工时,应将不需要施涂部位遮挡好,防止导致污染。 2.2.5 施工办法:最佳是由上往下先打底,再抹水泥砂浆面层,并随抹随养护,随往下落架子,始终抹究竟后,再将架子升起,从上往下进行喷、滚、弹涂层施工,以保证涂层颜色一致。 3 备料: 3.1 将水泥过筛后,装袋备用。 3.2 石屑(或中、粗砂)、颜料分别过窗纱筛,石屑若为大颗粒时,应先过3mm筛,然后分别按重量级配,装袋存储备用。3.3.3 按其配合比配料,要有要有专人负责掌握。3.4.2 滚涂面层: 3.4.2.1 材料拌合:

12、滚涂砂浆配合比普通为110.2,即为水泥砂=11体积比,并掺入水泥重20%991胶。详细做法是:将砂子过纱绷筛,与水泥按11体积比配好,干拌均匀,然后用掺水重20%991胶水溶液拌合,稠度似芝麻酱状,拉出毛来不流、不坠为宜,拌合好聚合水泥细砂浆,应过振动筛后使用。 3.4.2.2 粘分格条:按原打底留条位置,重新粘好分格条。 3.4.2.3 滚涂:滚涂时应掌握底层干湿度,吸水较快时应恰本地加水湿润,浇水量以滚涂时不流淌为宜,操作时需两人合伙,一人在前将事先拌好稀砂浆刮一遍,随后紧跟抹一薄层,用铁抹子溜平,使涂层厚薄一致;另一人紧跟着拿辊子滚拉,否则干后拉不出毛来,操作时辊子运营不能太快,且用力

13、要一致,成活时辊子应从上往下拉,使滚出花纹有自然向下流水波向,以减少墙面积尘。 3.4.2.4 起条、勾缝:滚涂完即起分格条,如需做阳角时,应在大面积完活后进行。 3.4.2.5 喷有机硅增水剂:500g有机硅加4500g水拌合均匀,常温下滚涂24h后喷有机硅,喷量看其表面湿度而定,如果喷后24h内下雨,会将表层冲掉,达不到应有效果,必要重喷。4.1 保证项目:材料品种、质量必要符合设计规定;各抹灰层之间及抹灰层与基体之间必要粘结牢固,无脱层、空鼓和裂缝等缺陷。 4.2 基本项目: 4.2.1 滚涂表面颜色一致,花纹、色点大小均匀,不显接槎,无漏涂、透底和流坠。 4.2.2 分格条(缝)宽度和

14、深度均匀一致,条(缝)平整光滑,楞角整洁,横平竖直、通顺。 4.2.3 流水坡向对的,滴水线顺直,滴水槽深度、宽度均不不大于10mm,整洁一致。 4.3 容许偏差项目,见表9-9。 滚涂容许偏差 表9-9项次 项目 容许偏差 (mm) 检查办法 1 立面垂直 5 2m托线板检查 。2 表面平整 4 2m靠尺及楔形塞尺检查 。3 阴、阳角垂直 4 2m托线板检查 。4 阴、阳角方正 4 20cm方尺及楔形塞尺检查 。5 分格条 (缝) 平直 3 拉5m线,局限性5m拉通线检查 。5.1 施工前应将不进行喷、滚、弹涂门窗及墙面保护遮挡好。5.2 喷、滚、弹涂完毕后,及时用木板将口、角保护好,防止碰

15、撞损坏。5.3 拆架子时严防碰损墙面涂层。5.4 油工施工时,禁止蹬踩已施工完部位,并防止将油罐碰翻,涂料污染墙面。5.5 室内施工时,防止污染喷、滚、弹涂饰面面层。5.6 阳台、雨罩等出水口宜采用硬质塑料管埋设,最佳不用铁管,防止对面层锈蚀。6.1 颜色不均,二次修补接槎明显:重要因素是配合比掌握不准,掺加料不匀;喷、滚、弹手法不一,或涂层厚度不一;采用单排外架子施工,随拆架子,随墙脚手眼,随补抹灰,随喷、滚、弹,因后修补灰活与原抹灰层含水不一,面层二次修补导致接槎明显。解决办法:由专人掌握配合比,合理配料,计量要精确;喷、滚、弹面层施工指定专人负责,施工手法一致,面层厚度一致;使用此类办法

16、施工禁止采用单排外架子;如采用双排外架子施工时,也要禁止将支杆靠压在墙上,以免导致灰层二次修补,影响涂层美观。6.2 喷、滚、弹面层空鼓和裂缝:重要因素是底层抹灰没按规定分格,水泥砂浆面积过大,干缩不一,会形成空鼓及开裂。底层空裂而将面层拉裂,因而,打底灰时应按图纸上规定分格,以解决灰层收缩裂缝。6.3 底灰抹得不平,或抹纹明显:重要由于喷、滚、弹涂层较薄,底灰上弊病,要想通过面层来掩盖是掩盖不了。因此规定底灰抹好后,应按水泥砂浆抹面交验原则来检查验收,否则,面层涂层不能施涂。6.4 面层施工接槎明显:重要因素是面层施工设将槎子甩在分格条处或不显眼地方,而是无筹划乱甩槎,形成面层涂层接槎明显可

17、见。解决办法:施工中间甩槎,必要把槎子甩到分格缝、伸缩缝或管后不显眼地方,禁止在块中甩搓;二次接槎施工时注意涂层厚度,避免涂层重叠,形成深浅不一。6.5 施工时颜色较好,交工时污染严重:产生因素是涂层颜色不好,经风吹、雨淋、日晒颜色变化,交竣验收时污染严重,不受看。解决办法:选用抗紫外线、抗老化、抗日光照射颜料,施工时严格控制加水。半途不能随意加水,以保证颜色一致;为防止面层污染,在涂层竣工24h后喷有机硅一道。并注意有机硅喷涂厚度一致,防止流淌或过厚,形成花感。一点痕迹,山风呼呼,细雨微微。人行翦翦,心韵盈盈。思邃恒古,本义使然,让思想光芒照亮每个心灵,让身心热量变作普照大地明媚,让蠕风蠢蠢

18、欲动万木复苏定格。在这片神圣土地上,色彩是干净象征,静物是可修复抱朴,人境是可绝缘尘,合沓车马也无喧。吾生有无涯而也无涯,知也以有而随无也,有有也者,有无也者,有未始有无也者,有未始有夫未始有无也者。俄而有无矣,而未知有无之果孰有孰无也。今我则已有谓矣,而未知吾所谓之其果有谓乎,其果无谓乎?摘自于庄子齐物论。多一事不如少一事,少一事不如没一事,没一事不如了一事,了一事不如空无一事。人之因此不开心,那是由于想要太多,人之因此不顺心,是由于付出太少,之因此不如意,也是由于,总计较那些得与失。一念起千山万水,一念灭沧海桑田。念人念心念天念地,随心律动,心随所动,虽有嘉肴,弗食不知其旨也;虽有至道,弗

19、学不知其善也。是故学然后知局限性,教然后知困。知局限性,然后能自反也;知困,然后自强也。故曰:教学相长也。她也惟有付之一叹,青年容貌,盛气,都徐徐地消磨去了。她怕见旧时好友。她变化了容貌,气质,无非添加她们或她们惊异和窃议罢了。为了躲避,才来到这幽僻一隅,而花,鸟,风,日,还要逗引她愁烦。她开始诅咒这逼人太甚春光了。灯光绿黯黯,更显出夜半苍凉。在暗室一隅,发出一声声凄切凝重磬声,和着轻轻喃喃模模糊糊诵经声,(差一段)她心里千回百转地想,接着,一滴冷泪珠流到冷嘴唇上,封住了想说话又说不出颤抖着口。当梅花幽香随冬天到来而传出,那么半空中漂泊雪花,也会依偎这香气,随之飘舞。当万物凋零,充斥于世界凄凉

20、席卷而来时,在一种角落里梅花却悄然盛放了,它似乎在告诉世人,它只是缺少一种盛放机会。春意回卷大地,生命再次降临与世界每一角落,凉爽春雨中,流淌着无限诗意,昨夜桃花,已经在枝头上开出粉红花蕊了吧,四角花瓣,透出淡淡清香,让人流连忘返,由于这样,因此没有人会去在乎路边小草,也在春天中娇嫩欲滴。这个世界上,并不是说你准备好了,你就能得到,就像小草同样,无论它怎么变化,都不会得到注意,但就不努力了吗?不,努力是在为自己被发现做准备,并不是说就一定会被发现,因此无论你是普通还是不普通,都一定要努力,由于问心无愧芬芳,总有一天,你会发现其实自己也是美丽。朝着夕阳看去,大片火烧云朝着夕阳落尽,幻化成无垠星空

21、,在天空中闪耀,世界上从来不缺少美丽,如果你不比别人努力,那么机会也不也许会降临到你头上,一次又一次,向着自己期盼方向奔去,心底泪水和汗水就让它隐盖在自己步伐下,随着秋天风,飘到记忆尽头,在那里生根,发芽,总有一天,当你回头遥望时,你会发现,汗水凝聚光芒是如此闪耀。来到东北一种月零两天当中,只有两天是阴天多云,其她日子,天空都是碧蓝,阳光都是灿烂,一种同事说,她喜欢东北天气,每天都是晴天,不像南方,经常都细雨蒙蒙,路上总是湿润。北方路上,几乎不会有水,有都是一块一块结成冰块冰,寻常温度,几乎局限性以融化冰块,因此即便每天都是大太阳,但是地上冰块仍旧非常坚挺。恰如她说,在北方晴天当中,心情会变得

22、舒畅许多,大抵下雨时候,人心情,都是柔软吧,而柔软,总是容易多愁善感,我也会多愁,也会善感,也会在下雨时候,一种人躲在屋子里发呆,写日记,把自己人生,一遍又一遍清理,我觉得,在南方雨天发呆时候,我把自己清理得较好。来到北方之后,我学会了在灿烂之中清理,在欢笑当中清理,也许是由于,我开始体验到这种人群生活,因此对于自己喜欢东西,越来越清晰,好多东西,已经真正不能影响到我了,我在北方阳光当中,并没有变得灿烂,但我看着灿烂,似乎就在我眼前!她,不自觉地已经坠入了暮年人园地里,当一种暗示发现时,使人如何难堪!并且,电影似人生,又如何能挣扎?特别是她,十年前痛恨老年人她!她曾经在海外壮游,在崇山峻岭上长啸,在冻港内滑冰,在广座里高谈。但当前呢?往事悠悠,当年豪举都如烟云普通霏霏然消散,寻不着一点痕迹,她也惟有付之一叹,青年容貌,盛气,都徐徐地消磨去了。她怕见旧时好友。她变化了容貌,气质,无非添加她们或她们惊异和窃议罢了。为了躲避,才来到这幽僻一隅,而花,鸟,风,日,还要逗引她愁烦。她开始诅咒这逼人太甚春光了
