1、自粘防水卷材施工方案第一章 编制依据1、孝感市国土资源局施工图纸及图纸会审统计等文件。2、现行施工规范大全()3、地下防水工程质量验收规范(GB50208)4、地下工程防水技术规范(GB50108)5、地下室防水施工技术规程(DB11/367)6、其它国家、行业、地方现行相关设计规范、要求7、中南地域工程建设标准设计图集11ZJ001中相关防水结构8、孝感市国土资源局交易暨档案综合楼岩土工程勘察汇报。9、本工程施工组织设计第二章 工程概况本工程在孝感市107复线东城新区,交通十分便利。地下室建筑面积约2400m2,本工程地下共一层,关键是作车库,配电房及水池等。按设计地下室底板关键防水层为1.

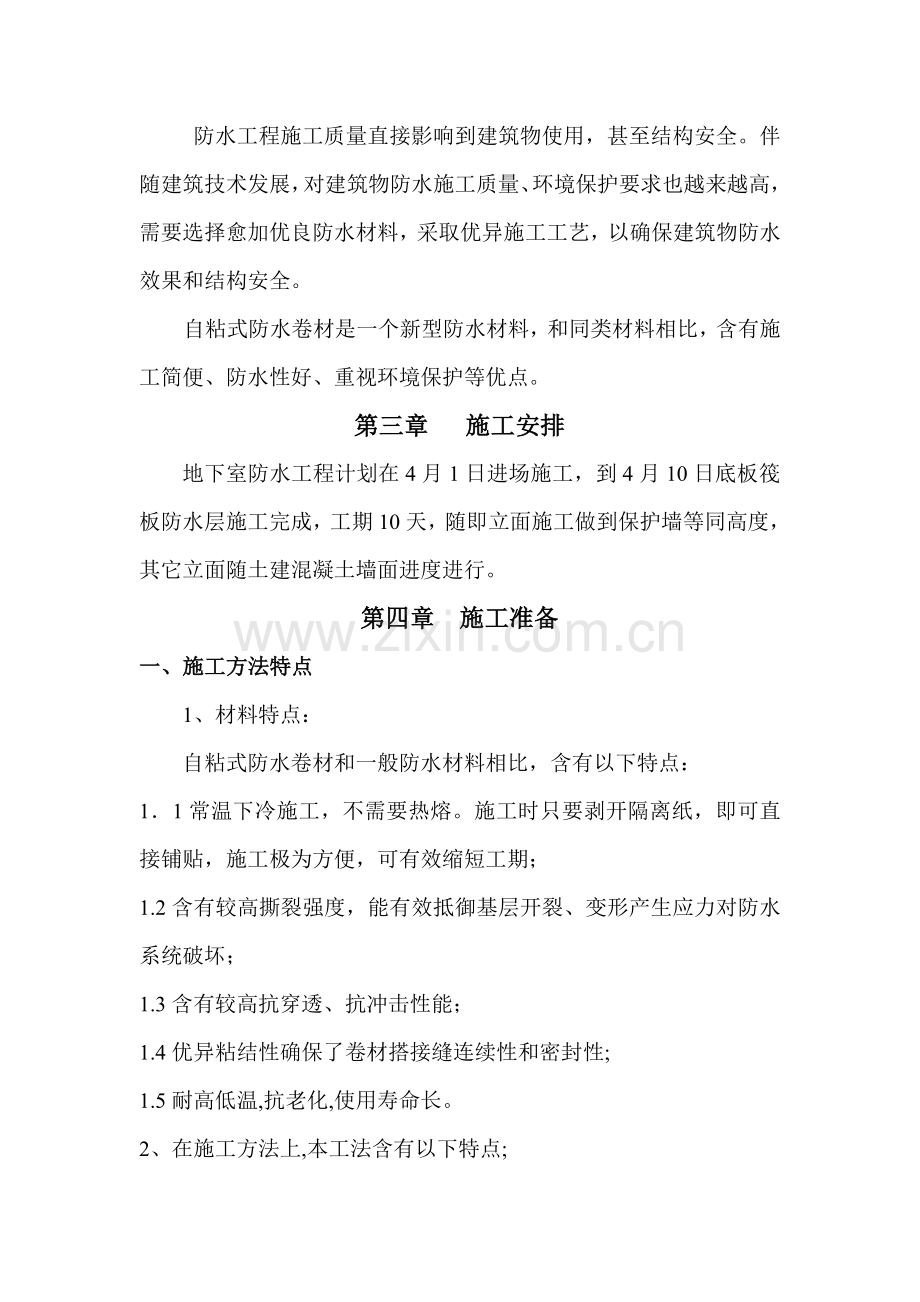

2、5厚交叉层压膜型自粘橡胶沥青防水卷材。本工程0.000m相当于黄海高程28.800m,自然地面实测在27.500m左右,起伏不是很大。依据现场实际情况和场地工程地质水文地质条件、基坑开挖深度及周围环境条件,基坑开挖放坡系数为1.0:1.0(高:宽)。防水工程施工质量直接影响到建筑物使用,甚至结构安全。伴随建筑技术发展,对建筑物防水施工质量、环境保护要求也越来越高,需要选择愈加优良防水材料,采取优异施工工艺,以确保建筑物防水效果和结构安全。自粘式防水卷材是一个新型防水材料,和同类材料相比,含有施工简便、防水性好、重视环境保护等优点。第三章 施工安排地下室防水工程计划在4月1日进场施工,到4月10
3、日底板筏板防水层施工完成,工期10天,随即立面施工做到保护墙等同高度,其它立面随土建混凝土墙面进度进行。第四章 施工准备一、施工方法特点1、材料特点:自粘式防水卷材和一般防水材料相比,含有以下特点:11常温下冷施工,不需要热熔。施工时只要剥开隔离纸,即可直接铺贴,施工极为方便,可有效缩短工期;1.2含有较高撕裂强度,能有效抵御基层开裂、变形产生应力对防水系统破坏;1.3含有较高抗穿透、抗冲击性能;1.4优异粘结性确保了卷材搭接缝连续性和密封性;1.5耐高低温,抗老化,使用寿命长。2、在施工方法上,本工法含有以下特点;2.1施工工艺完善、简便、可操作性强,劳动强度低;2.2施工速度快、工效高,可
4、确保工期;2.3施工质量轻易得到确保,能够满足较高防水要求。二、工艺原理自粘防水卷材有超强粘接强度,特制橡胶自粘层可确保卷材和基层、卷材和卷材粘结密封,形成整体密封防水层。含有很好耐酸碱腐蚀行及其它化学介质侵蚀性能。自粘卷材表面有HDPE,含有较高抗撕裂强度,满足耐穿刺等要求,能有效抵御基层开裂、变形所产生应力对防水系统破坏。1、工艺步骤及操作关键点1.1基层要求:1.2防水基层必需平整牢靠,不得有突出尖角,凹坑和表面起砂现象,表面应清洁干燥,转角处应依据要求做半径为50mm圆弧角。1.3基层含水率要无明水珠即可。1.4防水层施工前必需将基层上尘土、砂粒、碎石、杂物、油污和砂浆突起物清除洁净。
5、1.2施工准备:1.2.1清理防水基层施工工具:铁锹、扫帚、吹尘器(或吸尘器)、手锤、刚凿、抹布等。1.2.2卷材铺贴施工工具:剪刀、卷尺、弹线盒、滚刷、胶压辊等。1.2.3施工时气温应在5以上,不宜在尤其潮湿且不通风环境中施工,施工现场应有良好通风条件。第五章、施工及工艺1、工艺步骤:基层表面清理、修补-涂刷配套基层处理剂-节点部位粘贴-定位、弹基准线-铺贴自粘性橡胶防水卷材-辊压、排气-收头处理及搭接-组织验收-保护层施工。2、操作关键点:2.1卷材总体铺贴次序为:先高跨,后低跨;相同高度,先远后近;同一立面,从高向低处开始铺贴。2.2打底涂;基层清理洁净验收合格后,将专用基层处理剂均匀涂
6、刷在基层表面,涂刷时按一个方向进行,厚薄均匀,不漏底、不堆积,晾放至指触不粘。2.3弹线、试铺;在底涂上按实际搭接面积出粘贴控制线,严格按粘贴控制线试铺及实际粘铺卷材,以确保卷材搭接宽度在67cm(卷材上有标志)。依据现场特点,确定弹线密度,以确保卷材粘贴顺直,不会因累积误差而出现粘贴歪斜现象。卷材应先试铺就位,按需要形状正确剪裁后,方可开始实际粘铺。2.4接点处理:阴阳角及管口部位处理:阴阳角必需用砂浆做成50mm圆角,增设防水附加层一道,确保全方面达成防水效果。细部处理以下图所表示: 2.5大面积铺贴卷材:大面积粘贴自粘卷材关键有拉铺法和滚铺法两种,在实际施工中,施工人员可依据现场环境、温
7、度等条件,自行确定粘贴方法,但基础排气、压实、防皱要求仍然相同。2.5.1基础要求:在粘铺卷材时,应随时注意和基准线对齐,以免出现偏差难以纠正。卷材铺贴时,卷材不得用力拉伸。粘贴后,随即用压辊从卷材中部向两侧滚压,排出空气,使卷材牢靠粘贴在基层上,卷材后面搭接部位隔离纸不要过早揭掉,以免污染粘结层或误粘。2.5.2拉铺法:将卷材对准基准线全幅铺开,从一头将卷材(连同隔离纸)揭起,沿卷材幅长中线对折,用裁纸刀将隔离纸边轻轻划开,注意不要划伤卷材,将隔离纸从卷材后面小心撕开一小段500mm长,两人协力揭下隔离纸,对准基准线粘铺定位。先将半幅长卷材铺开就位,拉住揭下隔离纸均匀用力向后拉,慢慢将剩下半
8、幅长隔离纸全部拉出,拉铺时注意拉出隔离纸完整性,发觉撕裂、断裂应立即停止拉铺,将撕裂隔离纸残余清理洁净后,在继续拉铺。2.5.3滚铺法:即掀剥隔离纸和铺贴卷材同时进行。施工时不需要打开整卷卷材,用一根钢管插入成筒卷材中心纸芯筒,然后由两人各持钢管一端抬至待铺位置起始端,并将卷材向前展出约500mm,由另一人掀剥次部分卷材隔离纸,并将其卷到已用过包装纸芯筒上.将以剥去隔离纸卷材对准已弹好基线轻轻摆铺,再加以压实。起始端铺贴完成后,一人缓缓掀剥纸卷入上述纸芯筒上,并向前移动,抬着卷材两人同时沿基准线。向前滚铺卷材。注意抬卷材两人移动速度要相同、协调。滚铺时不能太松弛;铺完一幅卷材后,用长柄滚刷,由
9、起端开始,根本排除卷材下面空气,然后再用大压辊或手持式轻便振动器将卷材压实,粘贴牢靠。2.5.4立面和大坡面铺粘:因为自粘型卷材和基层粘结力相对较低,在立面或大坡面上,卷材轻易产生下滑现场,所以在立面和大坡面上粘贴施工时,宜用手持式汽油喷灯将卷材底面胶粘剂合适加热后再进行粘贴、排气或辊压。2.5.5大面积卷材排气、压实后,再用手持小压辊对搭接部位进行碾压,从搭接内边缘向外进行滚压,排出空气,粘贴牢靠。2.5.6接缝粘贴和密封:卷材搭接密封:卷材短边搭接处、卷材收头、管道包裹、异性部位,应采取自粘橡胶沥青防水卷材专用密封膏密封。搭接边密封宽度大于10cm。2.5.7当防水层做两层时,第二层搭接边
10、要跟第一层错开,以免接头重合,预防局部窜水。2.5.8相邻两排卷材短边接头相互错开300mm以上,以免多层接头重合而使得卷材粘贴不平。防水面积很大,必需分阶段施工时,中间过程中临时收头很多,应才用专用密封膏做好临时封闭。3、卷材粘贴后,应采取方法临时遮盖,降低卷材直接暴露而受损伤机会。将揭下来有机硅隔离纸反铺在卷材上,此保护纸也可作为防水层和保护层之间隔离层而继续保留。4、粘贴后,受阳光暴晒,可能会出现轻微表面皱褶、鼓泡,这是正常现像,不会影响其防水性能,而且一经隐蔽即会消失。5、防水层立即隐蔽,不宜长时间暴晒。通常应在防水层完工后二十四小时内隐蔽,若有闭水试验,则隐蔽时间应从闭水试验结束时算
11、起。第六章、注意事项 1、 自粘防水卷材特点是和基层全粘结,即使有局部破坏,也不会窜水,所以确保全粘结质量很关键。因为卷材特点是自粘结,操作时易出现“超前”粘结现象,为此提出以下事项须尤其注意;2、粘铺卷材时,应随时注意和基准线对齐,以免出现偏差难以纠正。卷材粘贴时,卷材不得用力拉伸。粘贴后,随即用压辊从卷材中部向两侧滚压,排出空气,使卷材牢靠粘贴在基层上。卷材后面搭接部位隔离纸不要过早揭掉,以免污染粘结层或误粘。应在后幅卷材粘贴之前揭掉。3、基层一定要清理洁净,如有基层不牢靠部位,会造成卷材连基层表面附着物拉起现象,故要求基层一定要牢靠、洁净。4、常见问题处理方法:4.1气泡、空鼓: 因为基层潮湿、找平层未干,含水率过大,使涂膜空鼓,形成鼓泡。处理方法:先将起鼓部分全部割去,露出基层,排出潮气,待基层干燥后,再依据防水层施工方法修补。4.2翘边: 防水层端部或收头处出现基层剥离翘边现象,关键是因为基层未处理好,不清洁或不干燥,收头时密封处理不好。施工时要仔细,细部施工时要注意做好排水,预防带水施工,下雨天不得施工,基层要保持干燥;再依据基层材质选择和其粘结力强底层涂料刮基层,然后做好防水层。4.3破损:防水层施工后、固化前,未注意保护,被其它工序施工破坏、划伤。对于破损严重者,应将破损部分割去(稍大部分),露出基层并清理洁净,在根据施工要求、次序,分层补做防水层
