收藏 分销(赏)

排水降水综合项目施工专项方案.doc

上传人:快乐****生活 文档编号:2602327 上传时间:2024-06-03 格式:DOC 页数:10 大小:26.54KB
下载 相关 举报
排水降水综合项目施工专项方案.doc_第1页
第1页 / 共10页
排水降水综合项目施工专项方案.doc_第2页
第2页 / 共10页
排水降水综合项目施工专项方案.doc_第3页
第3页 / 共10页
排水降水综合项目施工专项方案.doc_第4页
第4页 / 共10页
排水降水综合项目施工专项方案.doc_第5页
第5页 / 共10页
点击查看更多>>
资源描述

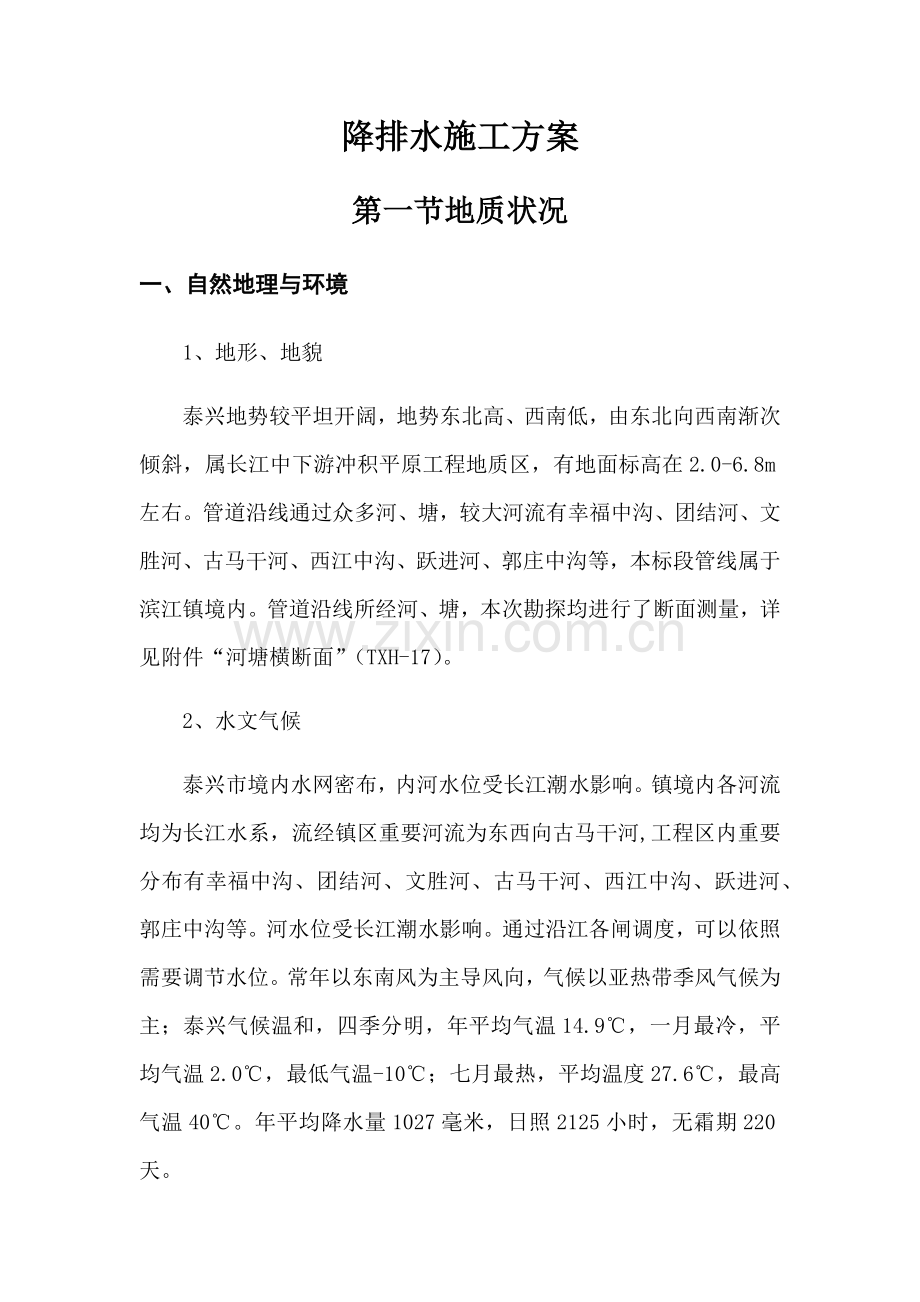

1、降排水施工方案第一节地质状况一、自然地理与环境1、地形、地貌泰兴地势较平坦开阔,地势东北高、西南低,由东北向西南渐次倾斜,属长江中下游冲积平原工程地质区,有地面标高在2.0-6.8m左右。管道沿线通过众多河、塘,较大河流有幸福中沟、团结河、文胜河、古马干河、西江中沟、跃进河、郭庄中沟等,本标段管线属于滨江镇境内。管道沿线所经河、塘,本次勘探均进行了断面测量,详见附件“河塘横断面”(TXH-17)。2、水文气候泰兴市境内水网密布,内河水位受长江潮水影响。镇境内各河流均为长江水系,流经镇区重要河流为东西向古马干河,工程区内重要分布有幸福中沟、团结河、文胜河、古马干河、西江中沟、跃进河、郭庄中沟等。

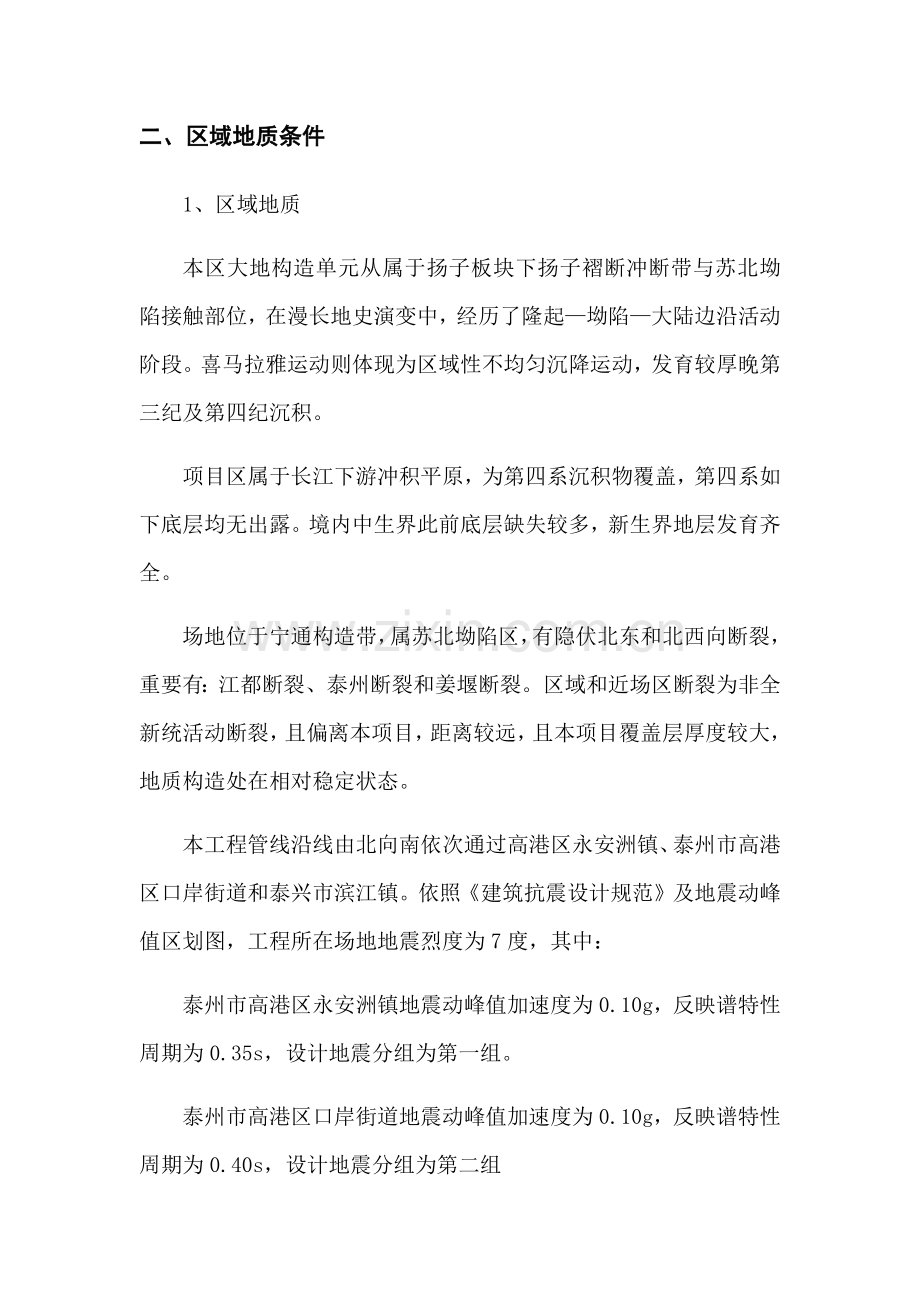

2、河水位受长江潮水影响。通过沿江各闸调度,可以依照需要调节水位。常年以东南风为主导风向,气候以亚热带季风气候为主;泰兴气候温和,四季分明,年平均气温14.9,一月最冷,平均气温2.0,最低气温-10;七月最热,平均温度27.6,最高气温40。年平均降水量1027毫米,日照2125小时,无霜期220天。二、区域地质条件1、区域地质本区大地构造单元从属于扬子板块下扬子褶断冲断带与苏北坳陷接触部位,在漫长地史演变中,经历了隆起坳陷大陆边沿活动阶段。喜马拉雅运动则体现为区域性不均匀沉降运动,发育较厚晚第三纪及第四纪沉积。项目区属于长江下游冲积平原,为第四系沉积物覆盖,第四系如下底层均无出露。境内中生界此

3、前底层缺失较多,新生界地层发育齐全。场地位于宁通构造带,属苏北坳陷区,有隐伏北东和北西向断裂,重要有:江都断裂、泰州断裂和姜堰断裂。区域和近场区断裂为非全新统活动断裂,且偏离本项目,距离较远,且本项目覆盖层厚度较大,地质构造处在相对稳定状态。本工程管线沿线由北向南依次通过高港区永安洲镇、泰州市高港区口岸街道和泰兴市滨江镇。依照建筑抗震设计规范及地震动峰值区划图,工程所在场地地震烈度为7度,其中:泰州市高港区永安洲镇地震动峰值加速度为0.10g,反映谱特性周期为0.35s,设计地震分组为第一组。泰州市高港区口岸街道地震动峰值加速度为0.10g,反映谱特性周期为0.40s,设计地震分组为第二组泰兴

4、段滨江镇地震动峰值加速度为0.10g,反映谱特性周期为0.35s,设计地震分组为第一组。三、水文地质条件1、地表水工程区域内地势平坦,属三角洲平原区,地面标高在2.0-6.8m左右。全镇境内水网密布,形成“五横、四纵”河网格式,内河水位受长江潮水影响。沿河均设有调节水闸,可以依照需要调节水位。工程区域内重要天然水体为幸福中沟、团结河、文胜河、古马干河、西江中沟、跃进河、郭庄中沟,以及零星分布众多沟塘。各河流水质较好,无明显化工污染源,重要污染源为生活污水排泄。古马干河位于泰兴市境内,因东至古溪(镇)、西到马甸(镇),是横贯泰兴腹部地区重要引、灌、排、航骨干河道,全长四十二点五公里。西起永安洲(

5、今为泰州高港区辖镇)江口,流经永安洲、马甸、根思、老叶、南新、元竹、横垛、古溪八个乡(镇),穿两泰官河、新曲河、西姜黄河、东姜黄河、增产港。尾部四公里,穿越永安洲镇,直达长江。2、地下水类型依照勘察报告揭示,勘察深度内地下水类型重要为为松散岩类孔隙水。工程地质分区区内,1、2-2、3、4、5、6-29层,岩性以粉土、粉砂或互层土为主,构造稍密密实,弱透水性中档,为潜水含水层;该地质分区内局某些布1-1层淤泥质粉质粘土杂粉土,大某些地段分布2-1层、6-1层土为重要为粘性土夹粉土、粉砂,具弱透水性,这三层土对其下伏土层具备一定隔水、阻水作用,故在1-1层、2-1层、6-1层土分布地段内其下伏土层

6、含水层具备微承压水性质。工程地质分区区内,1、7、8、9层,岩性以粉土、粉砂为主,构造稍密密实,透水性中档,为潜水含水层。该地质分区内局某些布1-1层淤泥质粉质粘土,具弱透水性,该层层土对其下伏土层具备一定隔水、阻水作用,故在1-1层土分布地段内其下伏土层含水层具备微承压水性质。地下水重要接受大气降水及地表水补给,排泄方式重要为地面蒸发、植物蒸腾以及地下水向地表水排泄。勘察期间测得潜水埋深在0.53.5m之间,潜水标高在2.13.0m。3、地下水对工程影响与应对办法工程地质分区区内地层上部重要为淤泥质粉质粘土和互层土,地下水位高,且在微承压水作用下,土层自稳能力差,易发生坍塌、管涌、流土、流沙

7、等不良地质现象。工程地质分区区内地层重要为粉土、粉砂,地下水埋深较浅,砂性土在有水环境中自稳能力较差,易发生坍塌、管涌、流沙等不良影响。因而开挖浅埋管道及检查井施工过程中,应做好相应止水、降水办法。筹划在开挖地段布置轻型井点降水结合深井降水,将地水水位降至开挖面如下0.5m为宜,保证安全文明施工。第二节施工降排水1、基坑明排水详细基坑明排水方案如下:(1)沿基坑下口周边开挖明沟。围堰附近明沟位置距围堰堰址2m左右为宜。明沟深度设计为0.6m,明沟宽度设计为0.5m左右。明沟50100m长设一集水坑。集水坑设计尺寸为21.5m1m。(2)在基坑上口3m以外沿基坑四周设立明排截水沟,将基坑外围来水

8、截住,集中自流或机排至基坑以外。1.1基坑明排水1、排水流量拟定经常性排水涉及降雨和基坑面积内渗水量,重要是降雨积水量,普通按降雨量考虑。基坑一次性排水选取4BA-25型水泵流量为20m3/h,扬程10m,功率2.5kw。需要台数为:考虑备机,取4台。1.2施工期地下水测压管布设在建筑物周边每间隔100m设地下水测压管一支,以便观测施工期地下水位变化状况。地下水位观测设专人负责,每日定期观测,做好记录。发现特殊状况及时报告。2、基坑降水1)降水设计井管降水配合轻型降水抽排水集中排入河道或附近河塘中。2)轻型井点施工工艺程序平面布置:井管距离槽壁1m1.5m,井点管间距采用0.8m1.2m。见附

9、图轻型井点重要设备:井点管、连接管、集水总管和抽水设备等构成。(1)井点管用直径55mm长6m钢管,带管箍,下端为长2m同直径钻有10mm梅花形孔(6排)滤管,外缠8号铁丝、间距20mm,外包尼龙窗纱二层,棕皮三层,缠20号铁丝、间距40mm。(2)连接管用塑料透明管、胶皮管,直径55cm;顶部装铸铁头。(3)集水总管用直径75-100mm钢管带接头。(4)滤料粒径0.5-3.0cm石子,含泥量不大于1%。轻型井点施工:轻型井点施工顺序:挖井点沟槽、敷设集水总管冲孔、沉设井点管,灌填砂滤料,将井点管同集水总管连接安装抽水机组,连接集水总管试抽和检查。轻型井点施工规定:井孔要垂直,井点管应沉放在

10、井孔中间,滤网管不得遇到井孔壁。管路系统总管、弯联管(塑料联管)及接至泵体机组连接某些,均应安装严密,不得漏气、漏水或渗水。井管灌砂量应冲孔孔径大小和深度拟定,实际灌砂量不得不大于计算量95%,砂井高度可距地面如下1m,孔顶用粘土封填0.51m,防止明水渗入。施工期间,井管有效率应达总根数95%以上,且持续5根井管内失效井管不得超过2根,相邻井管不能同步失效,核心部位井管不失效。管路系统禁止堆土覆盖或堆放杂物(材料、设备等),以便于检查出水状况及检漏工作。井点降水在沟槽开挖前提前运转,普通正常运转3天、地下水位稳定至槽底如下0.5m时方可开挖沟槽。出水口设在一定范畴之外下水井或排水渠内,防止倒

11、流入降水区域。4、管井降水(1)施工办法1、依照轴线测量放井位;2、采用水冲成孔,成孔直径600-700MM,成井直径500MM,孔深20M;3、成孔后冲孔换浆,之后安装钢筋砼管,做好井管之间连接;4、井管安装完毕后,在管井与孔壁之间填入直径为5-10砾石;5、成井后及时进行洗井,达到水清砂净;6、安装适当水泵井行抽水、排水。(2)施工工艺流程管井定位井管准备井管安装圆砾石固井配套安装抽水(3)依照涌水量及选取管井安装达20M3/H(依照实际状况调节泵量大小以便更好地控制水位)潜水泵进行抽水,扬程不不大于30米,泵大小依照施工时实际状况最后拟定。(4)排水系统:井中抽水管采用50-76MM消防带与泵连接,井外排水管采用直径150MM钢管。(5)井管安装安装程序井点放线定位安装高压水泵凿孔安装埋设井点管布置安装总管井点管与总管连接安装抽水设备试抽与检查正式投入降水程序(6)地下水位监测基坑与建筑物之间每隔15米需设立一座降水观测井,以保证房屋及桥台安全,回灌井与观测井同步考虑;观测孔成孔口径90,深15米,全长置入口径48向钻眼、外包塑料滤网PVC管;PVC管与钻孔间隙1米如下填砾,深1米至孔口填膨润土并用水泥砂浆抹面;PVC管口配保护盖。目录第一节地质状况- 1 -一、自然地理与环境- 1 -二、区域地质条件- 2 -三、水文地质条件- 3 -第二节施工降排水- 5 -

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
