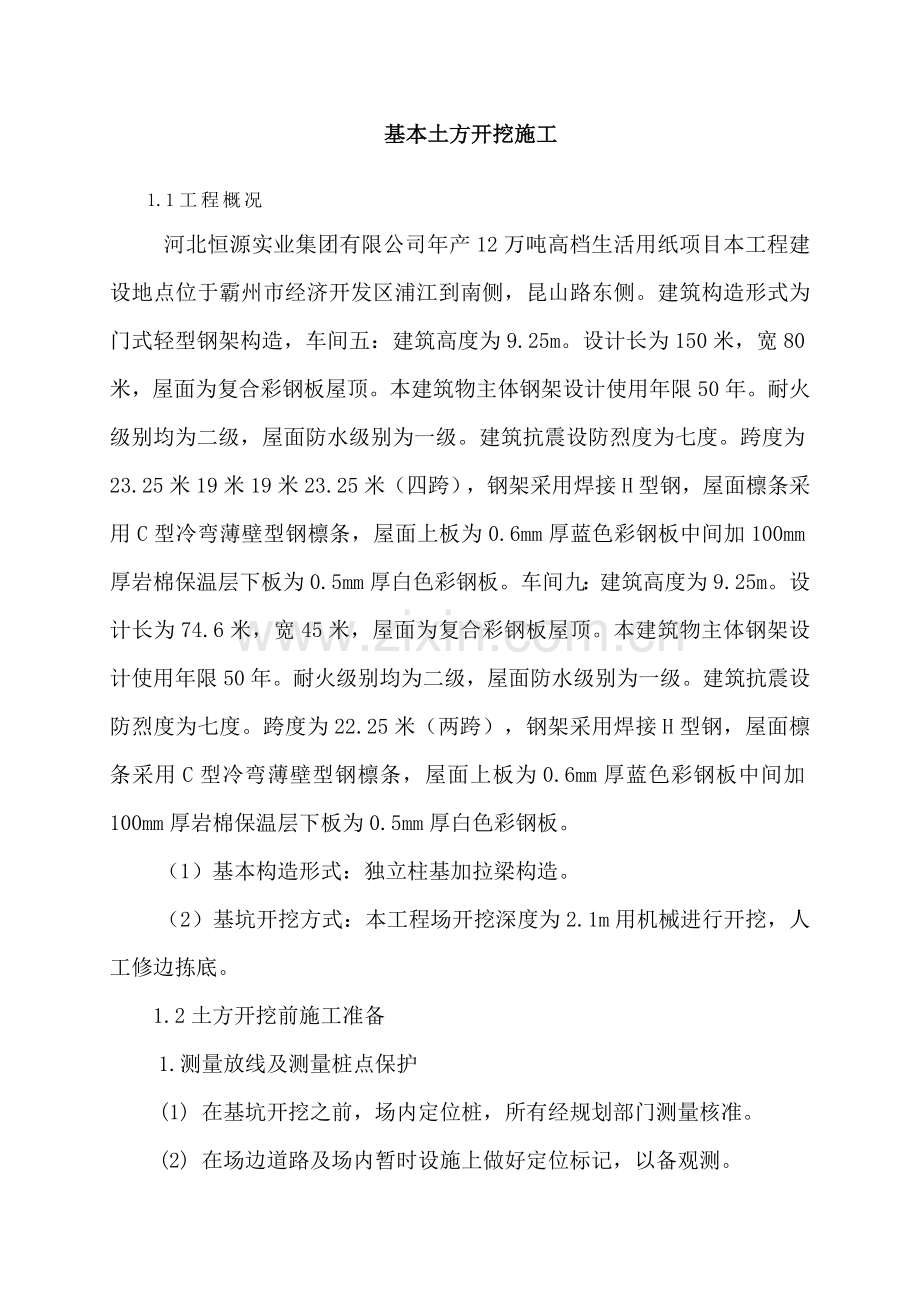

1、 基本土方开挖施工1.1工程概况河北恒源实业集团有限公司年产12万吨高档生活用纸项目本工程建设地点位于霸州市经济开发区浦江到南侧,昆山路东侧。建筑构造形式为门式轻型钢架构造,车间五:建筑高度为9.25m。设计长为150米,宽80米,屋面为复合彩钢板屋顶。本建筑物主体钢架设计使用年限50年。耐火级别均为二级,屋面防水级别为一级。建筑抗震设防烈度为七度。跨度为23.25米19米19米23.25米(四跨),钢架采用焊接H型钢,屋面檩条采用C型冷弯薄壁型钢檩条,屋面上板为0.6mm厚蓝色彩钢板中间加100mm厚岩棉保温层下板为0.5mm厚白色彩钢板。车间九:建筑高度为9.25m。设计长为74.6米,宽

2、45米,屋面为复合彩钢板屋顶。本建筑物主体钢架设计使用年限50年。耐火级别均为二级,屋面防水级别为一级。建筑抗震设防烈度为七度。跨度为22.25米(两跨),钢架采用焊接H型钢,屋面檩条采用C型冷弯薄壁型钢檩条,屋面上板为0.6mm厚蓝色彩钢板中间加100mm厚岩棉保温层下板为0.5mm厚白色彩钢板。(1)基本构造形式:独立柱基加拉梁构造。(2)基坑开挖方式:本工程场开挖深度为2.1m用机械进行开挖,人工修边拣底。1.2土方开挖前施工准备1.测量放线及测量桩点保护(1) 在基坑开挖之前,场内定位桩,所有经规划部门测量核准。(2) 在场边道路及场内暂时设施上做好定位标记,以备观测。(3) 在基坑开

3、挖前,依照施工图纸、建筑轴线位置放出土方开挖边线。(4) 所有测量桩一经核算后,项目部就贯彻专人对其进行定期检查复核,以保证控制点精确性。2.夜间施工照明准备土方开挖期间,施工用电重要是夜间照明;(1) 所有用电均可以从现场配备配电箱内接引,通过手提移动配电箱引至土方开挖区域,但施工用电必要由值班电工专门负责,禁止操作工人随意更改、移动。(2) 整个施工现场夜间照明通过用钢管架子架设安顿2个5KW大灯具提供照明。(3) 现场大门口,边坡位置均视状况放置一定数量照明灯及警戒灯。1.3施工机具挖掘机、运送车辆、梯子、铁镐、撬棍、钢尺、坡度尺等。1.4作业条件(1)土方开挖前,应摸清地下障碍物,并应

4、依照施工方案规定,将施工区域内地上、地下障碍物清除和解决完毕。 (2)建筑物定位控制线(桩),原则水平桩及基槽灰线尺寸,必要通过检查合格,并办完预检手续。(3)场地表面要清理平整,做好排水坡度,在施工区域内,要挖暂时性排水沟。(4)夜间施工时,应合理安排工序,防止错挖或超挖。施工场地应依照需要安装照明设施,在危险地段应设立明显标志。(5)熟悉图纸,做好技术交底。1.5操作工艺(1)工艺流程:拟定开挖顺序沿灰线切出坑边轮廓线分层开挖修整槽边清底(2)拟定边坡:本工程实际开挖深度为2.1m,工程土质较好,放坡系数拟定为0.5。(3)依照基本和土质以及现场出土等条件,合理拟定开挖顺序,然后进行开挖。

5、开挖基坑时,沿坑三面同步开挖,挖出土方装入翻斗车,由未开挖一面运至弃土地点。(4)开挖基坑,在挖至接近坑底标高时,用尺或事先量好50cm原则尺杆,随时以水平标高标志上平,校核坑底标高。最后由两端轴线(中心线)引桩拉通线,检查距坑边尺寸,拟定基坑边原则,据此修整坑帮,最后清除坑底土方,修底铲平。(5)基坑直立帮和坡度,在开挖过程和敞露期间应防止塌方,必要时应加以保护。在开挖坑边弃土时,应保证边坡和直立帮稳定。当土质良好时,抛于坑边土方(或材料)应距坑(沟)边沿2m以外,高度不超过l.5m。(6)开挖基坑土方,堆放在场地有条件堆放时,一定留足回填需用好土,多余土方应一次运至绿化带范畴内,避免二次搬

6、运。(7)土方开挖普通不适当在雨天进行。否则工作面不适当过大。应分段、逐片分期完毕。雨天开挖基坑时,应注意边坡稳定。必要时可恰当放缓边坡。同步应在坑外侧围土堤或开挖水沟,防止地面水流入。施工时,应加强对边坡、支撑、土堤等检查。垫层外预留500宽操作面,挖至基底时预留300mm,人工紧随进行清槽,将清除土方送至反铲半径之内带弃。若开挖后遇雨水天气,应采用人工将基槽清理至与原基土土质相似土层,再用级配砂石添至设计基底标高。1.6质量原则1.4.1保证项目基坑底土质必要符合设计规定,禁止扰动。如果超挖,用级配连砂石夯填或用低标号砼浇筑,做好隐蔽签证。1.4.2基坑土方容许偏差:(1)底面标高0-50

7、mm(2)底面尺寸不应不大于设计尺寸1.7成品保护(1)对定位原则桩、轴线引桩、原则水准点等,挖运土时不得碰撞。并应经常测量和校核其平面位置、水平标高和边坡坡度与否符合设计规定。定位原则桩和原则水准点,也应定期复测检查与否对的。 (2)施工中如发既有文物或古墓等,应妥善保护,并应及时报请本地关于部门解决后,方可继续施工。如发既有测量用永久性标桩或地质、地震部门设立长期观测点等,应加以保护。在敷设地上或地下管道、电缆地段进行土方施工时,应事先获得关于管理部门书面批准,施工中应采用办法,以防损坏管线。1.8应注意质量问题(1)基底超挖:开挖基坑不得超过基底标高。如个别地方超挖时,其解决办法应获得设

8、计单位批准,不得擅自解决。(2)基底未保护:基坑开挖后应尽量减少对基土扰动。如基本不能及时施工时,可在基底标高以上留出0.3m厚土层,待做基本时再挖掉。(3)施工顺序不合理;土方开挖宜先从低处进行,分层分段依次开挖,形成一定坡度,以利排水。(4)开挖尺寸局限性:基坑底部开挖宽度,除构造宽度外,应依照施工需要增长工作面宽度。如排水设施、支模所需宽度,在开挖前均应考虑。(5)基坑边坡不直不平,基底不平:应加强检查,随挖随修,并要认真验收。1.9土方开挖质量保证办法(1)开工前要做好各种技术准备和技术交底工作。施工技术人员、测量人员要熟悉图纸,掌握现场测量桩及水准点位置尺寸,办理验桩、验线手续。(2

9、)施工要配备测量人员进行质量控制。要及时复测灰线,基坑开挖下口线测放到基坑底。及时控制开挖标高,做到5m范畴内挖土工作面标高控制桩不少于2个。(3)认真执行开挖样板制,即凡重新开挖边、坡坑底时,由操作技术较好工人开挖一段时间后,经测量人员或质检人员检查合格后作为样板,继续开挖。施工人员换班时,要交接挖深、边坡、操作办法,以保证开挖质量。(4)认真执行项目部制定技术、质量管理制度。施工中要积累技术资料,如施工日记、设计变更洽商、验桩、验线记录等。1.10安全保证办法(1)开工前要做好各级安全交底工作。依照工程土质条件以及运土路线等特点,制定安全办法,贯彻安全责任、组织职工贯彻贯彻,并定期开展安全

10、活动。(2)如运土车辆需进出大门时应有专人检查车轮与否带泥,并及时清理和做好大门口清洁工作。车辆出场时必要冲洗干净,方准离开工地,不准将污泥带出门外,影响市容。(3)夜间挖土施工时,应配备足够灯光照明。(4)为防止边坡塌方,普通禁止在边坡上侧堆土,当在边坡上侧堆置材料及移动施工机械时,应距离边坡上边沿0.8m以外,材料堆置高度不得超过1.5m。(5)阴雨天气,在暂时边坡上加盖塑料薄膜,以防止边坡上土体流失。(6)基坑开挖至设计深度1/2时,基坑周遍用48,厚32mm35mm26米钢管设立围护栏杆,栏杆如下横杆构成不不大于1.2米高,立杆间距不不不大于3米,所有栏杆均用红白油漆各500mm间隔距离刷为警示杆,并挂警示牌。夜间设立警示灯,以免夜间发生安全事故。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
