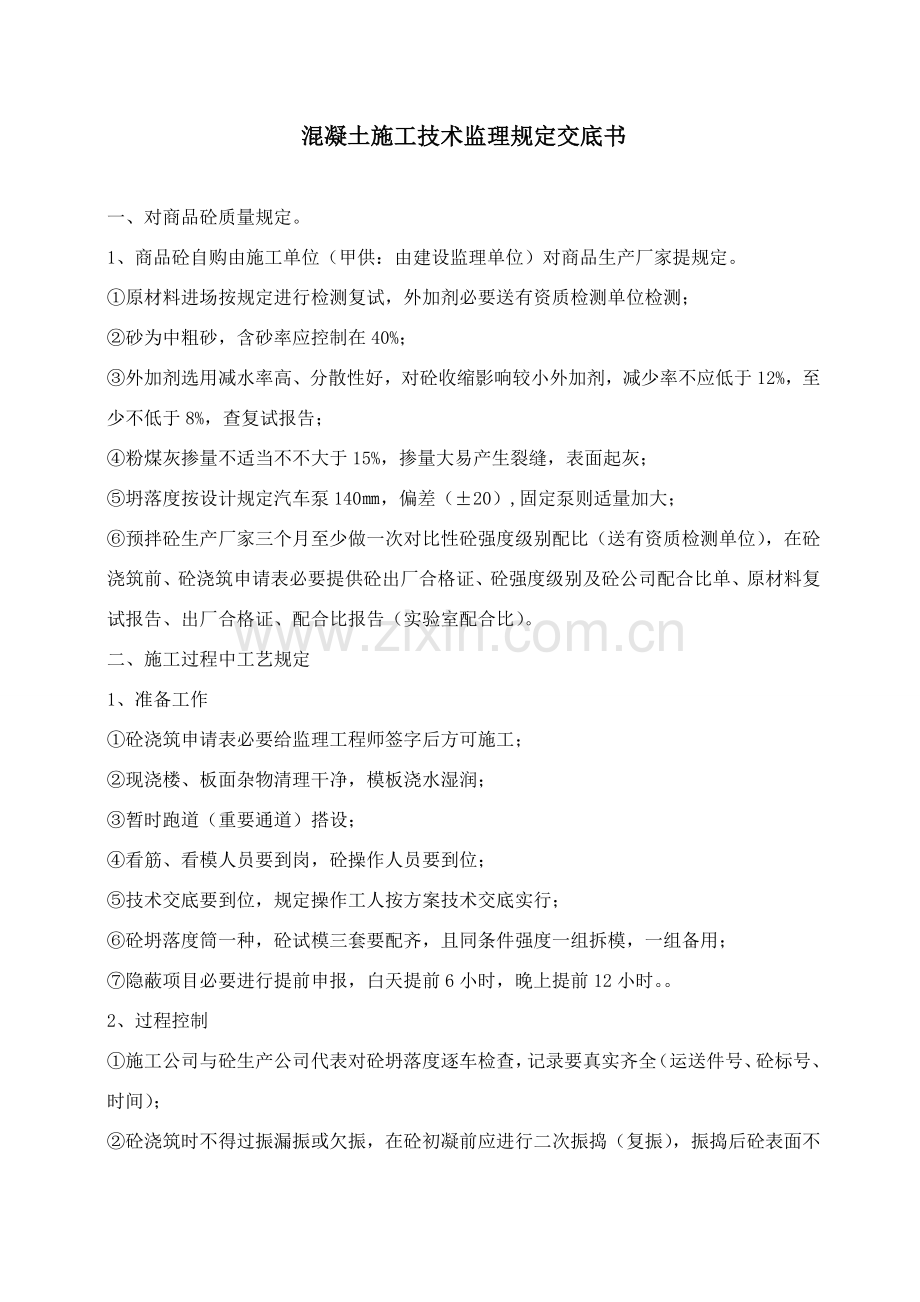

混凝土施工技术监理规定交底书
一、对商品砼质量规定。
1、 商品砼自购由施工单位(甲供:由建设监理单位)对商品生产厂家提规定。
①原材料进场按规定进行检测复试,外加剂必要送有资质检测单位检测;
②砂为中粗砂,含砂率应控制在40%;
③外加剂选用减水率高、分散性好,对砼收缩影响较小外加剂,减少率不应低于12%,至少不低于8%,查复试报告;
④粉煤灰掺量不适当不不大于15%,掺量大易产生裂缝,表面起灰;
⑤坍落度按设计规定汽车泵140㎜,偏差(±20),固定泵则适量加大;
⑥预拌砼生产厂家三个月至少做一次对比性砼强度级别配比(送有资质检测单位),在砼浇筑前、砼浇筑申请表必要提供砼出厂合格证、砼强度级别及砼公司配合比单、原材料复试报告、出厂合格证、配合比报告(实验室配合比)。
二、 施工过程中工艺规定
1、 准备工作
①砼浇筑申请表必要给监理工程师签字后方可施工;
②现浇楼、板面杂物清理干净,模板浇水湿润;
③暂时跑道(重要通道)搭设;
④看筋、看模人员要到岗,砼操作人员要到位;
⑤技术交底要到位,规定操作工人按方案技术交底实行;
⑥砼坍落度筒一种,砼试模三套要配齐,且同条件强度一组拆模,一组备用;
⑦隐蔽项目必要进行提前申报,白天提前6小时,晚上提前12小时。。

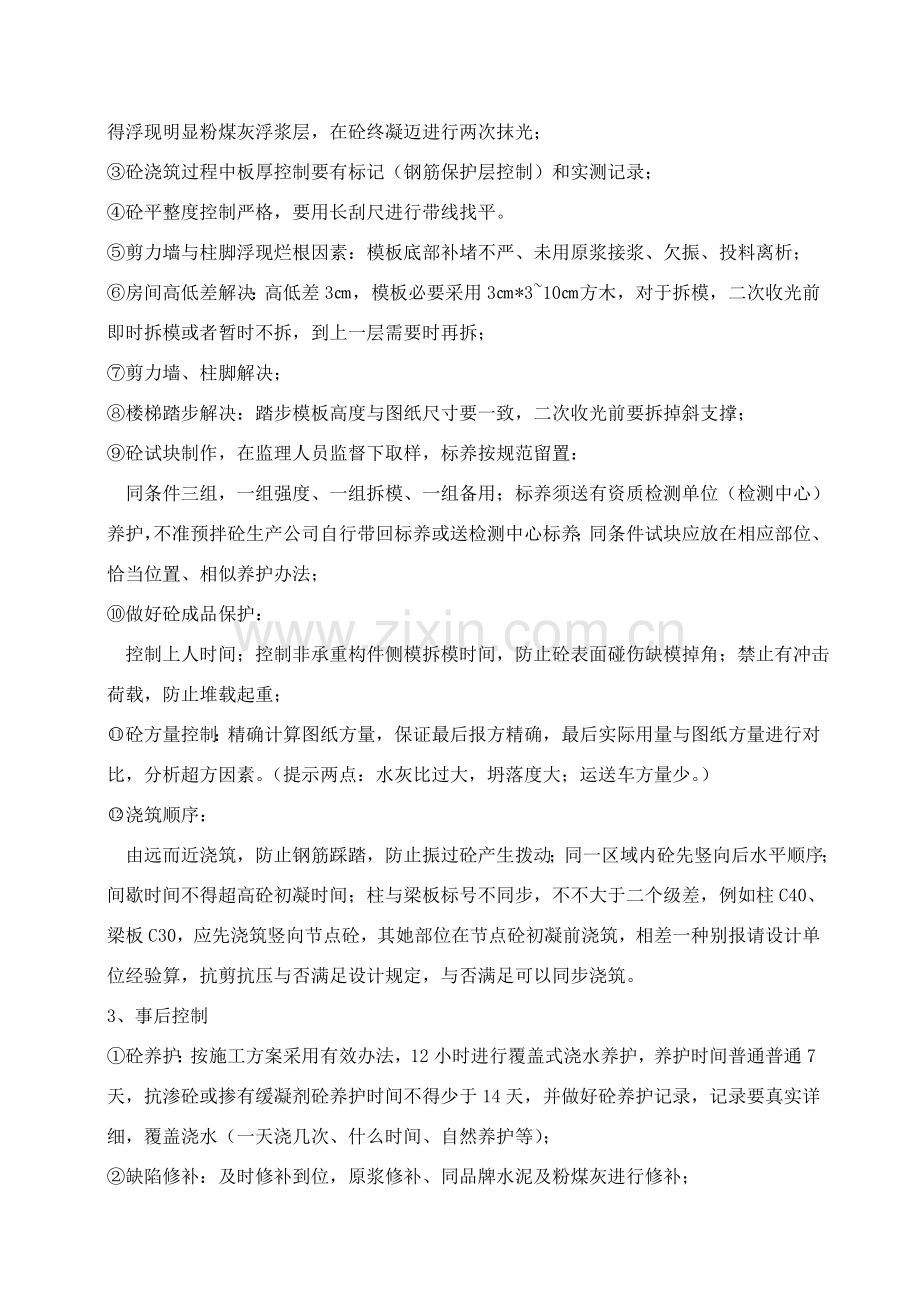

2、 过程控制
①施工公司与砼生产公司代表对砼坍落度逐车检查,记录要真实齐全(运送件号、砼标号、时间);
②砼浇筑时不得过振漏振或欠振,在砼初凝前应进行二次振捣(复振),振捣后砼表面不得浮现明显粉煤灰浮浆层,在砼终凝迈进行两次抹光;
③砼浇筑过程中板厚控制要有标记(钢筋保护层控制)和实测记录;
④砼平整度控制严格,要用长刮尺进行带线找平。
⑤剪力墙与柱脚浮现烂根因素:模板底部补堵不严、未用原浆接浆、欠振、投料离析;
⑥房间高低差解决:高低差3㎝,模板必要采用3㎝*3~10㎝方木,对于拆模,二次收光前即时拆模或者暂时不拆,到上一层需要时再拆;
⑦剪力墙、柱脚解决;
⑧楼梯踏步解决:踏步模板高度与图纸尺寸要一致,二次收光前要拆掉斜支撑;
⑨砼试块制作,在监理人员监督下取样,标养按规范留置:
同条件三组,一组强度、一组拆模、一组备用;标养须送有资质检测单位(检测中心)养护,不准预拌砼生产公司自行带回标养或送检测中心标养;同条件试块应放在相应部位、恰当位置、相似养护办法;
⑩做好砼成品保护:
控制上人时间;控制非承重构件侧模拆模时间,防止砼表面碰伤缺模掉角;禁止有冲击荷载,防止堆载起重;
砼方量控制:精确计算图纸方量,保证最后报方精确,最后实际用量与图纸方量进行对比,分析超方因素。(提示两点:水灰比过大,坍落度大;运送车方量少。)
浇筑顺序:
由远而近浇筑,防止钢筋踩踏,防止振过砼产生拨动;同一区域内砼先竖向后水平顺序;间歇时间不得超高砼初凝时间;柱与梁板标号不同步,不不大于二个级差,例如柱C40、梁板C30,应先浇筑竖向节点砼,其她部位在节点砼初凝前浇筑,相差一种别报请设计单位经验算,抗剪抗压与否满足设计规定,与否满足可以同步浇筑。
3、 事后控制
①砼养护:按施工方案采用有效办法,12小时进行覆盖式浇水养护,养护时间普通普通7天,抗渗砼或掺有缓凝剂砼养护时间不得少于14天,并做好砼养护记录,记录要真实详细,覆盖浇水(一天浇几次、什么时间、自然养护等);
②缺陷修补:及时修补到位,原浆修补、同品牌水泥及粉煤灰进行修补;
4、 安全
①洞口临边防护要到位,脚手架随着楼层升高要搭设到位;
②暂时用电:一机、一闸、一漏、一锁、一箱(5个1);
③拿振动棒人必要用绝缘手套;
5、 四个记录要真实有效,项目部要安排专人负责,有关人员要签字。
塌落度(逐车)实测记录。
钢筋保护层抽查记录。
板厚实测记录。
砼养护记录。
6、后浇带、加强带、施工缝、超前止水,施工中涉及到专项交底。
交底单位:
接底人:
杭州明康征询公司
杭州东站铁路枢纽配套设施工程项目部
11月
钢筋制作安装技术规定
一、 原材料规定
1、 按照设计图纸和合同商定规定进货:规格、级别、品牌;
2、 钢筋进场
①检查钢筋产品合格证、出厂合格证(标牌、检查报告、生产炉批号);
②进行外观检查:表面有无裂纹,以及颗粒状或片状绣,观感合格;
③钢筋直径实测检查:
圆钢:Φ6~Φ12 容许偏差±0.3㎜
Φ14~Φ22容许偏差±0.4㎜
带肋钢筋重点实测内径:Φ6 容许偏差±0.3㎜
Φ8~Φ18容许偏差±0.4㎜
其中实际内径:Φ6—5.8㎜;Φ8—7.7㎜;Φ10—9.6㎜;Φ12—11.5㎜; Φ14—13.4㎜··········
④框架构造有抗震规定压强比等,符合下列规定:
钢筋进场须按照现行国标《钢筋砼用热轧带肋钢筋》GB1499等规定进行见证取样作力学性能检查,其质量必要符合关于原则规定。
对框架构造1~2级抗震规定:钢筋抗拉强度实测值与屈服强度实测值比值不应不大于1.25;钢筋屈服强度实测值与强度原则值比值不应不不大于1.3。
二、 钢筋制作规定
1、 钢筋品种、规格或级别需变更,必要办理设计变更文献,任何人都没有权利。
例如:Φ10圆钢用Φ12圆钢代替,大代小也不行,根数不变也不行;
Φ10 圆钢用Φ10二级钢或Φ10三级钢代替也不行,强度高代替强度低也不行。
2、 箍筋禁止外加工:
①外加工质量无法保证,易产生偷梁换柱;
②减径率超规范1%;
③重要杜绝冷拔,控制延伸率4%。
3、 梁柱箍筋尺寸加工规定:
①内径净尺寸只容许负偏差不容许正偏差,控制范畴(-0.5~0㎜);
②圆钢箍筋弯钩某些:普通构造不不大于箍筋直径5倍;有抗震规定不不大于箍筋直径10倍。
4、 钢筋绑扎搭接规定
①同一连接区段内纵向钢筋搭接接头百分率梁板墙不大于等于25%,柱不大于等于50%;
②纵向受拉钢筋最小搭接长度满足下表:
钢筋类型
砼强度级别
C15
C20~C25
C30~C35
不不大于等于C40
HRB235
45d
35d
30d
25d
HRB335
55d
45d
35d
30d
HRB400
55d
40d
35d
其中,一、二级抗震乘1.15导数;三级抗震乘1.05导数,接头百分率不不大于50%时,乘以导数1.35,直径不同搭接以小钢筋直径计算。
钢筋焊接:纵向受力钢筋,在受力区接头百分率不大于等于50%;
双面焊5d,单面焊10d,焊缝不不大于钢筋直径0.8倍;
电渣压力焊:同始终径,肋对齐,有气泡、轴线偏移超过2㎜割掉重焊,不得含糊;不同直径,截面积相差不能超过1.5倍。
焊机选用Φ10如下UN1-40,Φ12以上UN1-75。
5、 钢筋加工要有标牌,与图纸要相符。
三、 钢筋绑扎规定
(一) 钢筋绑扎前准备工作
1、 模板要进行交接验收,在模板验收合格基本上;
2、 模板清理工作要到位;
3、 划线标志工作要到位。
(二) 箍筋绑扎规定
1、 箍筋无论是梁、柱,箍筋与主筋绑扎须到位,要满扎,禁止跳扎、漏扎;
2、 箍筋绑扎间距横平竖直,容许偏差规定控制在±10㎜;
3、 柱核心箍要到位:数量不能少、间距要基本均匀;
4、 特别是梁箍筋:落梁后一定要校正。(箍筋与梁不垂直;箍筋沿梁方向倾斜,减少了梁有效高度,保护层一边大小);
5、 现浇楼面柱固定箍筋必要要到位。
(三) 主筋、梁柱
梁主筋不能错,特别是二排筋排距要控制到位(2.5㎝),间距要均匀;柱主筋间距要均匀。
(四) 板筋
板筋距梁边距离第一根不大于等于50㎜,双向受力板必要满扎,其他四周边上两排;钢筋必要满扎,网眼间距容许偏差规定控制在±10㎜。
(五) 垫块设立
1、 梁板柱均采用塑料定位卡;
2、 板面受力钢筋和分布钢筋均不大于10㎜时,应采用钢筋支架,支撑钢筋(Φ6分布筋支架间距不大于等于500;Φ8分布筋支架间距不大于等于800),并且与所支撑钢筋绑扎牢固,普通放在距梁边400~500位置;
3、 板面受力钢筋不不大于等于10㎜,采用马蹬支架,板厚不大于等于200时采用Φ10钢筋;板厚不大于等于采用300时Φ12钢筋;
4、 板每0.8㎡内不少于一种垫块是基本保障。
(六) 钢筋绑扎结束后工作
1、 质检员与钢筋工长共同按设计图纸查钢筋牌号、根数、间距、标高、尺寸、形状;
2、 查搭接长度、保护层厚度、钢筋接头位置;
3、 查钢筋绑扎与否牢固;
4、 查钢筋表面与否油污,扎丝、定位件、多余钢筋与否清理到位;
5、 报监理检查,进行隐蔽验收,做好隐蔽验收记录。
四、 砼浇筑过程中钢筋质量控制
1、 安排专人看护钢筋,明确职责,不得派一种或两个钢筋工值班就算完事,钢筋工班长要交底,交代清晰看筋做哪些事情:钢筋与否被踩踏、被踩坏;检查上层钢筋保护层厚度,发现偏差大要即时修正。
2、 管理、值班人员要跟踪抽查,督促她们进行实测,浮现偏差时指引她们如何进行纠正。
3、 督促操作人员在砼浇筑时尽量在梁筋上或在跑道上行走。
五、 安全规定
1、 塔吊吊运钢筋等材料禁止在马路上空旋转,项目部与塔吊分包单位要订立责任状,向塔吊司机交底;
2、 检查钢筋机械保护接地、防护罩;
3、 搬运钢筋要避免碰撞周边和上下方向电线。
六、 项目部将钢筋施工方案,模板专项施工方案,技术交底报公司进行审查。
裕元建设有限公司
