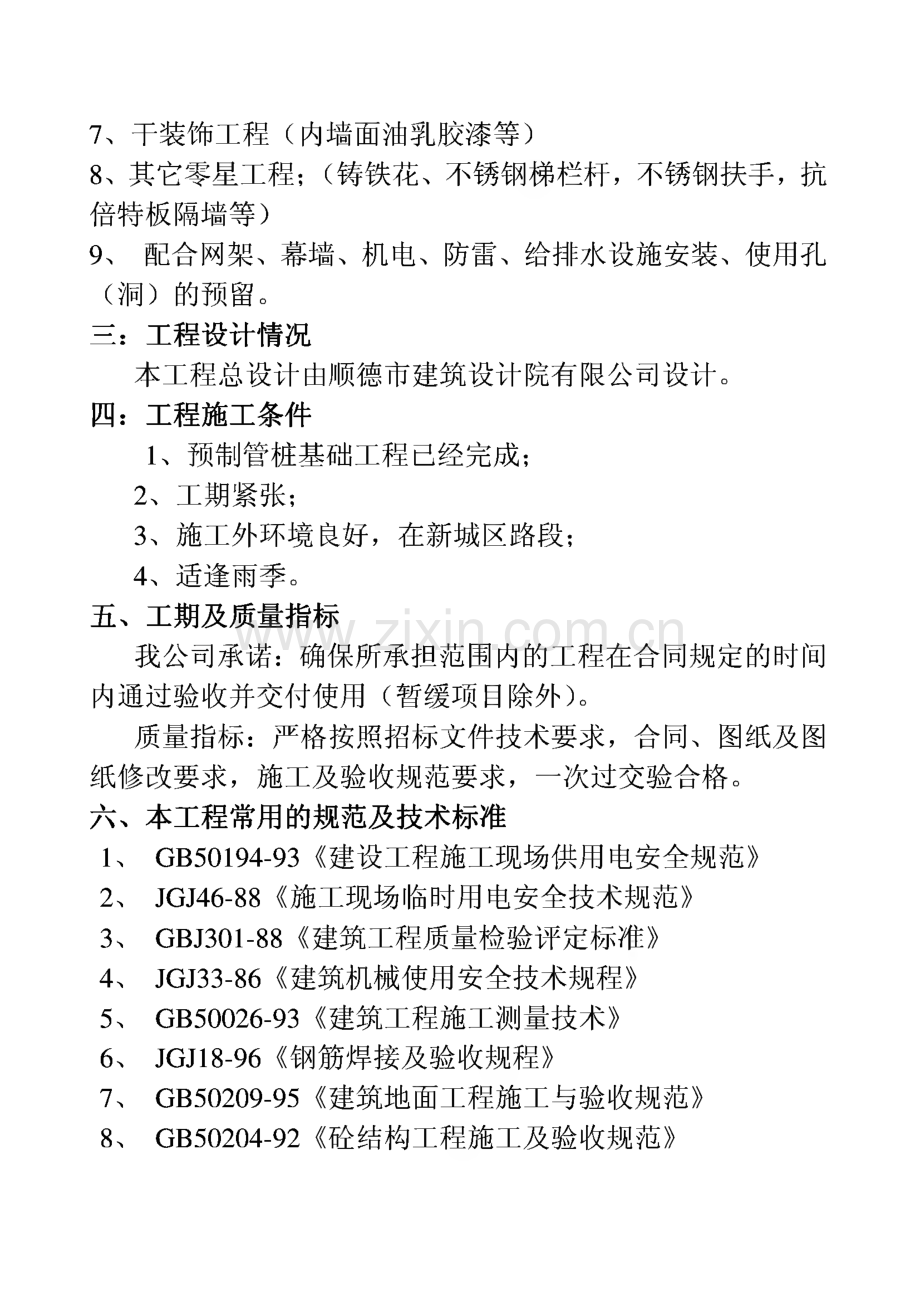

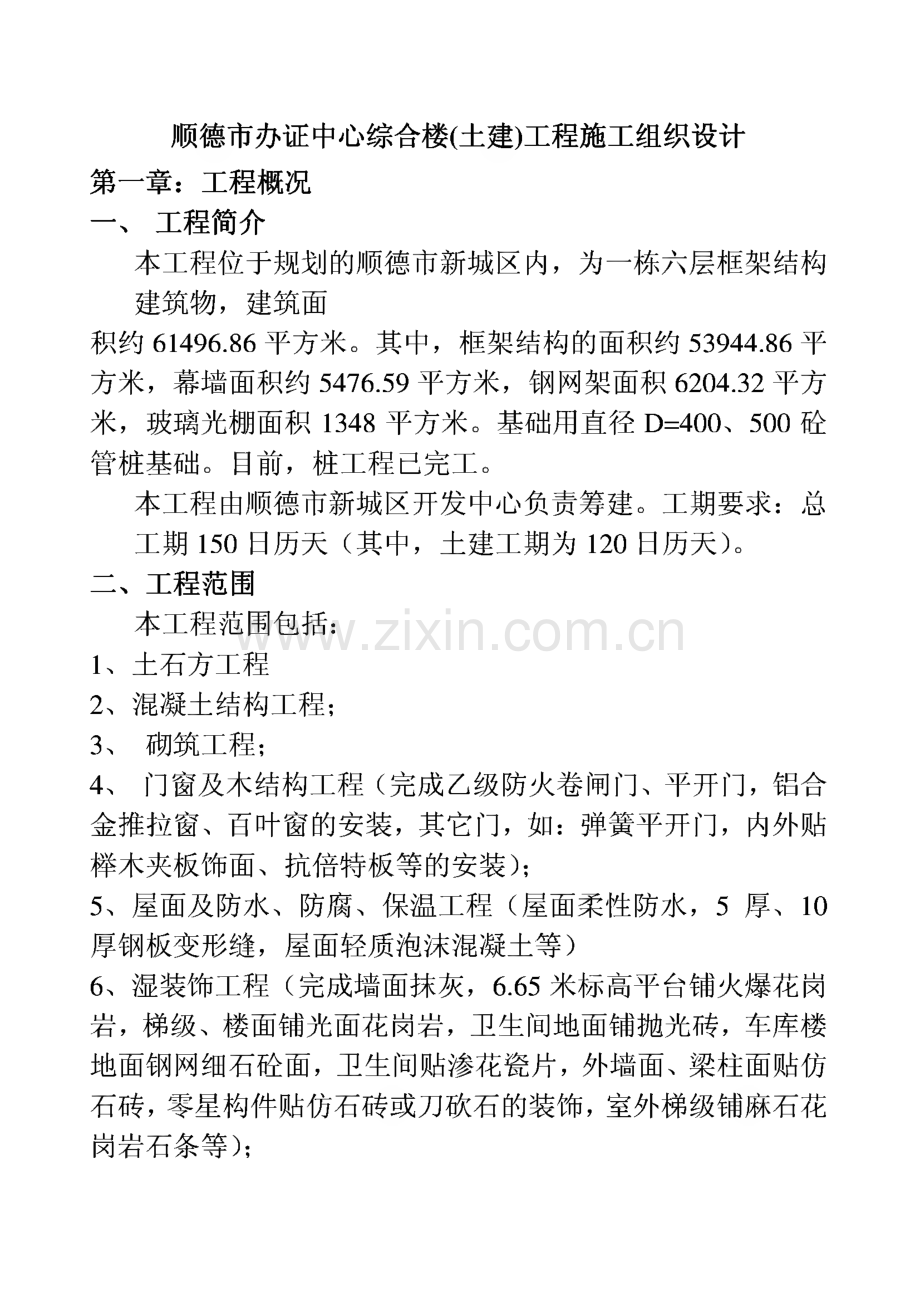

资源描述

1、顺德市办证中心综合楼(土建)工程施工组织设计第一章:工程概况一、工程简介本工程位于规划的顺德市新城区内,为一栋六层框架结构 建筑物,建筑面积约6 1496.86平方米。其中,框架结构的面积约53944.86平 方米,幕墙面积约5476.59平方米,钢网架面积6 204.32平方 米,玻璃光棚面积1348平方米。基础用直径D=400、500碎 管桩基础。目前,桩工程已完工。本工程由顺德市新城区开发中心负责筹建。工期要求:总 工期150日历天(其中,土建工期为120日历天)。二、工程范围本工程范围包括:1、土石方工程2、混凝土结构工程;3、砌筑工程;4、门窗及木结构工程(完成乙级防火卷闸门、平开门

2、,铝合 金推拉窗、百叶窗的安装,其它门,如:弹簧平开门,内外贴 樟木夹板饰面、抗倍特板等的安装);5、屋面及防水、防腐、保温工程(屋面柔性防水,5厚、10 厚钢板变形缝,屋面轻质泡沫混凝土等)6、湿装饰工程(完成墙面抹灰,6.6 5米标高平台铺火爆花岗 岩,梯级、楼面铺光面花岗岩,卫生间地面铺抛光砖,车库楼 地面钢网细石碎面,卫生间贴渗花瓷片,外墙面、梁柱面贴仿 石砖,零星构件贴仿石砖或刀砍石的装饰,室外梯级铺麻石花 岗岩石条等);7、干装饰工程(内墙面油乳胶漆等)8、其它零星工程;(铸铁花、不锈钢梯栏杆,不锈钢扶手,抗 倍特板隔墙等)9、配合网架、幕墙、机电、防雷、给排水设施安装、使用孔(洞

3、)的预留。三:工程设计情况本工程总设计由顺德市建筑设计院有限公司设计。四:工程施工条件1、预制管桩基础工程已经完成;2、工期紧张;3、施工外环境良好,在新城区路段;4、适逢雨季。五、工期及质量指标我公司承诺:确保所承担范围内的工程在合同规定的时间 内通过验收并交付使用(暂缓项目除外)。质量指标:严格按照招标文件技术要求,合同、图纸及图 纸修改要求,施工及验收规范要求,一次过交验合格。六、本工程常用的规范及技术标准1、GB50194-93建设工程施工现场供用电安全规范2、JGJ46-88施工现场临时用电安全技术规范3、GBJ301-88建筑工程质量检验评定标准4、JGJ33-86建筑机械使用安全

4、技术规程5、GB50026-93建筑工程施工测量技术6、JGJ18-96钢筋焊接及验收规程7、GB50209-95建筑地面工程施工与验收规范8、GB50204-92硅结构工程施工及验收规范9、JGJ73-91建筑装饰工程施工及验收规范10、GBJ300-88建筑安装工程质量检验评定统一标准11、JGJ80-91建筑施工高处作业安全技术规范12、JGJ59-99建筑施工安全检查标准13、00G101混凝土结构施工图平面整体表示方法制图规则和构造详图七、编制依据:1、顺德市建筑设计有限公司的图纸;2、工程招标文件和投标文件、工程量清单;3、国家颁布的现行设计、施工验收规范及规程;4、建筑施工安全检

5、查标准;5、公司现行的质量保证体系。第二章:施工部署一、施工进度计划及各专业工种的协调(一)、施工进度计划本工程施工时间共计5个月(其中土建工程4个月,钢网 架安装1个月。玻璃幕墙工程随工期插入进行)。土建工程施 工进度计划内容详见附表1。(二)、各专业工种的协调1、总体施工程序采用“总体协调,全面铺开,重点攻关、确 保质量、按时竣工”的原则,按本施工组织设计计划时间进行;2、模板方面实行现场制作,现场安装;钢筋方面实行现场、铁工场配合制作,配备吊车吊运到现场绑扎;混凝土浇筑用一台或二台混凝 土输送泵,预备一台泵车备用。高峰期如供电不足够时,设两 台柴油发电机组作补充使用,确保各分项、分部工程

6、连续进行;3、由其它单位承包的其它配套项目工程:如网架、幕墙、给排水、防雷、照明、供配电、空调通风等工程,必须配合土建主体工程的进 度插入进行。施工进场前,必须与地盘项目经理协商,做好衔 接交底工作,签订协议,避免交叉作业不协调而出现返工浪费、影响工期的现象。同时,要求各协作施工单位必须设立工程负 责人,常驻现场,保证协调工作顺利开展;4、项目部各管理小组组长要将当天组内工作情况向项目经 理反映,特别是影响到工程质量和工期的问题要及时反映,立即制定措施解 决;5、要求各协作队伍设专项负责人参与现场指挥,定期召开协 调会议,汇报施工进度、质量等情况,由项目经理主持。参加人员:建设单 位代表、各配

7、套项目工程的现场负责人、本公司的相关责任部 门负责人、项目部内各分管项目小组组长等。会议目的:主要 解决各配套工程和各分项工程的协调问题;根据实际进度情况 调整各项目的施工插入时间;避免各项目交叉作业的失效;二、施工总平面布置(见附图1)根据甲方标书的说明及现场的实际情况,由于工期紧,各 工种交叉作业复杂,各种临时设施均布置在建筑物外围。1、施工用水:供水主干管用2寸管径,各支杆管用L5寸 管径,水源由甲方提供;2、施工用电:采用三相五线制。土建工程各机具用电量见F表:序号机具名称单 位数 量电动功率(KVA)1普通三车笼架台99X10=902400L碎搅拌机台210X2=203200L砂浆搅

8、拌机台153X15=454介木机台103X10=305插入式震动器价82.2X8=17.66平板震动器台41.5X4=67钢筋切割机台115X1=1.58碎输送泵台232.5 X 2=659吊塔台348X3=14410电弧焊机价625X6=15011室内照明及生活用 电20总用电量:P=1.1X X0.6+(10)X0.6+(11)=489.9KVA考虑到钢网架安装和幕墙安装工程在土建主体基本完成后才 完全插入,故取P 总=500KVA施工所用电按上述容量由甲方提供电源300 KVA,另设发电机组两台200KVA。用电按施工、生活分两路架设;3、临时设施搭设:1、沿南侧兴业路边临设现场办公室二

9、层,首层用作车库,二层为临时办公室;2、沿德民路边设置钢筋加工场和模板制作场,在两个路口 边设值班室;2、由于本工程市供电量为300 KVA,用电高峰期电量不足时 采用自发电补充。因此,在西南角处设置发电房;3、在靠近德胜广场一侧设置钢筋加工场及模板制作场。靠近 国泰路边,设置一个材料堆放场和一个水泥仓库,出入口设值 班室;4、生活区设于南侧的兴业路的外侧,与生产区隔开。5、水、电线路的走向及各主要机具的布置详见附图1所示。三、主要分项工程施工顺序工艺框图(见附图2)。四、主要材料、劳动力计划及主要施工机械配备工程施工情况(一)、主要材料进场计划材料进场计划详见附表2(二)、劳动力需用计划劳动

10、力需用计划见附表3(三)、主要施工机械配备工程施工情况主要配备一台或二台碎输送泵,绝大部分硅使用泵输送形 式,同时配置三台吊塔和3台12米高,6台30米高的井架 作为垂直运输机械。由于钢筋制作均在本公司加工场进行,梁纵筋均采用焊接方式连接,故现场配置6台电焊机作为钢 筋现场安装时搭接使用。主要施工机械配备计划详见附表4 的内容。五、施工现场组织机构配备情况抽调经验丰富的项目经理、施工主管等管理人员管理由公 司评审过的合格施工班组(包括木工、铁工、混凝土工、水工、架子工等班组,还有发电组),要求安排、组织好交叉,配合 施工,保质保量地完成结构及装饰施工项目。组织机构设置情况详见:1、施工组织机构

11、表(见附表5);2、项目部施工管理人员架构图(见附表6);。第三章、主要工程项目的施工方案、施工方法和质量保证措施 一、基础土方开挖及基础梁、地坪的施工1、受施工道路和场地的限制,现有场地高程-0.500-1.300 米,按设计要求,同时考虑加快施工进度,可先捣承台、基础梁混凝土。待二层 结构拆模板后,再原土夯实,回填砂至-0.6 50米标高处,填石渣垫 层300厚。因基础梁间隔见方3米左右,因此须人工夯实,上 填的150厚6%水泥石粉稳定层也人工淋水振捣密实。完成后,上捣150厚C20素碎垫层。由于基础梁标高为土0.000,建议将 基础梁标高降低50mm,使上面的50厚钢网细石碎层在基础梁

12、面上,增强地面受力性能。清单里的内容在该方面有所不同:没有了填砂、石渣垫层 同石粉稳定层。由于现有场地较低,需要回填,但用土回填还 是用砂回填到垫层标高下在清单里看不到。另外,垫层改为 100厚C15,上捣150厚C35素混凝土层后,再进行50厚C30 钢网细石碎的施工,随打随抹。2、基础梁的部分梁截面高度为900o浇捣时为使梁混凝土能 连续施工,用一台或两台泵同时浇筑同一轴线主梁,由两边向 中间、中间向两边分层循环。按泵送混凝土供应指标:每小时 约为40立方,基本上可降低施工缝的留置概率。二、模板工程因为第三层楼层高度为4.8米,首层摩托车停放处,层高3.256.6 5米,楼板采用高支模搭设

13、(具体内容详见所附专项 施工方案:高支模专项施工方案)。方案里有了相应的施工方 法、质量保证措施等内容。其它部分内容:1、材料选定:(1)模板:柱模板采用组合钢模板,部分用木模板;剪力 墙模板采用大模板,用套胶管穿墙螺杆拉结;梁模板部分采用组合钢模板,部 分采用现场加工的木模板;楼面板的模板采用现场加工的木模 板,上盖薄铁板;(2)支撑:采用d)48钢管和可调的钢管支顶。门式脚手架 配合使用;(3)紧固材料;采用紧固铁丝和紧固件。2、工艺流程 加工领会施工图缩 放样弹线 电架一国模拆辱整修堆放3、放线(1)各区段均以一边纵横边轴为控制轴线,设置轴线控制 点和永久高程控制点;(2)各层轴线控制点

14、可通过垂线由一层引用,并校正闭 合。4、模板加工组合及人员安排本工程可采用常规做法进行施工。人员安排方面用两个班组,共600人,按施工段同时流水作业。5、拆模时间除因特别规定外,在混凝土浇筑后(1)柱的侧模可在24小时后考虑清拆。剪力墙墙身模板 在混凝土强度不低于lMpa且浇筑完成两天后方可拆除;(2)楼面、次梁、主梁侧模模板:经试验,在混凝土强度 达到设计强度的75%以上时才可以拆。拆模前应向项目经理办理拆模手续;(3)当梁的跨度N8米时,混凝土强度应达到设计强度的100%以上才能拆模,拆模前必须向生产技术科办理审批手续。拆模的碎试件不能水池养护,应自然养护,由公司做抗压试验;6、注意事项(

15、1)模板面水平度、柱模、剪力墙模垂直度以及混凝土面 控制办法:A:在各柱钢筋上做+0.500标记;B:复核各条柱、剪力墙模的垂直度以及检查模板的稳定 性;(2)成活后的模板拼装应平整、密实,不应有大的漏洞,防止漏浆;(3)柱与梁接头处的开口位模板必须做至楼板模板的底 面,接头处支模平直,不变形;(4)柱、墙模板浇筑混凝土前应全面检查,清除模板内的 杂物和垃圾;(5)根据实际情况,合理安排工作面,省时省工;(6)拆模后应及时整理,提高模板的周转使用率;(7)对跨度N4米的梁应做反挠度预拱,预拱反挠度最大 值取L*3%o;(8)模板组合完成后必须进行验收,办工序交接检,合格 后方可进行钢筋绑扎;(

16、10)进行混凝土浇筑时,由熟练的木工在现场进行监测和 护模。三、钢筋工程本公司有钢筋加工场,负责钢筋的集中加工和现场绑扎,质量水平稳定。柱筋要求闪光对焊的已在铁工场完成,并按 要求送检。现场的钢筋采用搭接焊。II级钢筋用E50型焊条。由于梁纵筋均采用焊接方式连接,故现场配置6台电焊机 作为钢筋现场安装时搭接使用。(一)、工艺流程:(见下页)下料单剧 1 I施工图及施工眄 抽料员计算理用量/一复核符合要求1、柱:(1)钢筋规格及根数;(2)弯曲部位置;(3)搭接位置和搭接长度,要求在同一截面钢筋接头符合 规范要求。接头间距应错开,错开距离不少于40d;纵向筋的连接:梁纵筋采 用焊接;(4)柱与砌

17、体的连接面沿高度预埋钢筋拉固,钢筋规格、间距及加工形式按图纸设计要求;(5)箍筋间距和形状:按图纸要求;(6)节点密箍:节点处箍筋的规格及间距对照施工图,其 约束箍筋的范围取节点区高度较高梁的高度;(7)保护层:保护层取25;2、梁:(1)钢筋的规格和根数;(2)钢筋的绑扎;井字梁底筋的放置:短跨方向井字梁底 筋在底。纵向筋采用焊接形式连接;(3)搭接位置和搭接长度:上铁一般在跨中1/3范围内搭 接,下铁在支座处搭接,长度按规范要求;(4)伸入柱内的锚固长度,除特别注明外,按35d处理;(5)支座负筋的长度;按施工图具体要求;(6)箍筋的间距和位置:箍筋按设计要求加工。使用部位 按具体施工图要

18、求;(7)保护层;25(8)预留洞口处的套管是否按规定要求补强;3、剪力墙:(1)钢筋的规格和间距;(2)受力筋和分布筋的绑扎搭接位置,要求竖向及横向钢 筋的连接接头在同一截面内不得超过其一侧纵向钢筋或横向钢筋的50%,接头的间距应错开,错开距离应不小于40d;(3)锚固长度:锚固长度可取最小锚固长度,取35d(4)按构造要求:在转角、预留洞口等处的补强筋和绑扎 位置,要求遇孔洞尽量绕过,如必须切断时,切断筋应与加固钢筋焊牢;(5)剪力墙与砌体的连接面沿高度预埋钢筋拉固,钢筋规格、间距及加工形式按图纸设计要求;(6)保护层:取25。4、楼板、地面板及屋面板(1)钢筋的规格和间距;(2)受力筋和

19、分布筋的加工、绑扎:A、要求底筋相同的的相邻跨板施工时底筋可以连通。板 面标iWj相差不超过20时其间面筋可连通设置,但施工时应做成 形式;B、要求板底长向筋放在短向筋之上(特别注明除外)。所 加工的钢筋按要求做弯钩;C、后浇带部位的钢筋底筋、面筋用焊点固于一条横向6 12筋上,使其间距得到保证,同时在接口处用多齿板固定,保证钢筋的位置和保护层的厚度。另外,附加的胃10100筋 上下均有,1800长,两边设置,搭接长度600;(3)负筋的绑扎位置;对未注明钢筋的小跨度板,支座筋 和底筋按K6构造配筋,面筋深入板长度为短跨跨度的l/4o当短跨跨度小于 1500时,则拉通;(4)露天板板筋的设置,

20、设计要求直通。因此,加工时 应直通,不能直通时,板的底、面筋均按受拉筋要求锚固及搭接;(5)凡有双层板筋的,须按图纸设6 10蹬仔筋,形状为,见方600布置;或采用6 0*6 0细石碎加高面筋;(6)按构造要求,在转角、预留洞口等处的补强筋和绑扎 位置。要求遇孔洞尽量绕过。如必须切断时,切断筋应与加固钢筋焊牢;(7)保护层 一般取15;二层、三层结构,按设计特别要 求,取20。5、注意事项(1)保护层厚度可用预制的高标号砂浆块和L0-2.5花岗 岩碎片来保持;(2)钢筋绑扎前应清除表面污渍;(3)按规定要求做焊接试验。四、混凝土工程(一)、混凝土工程的施工1、施工安排为保证工期,本工程拟采用早

21、强型商品混凝土,由厂商直 接运输到施工现场,用一台或两台泵水平泵送,运输到位。为使梁板混凝土能 连续施工,用泵浇筑同一轴线主梁,由两边向中间、中间向两 边分层循环。浇筑的平面控制由后浇带的一侧向另一侧方向推进。按泵 送混凝土供应指标:每小时约为40立方,基本上可降低施工 缝的留置概率,可尽量不留施工缝。必要时留设在次梁的跨中 1/3范围,且要求施工缝应平行于板的短边。在主梁部位不留 设施工缝。对P、D轴等部位的高柱采用分段分层的方法捣制。按4 米分段装柱模,捣混凝土。待下次装模、捣混凝土前,必须冲 洗干净接缝处,确保接缝处混凝土结合良好。人员的安排情况如下:用4个组60人分组分段连续流水,选用

22、公司稳定的专业施工队伍。2、工艺框图才妇商品砧车 到现!场要求混 凝土3、质量控制要点及质量保证措施(1)检查碎搅拌记录,将预拌砂出厂到浇筑的时间控制在一小时内;(2)根据施工部位要求的坍落度,提前通知混凝土商,并 进行坍落度现场检验,要求一个台班不少于两次;(3)梁、柱混凝土强度等级相差大于5Mpa时,梁、柱节 点区需按柱的混凝土标号进行施工;(4)在浇筑过程中应注意各种钢筋的保护层厚度和碎板混 凝土浇筑厚度:A、梁、柱用25厚、100厚硅板用15厚、100厚硅 板用10厚花岗岩碎片或预制砂浆垫块;B、板的硅厚度控制采用在梁上焊6 6竖筋,间距2.5-3.0 米。板中部位用同厚度的碎预制块,

23、压尺控制厚度后再取出;C、凡有双层板筋的,按图纸要求须设6 10蹬仔筋,形状 为,见方600布置;或采用6 0*6 0的细石混凝土垫块垫高钢筋;D、钢筋密实处,另捣细石混凝土;开孔的地方在振捣时 应辅以人工用工具插实;E、地面碎厚度控制:在基层上打入长50cm 6 10-14的钢 筋或木桩做标记,间距控制在2.53.0米内,并在柱脚处做标 记。(5)对10米跨的主梁,分层连续浇捣混凝土,上下层间 歇时间为混凝土初凝前的时间(180min内);(6)屋面板碎振捣时,注意模板已有的结构找坡,应做好 标记,并根据标记做好结构找坡;(7)注意对混凝土的养护,三日内必须淋水,保持碎体湿润,保证碎的早期强

24、度符合规范要求;(8)对于后浇带位置预留的板面,底筋、面筋用焊点固于 一条横向6 12筋上,使其间距得到保证;同时在接口处用多齿板固定,保证钢 筋的位置和保护层的厚度。浇筑混凝土前,应将附加的会 10100筋(上下均有,1800长,搭接长度600)点焊固定。五、砖砌工程砖砌工程在图纸上有轻质砖,但清单里说明不包。因此,砌砖的工艺控制暂考虑红砖,对轻质砖不做考虑。砌筑时按一般工艺进行施工质量控制。控制要点为:1、所进场的砖应按批量、楼层先试后用,质量不合格的 不准使用;2、在砖块砌筑前应洒水润湿(不应太湿);3、应有明显完备的轴线标记:门口同窗口位置应现场说 明;各预留洞口的位置也应做好交底;4

25、、当砖墙长度大于或等于7米时设构造柱,截面为:墙 厚X400,内配416、66200筋;5、砌筑过程中应避免出现质量通病。六、装饰工程装饰工程因工期短,应组织室内、外,层间主体交叉的流水施工。各分部、分项工程采取边施工边检查验收的方式,必 须设样板间或样板段作为工程实物质量验收标准。各工序分述如下:(一)、内墙装饰工程一墙面批荡、抹灰1、装饰主要为抹灰工程,重点抓好底层抹灰的质量。抹灰前,做好基层刮清,砖墙部位充分淋湿,柱面和板底碎面刮素水泥 浆一道,门窗四周用水泥砂浆填塞缝隙,后用1:1:6水泥石 灰混合砂浆打底15厚,1:3水泥石灰砂浆批面5厚。柱角、墙角、门洞口的阳角用1:2水泥沙浆抹出

26、护角,高度为2.0m,每侧宽度不少于50 m m;2、抹灰前应先按规定要求做好标准点,抹灰过程中应使墙面 垂直平整,阴角和阳角顺直,使天花面平整,阴角顺直;3、面灰施工完毕后,应使墙面平滑,为面层扫涂料做好准备;4、注意水、电、空调等预留孔的保护,避免抹后遮盖。(二)、内墙面和天花扫乳胶漆1、内墙面扫涂料(1)、材料必须经业主认可后方可使用;(2)、工艺要求:在已光滑的墙面扫第一度面漆,检查整修后 涂刷第二度面漆;(3)、阴阳角部位通线校正,确保阴阳角线顺直分明。2、天棚扫涂料(1)、油漆材料须经业主认可后方可使用(2)、工艺要求:在已光滑的天棚板底(已用砂纸打磨)涂刷 第一度面漆,检查整修后

27、涂刷第二度面漆;3、注意事项:(1)、基层必须完全干燥后才可以扫第一道面漆;(2)、前一度面漆未干透之前不得扫第二度面漆;(3)、油漆刷必须使用刷毛柔软的动物毛刷,不得使用化 学毛刷;(4)、面漆应均匀扫涂,不得有凹陷、起泡、遗漏和色泽 不均现象。(三)、外墙装饰(6 0X240仿石砖,水泥膏粘贴)1、外墙吊线进行垂直校正,用水泥砂浆做棱角,做为抹灰的 标准点。按标准点进行大面积抹灰,所用的材料为1:1:6 的水泥混合砂浆15厚。注意窗台处泄水坡度和滴水线位置的 细部做法。即腰线、挑檐、雨蓬,其滴水线基层应同抹灰一次 完成;不突出的窗楣或其他应做鹰嘴的地方,其位置也应在抹 灰时一次完成。无论是

28、滴水线或鹰嘴,注意细部坡度要求;2、在已抹灰的墙面上按仿石砖铺贴要求和模数放样,并修补 细部出现的误差;3、依照放好样的砖线尺寸进行铝窗安装。安装完成,再进行 外墙仿石砖的铺贴,使砖与铝窗边角尺寸一致;4、仿石砖的铺贴采用膏粘法,具体如下:(1)铺贴:铺贴前应先将施工面清洗干净,充分湿润,然后自中间基准线向左、右两边排列,不论上下纵横方向务求正直,缝也要平 直;(2)滴水线底部线用2.5cm马赛克按坡度要求铺贴。5、质量保证措施(1)外墙瓷砖铺贴线完成后,应经过对照检查,确认无 误后才可进行作业;(2)铺贴过程中应进行质量检查,若有破损或线条不平 直或色差过大时应及时纠正和更换;(3)做好成品

29、保护,即抹净砖面水泥和溅落窗上或其它 部位的水泥;(4)拆除外排山时应全面检查外墙砖是否污损,整理至 符合观感要求后方可拆除。(四)、665米标高平台铺火爆花岗岩,梯级、楼面铺光面花 岗岩,卫生间地面铺抛光砖,车库楼地面钢网细石硅面;1、车库楼地面钢网细石碎面先处理基层,冲洗干净见混凝土面后,网状设置平水控制 点,用5厚钢网细石混凝土随浇随抹。铺抹后表面用1:1水 泥干砂,吸水后用抹子搓合。表面经几次压光后适时浇水养护。养护期内禁止上人和其它损伤性摩擦。2、火爆花岗岩、光面花岗岩块,抛光砖等铺贴(1)花岗岩、火爆花岗岩块铺贴A、施工前,清洗干净基层,扫纯水泥浆纵横各一道,然 后作平水控制点。铺

30、贴施工前,由施工员做好开线工作,注意 收口位置要求,向班组做好技术、工艺和质量交底。在基层清 理工作完成后要求打栏,以控制好面层标高,并注明各部位的 标高;B、用1:2.5干硬性水泥砂浆,要求干拌好后洒水,铺20 厚,找平后上铺花岗岩;注意缝宽、高低差、线条顺直的要求;C、用1:1水泥细砂抹缝。(2)抛光砖铺贴A、施工前,清洗干净基层,扫纯水泥浆纵横各一道,然 后作平水控制点。铺贴施工前,由施工员做好开线工作,注意 收口位置要求,向班组做好技术、工艺和质量交底,防止空鼓、铺贴线不顺直、高低差超标等质量问题。因此,在基层清理工 作完成后要求打栏,以控制好面层标高,并注明各部位的标高;B、面砖铺贴

31、前,要求按颜色进行分类,有裂缝、掉角、表面上有缺陷的板块手工剔出;C、用1:2.5水泥砂浆14厚进行找平,3厚纯水泥浆贴面 砖并用水泥浆抹缝。D、铺贴时要求板块平整,镶嵌正确,面层上溢出的水泥砂浆在凝结前应清除。七、门窗工程本工程主要为铝合金门窗,防火卷闸门,包棒木门的安装。铝合金门窗制作由本公司铝门窗加工场(已取得生产许可证)完成。1、质量保证措施(1)铝窗包装纸应完好,破损时应注意更换;(2)现场拼装时,止水带不能被破坏,并更换所有包装纸;(3)安装时应配合外墙纸皮砖的尺寸,上、下层应要求一 致,水平垂直方向应符合观感要求;(4)铝窗用固定片以水泥固定好,每边至少三片,上、下 端至少二片;

32、(5)铝合金窗外周边填防水胶密封。另外,安装防滑脱装 置;(6)包装纸在安装玻璃时才可清理。2、对木门在油漆过程中应注意控制干燥度,同时做好成品保护。八、屋面工程面工程主要是屋面隔热、防水工程。屋面的防水、隔热等层的设置如下:钢筋硅屋面扫干净纵横扫水泥浆各一道 1:2.5水泥砂 浆四厚压实抹平管厚聚氨脂防水涂料 1:25水泥砂 浆15厚压实抹平-W 80厚(最簿处)泡沫混凝土-1:2.5水泥砂浆20厚压实抹平 3厚纯水泥浆铺贴地砖。施工时:(一)屋面隔热层泡沫混凝土按2米*2米分缝,且每块不 超过4平方米,油膏嵌缝;,;(-)隔热层上面的20厚1:2水泥砂浆找平,3厚纯水 泥浆浆贴地砖。分块方

33、面,按常规W100平方,缝宽20,柔性材料填缝。(三)防水层下的找平层为20厚1:2.5水泥防水砂浆,应二次压光;防水层采用2厚PUK聚氨酯防水涂料层。在施 工时除了严格按设计详图外,还应注意下列事项:1、规划阶段:(1)检查所有设施管路、基座等位置是否互相干涉,配合 结构体施工前及早定案;(2)根据省标准DBJ15-19-97-建筑防水工程技术规程的要 求定出相应的施工方法,准备应有的工具;(3)材料按设计要求选用。2、施工阶段(1)先进行防水工程施工,后进行屋面设施管路安装,避 免防水施工不易操作,确保防水效果;(2)设施管路应有的预埋件应先按要求预留好,并做好特 殊部位的防水工作。3、质

34、量控制措施控制内容:(1)基层处理(2)原材料及配合比;(3)表面平整度;(4)密实度;(5)坡度;(6)聚氨脂柔性防水涂膜胶涂刷:基层干燥度,时间间隔。技术质量要求:(1)清扫干净,剔凿杂物至硅面,纵、横扫纯水泥浆各一 道;(2)防水层的找平层水泥砂浆按1:2.5配比,涂膜胶按一定的稀释比例搅匀;(3)表面平整度符合规范要求;(4)找平层砂浆表面应无起砂、空鼓等现象;(5)坡度方向符合设计要求(向雨水口);(6)涂刷前要求基层干燥平整,第二遍涂刷时要求第一遍 已涂刷的涂膜完全干燥。控制方法:(1)全面清扫清理至碎面;(2)控制好找平层砂浆(最好加防水剂)的搅拌时间要求 不少于L5分钟;(3)

35、用2米靠尺和塞尺做平整度检查,发现问题及时纠正;(4)认真清理碎表面,光滑处凿毛处理;边角、管根部清 扫干净,压密压光时不漏压,目测或用小锤敲击检查;(5)用冲筋刮平顺找坡,通线复核。用长方木、压尺检查 找坡情况;(6)聚氨脂柔性防水涂膜胶工艺流程。基层清I理厂 干燥朦制定 节点附加吸强层处理I涂 料搅匀I遍涂恻T 沿垂直方向重簟涂刷淮料 蓄水耳隐蔽要求在湿度不应太大的环境条件下施工。九、卫生间防水工程(1:2防水砂浆)1、规划阶段:(1)检查所有设施管路、基座等位置是否互相干涉,配合结构体施工前及早定案;(2)根据省标准DBJ15-19-97-建筑防水工程技术规程,要求定出相应的施工方法,准

36、备应有的工具;(3)材料按设计要求选用;2、施工阶段(1)先进行防水工程施工,后进行设施管路安装,避免防水施工不易操作,确保防水效果;(2)设施管路应有的预埋件应先按要求预留好,并做好特殊 部位的防水工作。2、质量控制措施3.1 控制内容(1)原材料及配合比;(2)表面平整度;(3)密实度;(4)坡度。3.2 技术质量要求(1)水泥防水砂浆按1:2配比;(2)表面平整度允许偏差符合规范要求;(3)防水砂浆表面应无起砂、空鼓等现象;(4)坡度方向符合设计要求(向地漏)。3.3 控制方法(1)控制好防水砂浆的搅拌时间,要求不少于L5分钟;(2)用2米靠尺和塞尺做平整度检查,发现问题及时纠正;(3)

37、认真清理硅表面,光滑处凿毛处理,边角、管根部清扫 干净,压密压光时不漏压,目测或用小锤敲击检查;(4)用冲筋刮平顺找坡,通线复核,用长方木、压尺检查 找坡情况。十、外脚手架搭设方案外墙脚手架,采用扣件式双排648钢管脚手架。搭设高 度最大为30.0米。立杆纵向间距为2.0米,横向为1.0米,平层间距为1.8 米,大横杆步距离自然地面04米处设一道扫地杆,以上各层 外排0.9米,内排为L8米。施工平层用竹排满铺,外围采用 安全密网遮护。排山与结构梁拉结,水平间距7米。本脚手架 主要用作外墙装饰、安全防护和幕墙安装工程使用。搭设形式 详见附图3大样。第四章、施工难点分析及对策一、测量技术本工程工期

38、为5个月,工期短但建筑面积大。为了保证 工程能够按时完成,在建设单位提供了“三通一平”后,根据 提供的高程引入点和基准线,立即在建筑物的四周设立永久性 基准点和水准点,经复核后再进行施工。测量放线及平水控制要点如下:1、在水准测量方面,由专职技术员引入,按网状结构进行 设置。同时整个工程控制流程是采用交叉性的流水作业,而且平水的控制除了面 积大外,不同的、复杂的高程更需要时刻与工程进展状况相配 合,从而有效地促进和保证各工序的连贯性;2、在工程放线方面,为了保证工程定位轴线不移位,在充 分了解图纸内容前提下,经轴线组人员核实确认后再进行下一工序施工。在施工 放线过程中,根据各分项,我们拟将施工

39、组分成三个小组,以 便于施工现场管理。这样,施工过程中既可独立施工,互不干 涉,又能按流水段原则组织交叉作业。同时,亦可保证各分部 分项工程互相衔接,使整体工程的轴线、平水控制工作顺利完 成。二、混凝土技术性能的保证设计要求掺加8%“UEA”复合高效减水剂(后浇带混凝 土掺量为12%)目的是提高混凝土的早期强度,避免或减少变 形裂缝。鉴于不同牌号的“UEA”同不同牌号的32.5R普硅水 泥有一个适应匹配的问题,否则会引起速凝、泌水分层、早凝、假凝等现象。针对该问题,我们的对策是要求混凝土商做好该 方面的适应性检验,并以水工混凝土要求对砂的砂率、石的级 配进行优化,使混凝土在和易性、流动性、均匀

40、性、可泵性、工作性方面能保持优良性能。另外,对分层厚度、振捣点及振 捣时间等因素按工艺要求严格控制。三、后浇带的设置后浇带易出现的问题:1、钢筋间距经捣两边混凝土后位置的准确性不易保证;2、接口混凝土面的处理,以便在捣后浇带混凝土时新旧混凝 土面结合良好;3、浇筑时间的安排控制。对策如下:1、后浇带位置的底筋、面筋用点焊固于一条横向6 12筋上,使其间距得到保证,同时在接口处用多齿板固定,保证钢筋的 位置和保护层的厚度。浇筑混凝土前,应将附加的后的100 筋(上下均有,1800长,搭接长度600)点焊固定;2、后浇带部位留垂直缝。待两侧碎其抗压强度达到L 2N/mm2 后拆模板,凿毛处理,清除

41、杂物、水泥薄膜、松动石子及软弱 混凝土层,冲洗干净后盖面保护。二次捣混凝土前接口面先冲 洗干净,检查凿毛情况,若局部不符合要求重新凿毛处理。在 接口面铺与混凝土同成分的水泥砂浆层10-15厚或刷水泥净 浆后,随即浇筑混凝土;3、因赶工期,按正常的时间安排不允许。但由于楼面混凝土 及后浇带混凝土里掺合了“UEA”微膨胀复合高效减水剂,可提高硅的早期强度,提高自身技术性能,主要是抗收缩变形 性能,节约技术间歇时间。因此,可安排后浇带的浇筑时间在 楼面装饰前进行,同时保证其两侧碎的龄期达到六个星期。第五章、采用先进技术、工艺组织施工一、采用“UEA”微膨胀复合高效减水剂,可提高硅的早期 强度,降低混

42、凝土水化热,提高自身技术性能,主要是抗收缩 变形性能,节约技术间歇时间,保证后浇带在赶工施工环境下 的质量水平;使用硅泵送技术可加快硅的浇注速度,达到加快 施工速度,缩短施工工期的目的。第六章、保证工期及雨季施工措施(一)工期保证措施1、基础开挖采用机械开挖;2、分段施工,流水作业,工作面连续展开;3、每日进行总结,调整计划,将工期控制的责任落实到人;4、注意同各分承包方的联系和沟通。及时或预先就需要顾 客确认的材料在品种和规格上确定下来,列入物资需求计划,上报公司物资设备科安排采购。(二)雨季施工工作安排由工程施工总进度计划来看,基础开挖工程和主体结构工 程的施工适逢雨季。对此,我们做以下安

43、排:1、做好现场的排水工作;2、沿外排山外侧边或施工道路边设排水沟,引向外道路下 水道;3、经常检查,防止堵塞,指定专人负责这一工作。配备足 够的水泵,以便处理低洼、基坑中的积水;4、密切注意气象预报,及时检查排水设施,做好防范工作。(三)、其它防范措施:1、组织人力对施工现场的道路,按安全检查标准要求,做硬 化处理,保证雨季运输道路畅通;2、对施工机械,做好雨季防护措施(搭遮雨棚),防止故障出 现影响工期;3、对仓库,特别是水泥仓的贮存环境按要求做定期检查,防 雨防潮。要求对水泥的垫高、堆高、同外墙的间隔按规定要求 搞好。同时,适当存贮一些塑料布和油毡备用;4、根据雨季施工特点,做好安全技术

44、交底工作,比如:对脚 手架及支顶要求及时加固,防止滑脱;脚手架立杆观察其基部位置是否沉陷,大风雨过后要求做全面检查,做必要的检修同加固工作;各笼 架应安装避雷针和接地,并做经常性的检查。第七章、质量保证体系一、职责的分配。内容详见(1)施工组织机构表(见附表5)(2)项目部质量体系分配表(见附表7)二、质量管理、控制措施(一)项目部的周质量分析会议、纠正/预防的制定和实施同 公司的月检工作及质量管理、分析会有机结合,落实所制定 的质量保证措施。1、每月初要求项目质安员对上月所进行的质量活动进行小 结,并填报各分项工程质量验评情况,上报质安科,由质安科拟定抽查复核项 目后,在月上旬同其它有关职能

45、部门一起开展公司月检工作;2、对检查中发现的问题,在开出整改通知后限时整改,项 目经理负责。由质安科验证实施情况;3、所检查的记录有追溯性,可追溯至质安曼 施工员 施工班组,并同经济挂钩。综合质安检查和贯标工作检查及整改等情况,结合主管部门质量管理信息及培训精神以及质量通病的防治 情况,公司月下旬召开月质量管理、分析会议,明确下月质 量工作方向。会后以会议纪要形式在公司内通报;4、项目部应在项目经理组织下,结合本项目质量工作情况,根据公司会议纪要有关精神,召开项目质量分析会,制定纠正/预防措施,并实施有关规定,从而落实工程质量保证措施。要求每周至少 一次。(二)、选定工艺、技术水平稳定的施工班

46、组目前该项工作由公司统一管理,且施工队伍也稳定。(三)、加强对班组施工的技术交底,用样板间做工程实物质 量验收标准1、在工程进行过程中,要求施工员对工程的实物质量负责,质安员对工程的验收质量负责。因此,都应对作业班组的施工操作过程,包括 操作方法,作业流程,在详细的交底后进行实施情况的检查和 监督;2、公司质安科、生产技术科有专人进行日常巡查,要求项目 部密切配合,包括对质量通病的防治处理意见和一些细部的做法达成一致,及 时消除隐患;3、工程进入土建粗装修阶段后,应按规定要求设置样板间,经质安科验收合格后方可正式开工。对分项工程的验收,按样板间实物工程质 量水平的要求进行监督、检查,并把质量通

47、病的防治情况和细 部观感纳入验收范围。(四)针对质量通病,制定施工各环节预防控制措施,保证 工程质量。施工各环节主要的预防控制措施如下:(一)、模板工程质量指标:稳固、严密,位置准确。出现问题问题:梁柱模板不稳固,导致梁柱截面变大或变 形、移位。接缝不严密,特别是在梁柱接驳和柱角部位,使碎 面因漏浆出现蜂窝、麻面甚至孔洞、露筋现象。预防控制措施:1、支模应用钢管卡具或用木防配6 8钢筋套具,在模板(柱)设临时撑头,杜绝铅丝捆绑的支模方法;2、柱模下端要求固定在楼板上。因此,一方面在捣碎时保证 柱边碎面平整;另一方面,在支模过程中,要随时吊直校正,并在纵横两个方向用拉杆和斜撑固定,同时,柱上部应

48、作柱间 的横向拉结。边柱、角柱与楼板拉结时,应在楼板上预埋拉环;3、梁、柱接驳处,可考虑用全木模。另外,如果模数允许,可用钢模。但在支模过程中,可由柱、梁交接处开始排模,沿 向柱脚、梁中方向,在柱角和梁中部位收口。原因是在该部位 易拼接而且不易变形;4、混凝土的浇注质量一方面可使硅质量得到保证,另一方面,也会维持模板质量,在稳固性方面得到保证,从而保证轴线的 准确性。因此,在浇注顺序上应按边柱、角柱、中柱、内柱的 顺序。在浇筑过程中,注意分层振捣,倾碎时严禁对模板形成 冲撞。柱高超过4.5米的使用串筒。(二)、钢筋工程质量指标:钢筋保护层、绑扎位置的准确性。易出现问题:主筋移位(柱筋及板的负筋

49、),搭接长度不 足或焊接接头不符合要求,节点构造不按规范要求施工。预防控制措施:1、梁柱的箍筋在绑扎位置准确的前提下,用砂浆垫块垫好;2、钢筋骨架绑扎好后,应再次校验轴线并检查钢筋,防止 漏扎。比如对一些附加筋;3、设柱的封口箍筋,位置在预浇层上面,保证柱筋在捣碎 后位置准确;4、严禁对成活的梁板筋踩踏。在浇筑於过程中设专人看管钢筋,发现变形及时调正;5、钢筋搭接按设计或规范要求。粗、细钢筋搭接时,以细 钢筋要求长度为主;6、电弧焊焊接前,若采用的是搭接焊,必须事先加工成通 心弯,控制好焊接长度、焊缝厚度同宽度;7、柱、梁、板节点处,柱的箍筋量不减。板主筋在上,次 梁主筋居中,主梁主筋在下。(

50、三)、混凝土工程质量指标:密实、平整、位置准确、养护易出现问题:在於浇筑过程中,常见的质量通病有:蜂窝、露筋、麻面孔洞、缝隙及夹渣、墙柱底部缺陷、梁柱结点处(接 头)断面尺寸偏差过大、楼板表面平整度差、基础轴线位移、预埋件位移、碎表面不规则裂缝、缺棱掉角、板面筋被踩弯 等现象。预防控制措施:1、使用移动式振动器,采用快插慢拨震法,震距不能太大,中途停歇后再浇筑时,新旧接缝范围要小心振捣。模板安装前 清理表面拼缝隙处粘浆。梁筋过密时应选择相应石子粒径,减 少蜂窝产生;2、钢筋垫块厚度要符合有关要求。垫块放置间距要适当。钢筋直径较小时,间距宜密些,使钢筋自重挠度减少,避免露 筋现象;3、为减少麻面

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
