万磊真石漆施工工艺步骤及注意事项
★施工准备★
◆关键施工机具准备
² 脚手架及踏板;
² 关键涂装用工具:
搅拌器、振动式砂纸打磨机、切割机、腻刀、批刀、弹涂喷枪、空压机、塑料平辊、外墙涂装用长毛滚筒;
² 辅助涂装用工具:
靠尺、手提式搅拌器、工作桶、盛料桶、量杯、搅拌棒、羊毛刷、滚筒、描笔、弹线盒、砂纸、砂轮、铲刀、凿刀、抹布、测湿仪、漆膜测厚仪、湿度温度计、2m靠尺、吊线锤、胶带(美纹纸)、乳胶手套、保护遮挡用具等。
◆技术准备
² 现场保护:
脚手架和墙面距离适宜,架板要有足够长度,不少于三个支点。遮挡外窗、地面,避免施工时被涂料沾污。
² 人员准备:
施工班组应有技术责任人,关键操作人员须经本工艺施工技术培训,合格者方可上岗,辅助工应有专员指导,且已建立三级安全教育卡。
◆基层质量要求
因为真石漆施工是建筑物外装饰关键组成部分,会直接影响建筑物完工效果,而真石漆施工在很大程度上会受到基面影响,所以为确保最终效果在抹灰时要求严格根据国家验收标准进行施工和验㎜收。
² 基层应牢靠、不开裂、不掉粉、不起砂、不空鼓、不剥离、无石灰爆裂点且无附着力不良旧层涂料。
² 基层应表面平整,立面垂直、阴阳角、方正和无缺棱掉角,分格缝深浅一致且横平竖直。许可偏差应符合表1要求且表面应平而不光。

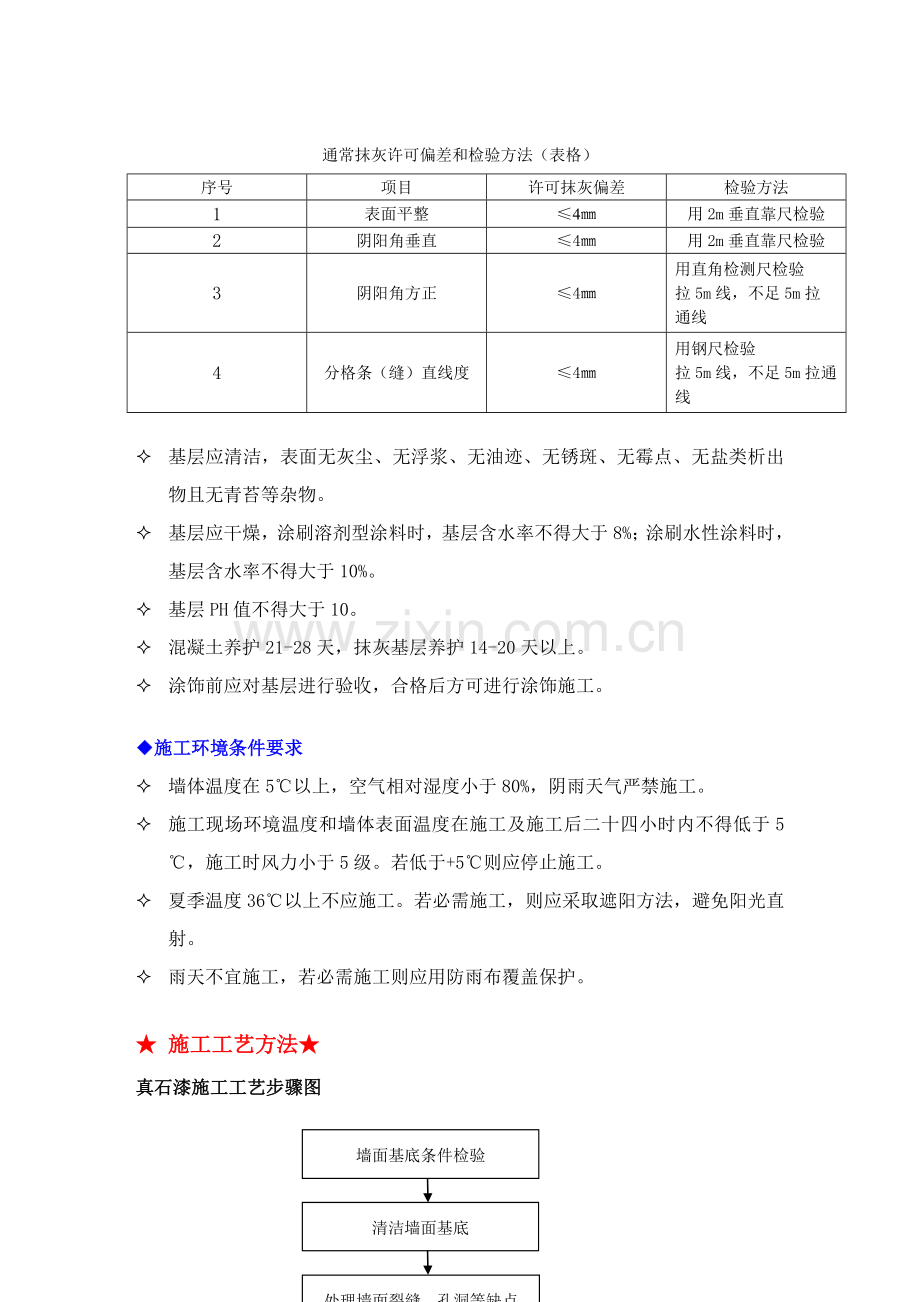

通常抹灰许可偏差和检验方法(表格)
序号
项目
许可抹灰偏差
检验方法
1
表面平整
≤4㎜
用2m垂直靠尺检验
2
阴阳角垂直
≤4㎜
用2m垂直靠尺检验
3
阴阳角方正
≤4㎜
用直角检测尺检验
拉5m线,不足5m拉
通线
4
分格条(缝)直线度
≤4㎜
用钢尺检验
拉5m线,不足5m拉通线
² 基层应清洁,表面无灰尘、无浮浆、无油迹、无锈斑、无霉点、无盐类析出物且无青苔等杂物。
² 基层应干燥,涂刷溶剂型涂料时,基层含水率不得大于8%;涂刷水性涂料时,基层含水率不得大于10%。
² 基层PH值不得大于10。
² 混凝土养护21-28天,抹灰基层养护14-20天以上。
² 涂饰前应对基层进行验收,合格后方可进行涂饰施工。
◆施工环境条件要求
² 墙体温度在5℃以上,空气相对湿度小于80%,阴雨天气严禁施工。
² 施工现场环境温度和墙体表面温度在施工及施工后二十四小时内不得低于5℃,施工时风力小于5级。若低于+5℃则应停止施工。
² 夏季温度36℃以上不应施工。若必需施工,则应采取遮阳方法,避免阳光直射。
² 雨天不宜施工,若必需施工则应用防雨布覆盖保护。
★ 施工工艺方法★
真石漆施工工艺步骤图
墙面基底条件检验
清洁墙面基底
处理墙面裂缝、孔洞等缺点
批刮一道外墙腻子
打磨处理、自然干燥
检测施工环境条件
做无涂装部位临时保护
涂刷底漆一遍,养护半天,自然干燥
弹线、贴胶带、喷涂真石漆、撕去胶带、养护、自然干燥
续图
打磨、修复、刷罩面漆
施工质量检测
完工验收
一、基层检验及处理
1) 基层存在孔洞、凹陷,应进行填充修补并找平;
2) 基层存在突起和突出部位,应进行铲除并找平;
3) 基层存在表层浮灰及粘浮污染物,应进行清扫、打磨,确保表面清洁;
4) 基层存在油污,应采取清洗剂进行清洗,确保去除后表面清洁和干燥;
5) 基层存在空鼓,应叩开铲除,并进行密实修补;
6) 基层存在裂纹和裂缝,应对其裂纹进行修补和抑裂增强处理;
7) 基层存在泛碱和严重盐析现象,应采取草酸或冰醋酸进行中和处理;
8) 基层平整度不够,应继续砂浆修补并找平;
9) 基层强度不足或不坚固起砂,严重时应打磨除掉起砂层重新抹灰,轻微情况可涂刷界面剂增强;
二、找平层腻子施工
基层检验并处理合格后,对基层进行找平施工。
1) 材料配置:柔性耐水型外墙腻子;
2) 体系特征:干粉状、密闭袋装、灰白色;
3) 腻子配制:腻子骨料(干粉)按包装物上要求百分比兑水易和,充足易和呈均匀腻子膏状后使用;
4) 施工方法:批刮,整体连续均匀批刮;
5) 施工工具:批刀或抹刀、刮板,腻子刀;
6) 施工道数: 1道,具体依据基层实际粗糙和平整度情况;
7) 厚度及用量:对应膜厚为0.5-1.0mm,理论用量为1.5-2.5kg/m2,因基面情况不一样腻子用量可能存在差异;
8) 施工操作要求:合理分配一次性涂装区域,从上至下连续均匀批刮,干燥后打磨接痕和合适修补,然后确定总体平整度情况,整体连续进行细微打磨;
9) 打磨要求:要求打磨细微和根本,确保腻子基面平整度和光洁度良好;
10)腻子保养:打磨后立即清扫和擦拭表面粉尘及粉屑,高温、干燥天气可采取清+水对干好腻子层进行合适保养加强;
11)强调和说明事项:
(a)腻子厚度并非厚好,标准上以找平基层为准;
(b)腻子配制过程中,搅拌应均匀、细微,做到无粉团、无疙瘩、无过大颗粒;
(c)腻子干燥后合适用水保养可有效增加强度;
(d)配制好腻子应于2小时内用完,做到现用现配;
三、抗碱底漆施工
腻子保养完成干燥良好后,进行底漆施工;
1) 材料配置:万磊外墙专业抗碱底漆;
2) 体系特征:水性、单组分液状,密闭桶装,黑色高固含可遮盖型;
3) 底漆配制:开桶后采取清水稀释并充足搅拌均匀后使用,兑水量为15%,具体依据施工粘度需要;
4) 工方法:滚涂,整体连续均匀滚涂;
5) 施工工具:外墙漆用涂装滚筒,提议选择优质中毛滚筒;
6) 施工道数:1道;
(A)膜厚及用量:平均膜厚为0.03mm,理论用量为0.10kg/m2,因腻子基面和吸收情况不一样,底漆用量可能存在差异;
(B)施工操作要求:合理分配一次性涂装区域,从上至下连续均匀滚涂,细致接茬和接续,要求均匀、连续、到位、无漏涂,难涂装部位提议采取羊毛刷辅助;
(C)干燥及保养:底漆涂刷后应确保充足干燥,干燥后可轻微打磨和修补加强;
(D)强调事项:
a) 底漆兑水百分比应保持基础相同,兑水后充足搅拌均匀;
b) 底漆开桶后应注意密封,未一次用完物料应立即归桶;
c) 涂刷间歇和结束,应立即浸泡和清洗工具;
d) 细微滚涂操作,避免沾污,不免沾污可立即用清水进行清洗;
四、真石漆面漆施工
采取万磊真石漆直接喷涂;
1) 材料配置:万磊真石漆
2) 体系特征:水性、单组份、彩砂复合天然无机岩片厚浆型均匀膏体;
3) 面漆配制:开桶后搅拌均匀直接使用或清水稀释搅拌均匀后使用,最大兑水率为漆量5-10%(具体也需依据颜色和施工粘度);
4) 施工方法:喷涂方法,整体连续均匀喷涂;
5) 施工工具:真石漆专用喷枪、空压机;
6) 施工道数:1道;
7)施工操作要求:
(A)遮挡保护:不喷涂部位、交接部位区域在喷涂前应做好涂装保护,通常可采取胶带、保护纸进行粘贴遮挡;
(B)采取配套真石漆专用喷斗和适合喷嘴,空压机压力为4-7Kg/cm2,在正式喷涂前进行试喷,确定喷嘴大小及空压机压力;
(C)真石漆喷涂:具体工序以下:
a) 连续整体喷涂岩片真石漆,确保整体均匀、连续、厚度均一;
b) 操作工序:由上到下、由左到右连续细致操作,确保厚度和纹理均一,施工完成后立即小心撕掉美纹纸,速度要慢,以免将面漆带落和造成边角损伤及不 齐现象。
五、罩面漆施工
1) 材料配置:万磊水性防尘面油
2) 体系特征:水性防尘面油为水性、单组份均匀乳液状;
3) 面漆配制:水性罩面漆可清水稀释,稀释时应对基漆充足搅拌,确保均匀;
4) 施工方法:滚涂或涂刷,整体连续均匀滚涂;
5) 施工工具:外墙漆用涂装滚筒,提议选择优质中毛滚筒;
6) 施工道数:1道;
7) 膜厚及用量:0.10-0.15Kg/m2。
8) 施工操作要求:
真石漆充足干燥后(最少48h)且饰面打磨清理洁净后,可对饰面进行罩面漆施工,通常采取滚涂或刷涂方法进行,施工一道,在阴角处可用油漆刷子施工,涂装需均匀不能有漏刷现象,达成颜色一致、光泽均匀。
六、施工完成现场清理
施工完成,需对施工现场进行清理工作。如:保护膜清除、涂料包装桶清理、施工工具应立即清洗,清洗后于阴凉处保留,现场临时搭设建筑物拆除等等。
七、涂装过程注意事项
1) 施工环境和基面温度不可低于5℃,空气相对湿度不超出80%,阴雨天气严禁施工。
2) 施工过程随时关注天气情况及改变情况,避免施工后短期内遇雨;
3) 施工整体环境及空气情况应该良好,避免扬尘和大风污染;
4) 撕掉美纹纸要小心集中存放,以免美纹纸上涂料污染墙面。
八、质量验收标准及质量方法
1) 确保项目:工程所用真石漆(含抗碱底漆、面漆、面油)品种、 等级、种类、颜色、性能等应符合设计及选样要求。
2) 基础项目:应达成优异。
3) 验收标准:
(a) 饰面不许可出现掉粉、起皮等现象;
(b) 饰面不得有返碱咬色等现象;
(c) 饰面不得出现漏涂、透底等现象;
(d) 饰面斑点疏密要均匀,在1米之内正视、斜视喷点均匀,不许可连片。
(e) 饰面颜色要均匀一致;同一面墙不得出现显著色差,不一样单体同一朝向墙面不得出现显著色差。
(f) 涂饰时要确保周围门窗、玻璃、灯具等清洁。
★施工注意事项★
◆真石漆施工中材料质量确保方法
² 材料进场一定要有产品合格证及检测汇报;
² 施工人员施工之前要进行技术交底;施工时要注意基层必需处理洁净,不得有油污、灰尘、空鼓等现象;
² 喷涂过程中一定要注意喷点要均匀,不得出现漏喷、掉砂等现象;
² 施工过程中要有兼职或专职质量检验人员对各工序进行监督检验,严格把关。
1)、材料质量确保方法
l 真石漆施工所采取材料成品、半成品、产品说明书、质检书、成份、颜色、品种和生产日期等,应符合国家对应质量标准;
l 真石漆施工时稠度必需加以控制;
l 不得将灰尘、油污混带入真石漆中,全部工具设备要事先清洁;
l 同一工程所用真石漆要选择同批产品,尽可能一次备足;
2)、材料堆放要求
l 根据施工总平面图、对材料进行分类堆放,并放成一定几何形状;
l 真石漆分规格、分层次一头排齐,挂牌标识堆放,场地较小时应上架堆放;
l 材料进场后要有专门库房存放场地,堆放整齐,注意预防雨、雪,避免存放在太阳曝晒及冰冻地方;
l 周转材料分规格一头排齐,挂牌标识堆放;
l 不得已置放室外时,应堆放整齐于地面上,并以胶布盖妥,避免进水,且不可长久置放;材料堆放位置,应严禁烟火;
l 包装罐不可有破裂或材料渗出现象;
l 真石漆中有可燃成份,施工时要远离火源并严禁在邻近地域吸烟;
l 易燃易爆、有毒材料远离办公、生活区;并设消防器具。
◆真石漆施工中应注意事项
² 接茬现象:
关键原因是因为涂层重合,面漆深浅不一所致造成所以在施工中要避免接茬现象,可采取以下方法:
l 应把接茬甩在分格线上。
l 施工最好一次成活,不要修补,这就需要层层验收 ,严把质量关,以免造成接茬现象。
l 空鼓和裂缝现象:关键原因是因为底层抹灰没有按工艺要求施工所造成,所以在施工前,应按水泥砂浆抹灰面交验标准来检验验收墙面,不然,面层刷涂不能施工。
² 严禁从下往上施工次序,以免造成颜色污染;
² 涂饰面干燥前,应预防雨淋、尘土沾污和热空气侵袭;
² 拆架子或落吊蓝时,严禁碰损墙面涂层;
² 已施工完成品,严禁蹬踩,以防污染;
² 严格遵守真石漆施工环境条件要求,即以下几点:
l 墙体温度在5℃以上,空气相对湿度小于80%,阴雨天气严禁施工;
l 夏季温度36℃以上不应施工。若必需施工,则应采取遮阳方法,避免阳光直射;
l 施工现场环境温度和墙体表面温度在施工及施工后二十四小时内不得低于5℃,施工时风力小于5级。若低于+5℃则应停止施工;
