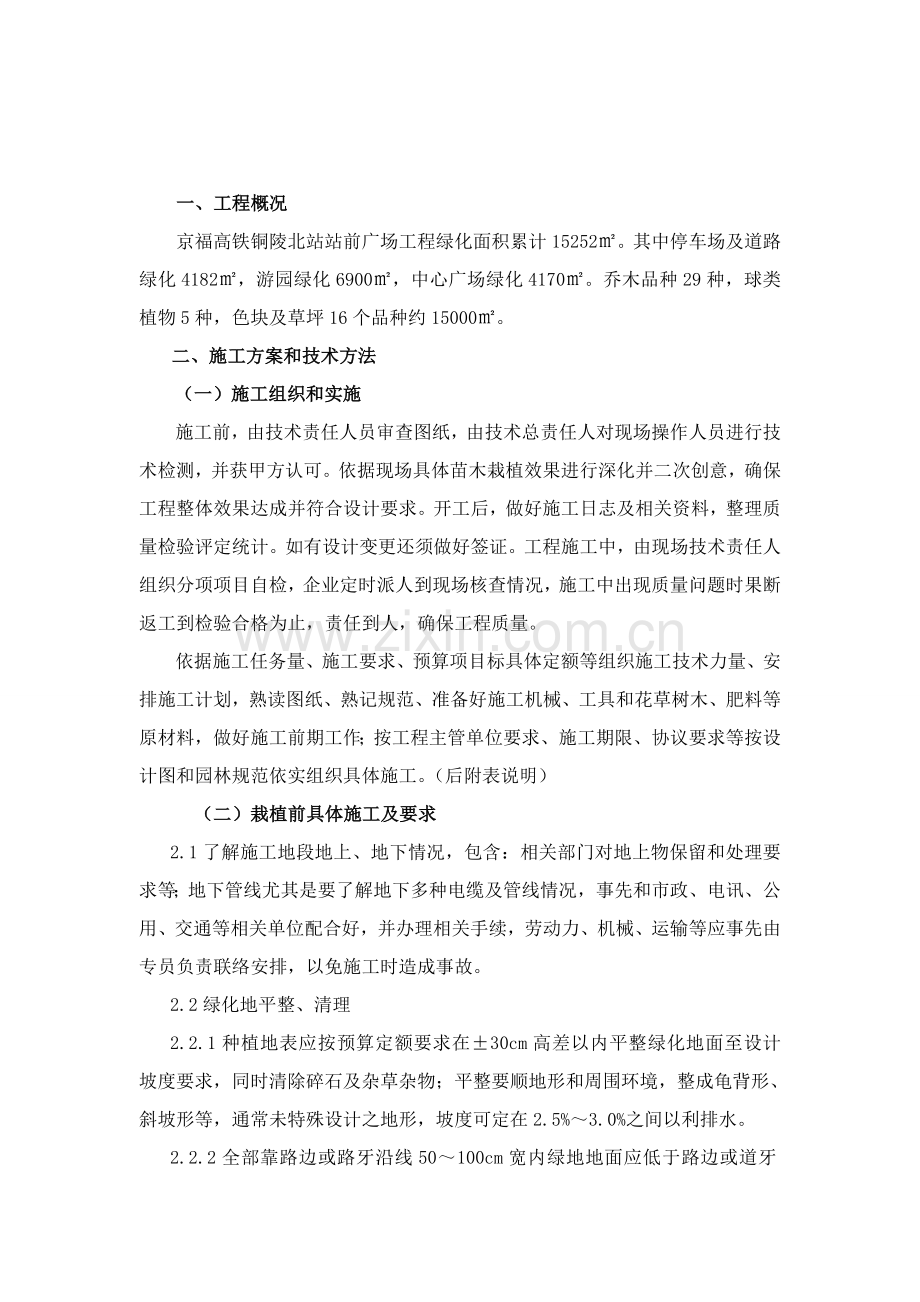

1、京福高铁铜陵北站站前广场工程绿化专项施工方案京福高铁铜陵北站站前广场工程项目部二0 一四年七月一、工程概况京福高铁铜陵北站站前广场工程绿化面积累计15252。其中停车场及道路绿化4182,游园绿化6900,中心广场绿化4170。乔木品种29种,球类植物5种,色块及草坪16个品种约15000。二、施工方案和技术方法(一)施工组织和实施施工前,由技术责任人员审查图纸,由技术总责任人对现场操作人员进行技术检测,并获甲方认可。依据现场具体苗木栽植效果进行深化并二次创意,确保工程整体效果达成并符合设计要求。开工后,做好施工日志及相关资料,整理质量检验评定统计。如有设计变更还须做好签证。工程施工中,由现场
2、技术责任人组织分项项目自检,企业定时派人到现场核查情况,施工中出现质量问题时果断返工到检验合格为止,责任到人,确保工程质量。依据施工任务量、施工要求、预算项目标具体定额等组织施工技术力量、安排施工计划,熟读图纸、熟记规范、准备好施工机械、工具和花草树木、肥料等原材料,做好施工前期工作;按工程主管单位要求、施工期限、协议要求等按设计图和园林规范依实组织具体施工。(后附表说明)(二)栽植前具体施工及要求2.1了解施工地段地上、地下情况,包含:相关部门对地上物保留和处理要求等;地下管线尤其是要了解地下多种电缆及管线情况,事先和市政、电讯、公用、交通等相关单位配合好,并办理相关手续,劳动力、机械、运输
3、等应事先由专员负责联络安排,以免施工时造成事故。2.2绿化地平整、清理2.2.1种植地表应按预算定额要求在30cm高差以内平整绿化地面至设计坡度要求,同时清除碎石及杂草杂物;平整要顺地形和周围环境,整成龟背形、斜坡形等,通常未特殊设计之地形,坡度可定在2.5%3.0%之间以利排水。2.2.2全部靠路边或路牙沿线50100cm宽内绿地地面应低于路边或道牙3cm,并在地面处理时将地面水引至市政排水管井。2.2.3绿地地形处理除满足景观要求外,还应考虑将地面水最终集水至市政管网排走。2.3基肥针对土质实际,要求对多种花草树木均应施足基肥,以填补绿地土壤肥力不足,改良土壤,以使花草树木恢复生长后能立即
4、见效。按现在园林施工要求,设计施工可用下列基肥:垃圾堆烧肥,堆沤蘑菇肥,塘泥,其它厩肥或有机肥。以沤熟蘑菇肥作基肥用量:草地每平方米10kg;花木(花坛)每平方米20kg。绿篱单行每米5kg,1米以下灌木(土球1030cm直径)每株8kg,1米以上(土球40cm以上)10kg;乔木土球50-60为20kg-25kg,70-80为30kg-40kg。草地、花池在施肥后应进行一次约20-30cm深耕翻,把肥和土充足混匀,做到肥土相融,起到既提升土壤养分,又使土壤疏松、通气良好。乔木、灌木则应在种植前在穴边将肥土混匀,依次放入穴底和种植池。2.4种植前应使该地域土壤达成绿地种植土土质要求2.4.1覆
5、土0.6m以内粒级为1cm以上渣砾和2m内沥青、混凝土及有毒有机垃圾必需清除。2.4.2土壤疏松,容重不得高于1.3g/cm3。2.4.3土壤排水良好,非毛管孔隙度不得低于10%。2.4.4土壤pH值应为5.57.5间壤土,不含建筑和生活垃圾,土壤含盐量不得高于0.12。2.4.5土壤营养元素平衡,其中有机质含量不得低于10g/kg,全氮量不得低于1.0g/kg,全磷量不得低于0.6g/kg,含钾量不得低于17g/kg。 2.4.6种植土深要求:草地大于30cm,花灌木要求大于50cm,乔木则要求在种植土球周有大于50cm合格土层,若受现场地物条件限制,可依实和质监单位约定。2.4.7种植层须
6、和地下层连接,无水泥板、沥青、石层等隔断层,以保持土壤毛细管、液体、气体上下贯通。草地要求土深15cm内土无任何方向上大于1cm杂物石块少于3%;花树木要求土深内土任何方向上大于3cm杂物石块少于5%。2.4.8在耕翻中,若发觉土质不符合要求,必需换合格土。换土后应压实,使密实度达80%以上,以免因沉降产生坑洼。2.5定点放线依据:按施工平面图所标具尺寸定点放线,如为不规则造型,应用方格网法及图中百分比尺寸定点放线。图中未标明尺寸种植,按图百分比实放线定点。要求定点放线正确,符合设计要求。2.6绿地地形整理应严格根据竖向设计要求进行,地形应自然流畅。2.7草坪、花卉种植地、播种地应施足基肥,耧
7、平耙细,去除杂物,平整度和坡度应符合设计要求。(三)施工现场准备3.1修建临时设施按施工进度计划要求搭设施工用临时设施,所占区域避开综合管网施工管群和施工便道区域。3.2场地清理及地下管线保护方法在绿化区域内(两边绿化带及道路中心线两边分隔带),和施工过程中,根据环境保护设计图纸部署和要求,对绿化用地进行清除杂物、平整、翻松、种植换土等。对现场全部垃圾、渣土、建筑垃圾等进行清除,部分有碍施工市政设施,临时房屋、树木要进行拆迁和迁移,然后按施工要求进行场地平整,使绿地排水通畅。平整场地时,事先经过施工图、建设单位、设计单位了解地下管线位置,派专员负责地下管线保护工作,向施工班组进行地下管线位置交
8、底,以免施工时造成对管线破坏。3.3按设计布局和工程师指示,将绿化用地内遗留建筑垃圾,石块,混凝土碎块,砂砾,塑料,废弃石灰,水泥灰渣,油类化工等有害物清除,挖除用地内杂草,杂树,不适土、根等,运到指定地点,堆弃或处理。3.4按设计要求对场地进行平整,以满足施工需要,同时做好预防施工对绿化用地和周围环境污染防护控制工作。3.5按设计布局将绿化用地,尤其是种植花灌区,翻挖15cm以上,清除表土层内25mm以上石渣、混凝土块等有害物,打坏大泥块然后整平,按布局做成外线型或坡度良好,符合设计要求和种植需要绿地。3.6依据现场实际,铺垫或换填种植土,全部靠路边或路牙沿线50-100CM宽内绿地地面应低
9、于路边或道牙3cm,用于绿化种植土不能过于潮湿。在铺垫或换填前应经监理工程师同意,测量后进行。3.7绿地整理和换填种植土在相邻市政工程和绿地内、喷灌、亮化等工程完工后进行,避免反复清理或反复换填种植土。3.8在进行绿地整理,换填土,或绿化种植时,对相关市政工程,绿地内建构物,外露或埋地管线等进行了保护,避免在上述地域或其上堆放物品、土壤、苗木、甚至敲打。3.9随时清扫绿化区内和相邻市政道路上散落物,泥土,保持区域内有良好环境卫生,避免散落物,泥砂,污染周围环境,淤塞沟井。(四)定点放线定点放线即在现场测出苗木栽植位置和株行距。因为树木栽植方法各不相同,定点放线方法有以下多个:4.1乔灌木放线依
10、据绿化种植施工平面部署图,在现场进行对乔、灌木进行定点放线,具体作法是依据所配植物疏密程度按一定百分比在设计图及现场分别打好方格,在图上用尺量出树木在某方格纵横坐标尺寸,再按此位置用皮尺量在现场对应方格内。4.2图案放样按绿化设计部署,在监理工程师指导下进行放样、立桩,放样经工程师检验认可后方可进行植沟(坑)开挖,标示色带色块栽植轮廓线。放样时,若要等分表面,可从中心桩牵出几条细线,分别拉到边缘各处,用量角器确定各线之间角度,就能够将表面等分成若干份。以这些等分线为基准,比较轻易放出面上对称、反复图案纹样。有些比较细小曲线图样,可先在硬纸板剪成图样模板把图样画到土面上。4.3种植穴、种植槽定点
11、放线应符合设计图纸要求,位置正确,标识显著,种植穴定点时应标明中心点位置,种植槽应标明边线,定点标志应标明树种名称(或代号)、规格,树木定点遇有障碍物影响,应立即和设计单位取得联络,进行合适调整。放线完成后,我们会请甲方及设计人员到场复核,复核完成后再请甲方监理验证,待两方代表经过后再进行下一道工序。(五)苗木准备5.1本工程全部苗木种类、规格大小均应符合设计要求,均为枝杆冠叶发育良好,冠型端正、均匀、不偏冠、根系茁壮发育、无病虫害、断枝及霜冻损害、和较大面积树枝损伤合格苗木。同一品种、规格苗木杆径、冠径、高低、土球大小全部均匀,不能参槎不齐。对于阔叶苗木依据栽种季节和栽植、管护、确保成活需要
12、来修剪冠叶,确定土球大小。苗木选定由经过良好园艺训练熟练技工按相关技术要求负责挖起、包扎、打捆,挂上标签待运。标签上写明了苗木正确园艺名称、规格、捆扎或打包,袋装苗木还写明数量,便于进场验收、辩认。苗木挖起挖,带土移栽苗木按设计要求尺寸形成土球,设计无明确要求时,我们按设计苗木规格、移栽季节、现场条件和确保成活需要确定并形成土球尺寸,并用草袋、草绳等包扎好,土球直至栽植时亦保持完好,裸根移植苗木其根部带有泥土或用草袋等适用材料包装护根。5.2苗木选择,除了依据设计提出对规格和树形要求外,我们还会注意选择长势健旺、无病虫害、无机械损坏、树形端正、根须发达苗木,木本苗木使用应符合DB11/T211
13、要求,露地栽培灌木应符合下列要求:a)一、二年生花卉,株高通常为10cm50cm,冠径为15cm35cm,分枝不少于3个4个,植株健壮,色泽明亮。b)宿根花卉,根系必需完整,无腐烂变质。c)球根花卉,球根应茁壮、无损伤,幼芽饱满。d) 观叶植物,叶片分布均匀,排列整齐,形状完好,色泽正常。根系集中在树蔸苗木。育苗期中没经过翻栽老苗不用,因其移栽成活率比较低,绿化效果不好。苗木选定要采取挂牌或在根基部位划出显著标识,以免挖错。5.3苗木运输,苗木运输量应依据现场种植量确定,苗木挖出后,苗木在装卸车时应轻提轻放,不得损伤苗木和造成散球,起吊小型带土球苗木时应用绳网兜土球吊起,不得直接用绳索绑缚根颈
14、起吊;起吊重量超出1t大型土球(土台),应在其外部套大绳吊起,土球苗木装车时,将土球朝向车头方向,树冠朝向车尾方向码放整齐,裸根乔木长途运输时,应保持根系湿润,装车时应次序码放整齐,装车后应将树干捆牢,并应加垫层预防磨损树干及进行根系保护,装运竹类时,不得损伤竹竿和竹鞭之间着生点和鞭芽。在储运过程中应保持根系潮湿,采取妥善方法防晒、防风、防冻,预防过冷或过热,预防苗木枝冠,树枝拆断损伤,运输过程应遵守相关交通法规,办理相关手续(如检疫证),确保安全。苗木到现场后,应该日种植,不能立即栽种时应存放在阴凉处或进行假植:(a)裸根苗木应开包放入已挖好沟(坑)内,根部复土或盖上草袋,保持根系潮湿;(b
15、)带土球苗木则采取适合材料覆盖保护,合适喷水保持土球湿润;(c)珍贵树种和非植树季节所需苗木,应提前备苗,带容器假植。5.4我们会将起苗时间和栽苗时间紧密配合,做到随时随栽。为了挖掘方便,起苗前1-3天可合适浇水使泥土松软,对需起裸根苗来说也便于多带宿土,少伤根系。起苗时,常绿苗应该带有完整根团土球,因为土球散落苗木成活率会降低。大型乔木土球直径不低于乔木胸径8倍。对于尤其难成活树种要考虑加大土球。土球高度通常可比宽度少5-10cm。通常落叶树苗也多带有土球,但在秋季起苗移栽时,也可裸根起苗。裸根苗木在外包塑料薄膜保湿,以免根系失水过多,影响栽植成活率,为了降低树苗水分蒸腾,提升移栽成活率,掘
16、苗后,装车前应进行粗略修剪。(六)苗木栽植6.1乔灌木种植6.1.1挖种植槽、坑:按设计土球规格及要求。6.1.2种植沟、坑开挖,应将表层种植土和底土分开置于沟坑边,同时将沟坑中全部大土块打坏,将石块及其它有害杂物和材料分离开,自工地运到指定地点堆弃或处理。乔木坑应比土球直径或比根系展开范围大约400mm,乔木坑最少深800mm,或比放在合理深度根部土球或根系底部距坑底深200mm,坑壁垂直,底部水平。灌木坑(槽)直径(宽度)应比土球直径或根系展开范围大约300mm,灌木坑应有足够深度,灌木土球或根系底部距坑底最少有100mm。在种植时,先在坑底松填约100mm厚没有拌肥洁净种植土。种植沟、行
17、株距符合设计要求。6.1.3花树木要求土深内土任何方向上大于3cm杂物石块少于5%6.2种植操作6.2.1种植时首先检验多种植点土质是否符合设计要求,有没有足够基肥、基肥是否和泥土拌匀等。底肥和土球底在值得注意是,种植时接触间应铺放一层约10cm厚没有拌肥洁净植土。6.2.2花树木种植:按园林绿化常规方法施工,要求基肥应和碎土充足混匀;成列乔木应成一直线,并按种植苗木自然高依次排列;自然点植花草树木应自然种植,高低错落有致。种植花树种植应击碎分层捣实,使根系和土充足接触,最终用木棍插实起土圈、淋足定根水,扶固树木。大乔木移植应注意新种植点树木东西南北朝向最好能和原苗木培植点朝向相同,并讲究大乔
18、木移植其它方法,以确保大苗移植成活率。6.2.3我们安排有经验园艺工作人员,进行绿化种植。植物应垂直地栽好,比在苗圃种植深度加深10-20mm。种植应按设计图纸要求查对苗木品种、规格及种植位置,树木植入种植穴前,应先检验种植穴大小及深度。不符合根系要求时,应修整种植穴,行道树或行列种植树木应在一条线上,相邻植株规格应合理搭配,高度、干径、树形近似,种植树木应保持直立,不得倾斜,加支撑立柱,同时应注意观赏面合理朝向,种植深度通常乔灌木应和原种植线持平,部分快长、易生不定根树种可较原土痕栽深5cm10cm,常绿树栽植时土球应略高于地面5cm;竹类可比原种植线深5cm;树木种植根系必需舒展,填土应分
19、层扎实,带土球树木入穴前必需扎实穴底松土,土球放稳,树干直立,随即拆除并取出不易腐烂包装物。种植植篱应由中心向外次序退植;坡式种植时应由上向下种植;大型块植或不一样彩色丛植时,宜分区分块种植,绿篱、植篱株行距应均匀。树形丰满一面应向外,按苗木高度、冠幅大小均匀搭配。6.2.4种植裸根树木时,应将种植穴底填土呈半圆土堆,置入树木填土至l/2时,应轻提树干使根系舒展,并充足接触土壤,对裸根植物先将表土放在坑沟底,其松散厚度约100mm,随即撒布2.5kg(视表土性质而定)有机肥。在肥料上覆盖50-100mm种植土层,使根系不接触肥料,随立即裸根植物垂直放在树坑沟中央,以自然形态散开根系,全部折断或
20、损坏根系,应予截去,使根部有良好生长。在树坑沟四面及其上填土捣固和合适压紧,当回填到根系二分之一深度时,将植物稍提起,随即再按每层厚150mm回填土并压实。植物四面或两侧应由土围成深约150mm、和树坑大小或沟宽相同浅盆形凹穴(浅土盆)蓄水池。6.2.5根部带有土球植物,应和上述(b)一样进行处理,并将表土及肥料放在穴内。随立即乔木或灌木土球包扎物小心除去,然后垂直栽在坑底放稳,栽种深度应比在苗圃时深25mm。回填土随即填在植物土球周围并捣实。将土球上部土松开并摊平,然后将其它回填土填下,还应做好浅土盆蓄水池。6.2.6在种植后,对排水不良种植穴,可在穴底铺10cm15cm砂砾或铺设渗水管,加
21、设盲沟,以利排水。对人员集散较多广场、人行道,树木种植后,种植池应铺设透气铺装,加设护栅。种植后应在略大于种植穴直径周围,筑成高15cm20cm灌水围堰,堰应筑实不得漏水。新植树木当日浇透第一遍水,三日内浇透第二遍水,十日内浇透第三遍水。浇水渗下后,应立即用围堰土封树穴。再筑堰时,不得损伤根系。浇水时应预防因水流过急冲刷裸露根系或冲垮围堰,造成跑漏水。浇水后出现土壤沉陷,致使树木倾斜时,应立即扶正、培土。其后每七天通常浇水一次,视气候情况而定,直到植物成活为止。6.2.7当乔灌木周围需铺草皮时,在铺植地表准备工作完成以后,即可铺植草皮,可铺成条状方格。除平铺外,在边坡较高较陡之处也可铺植。即自
22、坡脚处向上钉铺,用小尖木桩或竹签将草皮钉固于边坡上,铺植形式,按图纸要求,或依据具体情况,可采取叠铺或方格式铺植。铺植后进行喷灌浇水。6.2.8在进行乔木及大规格灌木栽植同时,我们按设计或工程师指示,或按通例结合现场情况打桩支护加固。种植乔木应设支撑物固定。支撑物应牢靠,基部应埋入地下30cm以下,绑扎树木处应加垫物,不得磨损树干,攀缘植物种植后,应进行绑扎或牵引。在生长季节种植时,应依据不一样情况分别采取以下技术方法:a)苗木必需提前环状断根或在适宜季节起苗用容器假植等处理。b)落叶乔木、灌木类应进行强修剪,剪除部分侧枝,保留侧枝也应疏剪或短截,并应保持原树冠形态,合适加大土球体积。c)可摘
23、叶应摘去部分叶片,但不得伤害幼腋芽。d)夏季可采取遮荫、树冠喷雾或喷施抗蒸腾剂等方法,降低水分蒸发;冬季可采取树干缠草绳等保温、保湿方法,防风防寒。e)掘苗时根部可喷布促进生根类激素,栽植时可加施保水剂。f)以阴雨天或黄昏时栽植为宜。6.2.9其它草本植物按常规种植方法种植,要求种植后修整冠型,表现设计效果;种植土深度应依所种品种确定挖深深度,并混入基肥种植。6.2.10修剪整形:花草树木种植时,因种植前修剪关键是为运输和降低水分损失等而进行,种植后,应考虑植物造景和植物基础形态重新进行修剪造型,去掉阴枝、病残枝等,并对剪口作处理。使花草树木种植后初始冠型能表现早期效果,又有利于未来形成优美冠
24、形,达成设计目标和最终效果。6.3大树移植管理6.3.1选树:在工程施工前根据设计提出树种、规格、高度、干径、冠幅、分枝点高度、树形及关键观赏面,提前选择合适树木,并在选好树木上做好标识。6.3.2断根处理:因为施工时间比较紧迫,不能按常规方法对移植大树提早断根,但应做好移植计划,缩短由断根起运到种植时间间隔,降低大树根系所受损伤。挖树时要保留一定根系规格。主根切口要平滑,确保不使主根劈裂或撕裂,保持主根完整,尽可能保留须根。对于成活率较低大树必需时可用药剂对树根进行处理,促进根系在移植后立即恢复。6.3.3树冠处理:依据标书设计要求,大树移植要保留大部分冠幅,只摘取五分之三叶片。保留原相关键
25、枝干,将徒长枝、交叉枝、病虫枯枝及过密枝剪去,因为保留叶片较多,而种植季节恰好处于夏秋季,所以应尤其注意预防水分流失,在运输过程中做好保护方法,预防因车速过快,令叶片水分蒸发严重,造成叶片干枯。6.3.4定植前,挖好定植树穴,依据大树土球在确保成活率前提下确定树穴规格,树穴不宜过深,以免洞穴过深积水,造成烂根。施肥按设计要求,不宜过量,过量会灼伤根系。肥料面层应覆盖一层薄土,避免土球和肥料直接接触。6.3.5大树移植过程依据树木特点及施工特点,采取软包装土球移植法。6.3.5.1掘苗及运输:按树木胸径8倍确定土球大小,以树干为中心,按比土球直径大3-5CM尺寸划一圆圈,然后沿着圆圈挖宽60-8
26、0CM操作沟,深度应和土球高度相等,当掘到应挖深度1/2时,应随挖随修整土球,将土球表面修平,使土球上大下小,局部圆滑,呈红星苹果型。修整土球时如遇粗根,要用剪枝或小手锯锯断,不能用铁楸断根,以免使土球震散。6.3.5.2包装;将预先湿润过草绳,于土球中部缠腰绳,4人合作边拉缠,用木锤敲打草绳,要使草绳靠紧,总宽达土球高1/4-1/3并系牢,然后用草绳及蒲包包扎,包扎采取井字式或五角式。6.3.5.3吊装运输;吊运前先撤去支撑,捆拢树冠,依据树重选择合适起吊及载运机械,吊装前,用事先打好结粗绳,将两股分开,捆在土球腰下部,和土球接触地方垫以木版,然后将粗绳两端扣在吊钩上,轻轻起吊一下,此时树身
27、倾斜,立即用粗绳在树干基部拴系一绳套,也扣在吊钩上,即可起吊装车。装车时必需土球向前,树梢向后,轻轻放在车厢内,用砖头或木板将土球固定,预防土球摇摆。运输途中要有专员押运,苗木运到施工现场后要立即卸车种植,如不能立即种植,应将苗木卸车立直,支稳,不能将苗木斜放或平倒在地。6.3.5.4栽植:吊装入穴前,应将树冠生长最丰满、完好一面朝向关键观赏面,吊装入穴时,粗绳捆绑方法和装卸时方法相同,吊起时,应时树干立直,然后慢慢放如坑内,坑内应堆放15-25CM厚松土,使土球能刚好立在土堆上。填土前,应将草绳尽可能取出,不能取出应剪断草绳,分层填土压实。栽植深度,不要超出土球高度,和原土痕印相平或略深3-
28、5CM。(七)定植7.1定植前修剪7.1.1种植前和种植后,应进行修剪,以保持各植物自然形态。修剪工作由我们经验人员,根据正常园艺通例进行,将有病、损坏或枯萎及不平衡细枝和枝杈去掉。在定植前,苗木必需经过修剪,其关键目标是降低水分散发,确保树势平衡以确保树木成活。修剪时其修剪量依不一样树种要求而有所不一样,对落叶乔木应保持原有树形,合适疏枝,保持主侧枝分布均匀,对保留主侧枝应在健壮叶芽上方短截,可剪去枝条1/52/3,有主尖乔木应保留主尖,如银杏只能疏枝,不得短截,国槐、栾树等耐修剪树种不得抹头修剪。对常绿针叶树和用于植篱灌木不多剪,只剪去枯、病枝、受伤枝即可, 对于生长季移植落叶树,依据不一
29、样树种在保持树形前提下应重剪,确保成活。用作行道树乔木,分枝点以上枝条酌情疏剪或短截。对于较大落叶乔木,尤其是生长势较强,轻易抽出新枝树木进行强行修剪,树冠可剪去1/2以上,这么可减轻根系负担,维持树木体内水分平衡,也使得树木栽植后稳定,不会招风摇动。对于有显著主干型灌木,修剪时应保持原有树型,主枝分布均匀,主枝短截长度应不超 过1/2。丛枝型灌木预留枝条大于30cm,多干型灌木合适疏枝。用作绿篱、色块、造型苗木,在种植后按设计要求整形修剪。藤木类苗木应剪除枯死枝、病虫枝和影响观瞻部分,上架藤木可剪除交错枝、横向生长枝。花灌木及生长较慢树木可进行疏枝,短截去全部叶或部分叶,去除枯病枝、过密枝,
30、对于过长枝条可剪去1/3-1/2。修剪时剪口应平面光滑,不得劈裂,枝条短截时应留外芽,剪口应在留芽位置上方0.5cm,修剪后应立即涂抹防腐剂以防过分蒸发、干旱、冻伤、及病虫危害。7.2定植方法7.2.1苗木修剪后即可定植,定植位置符合设计要求。7.2.2定植施工方法是:将苗木土球或根兜放入种植穴内,使其居中;再将树干立起,扶正,使其保持垂直;然后分层回填种植土,填土后将树根稍向上提一提,使树群舒散开,每填一层土就要用锄把将土插紧实,直到填满穴坑,并使土面能够盖住树木根颈部位,初步栽好还应该检验一下树干是否仍保持垂直,树冠有没有偏斜;若有所偏斜,就要再加扶正。最终,把余下穴土绕根颈一周进行培土,
31、做成环形拦水围堰。其围堰直径应略大于种植穴直径。堰土拍压紧实,不松散。7.3定植后养护管理7.3.1在苗木栽植后,苗木进入生长久,我们按设计或工程师要求对全部种植苗木进行除草,浇水等管护,清除死苗及移栽补种,遇天气或季节改变采取对应保护方法。栽植较大乔木时,在定植后应支撑,以防浇水后大风吹倒苗木。7.3.2树木定植后二十四小时内必需浇上第一遍水,而且浇透,使泥土充足吸收水分,根系和土紧密结合,以利根系发育。树根定植后,每株每次浇水量按国家相关规范实施。7.3.3树木栽植后时常注意树干四面泥土是否下沉或开裂,如有这种情况发生立即加土填平踩实。另外,还应进行立即中耕,扶植歪斜树木,并进行封堰。封堰
32、时要使泥土略高于地面,注意防寒,其方法按树木耐寒性及气候而定。(八)草坪工程施工8.1青草覆盖率达90%以上、纯度98%以上,以成块草皮(31cm*31cm)形式铺植,种植绿地地面土质必需符合土质要求,清净杂物,平整至所需坡度,均匀撒施基肥,和土拌匀,然后将块状草皮连续铺种,草块间缝小于2cm,以后浇足水,待半干后打实,使草和土壤充足接触。隔天连续拍打3次以上,使草地拍实、平整。8.2草皮母本我们选择符合设计要求,色泽正常、蔓面大、根部发达、茎低矮强壮、生长茂盛、无杂草、无枯萎、无病虫害。肥料我们选择方面一优先使用经过沤制农家肥,二使用化肥,选择标准农用化肥并按袋装提供,化学肥料中氮、磷、钾含
33、量依据施工季节和土壤肥力情况选定。三混合肥料由10%有机肥、20%化肥、70%表土均匀拌和而成,含有不低于上述有效营养成份液体化肥也可使用。在种植或养护植物用水应无油、酸、碱、盐或其它对植物生长有害物质,并符合了农田浇灌水质标准(GB5084-1992)要求。8.2.1场地准备铺设草坪和栽植其它植物不一样,在建造完成以后,地形和土壤条件极难再行改变。为了得到高质量草坪,我们在铺设前对场地进行了处理,关键考虑了地形处理,土壤改良及作好了推灌系统。8.2.1.1土质及厚度要求8.2.1.1.1PH值为5.57.5间壤土,疏松;不含建筑和生活垃圾8.2.1.1.2种植土深度要求:草地大于30cm;若
34、受现场地物条件限制,可依实和质监单位约定8.2.1.1.3种植层须和地下层连接,无水泥板、沥青、石层等陋断层,以保持土壤毛细管、液体、气体上下贯通。草地要求土深15cm内土无任何方向大于1cm杂物石块少于3%;8.2.1.1.4我们按设计地被范围内用地再次进行了整理,对达不到草坪土壤关键理化指标土壤进行改良,使草坪用坡坡度,外型线性利于使用机械除草、修剪、养护。通常认为草坪植物是低矮草本植物,没有粗大主根,和乔灌木相比根系浅。所以,在土层厚度不足以种植乔灌木地方仍能建造草坪。即使有些草坪植物能耐干旱,耐瘠薄,但种在15cm厚土层上,会生长不良,应加强管理。为了使草坪保持优良质量,降低管理费用,
35、使土层厚度大于30cm。8.2.1.2土地平整和耕翻这一工序目标是为草坪植物根系生长发明条件。步骤是:8.2.1.2.1杂草和杂物清除,清除目标是为了便于土地耕耘和平整,但更关键是为了消亡多年生杂草,为避免草坪建成后杂草和草坪争水分,养料,所以在种草前根本加以消亡,另外还应把瓦块、石砾等杂物全部清出场地外。8.2.1.2.2初步平整、施基肥及耕翻,在清除了杂草、杂物地面上初步作依次起高填低平整,平整后撤施基肥,然后再进行一次耕翻。土壤疏松、通气良好有利于草坪植物根系发育,也便于播种。8.2.1.2.3更换杂土和最终平整。在耕翻过程中,若发觉局部地段土质欠佳或混杂土过多,则应换土。即使换土工程量
36、很大,但一样会根本进行,以免造成草坪生长不一致,影响草坪质量。8.2.1.2.4为了确保草坪平整,在换土或耕翻后灌一次透水,使坚实不一样地方能显出高低,以利最终平整时调整。8.2.1.3排水、浇灌系统草坪和其它场地一样,需要考虑排除地面水。所以,最终平整地面时、我们结合考虑了地面排水问题。不能有低凹处,以免积水,作成水平面也不利于排水,草坪利用缓坡来排水,在一定面积内修一条缓坡沟道,其最低下一端设雨水口接纳排出地下水。8.2.1.4草坪种植施工本工程中草坪采取铺栽法种植方法。铺栽法:选择草生长性强、密度强,而且有足够大面积,采取无缝铺栽法,这是不留间缝全部铺栽方法。草皮紧连,不留缝隙,相互错缝
37、。(九)雨季、高温季节施工技术方法9.1编制雨季、高温季节施工方案,安排好施工项目,备足雨季施工材料和防雨防高温物品。9.2种植材料存放在搭设防雨棚、防高温棚,以免植物淋雨、日晒、被风吹倒。9.3肥泥堆放点建在地势较高雨水浸泡不到地方,并下设防潮层,确保肥泥不受潮。9.4做好物资设备防淋、防湿、防日晒工作,对机电设备做好履盖,预防设备生锈和线路漏电。9.5立即检测肥泥、种植土含水量,正确调整配合比。9.6搞好工地排水系统,并确保排水系统通畅,降低雨季高温季节对施工影响。9.7施工人员雨季施工时必需穿雨衣、水鞋、安全反光衣等防雨物品;高温季节时做好防暑方法。(十)施工现场清理:种植施工完成后,应
38、立即清理施工现场四面施工杂物,维护施工中因不慎破坏道路设施,确保道路及施工现场整齐,表现文明施工。(十一)绿化养护养护期内,应立即更新复壮受损苗木等,并能按设计意图,按植物生态特征:喜阳、喜阴、耐旱、耐湿等分别养护,且据植物生长不一样阶段立即调整,保持丰富层次和群落结构。在养护期内负责清杂物、浇水保持土壤湿润、追肥、修剪整形、抹不定芽、防风、防治病虫害(应选择无公害农药)、除杂草、排渍除涝等其中:追肥:关键追施氮肥和复合肥。草地追肥多为氮肥,在养护二年内,按面积计算约每个月每平方米50克(分23次)尿素做追肥,可撒施或水施;花木和乔灌木最好施用复合肥,花木每平方米第月100克(分23次)左右,
39、灌木每株每个月25克左右,乔木每个月每株150克左右。施工时具体用量可依实确定。抹不定芽及保主枝:对路树,如为截干乔木,成活后萌芽很不规则,这时应该在设计枝下高以下将全部不定芽抹掉,在枝下高以上选3-5个生长健壮、长势良好、有利于形成均匀冠幅新芽保留,将其它抹掉。其它乔灌木依造景需要去新芽,以利于形成优美树型为准。111草地管理:除杂草:依据草地品种、生长情况、气候情况等原因,通常生长季节每个月除杂草2次,非生长季节每两个月除杂草1次,要求连根系清除。修剪:草控制在58cm左右,填坑洼。平整草地:对大面积坑洼不大草坪,铺泥炭土和沙填平,以保持草地平坦。对大面积坑洼大,应安排一个平整计划,每次填
40、沙5cm以内。 补植:对因市政工程、交通事故、人为践踏、生长不良等造成裸露地,立即补植草地并加强保护,采取防护方法,防人为损坏,确保其快速长满。淋水:草地淋水关键和天气相关,没雨天气通常12天淋水1次。施肥:施肥保养阶段以追肥形式施放,能够结合淋水撒肥,通常每个月撒肥1次(肥料以复合肥、尿素为主)以保持良好长势,不一样季节依据草地生长情况安排施肥。 11.2灌木和绿篱养护管理:除杂草:对未郁闭绿篱每个月松土除杂草1次,已郁闭绿篱发觉寄生藤必需立即清除,并入袋销毁,养护面松土除杂草1 次,为预防杂草长入,每三个月修边1次,修边宽度30cm,修边一定要整齐,有美感。修边整形:保持设计要求高度,上面
41、平整、边角整齐、线条流畅,新梢10cm以上即须修剪,依据景观要求、品种特征,可进行强修剪和轻修剪。(强修剪通常于植物萌动前进行,一定范围内统一高度、形状。轻修剪保持新梢在10cm以内。)施肥:每个月追复合肥1次,结合雨天进行,每十二个月依据其长势和覆盖率情况合适施基肥12次,基肥0.51kg/m2,复合肥0.10.15kg/m2,施肥方法以撒施为主。补植:对因市政维修工程、交通事故等原因造成缺株出现绿篱断层,须立即补,尽可能用盆苗以立即封行。淋水:通常23天淋水1次,补植后一星期内天天淋水1 次,施肥和补植需加强淋水。11.3乔木养护管理:修剪:关键修萌枝、内膛枝、下垂枝、干枯枝、侧缘线及下缘
42、线高控制在1.82.5m以内,开花乔木应在花后进行,乔木整形要和周围环境协调,保持树冠完整,按树种冠形修枝整形,去弱留强,去强助弱合适疏冠通风,保持无枯枝,以增强园林美化效果。不定时不定时对主干剥芽,降低树冠生长。施肥:依据植物需要,通常在发芽、开花、结果前后施肥。常见有机肥:粪渣、木糠、蘑菇渣、鸡屎干、猪屎干、花生麸作基肥用。施肥时间在落叶后,发芽前进行。常见无机肥:尿素、硫酸铵、颗料肥、磷酸二氢钾可作追肥用,施肥发芽后落叶前进行。使用有机肥用量:通常十二个月三次,粉碎施放。有粪渣、蘑菇渣、木糠等作基肥,用量50100斤/株。花生麸水0.5斤/株。使用无机肥用量要依据含氮量和树木大小适合量合
43、理使用,通常浓度0.20.5%,乔木淋50斤/株,灌木25斤/株,撒放或开水使用。施放方法:沟施在树冠边缘滴水线开沟,半圆形沟,深度40cm,宽度3040cm。水施把无机肥溶于水,淋根部或喷叶面。防台风:每十二个月台风前(67月份)加固护构桩或支架,台风后立即扶树、护树、清理短枝、落叶。加扩树桩(板)和绑带:对加护树桩、护树板受到损坏或歪斜须立即进行扶正、加固或更换,同时每十二个月将护树绑带放松12次,以防小橡皮带嵌入树皮内。松土、整理养护穴:新植乔木(13年)及棕榈科植物保留淋水窝,每十二个月进行12次松土、培土,3年以上乔木根已扎深可不保留淋水窝(棕榈科植物除外)。F、淋水:新种乔木立即施
44、肥时,要确保足够水分。新补植乔木,淋好定根水后,1周内天天淋水:通常乔木35天淋水一次。 11.4成片种植花灌木养护管理松土除杂草:每个月松土除杂草次,发觉寄生藤必需立即清除,并入袋销毁,养护面松土除杂草次。修剪:为预防草坪长入,每三个月修边次,修边宽度,修边一定要整齐,有美感。修边整形保持设计要求高度,上面平整、边角整齐、线条流畅,新梢以上即需修剪,依据景观要求、品种特征,可进行强行修剪和轻修剪。强修剪通常于植物萌动前进行,一定范围内统一高度、形状。轻修剪保持新梢在10CM发内。施肥:每个月追复合费1次,结合雨天进行,每十二个月依据其长势和覆盖率情况合适施基肥12次,基肥0.51KG/M,复
45、合肥0.10.15KG/ M,施肥方法以撒施为主。补植:对因市政维修工程、交通事故等原因造成缺株出现断层,须立即补,尽可能用盆苗以立即封行。淋水:通常23天淋一次水,补植一星期内天天淋1次,施肥和补植需加强淋水。11.5病虫害防治以预防为主,定时做好喷药防治工作,通常在病虫害发生季节,410月份每个月对易感植物喷药12次,病害以百菌灭、灭病威、托布泽等为主:虫害可用敌敌畏、氧化乐果等,对于诊疗蛀心虫可用夫南丹藏于树穴泥里。常常观察绿地植物、病虫害情况,一旦发觉立即跟踪防治,喷药时需先诊疗病虫害种类和危害程度,然后对症下药,进行跟踪观察。对于灌木、草地通常见一般喷雾器,对于乔木和垂直绿化用自动喷
46、雾器。喷药假如效果不显著,应立即更换不一样药或加大浓度,直至得到全方面控制。11.6冬季技术方法 冬季寒流侵袭会给树木带来危害,通常可经过培土、覆盖、设风障加以防护。在秋季不要施肥,和修剪过晚。亲密注意天气预报,在恶劣天气来临前,做好对应防护及加固方法。如有需要话对乔木主干用禾草等进行包裹,对畏害地被品种进行薄膜加盖等方法。11.7雨季技术方法:潮汛、暴雨、台风同时危害树木,应立即注意开沟排水。新种树木尤其是行道树要加上支柱或用绳索扎缚牢靠。单株树木支柱应放置在树木迎风面。已被风吹倒树木要立即扶起,修剪、加土冲紧、重新种好。11.8防台风方法:对于遭受大风危害,折枝、伤害树冠或被刮倒树木,要依
47、据实际情况立即维护。首先要对风倒树立即顺势扶正,培土为馒头形,修去部分或大部分枝条,并立支柱。对裂枝要顶起吊枝,捆紧基部伤面,或涂激素药膏促其愈合;并加强肥水管理,促进树势恢复;对难以补救者应加淘汰,秋后重新换植新株。(十二)绿化施工注意事项及施工图和实际不符处施工处理12.1绿化施工要求施工单位在挖穴时注意地下管线走向,遇地下异物时做到“一探、二试、三挖”,确保不挖坏地下管线和构筑物,同时,遇有问题应立即向工程监理单位、设计单位及工程主管单位反应,以使绿化施工符合现场实际。12.2种植高大乔木,遇空中有高压线时应立即反应,高压线下必需有足够净空安全高度,通常不宜种植高大乔木。具体参考相关规范
48、标准。12.3如遇绿化施工图有和现场不符处,应立即反应经给工程监理单位及设计单位,方便立即处理。12.4应做好施工统计及工程量签证工作,方便于完工验收及编制完工资料。三、施工进度计划安排(一)游园及道路停车场部分1.1计划从11初整地形,中旬开始种植苗木,月底完成乔木种植,12月开始道路及停车场绿化种植,地被及草坪依据景观部分进度施工。1.2计划投入大挖机2台整微地形,1台小挖机挖树穴配合种树,1辆吊车,1辆水车,天天30个工人。(二)其它部分2.1因为气候原因,11月上旬至12月末,2月上旬,3月上旬和中旬为种植很好时期,平均每10天完成一个分区,计划天天30个工人,工程担心时期增至50人,2台小挖机,2辆吊车,2辆水车。四、人工机械计划安排人工计划计算表绿化人工计划计算表工序大乔中乔小乔人数时间(min)数量(棵)人数时间(min)数量(棵)人数时间(min)数
