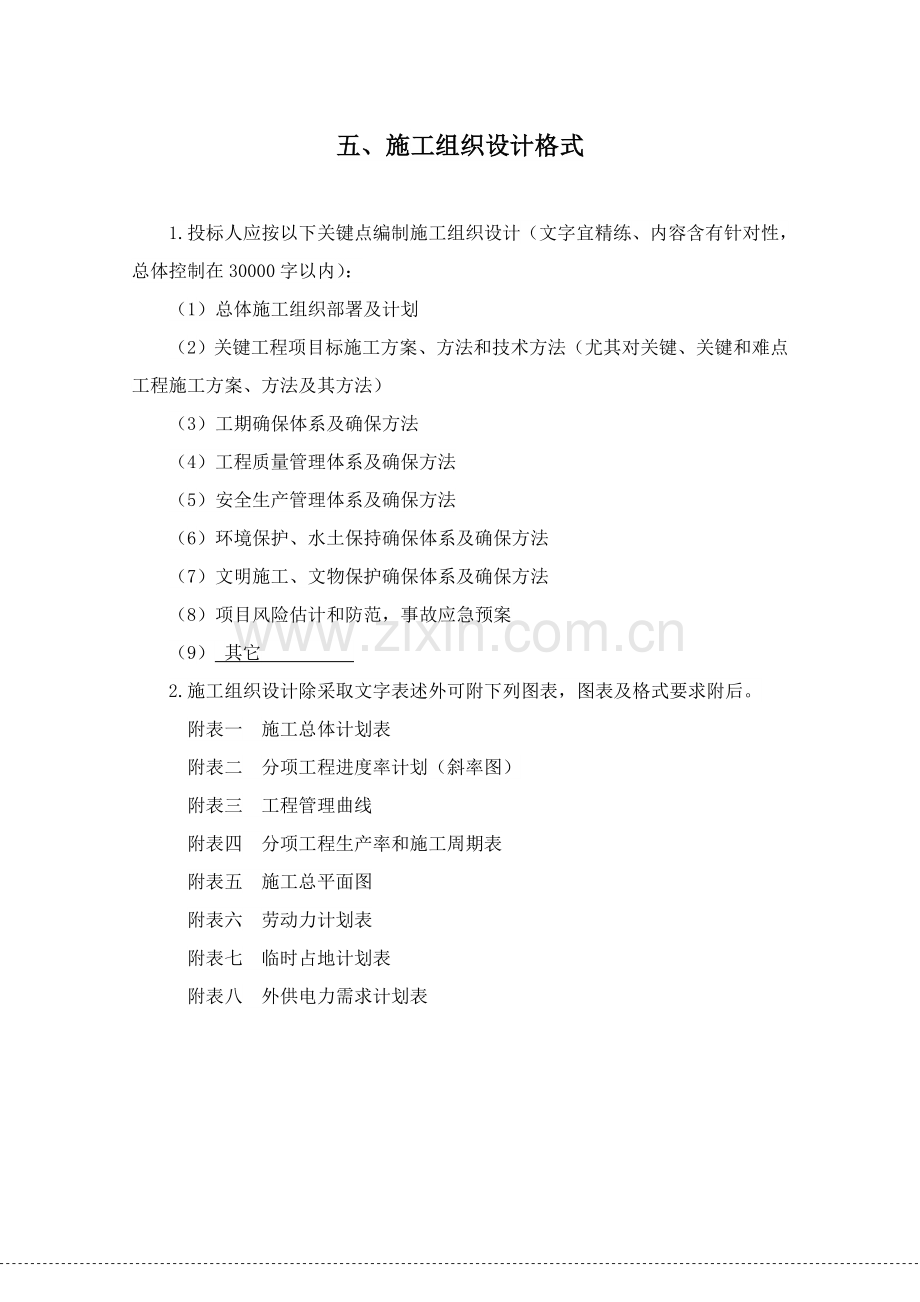

1、五、施工组织设计格式1.投标人应按以下关键点编制施工组织设计(文字宜精练、内容含有针对性,总体控制在30000字以内):(1)总体施工组织部署及计划(2)关键工程项目标施工方案、方法和技术方法(尤其对关键、关键和难点工程施工方案、方法及其方法)(3)工期确保体系及确保方法(4)工程质量管理体系及确保方法(5)安全生产管理体系及确保方法(6)环境保护、水土保持确保体系及确保方法(7)文明施工、文物保护确保体系及确保方法(8)项目风险估计和防范,事故应急预案(9) 其它 2.施工组织设计除采取文字表述外可附下列图表,图表及格式要求附后。附表一 施工总体计划表附表二 分项工程进度率计划(斜率图)附表

2、三 工程管理曲线附表四 分项工程生产率和施工周期表附表五 施工总平面图附表六 劳动力计划表附表七 临时占地计划表附表八 外供电力需求计划表分宜县凤阳林场林区公路路面新建工程 施工组织设计编制时间:4月第一章 总体施工组织部署及计划分宜县凤阳林场林区公路路面新建工程本项目建设地点: 分宜县凤阳镇林场。 标段划分为 1 个标段。 招标金额约3862932元。工程概况:本工程分为七部分,其中 A 区长 337 米,B 区长 736 米,C 区长1026.2 米,D 区长 940.3 米,X308(沔村)-汽车消毒房长 1332 米,X308(沔村)-石口桥长 305.5 米,汽车消毒房-西坑长 32

3、40米,岔口-佰工塘长 1616米,办公区域长375.1 米;项目金额:3862932元。(施工图范围内工程,具体详见工程量清单。本工程前期有投入,具体施工协议另行约定。) 标段为一个标段,计划工期:720天。计划于 年 5月10 日开工, 年5月 10 日完工,计划工期 24个月。该工程项目实施包工包料承包方法;施工质量要求:合格,符合(工程施工质量验收)标准;工程安全要求:合格,安全标准实施国家建筑施工安全检验标准及安全技术规范,达成合格标准。工程施工条件:一、交通条件:该工程建设地点在分宜县分宜镇,全部施工机械设备及料物可经过公路直接进入施工地点。二、施工用电:开工后我们计划联络供电部门

4、,从水库泵站变压器引电源线至施工现场,以处理施工用电问题。同时备用1台50KW柴油发电机组作为应急电源,以确保工程施工正常进行。三、通讯条件:项目部计划安装商务电话机一部,管理人员配置手机,以处理施工期间通讯需要。第二章 工程质量管理体系及确保方法一、组织确保项目经理部成立质量管理领导小组,项目经理任领导小组组长,项目副经理任副组长,小组组员包含质量、技术、试验、安全、施工、物资、机械等各部门,由质检部门具体实施质量管理领导小组各项职责。质量管理领导小组负责定时召开质量分析会议,检验、分析质量确保计划实施情况,立即发觉存在问题,研究改善方法,确保施工过程中各项质量管理工作落实。二、施工过程中质

5、量管理制度1、技术交底制度每分项工程开工前,由项目经理向全体施工人员下达工期计划、安全方法及应注意问题,由技术总工进行技术交底,讲清该分项工程设计要求、技术标准、定位方法、几何尺寸、功效作用及和其它部位关系、施工方法和注意事项等。每个工序开工前技术员向施工班组进行技术交底,使全体人员在根本明了施工对象情况下投入施工。2、工序“三检”制度工序三检即初检、复检、终检。初检由施工班组自行组织进行;复检由技术员组织进行;终检由项目部质检部门组织进行,并对工程质量进行等级评定。“三检”合格,报监理工程师验收。上道工序不合格,不准进入下道工序,确保各道工序施工质量。3、质量计划制度每单项工程开工前,各施工

6、班组均要按施工计划和设计要求制订对应质量计划,材料计划、检验、标识、工程试验、质检关键及注意事项等问题,经技术责任人同意后实施。4、隐蔽工程检验签证制度凡属隐蔽工程项目,先由班组、质检部门逐层进行检验,合格后,会同监理工程师进行隐蔽验收,检验结果填入隐蔽工程检验验收及质量评定表格,由双方签字认可。5、“跟踪检测”制度跟踪检测由项目部质检部门进行,检测工作将按“施工跟检”、“复检”和“抽检”三种方法进行。6、原材料、成品和半成品进场验收、管理制度对采购进场原材料及成品、半成品要由质检部门组织进行验收,参与验收人员包含质量、技术、物资及使用单位相关人员。检验进场货物品种、规格、数量是否符合采购计划

7、;7、供给厂家产品合格证或检验汇报是否齐全。产品现场质量检验完成,填写检验验收统计并取样送检。验收合格,分类分批堆放管理,做好标识,对易受潮物品要做好防雨、防潮工作。质量检验统计和试验汇报保留备查。严禁不合格原材料、成品和半成品进场。对已进场不合格地材,要从料场中清除、另行堆放并立牌标识严禁使用。8、原材料采购制度由生产部门根据施工总进度计划、单项工程施工进度、施工图纸和技术要求制订材料需求计划。采购人员根据材料需求计划实施材料采购行为。对工程中所需由施工单位采购设备及特殊材料,我们将提前作出进货计划,主动会同建设单位、监理单位进行实地考察,择优定货,以确保工程施工质量。9、文件档案管理制度工

8、程质量检验统计及其它工程来往文件均由专员整理归档,工程结束由质检部门将全部工程文件资料汇编成册,完工时随完工文件移交业主。我方保留其复印件归档备查。10、实施施工质量奖惩制度,奖励优异,督促后进。三、施工过程质量控制程序质量管理部门应依据质量手册及协议、规范,并结合施工经验编制本工程质量控制总程序,并按要求经监理工程师及相关部门审查同意。程序确实定应依据不一样工程项目标技术特点,包含必需技术方法和技术标准要求,全部程序全部应对影响质量工作提供合适控制条件。工程施工过程中影响工程质量工作,如原材料供给和判定,施工阶段各单项工程质量检验和判定,混凝土及其组成材料各项试验和检验,不合格品判定和处理等

9、,均应编制控制程序。四、进场材料及半成品管理方法1、水泥进场验收和保管:(1)、存放:入库水泥按品种、强度等级、出厂日期分别堆放,并设置标志。做到先到先用,并预防混掺使用。为了预防水泥受潮,现场仓库应密闭干燥。水泥存放时,垫起离地约30cm,离墙亦应在30cm以上。堆放高度不超出10袋。临时露天暂存水泥更应采取防雨篷面盖严,底板要垫高,并采取防潮方法,四面挖好排水沟,垛底铺设防潮层。(2)、复检:水泥进场应对其品种、标号、袋装或散装仓号、出厂日期等进行检验,并按要求进行取样送试验室,对其强度、安定性及其它必需性能指标进行复验,其质量必需符合现行国家标准硅酸盐水泥、一般硅酸盐水泥GB175等要求

10、。当在使用中对水泥质量有怀疑或水泥出厂超出三个月(快硬硅酸盐水泥超出30天)时,进行复验,并按复验结果使用。抽检数量:按同一生产厂家、同一等级、同一品种、同一批号且连续进场水泥,袋装不超出200t为一批,散装不超出500t为一批,每批抽样不少于一次。水泥贮存时间不宜过长,以免结块降低强度。常见水泥在正常环境中存放三个月,强度将降低10%-20%;存放六个月,强度将降低15%-30%。为此,水泥存放时间按出厂日期起算,超出三个月应视为过期水泥,使用时必需重新检验确定其强度等级。过期水泥在关键部位不得使用,通常部位使用时,应由试验室出具试验资料,确定代换用量。2、中砂进场验收和保管:(1)、目测验

11、收砂子进场前,须经工地收料员进行目测,严格控制含泥量,对粒径不符合类别、含泥量超标及其它不合格果断拘收。对目测合格,在卸料时也要进行中途抽查。对已进场不合格料物要清除出场(2)、进场堆放经目测合格砂子进场后应堆放在硬化场地上,场地外边及不一样料物交界处,采取砌砖围挡,预防和其它材料混合,也避免尘土污染。(3)、取样试验砂子进场后,要按规范立即取样送指定试验室进行试验。在正常情况下,机械化集中生产天然砂,以400m3或600t为一检验批。不足上述要求者也以一批检验。每批应送试验室最少应进行颗粒级配、含泥量、细度模数、筛余量等项目标检、试验。对目测不合格砂子拒绝进场。3、碎石进场验收和保管:(1)

12、、验收:收货前先对碎石进行目测,检验其规格、石质、杂质含量等,对目测不合格拒绝进场。(2)、碎石堆放经目测合格碎石应卸在硬化场地上,并按不一样规格分别堆放。堆料高度不超出3m ,但对单粒级或最大粒径不超出20mm连续粒级,堆料高度可增加到5m。周围进行围挡隔离预防混杂和污染。(3)、取样试验:对同产地同规格碎石,以400m3或600t为一验收批,取样送往指定试验室进行检验,不足上述者以一验收批取样送检。每验收批最少进行颗粒级配、含泥量、针、片状颗粒含量检验及筛余量检验。当质量比较稳定、进料量又较大时,可定时检验。4、设备进场验收及保管(1)、进场验收:设备进场后,应组织建设单、位监理单位及相关

13、人员进行验收,检验设备是否符合设计标准及定货协议。工地保管员应对照随货清单对多种设备及附件进行清点。(2)、保管:进场设备应放置在经平整场地上。对怕雨怕潮机电设备等,应设置防雨防潮设施。晴天要使其通风干燥,雨天能预防淋雨潮湿。5、混凝土质量控制(1)、拌制混凝土水泥、砂子、石子及拌适用水及外加剂必需符合规范要求或有试验室合格汇报。(2)、混凝土配合比在混凝土浇筑前必需在试验室做出,并由监理人员签字,假如应急工程来不立即可由监理人员签字同意,借用相近配合比。(3)、混凝土浇筑前要对支架、模板、预埋件进行检验,模板内杂物应清洗洁净,模板若有缝隙应填塞严密。(4)、混凝土拌合应亮牌施工,采取机械拌合

14、,按重量比配料,拌合时间必需符合规范要求。(5)、混凝土运输时间必需符合规范要求,浇筑前混凝土发生离析,严重泌水和坍落度不合要求者,应二次搅拌,二次搅拌不合格者不得使用。(6)、混凝土浇筑入仓、振捣、浇筑过程、表面整修及养护等,应符合规范要求和设计要求。(7)、混凝土浇筑过程中,要现场取样做好混凝土试块,作好部位、标号、制作日期等标识,养护到期立即送含有资质指定试验室作混凝土抗压强度试验。(8)、混凝土成品拆模后,要求混凝土表面平整、密实、美观,尽可能不出现蜂窝麻面现象;对出现少许缺点应按规范和设计要求修补处理。(9)、混凝土检验依据各分部分项工程质量检验标准进行。五、资料管理工程资料要正确、

15、立即、细致、完整,并分类标注存放,施工日志要立即填写,做到工程完成,资料齐全,立即整理装订,为工程完工验收作好准备工作。1、在工程施工过程中,将对实施和质量确保体系所需多种文件制订、公布和管理进行控制,做到一切质量活动全部有文件统计。2、控制文件内容控制文件关键包含:施工图纸、施工技术要求、标准,施工计划、工序步骤、施工细则,质量检测程序,质量检验标准,试验汇报,质量检验统计,和业主(监理工程师)往来函件及和质量体系相关文件资料。3、文件编制、审验和同意文件由各职能部门编制,责任人审批并报请主管领导同意,写明文件种类、名称、编号和编制、审核、同意人员署名、时间等。4、文件公布和分发文件公布和分

16、发应立即正确地进行,要使最新有效文件立即递达和该文件相关部门和人员所掌握。5、文件变更文件变更仍有原编、审、批、发放程序进行,并立即发放,发放变更文件时,文件接收应在相对应原文件加盖“已修改”印记,以预防过期或不适用文件继续使用。6、文件分类归档项目经理部各职能部门需建立收发收文文簿,专员负责,对发出文件和接收文件登记签字。行政文件由经理办负责整理归档,工程技术档案资料、质量统计由工程技术部设专员负责立即搜集、整理和归档。第三章 安全生产管理体系及确保方法安全就是效益,安全就是财富,安全就是幸福,安全就是对工程最大贡献。我们安全生产目标是坚持“安全第一,预防为主”方针,加强班组管理,提升安全意

17、识,杜绝事故发生,狠抓安全基础工作,尽可能降低通常事故。一、安全生产制度建立和健全以安全生产责任制为中心各项安全管理制度,是保障安全生产关键组织手段。因为安全问题贯穿于生产全过程,通常和生产全过程相关部门和人员,全部对确保生产安全负有和其参与情况和工作要求对应责任。所以,安全生产责任制是工程岗位责任制关键组成部分,是“管生产、必需管安全”关键标准。1、安全生产责任制在明确项目经理对安全负责前提下,根据“管生产必需管安全”和“谁主管谁负责”标准,要求各级各类人员安全责任,奖罚标准,并逐层签定安全包保责任状,确保安全生产贯穿于施工全过程。2、安全培训制度全部参与工程施工人员均应在施工前进行安全培训

18、,合格者方能上岗作业。全部特殊工作岗位操作人员必需经过相关专业部门或机构培训,取得正当操作证书方能上岗。3、安全技术交底制度分项分部工程在开工前必需由项目技术责任人向参与施工职员介绍工程概况、施工方法和安全技术方法,并对各项工作安全技术方法实施情况进行检验。4、安全检验制度开展对施工全过程安全检验管理,包含对开工前安全方法准备工作进行检验,对施工过程中安全落实进行检验,对生活区安全用电进行检验,对防洪安全检验即对关键部位和危险物品进行检验等。5、安全会议制度定时召开工地安全会议,立即针对工地施工安全情况做出决议、决定和提议。6、安全设施及其管理制度要定时进行安全设备和设施检验测试和保养,立即清

19、除及替换不合标准或难以修理设备,并做好资料记载。7、安全汇报制度定时按相关要求编制会议启示及施工安全汇报,一旦发生安全事故,除根据事先制订事故汇报处理措施要求程序快速处理外,还必需于事件和事故发生后立即向业主提交书面汇报。8、安全奖惩制度在施工过程中,定时对在实施安全计划和法定条例方面表现良好施工队和施工人员进行奖励,对在有些方面有违反和忽略行为施工队和施工人员进行处罚。二、安全生产管理方法(一)、安全管理方法1、建立健全安全生产制度,编制切实、可行、完整安全生产计划,将安全机构设置、专职人员配置和防火、防毒、防噪声、防汛、救护、警报、治安等安全方法表述清楚。2、现场人员入场前结合库区特有环境

20、,进行“三级安全教育”,编印安全防护手册,工人上岗前进行安全操作考试和考评。合格者方可上岗。班前进行安全技术交底,特殊工种要持证上岗。3、加强对危险作业安全检验,建立专门检验机构,配置专职安检人员,坚持“五同时”、“三不放过”制度,严格安全管理。4、合理使用“三保”,定时发给现场施工工作人员必需劳动保护用具,按劳动保护法相关要求发给特殊工种作业人员劳动保护津贴和营养补助。5、在库区危险地带设置足够安全警示牌。夜间施工,有足够照明强度。在不便于使用电器照明工作面采取特殊照明设施,潮湿和易触及带电体场所照明供电电压小于36V。6、现场用电实施三级用电两级保护,多种电器元件灵敏有效,并做好用电设施接

21、地接零。现场用电线路严禁使用裸导线及拖地布设,用黑胶皮线架设在有绝缘子临时线杆上。用电设备上脏物、水、油和其它物质根本清除洁净。凡可能漏电伤人或易受雷击电器及建筑物均设置接地或避雷装置,并定时检验。7、油料等特殊材料仓库严格按监理人同意地点进行部署和修建,远离施工现场和生活区,并遵守国家相关安全规程要求。8、在仓库生活区醒目位置设置足够灭火器具,确保消防水源充足和供水系统工作正常,灭火器具常常检验和保养,同时培训足够消防人员。9、重视水情和天气预报,做好洪水和气象灾难防护工作,一旦发觉可能危及工程和人身财产安全洪水或气象灾难预兆时,立即采取有效防洪和防灾方法,确保工程和人员财产安全。10、在施

22、工区内设置一切必需信号装置,并负责维修和保护,按监理人指示,常常补充或更换失效信号装置,信号包含:标准道路信号、报警信号、危险信号、控制信号、安全信号、指示信号。11、若万一发生重大安全事故,立即通知发包人,并在事发后二十四小时内向发包人提交事故情况书面汇报。(二)、安全管理要求安全就是效益,安全就是财富,安全就是幸福。安全生产是对社会最大贡献,同时也是对全体职员极大负责任。为建立健全各项安全管理方法,提升安全意识,预防事故发生,特制订本要求:1、对安全生产要时时讲、四处讲。项目经理部成立安全检验小组,由项目经理任组长,并设专职安全员。天天收工前对施工现场进行检验,每一次检验对参与检验人员、检

23、验地点、检验情况、对违章整改、处罚全部由专职安全员具体统计。2、每10天召开一次全体人员安全教育会议,并做好统计。安全小组进行监督、检验,发觉不按安全生产要求实施,对相关责任人处以50元罚款,各班组兼职安全员要主动抓好安全工作,对不推行职责要进行一样处罚。3、工程施工期间建立夜间值班巡查制度,由项目经理部组员和各工种责任人轮番值班,随时处理夜间人员外出登记,并到工地现场进行检验,发觉问题立即处理并向领导作好汇报。4、工地工作人员除正常参与生产外,外出必需请假,并填写外出人员记录表。无故不按时返回休息者,每次罚款20元,发生意外事故,由本人负担。5、全部职员因个人私自外出、喝酒、游泳、聚众打架、

24、马路散步及远离工地等,发生重大责任事故及经济损失均由个人负责。6、驾驶员要珍惜车辆,勤检验、勤保养,保持车容车貌,保持车况良好。若发觉异常,要分析原因、找出故障,立即排除,消除隐患,严禁带病行驶。7、做到定人定机,严禁无证开车,确保无私自乱开现象。若发觉不经领导同意,驾驶员把自己车辆交她人驾驶或私自开她人车,一次罚款50元。8、设置工地运输车辆安全岗位津贴,翻斗车、铲车司机每个月30元,整年按实际使用月数计取,每十二个月领取一次,发生车辆事故者不得领取,并按相关要求处罚。9、项目经理部和农民工签署安全协议并进行安全教育,提升全体施工人员安全思想意识。10、对新招收职员进行三级安全教育(即入厂教

25、育、各生产单位安全教育和班组教育)和岗前技能培训,考评合格后方准上岗操作,要有具体统计并存档,并进行全员监督,对不能胜任其工作、安全意识差者果断解聘,对未进行岗前安全教育上岗现象,罚责任人100 200元。11、坚持安全生产,不能只重生产而不顾安全。在生产中发觉有不安全原因而不进行整改,继续生产者,发觉一次罚当事人30 50元,并令其停止生产进行整改,直至安全隐患根本消除为止。三、安全生产确保方法 1、建立健全安全生产责任制,层层签署安全生产包保责任状,落实安全方法和责任,做到分工明确、责任清楚、方法具体、管理到位。2、在全体施工人员中,开展安全思想教育,强化教育意识。落实“安全第一,预防为主

26、”方针,强化“安全为了生产,生产必需安全”意识,把相关安全知识学习落实到实处,在工地形成人人重视安全,搞好安全风尚。深化安全教育,施工人员上岗前必需进行安全教育和技术培训,切记“安全第一”宗旨,安全员持证上岗。3、常常对操作人员进行安全教育,遵守机械、车辆操作规程,避免出现伤亡事故。编制安全和防护手册发给全体职员,工人上岗前应进行安全操作考试和考评,合格者才准上岗。4、设置安全机构,配置专职安全人员,制订防火、防毒、防噪、救护、治安等安全方法。5、加强对施工人员管理,施工前由主管工程师进行全方面技术安全交底,明确安全注意事项,按要求设置好防护。6、结合本工程特点制订安全作业规章制度,在施工中做

27、到各项工作有章可循。关键包含以下内容:用电安全须知及电路架设养护作业制度,多种机械操作规则及注意事项,相关劳动保护法规实施方法,多种安全标志协调规则及维护方法。7、在生活区、工地现场、料场,派专员二十四小时轮班看管,预防生活物品、材料被盗及其它事故发生。8、推行安全标准化工地建设,抓好现场管理,搞好文明施工。易燃易爆品妥善保管,工程材料合理堆放,多种交通、施工信号标识完备,供电线路要通畅、架设正确。施工现场担心有序,施工工序有条不紊。9、项目部要认真落实落实建筑安装工人安全操作规程,结合工地实际情况制订安全生产实施细则,有效地控制人不安全行为和物不安全状态,消除或避免事故隐患,对劳动者提供有效

28、安全确保,保障施工顺利进行,圆满完成施工任务。10、严格实施安全操作规程,认真实施标准化作业,严格安全操作规程进行施工,严厉劳动纪律,杜绝违章指挥和违章操作,确保防护设施投入,使安全生产建立在管理科学、技术优异、防护可靠基础上。11、大力推进安全标准工地建设,以施工现场作业控制为关键,严格按规范、程序、标准施工,消亡违章操作、违章指挥、违反劳动纪律现象,不停提升职员素质,最大程度地降低事故发生。12、主动和相关部门联络,纳入其联防联控范围,把施工安全置于安全监督体系之中,关键部位请专业安全监察人员跟班监督,确保教育全体人员接收安全监察人员监督检验。13、制订安全考评奖罚制度。安全考评和队、班组

29、、个人经济责任制挂钩,做到职责明确,奖罚分明。实施安全风险抵押金制度,对全体职员按工资百分比扣留安全风险抵押金,未发生安全责任者,除全额返还押金外,还按“安全奖惩制度”相关要求进行奖励,未达标者不再返还,并依据事故轻重给罚款。14、认真开展安全检验。安全检验是发觉不安全状态关键路径。四、安全技术管理制度1、全部建筑工程施工组织设计(施工方案)全部必需有安全技术方法,外排脚手架、高支模、施工临时用电等大型特殊工种,全部要编制单项安全技术方案,不然不得开工。2、采取新技术、新工艺、新设备时,必需制订对应安全技术方法。3、安全技术必需要有针对性和具体化。要针对不一样工程结构特点和不一样施工方法,针对

30、施工场地及场地周围环境等,从防治上、技术上和管理上提出对应安全方法,全部安全技术方法全部必需明确具体,能指导施工。 4、各级正副总工程师、主任工程师和施工项目技术责任人,对施工生产安全负技术责任。 5、编制安全技术方法,必需经过上一级技术责任人审查同意后方能实施。6、经过同意安全技术方法,不得随意修改或拒不实施,不然,发生人员伤亡事故,要追究责任,假如因为安全技术方法内容有问题,发生伤亡事故,要追究编制人和审批人责任。 7、依据需要必需修改已同意安全技术方法时,应按原编制和审批分工和程序办理。 8、工程开工前,工程技术责任人要将工程概况、施工方法、安全技术方法等情况向全体职员进行安全技术方法交

31、底。 9、两个以上施工队或工种配合施工时,施工队长、工长要按工程进度定时或不定时向相关班组长进行交叉作业安全交底。10、班组长天天要对工人进行施工要求,作业环境交底。第四章 文明施工、水土保持确保体系及确保方法我单位以规范操作,文明施工为目标,努力创建文明施工工地。为加强施工现场管理,促进现场文明施工,搞好施工现场综合考评,提升效益,降低浪费,结合我工地实际情况,制订对应文明施工方法。一、目标:创文明施工建设工地二、组织:完成创建文明建设工地领导小组,项目经理为组长,办公室主任、各作业队队长为组员。三、计划和方法1、项目经理组织各科室、各施工队人员主动进行政治学习,认真落实实施党路线、方针、政

32、策,认真落实好党委相关政治学习安排意见,时刻关心国家大事,四处摆正自我位置,努力加强思想建设,促进创建活动健康发展。2、时刻培养职员职业道德。使职员遵纪遵法,反腐倡廉,立足本职岗位,热爱本职员作,有较强敬业和精业精神,发扬艰苦奋斗、顽强拼搏、无私奉献精神。3、大力开展岗位练兵活动,经过传、帮、带,主动培养和造就一批岗位技术能手;在机械操作手之间开展操作评选活动,培养机手故障判定和维修能力。 4、在施工工地悬挂横幅,张贴口号和施工铭牌。在施工区内制作两幅企业资信说明:我们服务宗旨是让地方满意、让业主放心。5、在项目部和各施工处办公场所等地,张贴规章制度、施工形象进度和相关晴雨表等。6、全部职员衣

33、帽整齐,机具设备运行正常、洁净卫生,在指定位置停放整齐。项目部配置家庭影院、台球、乒乓球等多个文体娱乐活动场地,充足利用业余时间开展丰富多彩、健康向上文体娱乐活动,读好书、唱好歌、活跃和丰富职员文化生活。7、生产油污和生活污水经处理后排出。全部参与施工机械设备,对消音器要全方面检验,预防大噪音机械参与施工。降低噪音对环境影响。配置2台洒水车用于施工道路洒水,以降低起尘量。8、主动搞好同指挥部、监理单位、设计单位、地方政府、弟兄单位及当地群众关系,做到利民不扰民。9、车辆要统一管理,在指定位置停放。工地设有专门维修车间,保持车辆常常维修,预防废油污染土地,对车辆运行线路要常常洒水,以防扬土起尘。

34、10、当施工中挖出文物、古迹时,立即报监理工程师、公安部门和文物管理部门并暂停施工,主动保护现场,带相关部门处理完成后,再恢复施工。第五章 关键工程项目标施工方案、方法和技术方法南昌市新建区溪霞镇南干公路改造工程,关键建设内容为路面改造等建设内容。一、施工准备(一)、施工测量施工测量是利用多种测量仪器和工具对建筑场地上地面位置进行度量和测定。施工中测量内容可分为距离测量、高程测量及主轴线定位测设。下面将具体操作法作以简述:1、距离测量:我们利用是一般量距法:先用经纬仪或以目估进行定线。如地面平坦,可按整尺长度逐步丈量,直至最终量出两点间距离。若地面起伏不平,可将尺子悬空并目估其水平。以垂球或测

35、钎对准地面点或向地面投点,测出其距离。地面坡度较大时,则可把一整尺段距离分成几段丈量;也可沿斜坡丈量斜距,再用水准仪测出尺端间高差,然后按要求公式求出高差更正数,将倾斜距离改化成水平距离。如使用经检定钢尺丈量距离,当其尺长更正数小于尺长1/10000,可不考虑尺长更正。量距时温度和钢尺检定时标准温度(通常要求为20)相差不大时,也可不进行温度更正。为了校核并提升精度,通常要求进行往返丈量。取平均值作为结果,量距精度以往测和返测距离值差数和平均值之比表示。在平坦地域应达成1/3000,在起伏改变较大地域要求达成1/,在丈量困难地域不得大于1/1000。2、高程控制测量:水准网绝对高程应从周围高级

36、水准点引测(被引用水准点应经过检验),联络于网中一点,作为推算高程依据。(1)、水准基点组建立:为了确保水准网能得到可靠起算依据,为了检验水准点稳定性,应在场地合适地点建立水准基点组,其点数不得少于三个,点间距离以50-100m为宜,高差应用等水准测定。每隔一定时间,或发觉有变动可能时,应将全区水准网和水准基点组进行联测,以查明水准点高程是否变动。如经检测证实部分点有较大改变,应重新校核该桩实际高程值。(2)、标桩埋设:各级水准点标桩要求坚固稳定。等水准点可利用平面控制点,点间距离随平面控制点而定。等水准点通常应单独埋设,点间距离通常以600m为宜,可在400-800m之间变动。等水准点通常距

37、离建筑物应大于25m、距振动影响范围以外应大于5m、距回填土边线应大于15m。水准基点组应采取深埋水准标桩。3、轴线定位测设:主轴线是整个场地坚强控制,不管采取何种方法测定。全部必需在实地埋设永久标桩。同时在投点埋设标桩时,务必使初步点位居桩顶中部,方便改点时,有较大活动余地。另外在选定主轴点位置和实地埋标时,应掌握桩顶高程。通常桩顶面高于地面设计高程0.3m为宜。不然可先埋设临时木桩,到场地平整以后,进行改点时,再换成永久性标桩。(1)、主轴线点正确位置测定:按极坐标法或角度交会法所测定主轴点初步位置,不会恰好符合设计位置,所以必需将其联络在测量控制点上,并组成简单经典图形,如三角形中插入一

38、点,固定角插入一点等。然后进行三角测量和平差计算,求得主轴点实测坐标值,并将其和设计坐标进行比较,依据它们坐标差,将实测点和设计点相对位置展绘于透明纸上,在实地以测量控制点定向,更正至设计位置。(2)、短轴线测设:短轴线测设,应依据调整好后长轴线进行,其方法和要求和长轴线所述相同,不过这时观察是长轴线和所定短轴方向线在交点处两个交角,调整时只更正短轴线端点。在施工中,我们将依据建设单位(勘测单位)提供施工范围内平面控制点和高程控制点,利用DT202C经纬仪、SD3水准仪测量放样,布设基准点和三角点,测设建筑物平面控制网。全部测量工作均根据国家相关规范进行,并报现场监理工程师验收同意。(二)、关

39、键材料试验现场建立常规试验室,配置所需试验设备及用具,能够进行砂浆及混凝土试块制作和常规试验并负责混凝土成品、半成品质量检验和钢材取样、送检等工作,关键试验委托甲方指定质量检测单位或国家要求质量检测单位进行试验,以确保工程结构质量。1、混凝土材料取样(1)、水泥:散装水泥对同一水泥厂生产同期出厂同产品、同强度等级、同一出厂编号水泥为一验收批,但一验收批总量不得超出500t。取样方法应随机从不少于3个车罐中各采取等量水泥,经混拌均匀后,再从中称取不少于12kg水泥作为试样;袋装水泥对同一水泥厂生产同期出厂同品种、同强度等级、同一出厂编号水泥为一验收批,但一验收批总量不得超出200t。(2)、中砂

40、:中砂取样以同一产地、同一规格每400m3或600t为一验收批,不足400m3或600t也按一批计,每一验收批取样一组(20kg)。当质量比较稳定、进料量较大时,可定时检验。取样部位应均匀分布,在料堆上从8个不一样部位抽取等量试样。然后用四分法缩至20kg,取样前,先将取样部位表面铲除。(3)、碎石:碎石取样以同一产地、同一规格每400m3或600t为一验收批,不足400m3或600t也按一批计,每一验收批取样一组。当质量比较稳定,进料量较大时,可定时检验。一组试样40kg或80Kg取样部位应均匀分布,在料堆上从五个不一样部位抽取大致相等试样15份。每份5-40kg,然后缩分到40kg或60k

41、g送试。2、混凝土材料试验项目(1)、水泥:硅酸盐水泥、一般硅酸盐水泥试验项目为:安定性、凝结时间、强度、细度、烧失量、三氧化硫、碱含量。(2)、中砂:试验项目为筛分析、含泥量、泥块含量、密度、有害物质含量、坚固性、碱活性检验、含水率。(3)、碎石:试验项目为:筛分析含泥量、泥块含量、针片状颗粒含量、压碎指标、密度、有害物质含量、坚固性、碱活性检验、含水率。二、路基施工方案及方法 (一)施工准备 1、定线复测 复测并增设水准点,按10m整桩号恢复路线中心控制点,设置中心桩,桩面用红油漆写明桩号。重新进行路基横断面测量和绘制,放出路基坡脚,边沟位置及占地界。 2、修筑便道 沿路线方向尽可能利用原

42、有公路作为施工便道,并对其进行维修和加固,以满足通车要求,不能利用在路基左侧修建一条宽度为4.5米施工便道。新建便道在原地面经整平和充足压实后,在其上用30厘米泥结碎石进行加固处理。 3、填前处理 (1)、在施工前确定现场工作界限,由测量人员正确放出公路占地边界。 (2)、清理场地 、人工清除沿线杂草、树木及农作物。 、用推土机清除地表腐殖土及农作物根茎等杂物。 、清除表土应集中堆放,避免流失,作为路基绿化用土。 (3)、原地面处理 、原地面为过湿土时,用五铧犁将原地面翻松20cm。 、当含水量达成最好含水量后推土机推平,压路机碾压至合格压实度,同时注意保留2-4%横坡,方便排水。 (4)、路

43、基填前处理完成后,重新测量标高,并报请监理工程师验收。 4、清淤回填 (1)、测量清淤处标高及几何尺寸,并报请监理工程师验收。 (2)、清除淤泥,并将淤泥集中存放,以备绿化使用。 (3)、选择适宜填料回填,填料厚度、压实度、平整度满足规范要求。(二)路基填筑 1、填筑材料提前作好标准击实试验,并经监理工程师同意后取土施工。 2、采取水平分层方法填筑路堤,由最低处分层填起,在施工中采取挂线、画格进行施工,严格控制卸土厚度。通常控制在每层松铺厚度不超出30cm。 3、每层路基填筑前,由测量人员放出边桩,实际填土宽度每侧均应大于设计宽度30cm,以确保完工后路堤边缘有足够压实度。 4、当路基填土含水

44、量大于最好含水量时,可在路基上采取五铧犁进行翻拌晾晒。 5、土方挖、装、运均采取机械化施工,通常见挖掘机配合自卸汽车运土。由推土机在施工段上将土初步整平,并作成2%4%横坡。 6、当路堤宽度、厚度和填土含水量等符合要求后,压路机初步碾压2-3遍,然后用平地机精平。横坡度、平整度均符合要求后,再由压路机从路边向路中,从低侧向高侧次序碾压,碾压时,前后两次轮迹须重合2030cm,并注意均匀。压实遵照先轻后重标准直抵达成要求密实度为止。 7、路基成型后,用灌砂法按要求频率检验压实度,经监理工程师验收合格后,进行上一层填土施工。 8、路堤填土高度小于等于80cm路段,对挖除表土后土质基底再翻挖30cm

45、,整平碾压,压实度满足设计要求。 9、在雨季施工中严防路堤积水,填筑层表面应合适加大横坡度,做好排水,并注意收听天气预报,立即碾压成型,预防填土被雨水浸泡。 10、达成设计标高后抓紧按设计要求整理路槽,修整边坡,防护,确保路堤填筑质量和稳定性。(三)路基开挖 1、排水 (1)在任何开挖工作开始前,必需首先做好临时排水设施,临时排水设施应满足在开挖过程中可能最大排水需要。 (2)在路基开挖过程中,随时对临时排水设施进行清理、养护,并依据需要随时加深、增加临时排水设施,以确保在正常情况下开挖面上不会积水。 (3)在开挖至路槽底面后,立即设置和永久排水设施相结合临时排水设施,预防在进行路面结构层施工

46、过程中发生积水。 2、清除不适用材料 在开始开挖前,首先清除需要保留表土,并堆放至指定地点。 3、土方开挖 (1)对于需要利用材料,在开挖时注意使其开挖后处于适宜填筑路基状态,方便于路基填筑。 (2)在开挖过程中,随时注意开挖面横坡和平整度,避免造成开挖过程中开挖面积水。 (3)严格控制超挖,超挖部分应分层回填并压实。 (4)假如因为天气情况妨碍铺筑和压实时, 立即停止挖方材料填筑路堤工程施工。 (5)开挖和弃土严格按图纸要求及工程师指示进行,其用地范围限制在要求用土范围内。 (6)当土质和设计不符并影响到工程时,立即报请工程师并按相关要求处理。 4、路槽底面处理 (1)当开挖至路槽底面时,立

47、即对路槽底面情况进行检验,并视不一样情况采取不一样方法进行处理。 (2)当碰到路槽下地下水丰富时,结合实际情况,依据设计图纸及工程师指示,采取换填透水性材料、设置盲沟、暗沟等方法排除影响路基或路面结构层稳定地下水,确保路面结构层稳定。 (3)如路槽以下土质属于CBR值小于8土,对路槽底面以下按设计或按工程师指示进行处理并压实,使之符合要求。 5、边坡修整 (1)在开挖过程中,随时将边坡刷好,并确保30-50cm预留厚度,避免超挖。 (2)最终刷坡在挖方施工完成第一个雨季过后进行,以确保在第二年春天进行植物防护。三、碎石垫层施工方案 (一)准备工作 1、垫层施工前,对全部施工路段进行检验验收,确保路基表面平整度、密实度、表面高程、宽度、横坡度、弯沉及路基中埋设多种沟、管等隐蔽构筑物等技术指标均符合规范要求,并有现场监理工程师签认工序验收表,经同意后方可进行垫层施工。 2、多种材料进场前,检验其规格和品质,不符合技术要求不得进场。材料进场时,

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
