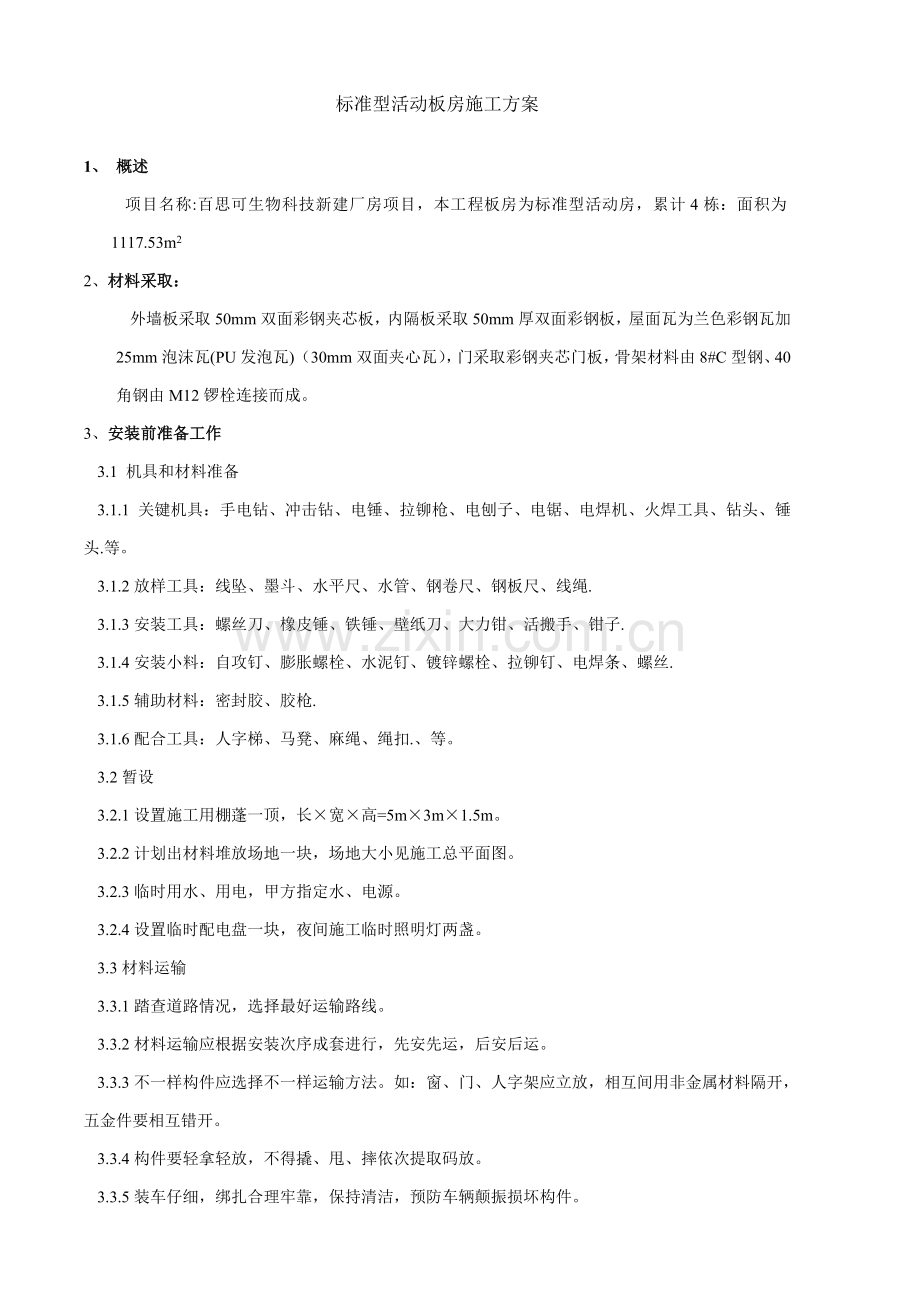

标准型活动板房施工方案
1、 概述
项目名称:百思可生物科技新建厂房项目,本工程板房为标准型活动房,累计4栋:面积为1117.53m2
2、材料采取:
外墙板采取50mm双面彩钢夹芯板,内隔板采取50mm厚双面彩钢板,屋面瓦为兰色彩钢瓦加25mm泡沫瓦(PU发泡瓦)(30mm双面夹心瓦),门采取彩钢夹芯门板,骨架材料由8#C型钢、40角钢由M12锣栓连接而成。
3、安装前准备工作
3.1 机具和材料准备
3.1.1 关键机具:手电钻、冲击钻、电锤、拉铆枪、电刨子、电锯、电焊机、火焊工具、钻头、锤头.等。
3.1.2放样工具:线坠、墨斗、水平尺、水管、钢卷尺、钢板尺、线绳.
3.1.3安装工具:螺丝刀、橡皮锤、铁锤、壁纸刀、大力钳、活搬手、钳子.
3.1.4安装小料:自攻钉、膨胀螺栓、水泥钉、镀锌螺栓、拉铆钉、电焊条、螺丝.
3.1.5辅助材料:密封胶、胶枪.
3.1.6配合工具:人字梯、马凳、麻绳、绳扣.、等。
3.2暂设
3.2.1设置施工用棚蓬一顶,长×宽×高=5m×3m×1.5m。
3.2.2计划出材料堆放场地一块,场地大小见施工总平面图。
3.2.3临时用水、用电,甲方指定水、电源。
3.2.4设置临时配电盘一块,夜间施工临时照明灯两盏。
3.3材料运输
3.3.1踏查道路情况,选择最好运输路线。
3.3.2材料运输应根据安装次序成套进行,先安先运,后安后运。
3.3.3不一样构件应选择不一样运输方法。如:窗、门、人字架应立放,相互间用非金属材料隔开,五金件要相互错开。
3.3.4构件要轻拿轻放,不得撬、甩、摔依次提取码放。
3.3.5装车仔细,绑扎合理牢靠,保持清洁,预防车辆颠振损坏构件。
3.3.6构件在运输、保管和施工中,应采取预防损坏,变形,丢失方法。

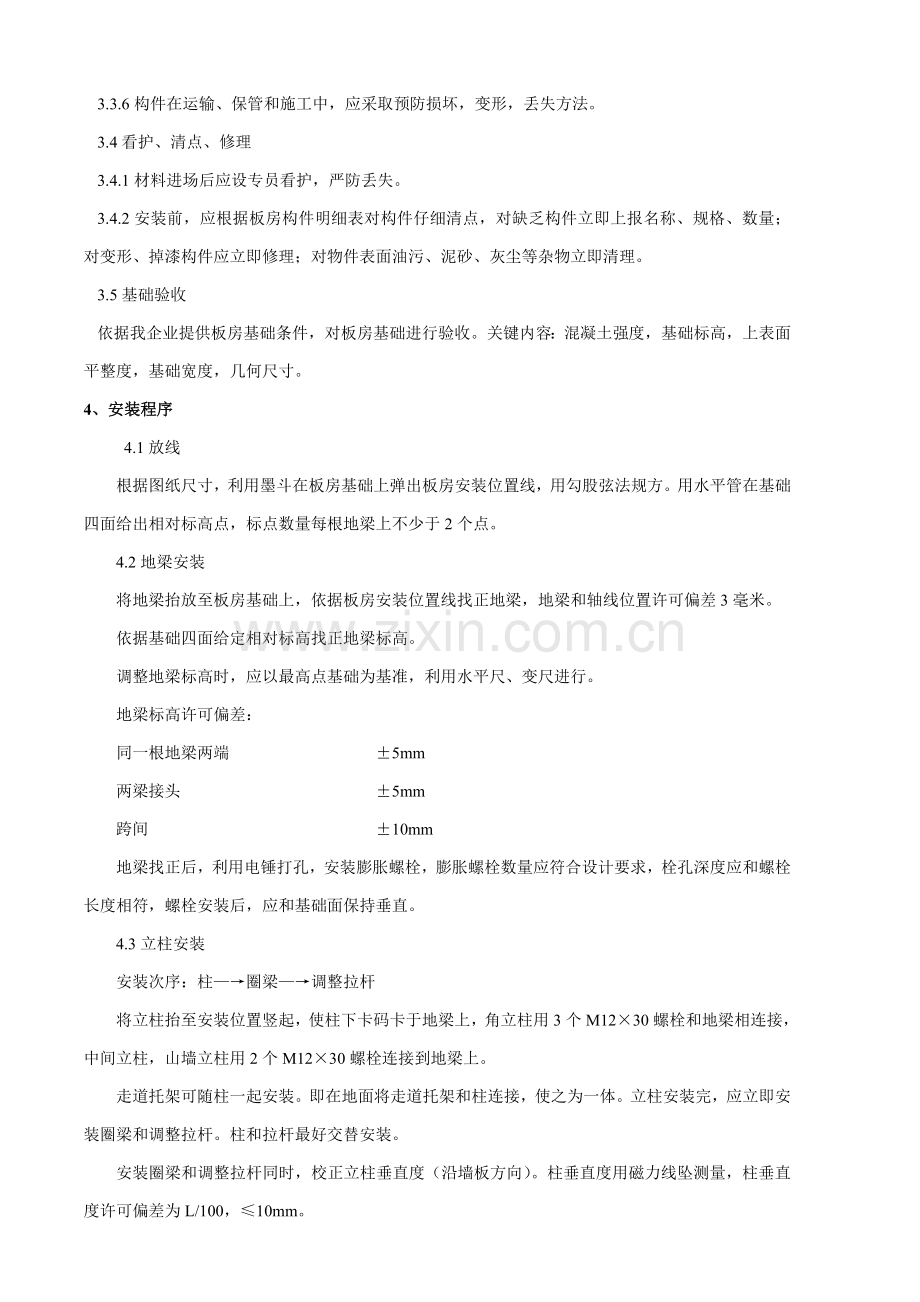

3.4看护、清点、修理
3.4.1材料进场后应设专员看护,严防丢失。
3.4.2安装前,应根据板房构件明细表对构件仔细清点,对缺乏构件立即上报名称、规格、数量;对变形、掉漆构件应立即修理;对物件表面油污、泥砂、灰尘等杂物立即清理。
3.5基础验收
依据我企业提供板房基础条件,对板房基础进行验收。关键内容:混凝土强度,基础标高,上表面平整度,基础宽度,几何尺寸。
4、安装程序
4.1放线
根据图纸尺寸,利用墨斗在板房基础上弹出板房安装位置线,用勾股弦法规方。用水平管在基础四面给出相对标高点,标点数量每根地梁上不少于2个点。
4.2地梁安装
将地梁抬放至板房基础上,依据板房安装位置线找正地梁,地梁和轴线位置许可偏差3毫米。
依据基础四面给定相对标高找正地梁标高。
调整地梁标高时,应以最高点基础为基准,利用水平尺、变尺进行。
地梁标高许可偏差:
同一根地梁两端 ±5mm
两梁接头 ±5mm
跨间 ±10mm
地梁找正后,利用电锤打孔,安装膨胀螺栓,膨胀螺栓数量应符合设计要求,栓孔深度应和螺栓长度相符,螺栓安装后,应和基础面保持垂直。
4.3立柱安装
安装次序:柱—→圈梁—→调整拉杆
将立柱抬至安装位置竖起,使柱下卡码卡于地梁上,角立柱用3个M12×30螺栓和地梁相连接,中间立柱,山墙立柱用2个M12×30螺栓连接到地梁上。
走道托架可随柱一起安装。即在地面将走道托架和柱连接,使之为一体。立柱安装完,应立即安装圈梁和调整拉杆。柱和拉杆最好交替安装。
安装圈梁和调整拉杆同时,校正立柱垂直度(沿墙板方向)。柱垂直度用磁力线坠测量,柱垂直度许可偏差为L/100,≤10mm。
4.4.楼面一字梁系统安装
安装次序:一字梁—→水平支撑—→楼面檩条
借助柱上二层调整拉杆基座设置单滑轮,将一字梁吊起至安装位置。一字梁每端用4个M12×30镀锌螺栓和柱连接。
将水平支撑在地面组对好,呈剪刀状。安装水平支撑。在安装水平支撑时,校正立柱垂直度,方向同上。
柱垂直度校正完成后,将一字梁、水平支撑、调整拉杆上安装螺栓全部紧固。
安装楼面檩条。楼面檩条均采取M12×30镀锌螺栓分别和立柱、檩档连接。
4.5走道系统安装
安装次序:走道托架—→转角平台托架—→梯—→栏杆—→走道板
将转角平台托架和其下立柱用8个M12×30螺栓连接好。
将转角平台托架吊起至安装位置。
走道托架上端用2个M12×30螺栓和柱上角钢托连接,下端用2个M5×30自攻钉连接于柱上。
转角平台托架长边和山墙柱和角立柱用3个M12×30螺栓连接好。
用水平尺在相互垂直两个方向上找正转角平台托架,紧固螺栓。
安装钢梯,钢梯用M12×30螺栓2个和转角平台托架连接。利用水平尺在相互垂直两个方向上,观察梯踏步是否水平。
安装钢梯护栏。安装走道护栏时,走道护栏每端经过3个螺栓和走道托架连接。安装走道护栏时,在走台两端拉线,控制护栏直线性,直线性许可偏差10mm,相邻栏
杆接头处错边许可偏差3mm。
安装走道板。走道板用4个M5×30自攻钉,固定在走道托架上,走道板和走道板之间间隙为10mm,安装时应确保安装间隙均匀。
4.6外墙板安装
根据配板图安装外墙板,安装前,用抹布将墙板擦洗洁净。
外墙板应和铝合金窗框配合安装。装配时,应两人在上往下送,一人在下接。
外墙板接缝,应顺水流方向拼接。
地梁和墙板间应加装防水槽,而且防水槽两端用玻璃胶封死,以防漏水。
4.7窗安装
安装次序:窗台上、下收口—→窗框安装—→窗扇安装—→窗锁钩—→打胶
在窗洞口上画出垂直中心线和水平中心线,安装时确保窗框中心线和窗洞口上所画中心线重合。
将窗框放于立柱侧槽内,用钢卷尺测量窗框内角对角线长度,使两对角线长度相等。
调整窗框使其横平竖直,高低一致,平面一致,窗框和柱接缝均匀。
在窗台收口和墙板,窗框接缝处,立柱和窗框接缝处打胶。
安装窗扇
安装窗锁钩。依据窗扇上锁钩位置,安装窗柜上锁钩,应确保两锁钩位置一致,安装牢靠,开关灵活。
4.8门安装
安装次序:门边框、门把头—→门头板—→门扇(合页)—→锁具插销—→打胶
门边框用6个自攻钉固定在立柱上,门把头用2个自攻钉经过角钢固定在立柱上。
门头板嵌在门边框和门把头中间,四面用玻璃胶封死。
依据门扇上合页位置安装框上合页,应确保框、扇合页位置一致,上下合页在同一轴线上,框、扇合页不得用反。
依据门扇上门锁位置,安装锁扣板,确保门窗上锁主体舌头和门框上锁扣板位置吻合,锁舌自由进出。
门扇安装前,检验门扇有没有破损,翘曲变形,扇框搭接间隙是否适宜,有问题时应调整或更换。
4.9雨棚系统安装
4.9.1施工次序:雨棚支架、支撑组装—→雨棚檩条安装—→雨棚立柱—→雨棚瓦安装-------打胶。
4.9.2施工方法
4.9.2.1在地面将雨棚支架和支撑用螺栓连接好,然后用螺栓将其固定在前立柱上安装部位,将雨棚檩条用螺栓固定在支架上支座上,最终把雨棚用电钻固定在檩条上。,确保瓦边和架边对齐,雨棚瓦和雨棚支架采取钻尾连接。
4.9.2.2部署情况图示。
4.9.2.3雨棚瓦由900×1200彩钢瓦拼接而成。拼接时应注意顺水流方向搭接。
4.9.2.4雨棚架组件利用2个M10×30螺栓吊挂于柱上,而且用40角铁水平雨棚支撑和40×20扁通垂直雨棚立柱支撑。
4.9.2.5水平雨棚支撑用2个M12×30螺栓固定,其一端支撑雨棚,另一端支于立柱上。
4.9.2.6垂直雨棚立柱用1个M12×30螺栓支撑雨蓬,下端用2个M5×30自攻钉固定在走道板支架上。
4.9.2.7雨棚全部安装完成后,钻尾钉头用玻璃胶密封。
4.9.2.8雨棚檐口直线度目测应上线。
4.10屋面系统安装
4.10.1安装次序:尺字架—→水平支撑—→檩条安装—→屋面板—→屋脊瓦—→山墙收边—→打胶。
4.10.2施工方法
4.10.2.1人字架安装节点图示
4.10.2.2将人字架吊至安装位置,再将屋架翻转180。,使人字架两端底脚螺栓和立柱支托螺栓孔对正,落实人字架,拧紧螺栓。
4.10.2.3在人字架跨中处,用线坠测量人字架垂直度,许可偏差h/250,≤15mm。
4.10.2.4将屋加水平支撑组对成剪刀状,安装人字架水平支撑。
4.10.2.5将檩条安装在檩档上,穿好螺栓,戴好螺帽。
4.10.2.6在屋脊上方沿板房长度方向通长拉线,校正屋面直线度,直线度许可偏差15mm。
屋面直线度校正完成,将水平支撑,檩条安装螺栓全部紧固。
4.10.2.7利用屋脊处所设拉线,安装屋面瓦,确保纵横向搭接接缝均匀,呈直线,确保檐口目测呈直线。
4.10.2.8屋面瓦和檩条用自攻螺钉连接,排钉图以下所表示。
4.10.2.9屋脊瓦和屋面瓦间采取拉铆钉连接Φ4×20。屋脊瓦和屋面瓦楞相交处,应制作样板,划线后用铁剪子裁口。图示,裁口尺寸应和屋面瓦楞大小相配合,避免过大、过小,注意确保脊瓦中心和屋面纵向中心重合。
脊瓦接缝及拉铆钉处用玻璃胶密封。
4.10.2.10山墙收边和屋面瓦和山墙板间采取拉铆钉连接,铆钉间距400mm,山墙收边间搭接,应顺水流方向进行。
山墙收边接头处,拉铆钉处应用密封胶密封。
4.10.2.11屋面各构件接缝,拉铆钉,自攻钉用玻璃胶密封后,严禁人员在其上行走。
4.11木夹板安装
4.11.1施工次序:裁口—→铺板—→钻孔拉铆钉—→打胶
4.11.2施工方法
4.11.2.1用电刨子裁口,尺寸图所表示,口深度许可偏差±0.5mm,口宽度许可偏差±1mm。
4.11.2.2从板房一端向另一端,将木夹板铺于楼面檩条上,木夹板接缝应和檩条中心重合,其偏差应小于2.0mm。
4.11.2.3用于电钻在木夹板上打孔,且穿透钢檩条,木夹板和檩条间用M5×25拉铆钉连接。
4.11.2.4木夹板排钉图图所表示。
4.11.2.5木夹板间接缝超2mm时,应用玻璃胶灌缝。
4.12内隔墙板安装
4.12.1施工次序:墙位置放线—→内隔墙上码—→内隔墙—→内隔墙下卡码—→打胶。
4.12.2施工方法
4.12.2.1利用垂线法放出内隔墙板安装位置线。
4.12.2.2内隔墙板上卡码安装。上卡码用自攻钉固定在人字梁下弦上。上卡码和屋架中心位移许可偏差应小2.0mm。
4.12.2.3内隔墙板安装。从墙一侧向另一侧安装内隔墙板,用靠尺板检测内墙板垂直度,直线度及错边量,垂直度许可偏差为L/1000,直线度许可偏差为5mm,板间错边量许可偏差3.0mm。
4.12.2.4对检测合格内墙板应立即安装下卡码,下卡码用2个水泥钉固定在地面或楼板上。
4.12.2.5内隔墙板缝隙用玻璃胶密封。内隔墙板接缝许可偏差3.0mm。
4.13补漆。对运输、安装中损坏漆膜,补涂油漆。
6、质量要求
6.1钢构件安装质量要求
6.1.1结构件表面洁净,无油污,泥砂和灰尘等杂物。
6.1.2构件在运输、存放和安装过程中损坏涂层应补涂。
6.1.3安装许可偏差
6.1.3.1钢柱安装许可偏差
序号
项目
许可偏差
检验方法
1
柱底脚中心对定位轴线编移
5.0
2
柱子基准点标高
±10
3
柱挠曲点高
H/750
15.0
4
柱垂直度
H/500
35
6.1.3.2楼面一字梁及屋面系统安装许可偏差
序号
项目
许可偏差
检验方法
1
跨中垂直度
H/250
≤15.0
2
受压弦杆侧弯
L/1000
10.0
3
檩条间距
±5.0
4
檩条弯曲
L/750
20.0
5
桁架间距
10.0
6.1.3.3走道板、钢梯、栏杆安装许可偏差
序号
项目
许可偏差
检验方法
1
立柱垂直度
H/1000
15.0
2
走道板、踏步水平度
L/1000
15.00
3
走道板表面平直度
5.0(局部)
10.0(含长)
4
栏杆直线度
10.0
5
相邻栏杆接头处错边
3
6.1.4连接节点全部紧固件,应紧固,无松动。
6.2墙板和屋面瓦安装质量要求
6.2.1屋面瓦、墙板应平整清洁,接槎顺直,纵横搭接缝均呈直线,檐口和墙面下端呈直线,无错钻孔,接缝均匀整齐,严密无翘曲。
6.2.2山墙收边板,脊瓦应平直,固定可靠,无松动。
6.2.3屋面瓦安装许可偏差
序号
项目
许可偏差
检验方法
1
檐口和屋脊平行度
10.0
2
波纹线和屋脊垂直度
L/1000
20.0
3
檐口端部错边
5.0
6.3门、窗安装许可偏差
6.3.1门窗框安装应横平竖直,高低一致,平面一致。
6.3.2框和柱连接应牢靠,不晃动,缝隙均匀。
6.3.3门窗表面应平整、光滑、大面无划痕、碰伤。
6.3.4门窗安装许可偏差
序号
项目
许可偏差
检验方法
1
门窗槽口宽度、高度
±2
2
门窗槽口对边尺寸之差
2.5
3
门窗槽口对角线之差
3
4
门窗框垂直度
2.5
5
门窗框水平度
2
6
门窗框扇搭接宽度差
±1.5
7
门窗开启力
60N
8
门窗横框标高
5
9
门窗竖向偏离中心
5
6.4五金件安装质量要求
6.4.1五金件应装配可靠,转滑动处不得有影响使用性能松动和卡阻现象。
6.4.2外轮廊不应有裂纹,毛刺,机械损伤,漆膜镀层不应有脱落现象。
6.4.3钉端部必需圆正,光滑,不应高出组合件表面,铆钉应牢靠,地松动。
6.4.4锁、窗锁钩,插销应开关灵活,外型完整,无显著影响美观缺点。
6.5木夹板安装质量要求
序号
项目
许可偏差
检验方法
1
接口深度(裁口)
±0.5
2
接口宽度(裁口)
±1.0
3
板缝和檩条中心位移
±2.0
4
板接头处错边量
±2.0
6.6内隔墙板安装质量要求
序号
项目
许可偏差
检验方法
1
卡码和人字架中心位移
±2.0
2
板间错边量
2.0
3
直线度
5
4
垂直度
L/1000
7、安全方法
7.1进入施工现场职员应穿着统一要求工作服,配戴安全帽。
7.2作业时职员应穿绝缘鞋、衣、手套、鞋要保持干燥。
7.3电动工具要使用电缆盘,要有漏电保护器或接地方法,并按要求定时检测。
7.4高空作业要系安全带。
7.5定时为登高作业人员体检,有不宜登高作业病史者应严禁登高作业。
7.6常常检验电动工具,电缆,电线有没有破皮漏电现象,发觉问题立即处理。
7.7高处作业时应配戴工具袋,预防构件坠落伤人。
7.8登高用脚手架应搭设合理,牢靠,不摇不晃。
7.9通常工种不得顶替特殊工种作业,起重工、电工、电焊工要持特殊工种操作证上岗。
7.10结合具体工程情况,制订每个工程防火、防盗安全方法。
7.11天天出工前,班长组织召开班前会讲安全,讲质量,讲进度要求,并做好统计,主管应定时参与会议。
7.12天天工完料净,场地清,灭绝火源,切断电源。
8、文明施工
8.1帐蓬,配电箱,材料等摆放位置应符合施工作业总平面图要求。
8.2施工作业总平面图确实定,应先和甲方沟通,再行确定,一经确定应认真实施,不再改动。
8.3职员使用生活用具,行李摆放要统一、合理。
8.4材料进场后,应按规格、型号分类存放,而且应用木方垫起100mm以上,码放整齐。严禁乱堆、乱放,严禁和腐蚀性物质接触,并有防雨方法。
8.5人字架、一字梁、柱、檩条应根据和板房长度方向相垂直方向摆放整齐,做到“一条线、一头齐”。
8.6构件堆放应符合其设计受力情况,如屋架,窗、门要竖立堆放。
8.7木夹板、窗、门等物件应用苫布盖好,预防雨淋。
8.8五金件、玻璃胶、小型工器具不得乱扔,乱放,应分类存放在小件箱中,而且有防雨方法。
8.9施工垃圾(如聚苯乙烯碎屑,木刨花等),天天完工清理洁净,统一打包倾倒。
8.10完工后退厂前,将剩下材料清理退库。
9、工程验收
9.1活动板房安装完成后,施工班组应做一次全方面自检工作,班组自检应为普检,对自检中发觉问题立即处理。
9.2班组自检合格后,填写自检统计,并报主管。
9.3主管依据自检情况,组织相关人员进行检验验收。检验验收应是普检和抽检结合。对检验出问题,通知班组立即处理。合格后由主管及相关人员签署活动板房验收单,作为班组结算工资,板房安装完工依据。
9.4小型项目由主管(中型项目由安装部经理、大型项目由企业生产经理)约请用户及相关人员进行甲乙方之间交工验收。对甲方提出问题,视具体情况分别处理。合格后办理交工验收单。
9.5质量检验工作应贯穿于整个生产过程中,各级检验人员应主动工作,超前工作,把质量问题消亡在萌芽状态中,尽可能不“死后验尸”。
10、施工平面部署图(略)
11、施工组织及劳动力计划施工前,发到班组(略)
