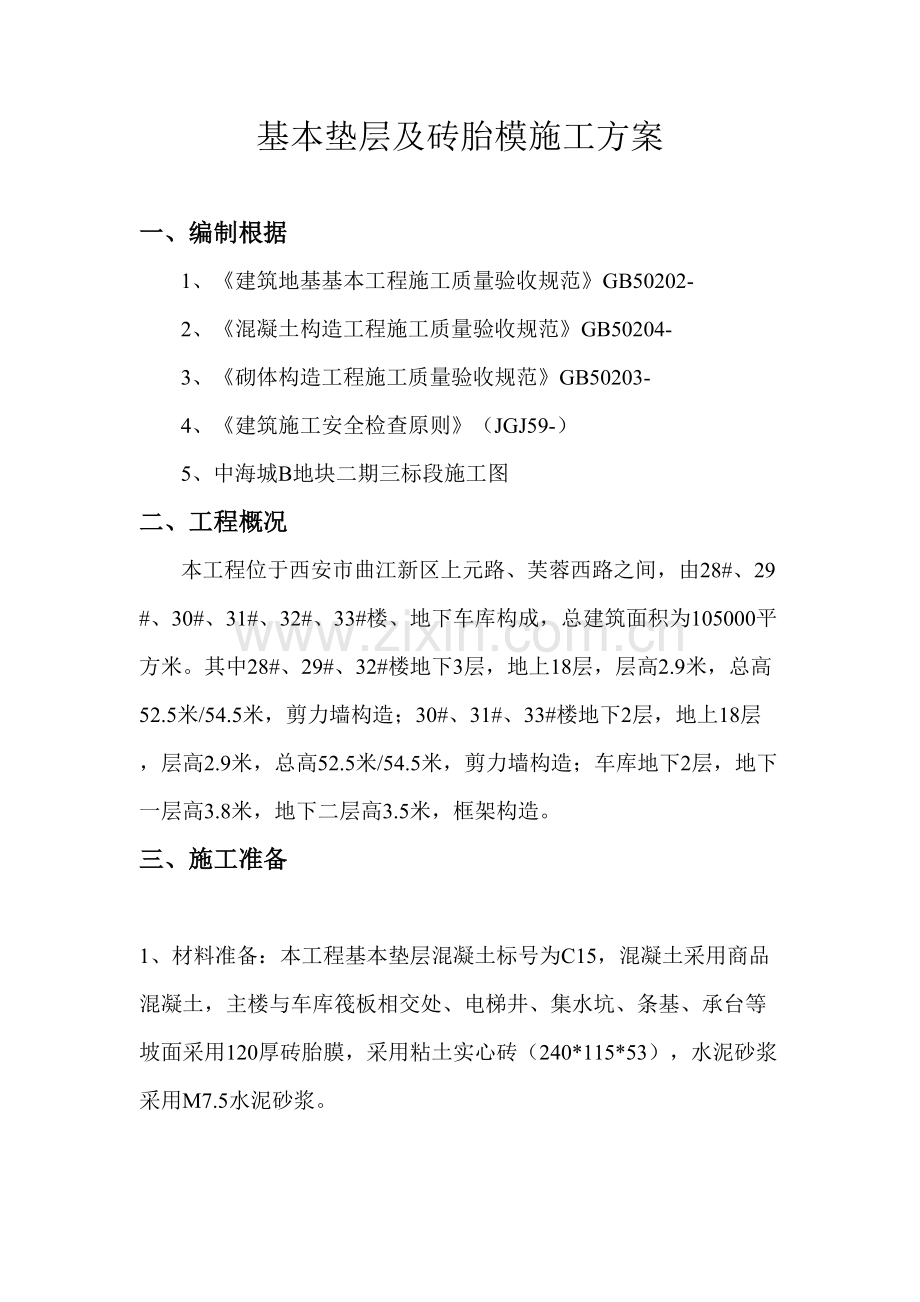

基本垫层及砖胎模施工方案
一、编制根据
1、《建筑地基基本工程施工质量验收规范》GB50202-
2、《混凝土构造工程施工质量验收规范》GB50204-
3、《砌体构造工程施工质量验收规范》GB50203-
4、《建筑施工安全检查原则》(JGJ59-)
5、中海城B地块二期三标段施工图
二、工程概况
本工程位于西安市曲江新区上元路、芙蓉西路之间,由28#、29#、30#、31#、32#、33#楼、地下车库构成,总建筑面积为105000平方米。其中28#、29#、32#楼地下3层,地上18层,层高2.9米,总高52.5米/54.5米,剪力墙构造;30#、31#、33#楼地下2层,地上18层,层高2.9米,总高52.5米/54.5米,剪力墙构造;车库地下2层,地下一层高3.8米,地下二层高3.5米,框架构造。
三、施工准备
1、材料准备:本工程基本垫层混凝土标号为C15,混凝土采用商品混凝土,主楼与车库筏板相交处、电梯井、集水坑、条基、承台等坡面采用120厚砖胎膜,采用粘土实心砖(240*115*53),水泥砂浆采用M7.5水泥砂浆。
2、施工机械及工具准备:考虑到现场及工期规定,基本垫层混凝土浇筑采用56米汽车泵一台,泵送浇筑;铁锹、平板振动器、刮杠、碘钨灯3个、抹子、磨光机;大铲、托线板、线坠、钢卷尺、灰桶、小线、扫帚、八字靠尺板等工具齐备。
3、技术准备:基底、桩头清理干净、基坑尺寸、基底标高自检合格,并且报建设、监理验收,提迈进行超平,并做好标记,便于控制基本垫层标高;浇筑基本垫层之前,对施工作业人员进行技术交底,做到心中有数。
四、施工组织
1、本工程垫层施工共分两某些,第一某些:水平面某些,此某些按照设计图纸为100厚C15砼垫层。第二某些:主楼与车库筏板相交处、电梯井、集水坑、条基、承台等剖面,此某些做法分别:粘土实心砖砌筑剖面,15厚砂浆找平抹面、压光。
2、先进行第一某些施工,第一某些完毕后,再进行第二某些施工,由于混凝土浇筑采用汽车泵,浇筑速度较快,筹划安排30人,共分为两个小组,进行基本垫层混凝土浇筑工作。
3、垫层强度达到80%左右可进行砖胎膜砌筑。
A、施工工艺
基层平整、清理——模板设立——基本混凝土垫层浇筑——收面——养护—120砖胎膜砌筑—1:2.5水泥砂浆抹灰
B、施工要点
1、基层清理:在混凝土垫层浇筑之前,基坑内不容许有松动土块等杂物。
2、45°放坡斜面砖垫层做法,做完后进行恰当养护。
3、混凝土收面:待混凝土浇筑并振捣后,及时拉线复核垫层上表面标高,保证垫层标高符合设计规定。待垫层标高复核无误后,对混凝土表面进行第一道收面,待混凝土初凝时,采用磨光机提浆并进行第二道收面,压光。
4、评估混凝土强度试块,必要按《混凝土强度检查评估原则》规定取样、制作、养护和实验。同批浇筑垫层混凝土每100m3留置1组原则养护试块,局限性100m3按100m3留置。
5、养护:基本垫层浇筑完毕后,应在12h内浇水,浇水次数应能保持混凝土有足够润湿状态,养护期不少于7昼夜。
6、在已浇筑混凝土强度达到1.2MPa后来,方可进行砖胎膜施工。
C、砖胎膜施工
1、工艺流程:
施工准备(放线)→排砖撂底→砌砖墙→1:2.5水泥砂浆抹面→自检
2、砖胎模砌筑
砖胎模从混凝土垫层上砌起,基本垫层表面应清扫干净,洒水湿润。放线时,在砖胎模内侧预留15mm抹灰厚度,保证筏板构造截面尺寸。
依照最下面一层砖底标高,拉线检查基本垫层表面标高,如第一层砖水平灰缝不不大于20mm时,应先用细石混凝土找平,禁止在砌筑砂浆中掺细石代替或用砂浆垫平,更不容许砍砖找平。平整和垂直符合规定后再挂线砌墙。
组砌办法应对的,砌体上下应错缝,里外咬槎,采用“三一”砌砖法(即一铲灰,一块砖,一挤揉),禁止用水冲砂浆灌缝办法。
灰缝厚度宜为10mm,且应饱满、平直、通顺,立缝砂浆应填实。应挤压碰头灰,防止透亮或瞎缝。
砖墙应拉通线砌筑,并应随砌随吊、靠,保证墙垂直、平整,不得砸砖修墙,几种人使用同一条通线,中间应设几种支线点,小线要拉紧,每层砖都要穿线看平,使水平灰缝均匀一致,平直通顺。
3、抹灰
砖胎模砌筑完毕,用1:2.5水泥砂浆在砖胎模内侧抹灰,抹灰厚度控制在15mm,表面压光,阴阳角处抹成圆角。
抹灰面层不得有爆灰和裂缝且表面应光滑、干净、接搓平顺、线角顺直平直。各层抹灰之间及抹灰层和基层之间必要粘结牢固,不得有脱层空鼓。
立面垂直度容许偏差3mm,表面平整度容许偏差3mm,阴阳角方正,容许偏差3mm。
五、 质量保证体系
实行全面、全员、全过程中质量管理建立由班组、项目部、公司技术部构成三级质量保证体系,定期召开质量分析会,对存在问题全面分析,找出因素,制定对策,保证质量。施工过程中严格遵守监理程序,服从监理工程师各项指令。
1、加强技术管理:认真贯彻各项目技术管理制度、开工前贯彻各项人员岗位责任制,做好技术交底,使每个施工人员做到对工程总体规定明确,对本岗位职责、质量和技术规定有深刻理解。
2、实行项目技术负责人质量负责制,建立完善质量管理和质量信息网络,项目技术负责领导下质量管理小组,具备检查、监督、指引各班组、各工序工作质量和工作成果权利,并将检查成果上报项目经理部,做为考核班组和个人根据并与经济收入挂钩。
3、对影响成果质量核心工序明确负责人,前一道工序对下道工序负责,凡不符合质量原则前道工序不纠正不得转入下道工序。
4、实行质检员24小时跟班作业制度,严格掌握各工序质量原则,防患于未然。
5、认真做好各种原始记录施工日记,做到精确、及时、齐全,整顿汇总反馈信息,进一步指引施工。
六、注意事项
1、垫层浇筑完毕后,养护规定及时,防止混凝土裂缝。
2、在施工过程中,规定施工人员必要对的佩戴安全帽,消除安全隐患。
3、浇筑砼时,机操手要戴绝缘手套。
4、电工要跟班作业,非电工人员不要进行电作业,乱拉乱接电线。
