杭政储出【】59号B地块二期住宅
(3#~5#楼)幕墙工程
吊
篮
专
项
施
工
方
案
编制单位: 江苏申锡建筑机械
编 制:
校 对:
审 批:

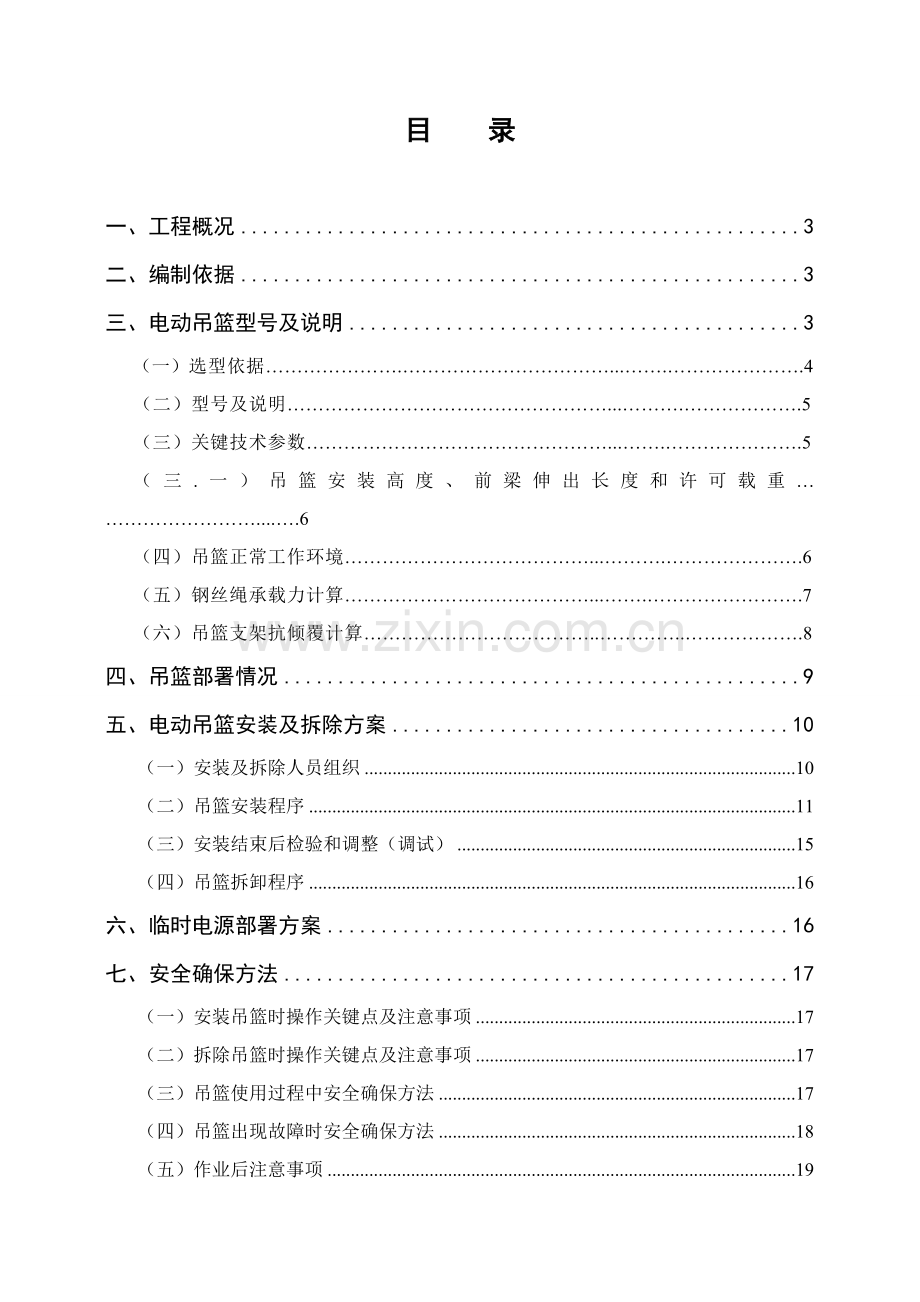

目 录
一、工程概况 3
二、编制依据 3
三、电动吊篮型号及说明 3
(一)选型依据………………….……………………………...…….………………….4
(二)型号及说明……………………………………………...……….……………….5
(三)关键技术参数…………………………………………...…….………………….5
(三.一)吊篮安装高度、前梁伸出长度和许可载重… ……………………....….6
(四)吊篮正常工作环境…………………………………...……….………………….6
(五)钢丝绳承载力计算…………………………………...…….…………………….7
(六)吊篮支架抗倾覆计算………………………………..…………..……………….8
四、吊篮部署情况 9
五、电动吊篮安装及拆除方案 10
(一)安装及拆除人员组织 10
(二)吊篮安装程序 11
(三)安装结束后检验和调整(调试) 15
(四)吊篮拆卸程序 16
六、临时电源部署方案 16
七、安全确保方法 17
(一)安装吊篮时操作关键点及注意事项 17
(二)拆除吊篮时操作关键点及注意事项 17
(三)吊篮使用过程中安全确保方法 17
(四)吊篮出现故障时安全确保方法 18
(五)作业后注意事项 19
(六)吊篮移位注意事项 21
(七)支架及配重块安全保护方法 21
(八)吊篮防碰撞方法…………………………………………...………………………21
(九)吊篮构件失效判定及更换……………………………………...………………22
(十)吊篮安装、拆卸人员安全方法………………………………...………………22
八、季节性施工 24
九、应急预案 25
十、现场日常安全管理 26
十一、吊篮故障情况排除方法. . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . 26
十二、吊篮日常检验及保养. . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . .27
十三、吊篮退场后维修保养控制程序 . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . 28
十四、吊篮安装验收表. . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . .29
十五、 吊篮日常检验表. . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . .30
十六、吊篮安全检验统计表. . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . .31
十七、吊篮安全隐患整改通知单. . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . .32
十八、吊篮技术交底. . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . .33
十九、高处作业吊篮安全操作规程. . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . .35
附图:吊篮平面部署图
吊篮明细表
杭政储出()59号B地块二期住宅
外装吊篮专题施工方案
一、工程概况
1.概述
工程名称:杭政储出()59号B地块二期住宅幕墙工程
建设单位:杭州远洋莱福房地产开发
总包单位:杭州建筑第二工程局
监理单位:杭州信达投资咨询估价监理
施工单位:深圳金粤幕墙装饰工程
楼层高度:3#、4#、5#楼高58.4米。
工程结构:框架剪力墙结构
二、编制依据
1.《建筑施工高处作业安全技术规范》JGJ80-91
2. 杭政储出()59号B地块二期住宅工程《幕墙施工组织设计》
3.《钢丝绳夹使用方法》GB/T 5976-
4.《安全带国家标准》GB2811-
5.《高处作业吊篮》GB19155-
6.《建筑施工安全检验标准》JGJ59-99
7.《施工现场临时用电规范》JGJ46-
8.《建筑施工工具式脚手架安全技术规范》JGJ 202-
三、电动吊篮型号及说明
吊篮企业准备在杭政储出()59号B地块二期住宅工程,依据不一样需要设置不一样长度电动吊篮,下面将吊篮型号及相关资料作必需介绍:
(一)、选择吊篮型号依据
因为该工程幕墙施工材料关键分为玻璃和石材,材料运输工作关键依靠人货梯运至各个对应楼层,吊篮不作为垂直运输设备。所以根据实际施工需要计算出符合要求载荷吊篮型号。安装过程中需承载重量计算以下:
施工中全部装饰材料由各个楼层内搬出,安装时材料规格为不超出1块2250×1330×20mm8Low-e+12A+8中空玻璃板块。或不超出1块996×600×25mm石材。
材料计算:玻璃质量 = 玻璃面积×玻璃厚度×玻璃密度2.56×103 Kg/m3
= 2.25×1.33×0.016×2.56×103×1 =122.57Kg
石材质量=石材面积X石材厚度X石材密度
=0.996×0.6×0.025×2700=40.3kg
(玻璃重量比石材略微要重,故以玻璃计算载荷)
载荷计算: 玻璃质量 ≈ 122.57Kg
2名安装工人体重:≈ 75Kg×2 ≈ 150Kg
安装工具质量: ≈ 20Kg
总重量 = 122.57Kg + 150Kg + 20Kg=292.57Kg (施工时放入材料吊篮总质量)
经计算此工程施工中吊篮最大载荷不超出293Kg,而ZLP630型吊篮额定载重为630kg,此次工程前支架伸出最长为1.5m,许可载荷为500kg(见表三、一),符合此工程承载要求。
2、吊篮进场依据工程场地大小,使用数量立即间等情况,合理安排调度,分批进场。
3、承租方应该在吊篮所使用位置建筑物内,预备380V电源。为了降低工人往楼内搬运吊篮配件强度,提升吊篮安装速度,应安排塔吊或升降机设备给予配合。
4、在使用吊篮位置楼面上,应含有基础平整条件(对于边缘无阻挡楼层面需用膨胀螺栓对吊篮前支架进行固定)。已做防水保护层楼面,应准备木板若干,以加强成品保护。
5、吊篮企业会派吊篮专业技术人员负责吊篮安装,由承租方配合工人负责搬运设备配件,帮助吊篮安全,拆卸等辅助工作。
(二)、吊篮型号及说明
ZLP630型吊篮:
型号: ZLP630
生产厂家:江苏申锡建筑机械
产品商标:宇篮
ISO9001:质量体系认证证书注册编号:01608Q11725R3M
长度: 2.5-6(标准长度:可分为2.5,5.0,6.0米)
ZLP63型号吊篮组成部件:
LTD63 提升机 2台
LS30 安全锁 2把
电控箱 1套
屋顶吊架 2付
工作平台 1套
直径8.3mm钢丝绳 4根
电缆线 1条
安全绳 1条
限位开关 2只
自锁器 1个
COBB1手控手柄 1个
25千克配重块 36块(6m及以下吊篮均选择36块)
(三)、关键技术参数:
额定载重量: 630kg
升降速度: 9.6(m/min)
工作平台尺寸(长×宽×高): 6 ×0.7×1.160m
前吊杆伸出长度范围: 1050~ 1650mm
支架调整高度范围: 1180 ~ 1880mm
安全锁锁绳角度: 3°~ 8°
许可冲击力: 30KN
提升机额定提升力: 630kg
电动机功率: 1.5KW
电动机电压: 380V
提升机制动力矩: 15N.m
钢丝绳结构: 4×31SW+FC-φ8.3
钢丝绳破断力: 54KN
(三、一)吊篮安装高度、前梁伸出长度和许可安全载重
安装高度
前梁伸出长度(m)
许可载重(kg)
配重(kg)
前后支架间距(m)
L≤50m
1.1
630
450×2
≥3.5
1.3
600
≥4.1
1.5
570
≥4.6
1.7
420
≥4.4
50<L≤100m
1.1
550
450×2
≥3.5
1.3
530
≥4.1
1. 5
500
≥4.6
1.7
400
≥4.4
(四)、吊篮正常工作环境:
1、环境温度-20oC ~ +40 oC
2、环境相对湿度<90%(25 oC)
3、电源电压偏离额定值±5%
4、工作处阵风风力应小于5级
(五)、钢丝绳承载力验算
1、由GB19155-吊篮标准5.4.6.2要求,钢丝绳安全系数不应小于9。
2、选择钢丝绳:江苏法尔胜特钢制品Q/320281PM02-
<4×31SW+FC-8.3>规格,最小破断拉力为54kN。
3、竖向载荷标准值计算:Q1=(GK+QK)/2----(查JGJ202-中5.2.2-1)
式中Q1 –吊篮动力钢丝绳竖向载荷标准值
GK - 吊篮及钢丝绳自重标准值
QK - 施工活载荷标准值
以下吊篮自重经实际测量计算得出:
3.1、工作平台质量(以最长6米平台计算):305Kg
3.2、提升机:48Kg×2= 96Kg
3.3、电器箱:15Kg
3.4、安全锁:5Kg×2= 10Kg
3.5、钢丝绳以长度60m计算: 25Kg×2=50Kg
3.6、电缆线以长度60m计算:(电源放置在中间楼层,到地面及屋面距离全部够)40Kg
所以吊篮自重为GK=305+96+15+10+50+40=514Kg×9.8=5.06KN
由三、1得悉:施工活载荷为QK =341.6Kg×9.8=3.34KN
所以竖向荷载标准值:Q1=(GK+QK)/2=(5.06+3.34)/2=4.2KN
4、吊篮水平载荷只考虑风载荷,两根钢丝绳各负担1/2,所以水平载荷为:Q2=QwK/2----(查JGJ202-中5.2.2-2)
式中Q2 –吊篮动力钢丝绳水平载荷标准值
QwK - 吊篮风载荷标准值
风载荷标准值公式=βgzμsμz ………………<查GB50009-中
7.1.1-2>
式中 —风荷载标准值(kN/m2)
βgz—高度 z 处阵风系数
μs—风荷载体型系数
μz—风压高度改变系数
—基础风压(kN/m2)
=βgzμsμz
=1.45×1.3×2.3×0.5=1.95KN/m2
吊篮受风面积F=6×0.04×3+1.1×0.04×2+0.4×0.02×6+3=4.025
那么QwK =1.95×4.025=7.84kn
说明:以施工值60m,长度6m吊篮为例,体型系数采取和多种杆截面1.3作为标准。
那么Q2 =7.84/2=3.92KN
钢丝绳所受拉力计算:QD=K---(查JGJ202-中5.2.3)
式中QD –动力钢丝绳所受拉力地施工核实值
K - 安全系数取值9
那么QD=9 =51.68KN
吊篮值使用时,动力钢丝绳所受拉力(QD)不应大于钢丝绳地破断拉力,即施工用钢丝绳4×31SW+FC-8.3规格最小破断拉力54KN>51.68KN
经计算证实,施工中4×31SW+FC-8.3规格钢丝绳符合JGJ202-吊篮标准5.2.3安全要求;
(六)、吊篮支架抗倾覆计算
1、正常情况下悬挂机构示意图
经施工平面图及施工现场仔细复核,此工程前吊杆伸出长度最长为1.5米。需伸出1.5米位置在楼层4个转角处。(故抗倾覆计算以最大伸出长度计算)
a (1.5m) b (4.6m)
后支架h
前支架o
配重G
1.75m
电动吊篮
W N
2、参数说明
K —安全系数 W—总载荷 a—前吊杆长度
N —后坠力 G—配重 b—支点至配重长度
h —后支架 o—前支架(支点)
3、抗倾覆安全系数计算
根据GB19155-要求,抗倾覆系数等于配重矩比前倾力矩,其比值不得小于2
正常情况下: (以ZLP630型最大载荷计算)
配重矩 = 后坠力×支点至配重长度 = N×b 而(N=G+h)
=(900Kg+66Kg)×4.6 ×9.8 = 43.5 kN.m
前倾力矩 = 总载荷×前吊杆长度 = W×a (总载荷=吊篮自重+满载)
= (465+630)×9.8÷1000×1.5 = 16.1 kN.m
K =(N×b)÷(W×a)
= 43.5÷16.1= 2.71 > 2
在正常情况下符合JGJ202-吊篮标准5.2.7要求:在正常工作状态下,吊篮悬挂机构抗倾覆力矩和倾覆力矩比值不得小于2。
四、吊篮部署情况
1、依据工程进度,吊篮企业将搭设杭政储出()59号B地块二期住宅工程3#、4#、5#楼幕墙工程外装吊篮,满铺时共搭设约91台次吊篮,其中3#楼满铺需32台次、4#楼满铺需32台次、5#楼满铺需27台次,按常规方法安装吊篮。假如吊篮不满铺可随时移位至需要工作位置,主楼和裙楼吊篮前吊杆伸出长度最长为1.5m,上支柱和后支架搭设距离为4.6m,工作平台和幕墙完成面距离为150mm左右。详见附图平面部署图。
(使用吊篮台数及长度依据工程实际情况和进度安排决定)
吊蓝安装平台情况:屋面已浇筑完,防水保温层暂未施工,已和总包沟通,优异行防水层施工,再进行幕墙吊篮安装,安装前在吊篮下平铺一层模板。等吊篮拆除完成后,再进行保温层施工,具体安排按总包单位施工次序安装。经查询,屋面管道不影响吊篮支架安装。
五、电动吊篮安装及拆除方案
将吊篮用货车运至施工现场,并将吊篮支架、钢丝绳和配重用货梯将其运到屋顶,将吊篮篮体部分搬运至对应位置地面;将屋面进行合适保护后组织安装人员进行吊架安装。
(一)安装及拆除技术人员组织
组 长
夏明生
副组长
张褚忠
副组长
赵占峰
组员
陈驸马
组员
杨镇涛
组员
冯满荣
组员
沈斌
组员
沈思祥
组员
王豆生
组员
沈显保
<见附件:安装及拆除技术人员操作证>
1、组长职能:负责安排吊篮安装及拆除具体工作事项;指挥督促大家高效率及安全完成工作,
2、副组长职能:把组长安排吊篮安装及拆除工作事项合理分配到各个班组或组员,率领并监督大家完成工作;
3、组员职能:安全并有效率完成组长和副组长安排吊篮安装拆除工作事项;
(二)吊篮安装程序:
1、悬挂机构结构:悬挂机构是架设于建筑物或构筑物上部,经过钢丝绳来悬挂工作平台装置。悬挂机构由可调整前吊杆、中吊杆、后吊杆,前后支架、高度调整杆、加强钢丝绳等拼装,陪以配重块组合而成。
2、悬挂系统结构:悬挂系统关键有工作钢丝绳2根、安全钢丝绳2根和安全生命绳一根。工作钢丝绳用于悬挂工作平台,提升机带动平台沿根和安全生命绳一根。工作钢丝绳用于悬挂工作平台,提升机带动平台沿工作钢丝绳上下运动。安全钢丝绳独立悬挂在悬挂机构上,安全锁工作时锁定在安全钢丝绳上,预防平台下坠。在安全钢丝绳下端装有5KG重锤。安全生命绳用于在施工中操作人员使用自锁器和之连接在一起,起到最终一层保护作用。
3、悬挂机构安装步骤以下:
3.1 连接前支架和调整杆,调整合适高度后用螺栓固定;
3.2 连接后支架和调整杆,调整合适高度后用螺栓固定;
3.3 将前吊杆穿入前调整杆(依据施工需要调整前吊杆伸出长度);
3.4 将后吊杆穿入后调整杆内;
3.5 安装中吊杆:将中吊杆两端分别穿入前吊杆和后吊杆内;
3.6 安装上支架:把上支架座板套在前吊杆上端,穿入螺栓固定;
3.7 将吊耳安装在前吊杆头部,将拉杆体安装好,同时将加强钢丝绳放入上支架上部滑轮槽内;
3.8 将全部螺栓紧固坚实;
3.9 两台吊篮之间间距范围:0.3m~0.5m
3.10 前后支架距离必需满足前后支架之间距离≥前吊杆伸出长度×2.5 ;在特殊情况下,前后支架无法伸展到规范长度时,依据BG19155-
吊篮标准,需调整工作载荷及配重重量至满足规范标准要求;
3.11 旋转索具螺旋扣,收紧加强钢丝绳,使她有一定预紧力(当伸出1.5m时,其前吊杆头部上翘3cm,绑梁情况下没有前后支架安装);
3.12 两套悬挂机构之间距离应保持和工作平台长度一致,(许可误差10cm,即±5cm,以免影响安全锁正常使用);
3.13 把配重块平均套在两只后下支架圆管上;
3.14 每个后支架安装18块配重块,每块25KG。
3.15 接下来放置钢丝绳,放工作钢丝绳时,应消除绳内卷绕应力,既从悬挂机构顶部放绳后,绳成自然垂吊状态;
3.16 钢丝绳长度按实际需要悬挂,如有余量,应安排在后支架上并理顺,圈起后捆扎好,预防损伤;
3.17 把工作钢丝绳和安全钢丝绳分别固定在钓耳上,各用4个绳夹夹紧;其中第一、第二及第三个绳夹之间距离各是50到60mm第三和第四个绳夹之间距离是60到100mm。
3.18 最终把安全生命绳固定在建筑物牢靠处,牢靠处应设置在工作面最高点。并把和建筑物摩擦处软保护起来,预防安全生命绳磨损。
4、工作平台结构:工作平台是悬挂于空中,用于承载作业人员、工具、设备、作业材料进行高处作业场地。她是由前、后护栏、底架和提升机安装架用螺栓连接而成,提升机和安全锁安装在两端提升机安装架上。
平台基础长度为1.5m、2.0m、2.5m,可拼成1.5m~6m标准平台,可按需要自由组合。
5、工作平台安装程序以下:
5.1 选择较平整场地,用底架、前、后护栏分别组装成根据工程需要长度基础节,并初步连接好;
5.2 各个关节连接处用螺栓固定;
5.3 在两端装好提升机安装架,同时调整各基础节前、后护栏,使它们尽可能在一条直线上后。 将提升机立置于地面,将提升机安装在提升机安装架上,拧紧全部连接螺栓上螺母;
6、电器控制箱安装程序以下:
6.1 在后栏一侧中间挂上电器控制箱。先把上限位开关上引出线和电动机上引出线一端,和控制箱上航空插头对接;
6.2 电缆线一端从中间楼层放置于电器控制箱位置,把控制箱和电缆连接好(主电源位置和现场勘察为准)。
7、安全绳安装方法:
在吊篮安装完成使用以前,必需从屋面垂下一根独立安全绳,安全绳攀挂在楼顶柱子或梁上并将接触面用橡胶带做好防护,切不可将安全绳攀挂在悬挂机构上面。顶部挂完后安全绳放置于吊篮中间,自锁器直接安装在安全绳上面,施工人员在施工中必需将安全带挂在安全绳上自锁器上。
(三)安装结束后检验和调整(调试)
1、 紧固件检验:检验各个连接部位是否牢靠、可靠,各钢丝绳部署是否正确、螺母是否拧紧;
2、 电气检验:检验电气控制箱和各部件连接线是否正确、牢靠;操纵各控制箱按钮,检验电机制动器是否灵敏,急停开关动作是否灵敏可靠;
3、 上限位检验:按上升按钮、工作平台上升,用手压上限位开关、平台应停止上升并有报警声,但能够下降。
4、 检验安全锁动作是否灵敏,锁绳是否可靠:将工作平台提升,使平台基础处于水平状态,其底面离地约1——2M后停住,并稳定在空中,关闭一个提升机,操纵另一个提升机下行,直至安全锁锁绳距离。然后测量安全锁两端高度差, (参考锁绳距离) 6m<800mm 5m<700mm。
5、 吊篮动力试验时,应超载25%额定载重量试验,测试提升机有没有异常;吊篮静力试验时,应超载50%额定载重量试验,测试提升机有没有异常。
6、 测试吊篮静力试验时,制动器作用15min,看看有没有滑动,滑动距离小于10mm。
7、 安装并自检完成后应向当地检测部门申请检测,检测合格以后方可使用。
(四)吊篮拆卸程序:
1、拆卸前必需把吊篮平台下降至地面或施工最低点,并确定钢丝绳完全没有受力,处于放松状态;
2、开动左右提升机继续向下,抽出2根工作钢丝绳。并把左右安全锁中安全钢丝绳抽出,以后切断吊篮电源;
3、悬挂机构拆除步骤以下:
3.1从吊篮上支架处把工作钢丝绳和安全钢丝绳和电缆线和安全绳逐一抽上去;
3.2拆除钢丝绳固定点卡扣,并将钢丝绳、电缆线及安全绳盘好并固定;
3.3将悬挂机构吊臂后移至安全范围,松掉固定螺栓螺母,将拉勾旋转放松后,拆除前臂前端拉杆体及后臂后端拉杆体,再拆除上支架;
3.4将后支架、后臂、中臂、前支架、前臂拆除螺栓后依次向后退出;
4、工作平台拆除步骤以下:
4.1 拆除左右两端提升机及行程开关航空插头;将电源线缠绕整齐;
4.2 拆除左右两端提升机和提升机安装架固定螺栓,把左右提升机卸下后再拆除提升机安装架;
4.3拆除左右端板固定螺栓后依次拆除前、后护栏;
六、临时电源部署方案
1、此工程使用电源共分二级,主楼配一个二级箱,另外楼用量配三级箱,其中三级电源暂定设置在10层。三级电源箱分为10个,分别连接至二级电源。(视现场实际使用情况而定)
2、吊篮包含2台提升机电机,每台提升机电机功率为1.5kw,每台吊篮功率为3kw;
3、二级电源箱每5个三级电源箱使用一个,使用16mm2 电缆线,电箱内包含160A以上空气开关和160A以上漏电保护开关各1个。
4、三级电源箱每5台吊篮使用一个,其中电源箱内包含32A以上空气开关和32A以上漏电保护开关各1个,使用2.5mm2 电缆线。
七、安全确保方法
(一)安装吊篮时操作关键点及注意事项
1.1安装悬挂机构前,应全方面检验焊缝是否牢靠,插销是否插好,螺栓是否全部拧紧;
1.2悬挂机构安装左右间距应和对应工作平台长度相等;
1.3安装时检验钢丝绳有没有断裂、变形、腐蚀。钢丝绳固定处是否用3个绳夹固定;
1.4安装工作平台时注意每个螺栓是否牢靠,配件是否齐全;
1.5安装过程中必需遵照先固定支架后放置钢丝绳步骤;
1.6安装生命绳时,固定在独立建筑物牢靠处连接,严禁直接固定在吊篮支架上;
1.7严禁未放置配重时,移动或上升平台;
1.8严禁悬挂机构拉勾未拉紧时,上升工作平台;
(二)拆除吊篮时操作关键点及注意事项
2.1严禁工作平台悬空时,拆除悬挂机构部件;
2.2严禁先拆除固定处卡口及配重后抽出工作钢丝绳及安全钢丝绳;
2.3拆除步骤应根据先拆除悬挂机构后拆除工作平台程序进行;
2.4拆除支架螺栓步骤应根据安装时相反步骤进行;
(三)吊篮使用过程中安全确保方法(监护方法)
3.1操作规范
严格实施杭州市(杭建监总〔〕45号 《杭州市建筑施工高处作业吊篮安全管理要求》)文件要求进行监督管理。
吊篮操作工人应该按高处作业吊篮使用说明书规范操作。正确安装吊篮(长1.5-6米)和悬挂支架(吊杆伸出长度依据现场施工实际需要调整)。
3.2严格控制载荷要求
3.2.1正常施工时,ZLP63型吊篮安全载荷为500kg,施工中严禁超载荷运行。
3.2.2本工程载荷正常施工中应控制在300 kg以内,假如工程实际荷载需求超出了额定载荷,应该降低施工过程中一次性载荷,可分由2次或数次操作。
3.2.3施工中吊篮内载荷分布应尽可能保持均匀。
3.2.4施工中吊篮内严禁存放多出材料。
3.2.5严禁将吊篮用作起重运输和进行频繁提升运行。
3.3吊篮内严禁使用梯登
吊篮内不应架设和使用梯子、高登、高架,也不应另设吊具运材料。
3.4下吊篮时严禁跳上跳下
一定要在吊篮着地放稳后,方可上下,从吊篮上跳下来,或跳过女儿墙进入吊篮全部是很危险,不得手提用具上下吊篮,用具拿进拿出应用手传输。
3.5严禁离开操作岗位
吊篮操作人员在使用吊篮设备期间不得离开操作岗位。假如离开操作岗位,必需切断电源,以预防无关人员触动引发事故。
3.6戴安全帽、系好安全带
操作时一定要系好安全带,戴好安全帽进行作业,避免发生伤亡事故。
3.7严禁进入操作区域
在使用吊篮设备进行操作施工现场下面3m内,必需严禁无关人员私自入内,需要做好隔离方法并设有显著警告标志
3.8严禁在恶劣天气下操作
大风(大风超出5级以上)、大雨(阵雨降雨量为5.0mm以上)、大雾等恶劣天气情况下要停止操作,假如在恶劣天气下进行操作,轻易引发重大事故。
3.9保持亮度
在暗处操作时,要准备好安全操作所需照明(照明度大于150LX)再进行操作,暗处操作会因视线不清而发生坠落等事故。
3.10严禁放开制动器
除了紧急情况下用手动操作杆操作外,不得放开制动器,不然吊篮有可能出乎意料地下滑,并造成人身伤亡事故或其它重大事故。在把手动操作杆插入之前,不得放开电磁制动器,当电磁制动器自动复位后,方可将手动操作杆取下来,不然会受伤或造成事故。
3.11发觉异常时严禁运转
正在使用吊篮设备如发生异常震动,异常声音,异常气味时,应立即停止使用,并切断电源,立即和技术人员联络修理。
3.12严禁连接电器仪器
吊篮设备电气部件上不得连接其它电器仪器等,不然轻易诱发故障。
3.13在吊篮上进行电、气焊作业时
必需对钢丝绳工作平台进行全方面防护并做好绝缘保护方法,严禁用钢丝绳作为电焊接地线使用。严禁将电焊机、乙炔发生器、氧气瓶等放入工作平台。
3.14佩戴当班标识
对当日当班作业人员、架设人员、管理人员带操作证外,还应佩戴当日发当班标识,方便当班前对含有资格人员进行审定是否适宜投入作业。
3.15通电时严禁触摸控制盘等处
通电时绝对不得触摸控制盘等电器部位,不然有触电危险。
3.16操作上注意事项
不要同时按动二个以上开关。
3.17吊篮平台在运行时
作业人员不得进行施工操作,并应亲密注意周围情况,发觉异常应立即切断电源。
3.18吊篮平台操作人员注意
操作平台人员应按要求站位进行操纵,平台上荷重应尽可能均匀分布。注意可能妨碍平台升降建筑结构外伸部位或物体进行处理,并作出合适处理,吊篮平台上、下或左、右运动时,操作人员应该注意警告周围人员避让。
3.19吊篮正常运行时
不应使用手动制动器控制平台下降,也不应随意拆开多种装置护罩、封门,严禁在平台悬挂空中时拆任何装置。当平台运行至行程一端触及限位器而停止运动时,应随即操纵平台作反向运动,以脱离和限位器接触。
3.20吊篮支架、工作平台和工程周围输电线(如高压电线)安全距离不得小于10M。
3.21本机用于外装饰,使用时不得在同一垂直面上同时进行多个作业,下层作业位置必需处于依上层高度确定可能坠落范围半径之外。
3.22严格控制使用荷载,每台吊篮作业人员人数为2人。
3.23操作人员要相对固定,定时进行身体检验。不宜高空作业,不得上岗。
(四)吊篮出现故障时安全确保方法
4.1 当吊篮出现故障,吊篮操作人员应立即停止使用,通知专业维修人员来维修;
4.2 当吊篮出现故障,不正常迹象或可疑损伤时,通常作业人员在可能条件下,应和指定人员取得联络,并在其指导、指挥下按要求处理程序进行妥善处理。
4.3作业中停电时应立即关闭电源开关,以防恢复供电时未及注意而发生意外。
4.4 作业中出现断电时平台下降步骤为,两名操作工人一人握紧一台电动马达操作手柄,同时向上拉,利用平台在自重和载荷作用下自然滑降,降至地面后松开手柄,关闭电源开关。
(五)作业后注意事项
5.1作业后,吊篮平台应停放于要求位置,切断电源。
5.2对于作业后不得已而将平台挂于空中某一位置时,除非必需如前述要求,确保人员进出安全通道外,还应将平台合适栓定,预防其作较大摆动。
5.3作业人员必需保持设备清洁,使用侵蚀性化学品后必需清洁洁净,
对可能致使用人员打滑或跌落油漆或其它物质,也必需清除。
5.4对于故障维修设备,应悬挂一定标志,在恢复正常使用状态前严禁使用。
(六)吊篮移位注意事项
7.1移位前必需把工作平台放置地面或施工最低点,确保钢丝绳完全没有受力,再把工作钢丝绳和安全钢丝绳抽出并切断吊篮电源;
7.2 卸除限位块,并根据拆卸吊篮悬挂系统步骤,拆除悬挂体系;
7.3待全部悬挂体系部件全部运至需要移到位置,再根据安装吊篮悬挂体系步骤,依次安装;
7.4移位时,该台吊篮工作平台应设置警告牌,严禁使用,并用警戒线设置安全区域,避免事故发生。
(七)支架及配重块安全保护方法
1、支架安装完成及压好配重后,用短钢丝绳把后支架上全部配重串连起来,再用绳夹卡好缠绕固定在后支架上。预防配重意外掉落或其它人为原因造成安全事故。同时也起到了配重块防盗作用。
2、用警戒线或钢管架把前后支架保护起来,避免遭到破坏。
3、在支架上粘贴警告语,提醒其它工作人员,严禁私自拆卸、移动及破坏支架结构;
4、假如建筑物临边处没有女儿墙保护。为预防施工中建筑物临边处吊篮前支架错位情况发生,可在支架前后2边用膨胀螺丝及角铁和楼面固定在一起,把前支架卡死,预防支架移动。
5、为尽可能降低前后支架及配重对楼面防水保温层造成压力破坏,前后支架可尽可能安装在有结构梁楼面位置。支架底部用长1m、宽0.3m、厚0.2m木板及实心砖垫住,使楼面受力平均,避免前后支架对楼面集中压力过大。
(八)吊篮防碰撞方法
1、为保护幕墙完成面,预防吊篮在空中摆动碰撞破坏幕墙完成面。可用靠墙轮、导向装置或缓冲装置进行保护方法。考虑到靠墙轮及导向装置使用条件比较苛刻,需要配合安装条件难以满足,且参考高处作业吊篮规范标准,工作平台上尽可能避免安装其它额外配件标准。使用缓冲装置最为合理有效。
2、缓冲装置安装:在工作平台前护栏外侧,用有一定厚度和弹性材料(如60mm厚度海绵体)包裹起来,尤其是左右2个侧栏位置,起到缓解碰撞作用。
3、在工作平台中或直接在工作平台上,设置可和墙体固定拉绳或挂勾,开动吊篮时能够不用,待吊篮施工人员到某一楼层作业时,可用拉绳或挂钩,把工作平台和建筑物连接起来,起到固定作用,预防吊篮间碰撞发生。
(九)吊篮构件失效判定及更换
1、吊篮构件在使用过程中失去原有功效(或达不到原有功效)现象称为构件失效。包含构件变形、断裂(开裂)、腐蚀和磨损现象。
2、关键构件因为腐蚀、磨损等原因使结构计算应力提升,当超出10%时应给予报废;当腐蚀深度达成构件厚度10%时,应给予报废更换。
3、关键受力构件产生永久变形而不能修复时,应给予报废更换。
4、悬挂机构、平台、提升机架等整件失稳后不得修复,应给予报废更换。
5、结构件及其焊缝出现裂纹时,应分析原因,依据受力和裂纹情况采取加固方法。达成原设计要求,才能继续使用,不然应给予报废更换。
6、钢丝绳安全使用判定有以下项目:
6.1断丝性质和数量
6.2绳端断丝
6.3断丝局部聚集
6.4断丝增加率
6.5绳股断裂
6.6由绳芯损坏引发绳径减小
6.7弹性减小
6.8外部及内部磨损
6.9外部及内部腐蚀
6.10变形
6.11因为热或电弧造成损坏
钢丝绳损坏往往是因为各个原因综合累积造成,发觉有断丝、局部绳径减小、绳股断裂、磨损、腐蚀及永久性变形现象,应立即给予更换。
(十)吊篮安装、拆卸人员安全方法
(一)吊篮安装前准备工作
1、组织相关人员学习吊篮使用说明书,熟悉掌握吊篮技术性能。
2、依据施工现场情况确定吊篮位置和吊篮安装方法。
3、 吊篮安装工具准备:钳工常见工具一套,电工常见工具一套,活动搬手一套,死搬手一套,钢卷尺1个,安全帽4顶。
4、将电源引入吊篮专用配电箱。
5、人员组织:该工程使用吊篮由本企业吊篮安装队伍负责安装。
(二)吊篮安装前安全检验验收
1、吊篮在出厂前对提升机进行仔细检验,然后做满载试验,发觉问题立即处理;
2、对安全锁内部绳夹及拐臂仔细查看,如发觉绳夹磨损过大立即更换,然后做断绳试验及倾斜试验,发觉问题立即处理;
3、检验配电箱及供电线路,确保作业时安全供电,检验安装使用安全防护用具是否符合要求,发觉问题立即处理,确保安装过程中安装使用机具设备及安全防护用具使用安全;
4、吊篮在安装过程中必需保持现场清洁有序,以免防碍作业影响安全。设置作业区警戒线,并设专员负责警戒,预防以吊篮安装无关人进入吊篮安装现场。
5、吊篮安装必需在白天进行,并应避开阴雨、大风、大雾天气,如在作业时忽然发生天气改变要停止作业。
6、参与吊篮安装拆除人员,必需经劳动部门专门培训,经考试合格后持证上岗。参与吊篮安拆人员必需戴好安全帽,高空作业人员要系好安全带,穿好防滑鞋和工作服,作业时要统一指挥,动作协调,预防意外事故发生。
二、吊篮安装工艺要求
1、吊篮安装施工前要由项目技术责任人编制吊篮安拆方案和安拆安全技术交底,使参与吊篮安拆人员全部知道自己工作岗位及工作内容、技术要求和安全注意事项,并在施工过程中严格遵守。
2、吊篮安装完成后,由项目经理组织相关人员进行检验验收,经验收合格后,填写施工现场机械设备
