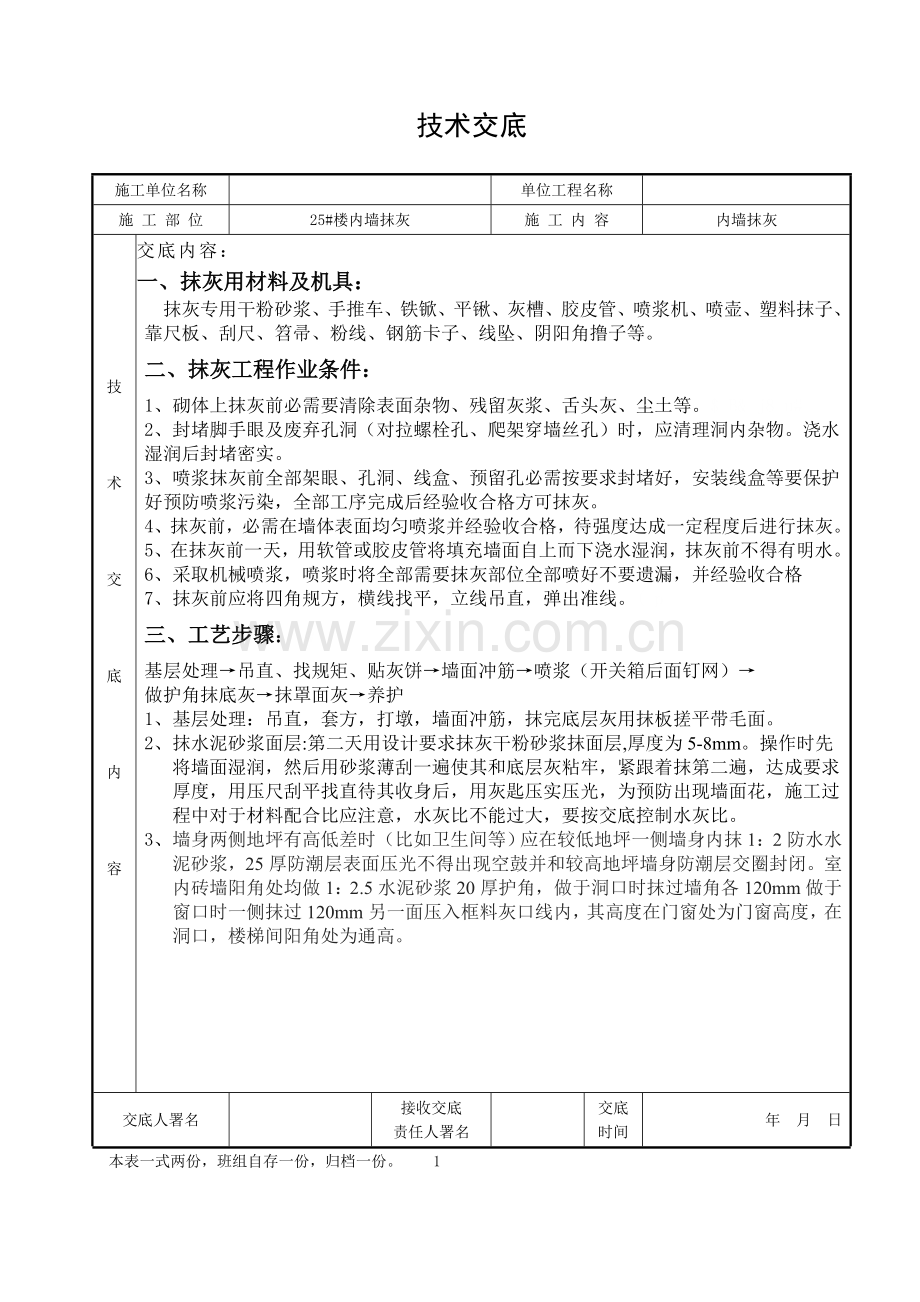

资源描述

1、技术交底施工单位名称单位工程名称施 工 部 位25#楼内墙抹灰施 工 内 容内墙抹灰 技 术 交 底 内 容交底内容:一、抹灰用材料及机具:抹灰专用干粉砂浆、手推车、铁锨、平锹、灰槽、胶皮管、喷浆机、喷壶、塑料抹子、靠尺板、刮尺、笤帚、粉线、钢筋卡子、线坠、阴阳角撸子等。二、抹灰工程作业条件:1、砌体上抹灰前必需要清除表面杂物、残留灰浆、舌头灰、尘土等。$ B& j8 u# 2、封堵脚手眼及废弃孔洞(对拉螺栓孔、爬架穿墙丝孔)时,应清理洞内杂物。浇水湿润后封堵密实。3、喷浆抹灰前全部架眼、孔洞、线盒、预留孔必需按要求封堵好,安装线盒等要保护好预防喷浆污染,全部工序完成后经验收合格方可抹灰。4、

2、抹灰前,必需在墙体表面均匀喷浆并经验收合格,待强度达成一定程度后进行抹灰。55、在抹灰前一天,用软管或胶皮管将填充墙面自上而下浇水湿润,抹灰前不得有明水。6、采取机械喷浆,喷浆时将全部需要抹灰部位全部喷好不要遗漏,并经验收合格77、抹灰前应将四角规方,横线找平,立线吊直,弹出准线。( p三、工艺步骤: w基层处理吊直、找规矩、贴灰饼墙面冲筋喷浆(开关箱后面钉网)做护角抹底灰抹罩面灰养护1、 基层处理:吊直,套方,打墩,墙面冲筋,抹完底层灰用抹板搓平带毛面。2、 抹水泥砂浆面层:第二天用设计要求抹灰干粉砂浆抹面层,厚度为5-8mm。操作时先将墙面湿润,然后用砂浆薄刮一遍使其和底层灰粘牢,紧跟着抹

3、第二遍,达成要求厚度,用压尺刮平找直待其收身后,用灰匙压实压光,为预防出现墙面花,施工过程中对于材料配合比应注意,水灰比不能过大,要按交底控制水灰比。3、 墙身两侧地坪有高低差时(比如卫生间等)应在较低地坪一侧墙身内抹1:2防水水泥砂浆,25厚防潮层表面压光不得出现空鼓并和较高地坪墙身防潮层交圈封闭。室内砖墙阳角处均做1:2.5水泥砂浆20厚护角,做于洞口时抹过墙角各120mm做于窗口时一侧抹过120mm另一面压入框料灰口线内,其高度在门窗处为门窗高度,在洞口,楼梯间阳角处为通高。交底人署名接收交底责任人署名交底时间年 月 日 本表一式两份,班组自存一份,归档一份。 1技术交底施工单位名称单位

4、工程名称施 工 部 位25#楼内墙抹灰施 工 内 容内墙抹灰 技 术 交 底 内 容四、卫生间部分:1、卫生间内墙面抹灰厚度填充墙部分自地坪在1.8米以下比1.8米以上低15mm,该部分留给卫生间做防水,防水做完后在抹灰并和1.8米上部分抹平。遇有剪力墙和填充墙交接部分也按此做法。剪力墙部分不抹灰,带做完防水后直接一次性抹灰,可省一道工序。2、卫生间墙面应做搓毛处理。五、注意事项:1、各劳务企业施工队伍进场正式施工前必需先做样板间,经甲方、监理及项目部验收经过后方可根据此标准进入正式抹灰阶段。2、各劳务企业在冲筋、抹灰前,必需先测房间净高、净宽,找好房间方正,拉通线冲筋;电工依据抹灰厚度确定好

5、电箱电盒出墙高度,在砖墙上剔槽埋盒,在墙上剔槽时要弹好线,以控制剔槽位置,严禁乱剔乱凿。3、阴阳角、门窗膀应采取两面敷杆抹灰,并采取专用大撸子,无显著刀痕,确保阴阳角、门窗膀顺直,尺寸一致。操作班组必需确保细部抹灰(阴阳角、踢脚、门套等)和大墙面抹灰同时,一次成活,颜色均匀一致。(同一标号门、窗洞口必需尺寸统一,以防后按门框,尺寸不适宜,造成反复劳动)4、全部填充墙抹灰时候要满铺玻纤网格布预防开裂,尤其是两种材料交缝处风道和墙体、阴阳角门窗洞口、卫生间、厨房排烟道等要加铺玻纤网格布进行加强5、墙面管线后剔凿部位在抹灰前用砂浆抹平,铺300mm 宽钢丝网,预防抹灰部分开裂,在同一面墙上有多出线管

6、或开关箱必需满钢丝网。6、采取后塞口施工方法全部门窗洞口抹灰成活后尺寸必需正确统一。(例宽900门洞抹灰成活后应为870高度2100门洞,抹灰成活后应为2085)7、剪力墙部位抹灰应依据冲筋确定,误差大于10mm要抹水泥砂浆,大于3mm用装修石膏找平,小于3mm可采取腻子找平。8、顶棚、板底等需要打磨修补应在内墙面阴角下弹出10cm交圈水平线,用于拉线控制顶棚平整和梁底水平。9、卫生间、楼梯、管井等部位应先抹灰为后面工作倒出作业面。交底人署名接收交底责任人署名交底时间年 月 日 本表一式两份,班组自存一份,归档一份。 2技术交底施工单位名称单位工程名称施 工 部 位25#楼内墙抹灰施 工 内

7、容内墙抹灰 技 术 交 底 内 容六、质量要求:1、抹灰前基层表面尘土、污垢、油渍等应清除洁净,并应洒水湿润。0 l5 V. 2、通常抹灰材料品种和性能应符合设计要求,砂浆配合比按设计要求,不能私自乱调配。3、抹灰层和基层之间各抹灰层之间必需粘接牢靠。抹灰层无脱层、空鼓,面层无暴灰和裂缝。4、抹灰表面应光滑、洁净、颜色均匀、无裂纹,分格缝和灰线应清楚美观。 5、护角、孔洞、槽、盒周围抹灰应整齐、光滑,管道后面抹灰应平整。 o%/ L 6、有排水要求部位做滴水线(槽),滴水线(槽)应整齐顺直,滴水线应内高外低。7、抹灰厚度超2cm必需使用钢丝网补强。8、抹灰过程中严禁将砂浆倾倒在楼板上,废弃砂浆

8、料严禁使用。做到工完料净场地清。9、抹灰工程许可偏差及检验方法。项次项目高级抹灰检验方法1立面垂直度32 m垂直测尺检验2表面平整度32 m靠尺和塞尺检验3阴阳角方正 3直角检测尺检验4分格条(缝)直线度3拉通线检验5墙裙、勒脚上口直线度3拉通线检验( A: P C% j3 T: O%(. R0 c, W; h* V3 c, ?一) 主控项目1. 抹灰前基层表面尘土、污垢、油渍等应清除洁净,并应洒水润湿。2. 通常抹灰所用材料品种和性能应符合设计要求。水泥凝结时间和安定性复验应合格。砂浆配合比应符合设计要求。3. 抹灰工程应分层进行。不一样材料基体交接处表面抹灰,应采取预防开裂加强方法,当采取

9、加强网时,加强网和各基体搭接不应小于100mm。4. 抹灰层和基层之间及各抹灰层之间必需粘结牢靠,抹灰层应无脱层、空鼓、面层应无爆灰和裂缝。交底人署名接收交底责任人署名交底时间年 月 日 本表一式两份,班组自存一份,归档一份。 3技术交底施工单位名称单位工程名称施 工 部 位25#楼内墙抹灰施 工 内 容内墙抹灰 技 术 交 底 内 容(二)通常项目1.通常抹灰工程表面质量应符合下列要求:(1)一般抹灰工程表面应光滑、洁净、接槎平整,分格缝应清楚。(2)高级抹灰表面应光滑、洁净、颜色均匀、无抹纹,灰线应清楚美观。2护角、孔洞、槽、盒周围抹灰表面应整齐、光滑;管道后面抹灰表面应平整。3抹灰层总厚

10、度应符合要求,表面应光滑,棱角应整齐。4有排水要求部位应做滴水线(槽)。滴水线(槽)应整齐顺直,滴水线,应内高外低,滴水槽宽度和深度均不应小于10mm。七、成品保护1、抹灰成活后达成强度部位劳务企业应派专员天天浇水养护,预防墙面起砂、空鼓。2、小车或搬运物料时,不得碰撞墙角、门框等。压尺等工具不要靠在刚完成抹灰墙面上。3、成活后门窗膀等部位注意保护,严禁碰撞,不许重物加压或依靠。4、安装完成木门框及窗户作业过程中尽可能避免碰撞。5、搬运料具时要注意不要碰撞已完成设备、管线、埋件及门窗框和已完成粉刷饰面墙柱面。6、严禁在地面上拌制砂浆及直接在地面上堆放砂浆。7、保护好墙上已安装配件、电线槽盒等室

11、内设施,对被砂浆粘上、污染要立即清刷洁净,尤其是粘在门窗框上砂浆要立即清理洁净.八、节能环境保护方法:1、依据施工进度提前做好材料计划,合理安排材料采购、进场时间和批次,降低库存,材料堆放整齐,一次到位,降低二次搬运。2、采取施工节水工艺、节水设备和设施;3、合理选择施工机械设备,杜绝使用不符合节能、环境保护要求设备、机具、和产品,选择设备功率和负载相匹配;4、散料运输:施工现场垃圾、渣土严禁凌空抛洒并立即清运。运输车辆驶出现场前要将车轮和槽帮冲洗洁净。5、松散型物料运输和贮存,采取封闭方法;装运松散物料车辆,应加以覆盖(盖上苫布),并确保装车高度符合运输不遗洒;在施工现场出口处,设车轮冲洗池

12、,确保车辆出场前清洗掉车轮上泥土;设专员立即清扫车辆运输过程中遗洒至现场物料;松散易飞扬物料(外加剂、砂浆、白灰)均采取封闭式贮存方法(袋装、进库)。交底人署名接收交底责任人署名交底时间年 月 日 本表一式两份,班组自存一份,归档一份。 4技术交底施工单位名称单位工程名称施 工 部 位25#楼内墙抹灰施 工 内 容内墙抹灰 技 术 交 底 内 容6、严禁室内住宿,随地大小便。7、加强绿色管理注意节材、节能、节水、节电。九、原材料保护 1、注意节省材料,严格控制材料在生产、运输、使用过程中浪费。 2、水泥、砂等原材料严禁四处乱放,水泥要放在干燥地方。 3、注意保护门、窗、电梯等成品。交底人署名接收交底责任人署名交底时间年 月 日 本表一式两份,班组自存一份,归档一份。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
