收藏 分销(赏)

房建综合项目施工专项方案.doc

上传人:精*** 文档编号:2430164 上传时间:2024-05-30 格式:DOC 页数:73 大小:282.04KB
下载 相关 举报
房建综合项目施工专项方案.doc_第1页
第1页 / 共73页
房建综合项目施工专项方案.doc_第2页
第2页 / 共73页
房建综合项目施工专项方案.doc_第3页
第3页 / 共73页
房建综合项目施工专项方案.doc_第4页
第4页 / 共73页
房建综合项目施工专项方案.doc_第5页
第5页 / 共73页
点击查看更多>>
资源描述

1、乐安镇(双庙村、工农村、大坪村、卿家沟村、水井村、双埝村、前进村、断山村、何家桥村)村民委员会公共服务设施灾后重建项目施工1目 录第一部分、总体概况第二部分、施工总体布署及准备第三部分、关键施工方案及技术方法第四部分、针对性技术第五部分、施工资源配置第六部分、工程进度计划和方法第七部分、质量管理体系和方法第八部分、安全管理体系和方法第九部分、季节性施工方法第十部分、文明施工确保方法第十一部分、环境保护管理体系和方法第十二部分、施工管理和协调工作配合第十三部分、其它方法附表附图(1)拟投入关键施工机械设备表(2)劳动力计划表(3)计划开、完工日期和施工进度网络图(4)施工总平面图 (5)临时用地

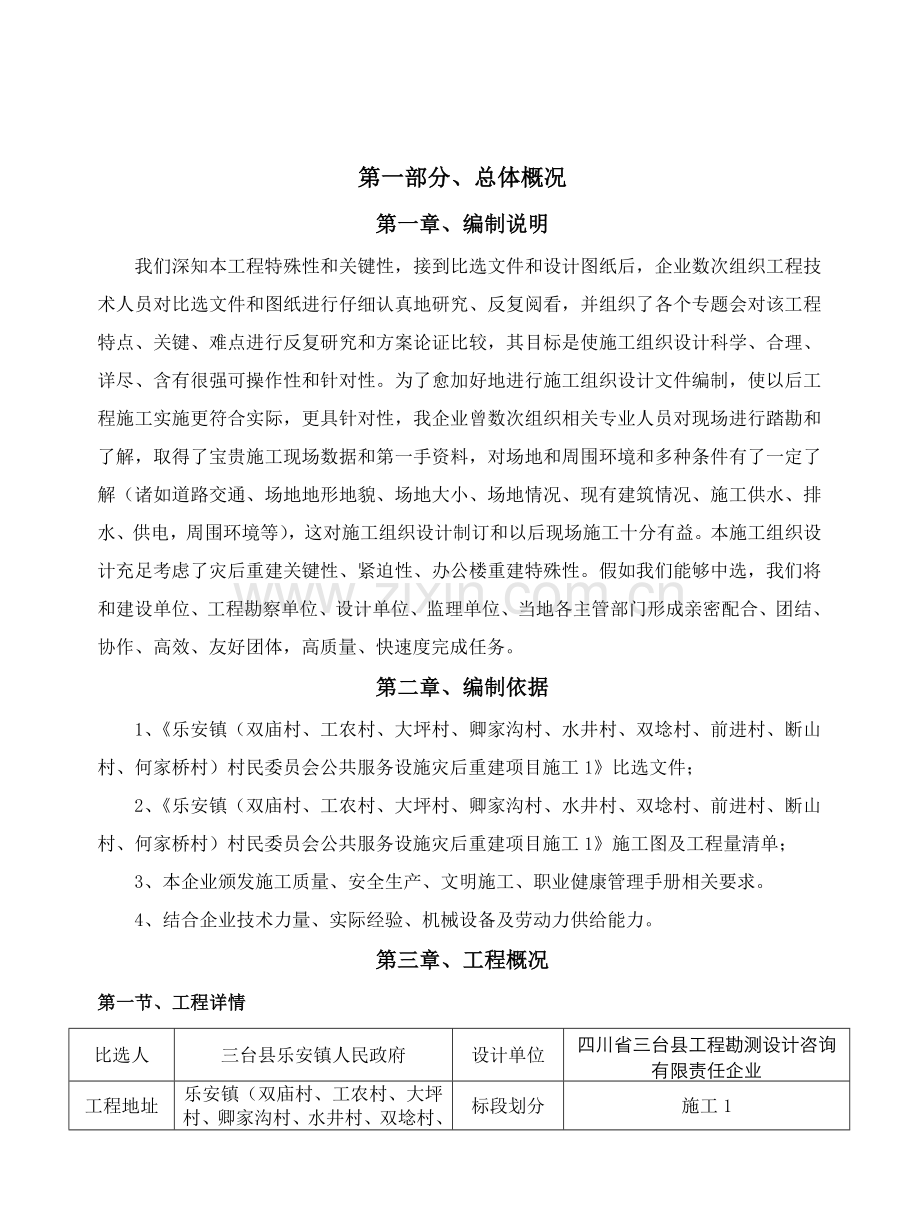

2、表第一部分、总体概况第一章、编制说明我们深知本工程特殊性和关键性,接到比选文件和设计图纸后,企业数次组织工程技术人员对比选文件和图纸进行仔细认真地研究、反复阅看,并组织了各个专题会对该工程特点、关键、难点进行反复研究和方案论证比较,其目标是使施工组织设计科学、合理、详尽、含有很强可操作性和针对性。为了愈加好地进行施工组织设计文件编制,使以后工程施工实施更符合实际,更具针对性,我企业曾数次组织相关专业人员对现场进行踏勘和了解,取得了宝贵施工现场数据和第一手资料,对场地和周围环境和多种条件有了一定了解(诸如道路交通、场地地形地貌、场地大小、场地情况、现有建筑情况、施工供水、排水、供电,周围环境等)

3、,这对施工组织设计制订和以后现场施工十分有益。本施工组织设计充足考虑了灾后重建关键性、紧迫性、办公楼重建特殊性。假如我们能够中选,我们将和建设单位、工程勘察单位、设计单位、监理单位、当地各主管部门形成亲密配合、团结、协作、高效、友好团体,高质量、快速度完成任务。第二章、编制依据1、乐安镇(双庙村、工农村、大坪村、卿家沟村、水井村、双埝村、前进村、断山村、何家桥村)村民委员会公共服务设施灾后重建项目施工1比选文件;2、乐安镇(双庙村、工农村、大坪村、卿家沟村、水井村、双埝村、前进村、断山村、何家桥村)村民委员会公共服务设施灾后重建项目施工1施工图及工程量清单;3、本企业颁发施工质量、安全生产、文

4、明施工、职业健康管理手册相关要求。4、结合企业技术力量、实际经验、机械设备及劳动力供给能力。第三章、工程概况第一节、工程详情比选人三台县乐安镇人民政府设计单位四川省三台县工程勘测设计咨询有限责任企业工程地址乐安镇(双庙村、工农村、大坪村、卿家沟村、水井村、双埝村、前进村、断山村、何家桥村)标段划分施工1工程名称乐安镇(双庙村、工农村、大坪村、卿家沟村、水井村、双埝村、前进村、断山村、何家桥村)村民委员会公共服务设施灾后重建项目施工1资金起源上级补助工程工期90日历天文明施工努力做好规范管理,场容、场貌创一流水平,争创市级安全双“文明工地”。安全生产达成无重大伤亡事故、无重大机械事故、无火灾事故

5、、无食物中毒事故等“四无”要求。按建设部颁发“一标三规范”达标。团结协作同建设单位、监理单位、质监单位、安监单位、设计单位等相关部门保持良好合作关系,主动配合各单位工作。第二节、工程特点1、现浇结构施工中模板分项工程施工质量控制。2、确保粗直径钢筋接头施工质量,凡25规格钢筋,采取机械连接接头方法。3、相对基础施工期间,土方工程量大,施工期间受天气原因影响很大,开挖次序、开挖方案、现场和外部协调不好,对工期影响很大。4、相对工期较短,各专业之间相互配合交叉施工要求高。5、尤其是基础工程施工期间;多种加工场地、材料堆放等须综合安排。第三节、对策方法针对上述特点,将采取以下对策方法:1、根据对现有

6、施工场地,精心策划,合理部署。2、鉴于本工程工期紧、质量要求高等实际情况,工程施工需要大量周转材料,模板周转材投入极不均衡,而且工作量月完成量也极不均衡,所以我单位本着特殊情况特殊对待标准,确保工程前期多种材料、人力、机械按需要量投入、以确保总体进度需要,建立定时工程施工协调会制度,分层次分专业协调施工,加强和各方面协调配合,而且上下沟通,落到实处,同心同德,目标一致以确保工程圆满完成。3、基础施工结合沉降缝及分段后浇带设置,基础砼采取薄层浇筑,斜面分层、循序渐进、一次到顶、专员定位振捣方法施工,到时协调好交通,环境保护等工作,确保材料立即到位杜绝冷缝及图纸、方案之外施工缝产生,以切实可行方法

7、预防底板产生施工缝或温度缝等。4、结构施工:塔式起重机负责材料垂直输送;砼采取现浇砼,到时要做好混凝土抽检工作;钢筋集中配制,原位绑扎,模板采取胶合板早拆体系。为加紧施工进度,塔式起重机在基础施工前安装,以充足发挥机械利用率,此阶段机械、劳动力达成高峰,伴随建筑升高,进行合理施工布署,将砌筑工程、部分装饰工程和配套工程穿插于主体工程施工过程中,以取得最短、最合理工期,并采取对应施工进度确保方法;从劳动力、机械设备上给予充足确保,配置足够劳动力,优异机械设备,满足进度需要和施工需要,扎实落实安全确保方法,以确保各项目标实现。5、充足满足业关键求,从施工配合、施工进度、施工技术、施工质量、安全文明

8、施工管理、环境保护等方面采取对应方法。6、制订切实可靠安全施工确保方法、文明管理方法和对应环境卫生、消防、防火、防爆等设施。 总而言之,我企业在组织施工时,将克服多种不利原因,以饱满激情、传统拼搏精神,求实、进取工作作风,争创一流管理水平、一流工程质量、一流工程速度,业主至上服务信念,确保按期完成工程建设施工任务。第二部分、施工总体布署及准备第一章、施工布署一、施工布署指导标准合理组织、精心施工、安全生产、确保工期、降低成本。二、施工组织标准按先地下后地上、先深后浅、先结构后围护、先主体后安装、装饰;内外装饰交叉进行,安装工程衔接穿插标准施工。三、项目施工组织系统项目经理部由企业总部授权管理,

9、根据企业项目管理模式标准模式建立质量确保体系来运作,形成以全方面质量管理为中心,以专业管理和计算机管理相结合科学管理体制。项目经理部根据企业颁发质量确保手册、程序文件及环境管理体系文件实施。项目经理部建立岗位责任制,明确分工职责,落实施工责任,各岗位各行其职。经过总结我企业近几年来推行项目法施工以来所取得经验,结合总企业现在管理体制业已健全现实状况。在已经有项目法施工管理经验基础上,制订完善项目管理制度和全方面质量管理制度,继续实施项目法施工管理模式。成立施工项目经理部。现场组织以项目经理为领导管理层,负责该工程现场生产施工管理。项目经理部对该工程施工进度、施工质量、安全、成本及创标化管理无污

10、染施工现场所需文明施工、安全施工等综合效益进行有计划、有组织协调和管理,确保该项目施工管理目标实施。四、协议管理项目部管理施工特点之一就是采取协议形式来协调项目部组和组及工种承包中甲、乙方关系,坚持采取定人加系数方法确定标准,签署各项经济协议、达标创优责任状;同时对确保施工安全、质量、材料消耗、机械使用、文明施工等各项指标实施协议中均做到奖罚分明、责任明确,以确保项目工程施工圆满完成。第二章、施工总进度计划说明一、施工进度网络图详见计划开、完工日期和施工进度网络图。本工程施工工期为90日历天完成。所以,为了确保各分部、分项工程全部有相对充裕时间,确保工程施工和施工质量,编制工程施工进度总控计划

11、时,要求确立各阶段目标时间,阶段目标时间不能更改。施工设备、资金、劳动力在满足阶段目标前提下进行配置。二、确保工期方法1、组建强有力项目管理班子,确保“人、财、物”三到位,强化管理、协调到位。2、工程实施项目责任承包:包工程进度计划完成、包工程质量目标、包安全管理和标化达标、包材料、人工消耗、包效益指标、包职员队伍纪律管理、并制订具体责任制细则。为确保工期、节省成本,维护企业信誉形成强有力约束机制,围绕这一要求,项目经理对工程进度、质量、安全全方面负责,从组织上确保总进度实现。3、制订严密计划,以适应该前分工细、要求高、技术性强特点。充足调动职员劳动主动性,以方案中总进度为基础,实施长计划短安

12、排,经过季、月、周生产计划部署和实施并实施,加强生产协调配合,按阶段按期完成施工目标。4、实施网络法施工,强化施工管理,安排足够劳动力,抓住主导工序,确保计划实现。5、采取优异支模方法,加紧模板周转,提升工效,梁、柱模采取复合模板,支撑采取传统钢管扣件支撑系统。第三章、工程管理目标一、质量目标合格基础、主体工程结构合格,单位工程质量创合格工程。采取项目法管理施工,推行全方面质量管理,以图纸、施工规范为本,以施工组织设计为标准,以质量计划为行为约束,确保该工程质量目标实现。二、工地安全、文明标化、环境管理目标确保施工期间无重大安全事故发生。确保达市级文明工地。采取商品混凝土施工,噪声、粉尘、污水

13、排放等符合相关要求要求。三、施工技术及质量控制点砼试验配合比及施工配合比设计,砼强度控制。主体结构施工(模板、钢筋、砼、砖砌体)。外墙防渗漏方法。砂浆装饰面层、楼地面防裂方法施工。屋面防水、保温施工。第四章、施工组织机构及岗位职责第一节、组织机构1、组建精干高效项目经理部。2、本工程拟派一名优异工程师担任此项目标主管工程师,全方面负责技术工作。3、充足授予项目经理责、权、利,对外代表法人,对内在项目上全方面进行灵活、高效管理。4、项目部人员由项目经理、技术责任人及各部人员组成,管理人员实施持证上岗制度,全部岗位职责覆盖项目施工全过程,不留死角,避免职责重合交叉,同时实施动态管理,依据工程过程进

14、度调整项目人员组成。第二节、关键人员岗位职责一、项目经理:项目经理负责推行企业对业主工程承包协议,对用户负责。负责工程项目标施工技术、质量、安全、材料、后勤等日常管理工作,对项目部负全方面责任,确保施工过程一直处于受控状态。完善工程项目标组织机构,明确人员职责,建立合适激励机制,充足发挥参与工程项目建设全部些人员主动性,落实项目经理部人员岗位责任制。负责工程多种材料采购、运输领导工作,严格控制材料数量、质量、价格。按定额含量计划用料、降低材料成本。督促检验各部门人员、操作人员做好生产过程中多种原始统计,主动配合甲方及监理进行资料管理,确保资料完整性、正确性和可追溯性。二、项目技术责任人帮助项目

15、经理进行质量管理,负责本项目技术指导工作。参与质量计划和施工组识设计编制,审核施工方案或作业指导。负责各承包方间、班组间、工种间衔接和平衡调度工作。三、施工员:项目施工员具体负责项目标施工技术管理工作,负责施工图、标准图及相关技术资料联络工作。做好测量定位放线、图纸尺寸,编制技术资料,对工程技术质量负全方面责任。熟悉施工图纸及技术资料,参与图纸会审、设计交底,做好图纸会审统计及联络会审后变更通知。在项目经理指导下,编制单位工程施工组织设计,各分部分项工程施工方案,进行技术交底,督促施工班组落实实施。四、质检员:质量管理员负责实施质量标准,帮助工程责任人做好施工过程中质量控制,发觉质量问题立即处

16、理,消除不合格原因。 检验工程质量,并负责核定分部、分项工程质量等级。负责过程检验验评工作,签署预检单、隐检统计,对分项、分部工程质量进行核定,填写工程分部分项测点表格,并对核定结果负责。实施国家和上级颁发规范、规程质量检验评定标准。负责向项目经理、技术责任人提出工程质量存在问题和改善提议,按系统反应工程质量情况。参与做好日常施工自检、互检和交接检。参与进场材料质量审核、把关。五、材料员:材料员由项目经理直接指挥调度,材料员必需根据企业材料管理制度,负责项目标材料采购、供给工作。非职责范围内材料采购价格也可帮助查询,立即向企业提供最新信息。购料根据企业核实后下达材料计划备料单严格实施按计划购料

17、。立即组织材料供给到施工现场,确保工程使用。购料要认真查对名称、规格、型号、数量,重视质量,实施“三比”即:比质量、比价格、比运距和“四不买”即:没有计划不买、质量不好不买、价格不合理不买、买批发、不买零售。材料购回应立即交库,立即结算票据。六、安全员:安全管理员负责做好安全施工方面宣传教育和管理工作,组织和编制安全施工计划和安全操作规程。搞好安全生产,对违反操作规程有权阻止,有权处罚,进行整改,并立即汇报领导,努力使事故消亡在萌芽状态之中。常常对基层工人进行安全知识教育,对于违反者轻则进行批评教育,重则进行罚款。负责现场安全防护及多种设备检验验收,发觉隐患,立即处理,做好检验统计。负责现场安

18、全警示牌、宣传口号、灭火器部署和回收工作。七、造价员:负责提供工程中协议或施工协议具体报价或概算,参与协议评审,正确编制本项目工程预(决)算及材料计划和汇总表,配合施工部门搞好定额用工分析。第五章、施工总平面图第一节、施工现场平面部署标准1、平面伴随工程施工进度进行部署和安排,阶段平面部署要和该阶段施工关键相适应。2、在平面部署中,应充足考虑好施工机械设备、办公、道路、现场出入口、临时堆放场地优化合理部署。3、施工材料堆放应尽可能设在垂直机械覆盖范围内,以降低发生二次搬运为标准。中小型机械部署,要处于安全环境中,要避开高空物体打击范围。4、施工现场平面部署应结合创建文明施工工地进行综合考虑,并

19、为其打好基础,严格实施上级相关文明施工各类文件要求,做到现场四面围档稳固美观,施工道路硬化平坦,物资材料堆放整齐有序,标牌醒目禁令显著,办公设施整齐洁净,管理规范、安全达标。5、电源、电线敷设要避开人员流量大道路及现场出入口,和轻易被坠落物体打击范围,电线尽可能采取暗敷方法。6、本工程应着重加强现场安全管理力度,严格根据我总企业项目安全管理手册要求进行管理。7、本工程要关键加强环境保护和文明施工管理力度,使工程现场一直保持整齐、卫生、有序、合理状态,使该工程在环境保护、节能等方面成为一个名副其实绿色建筑。8、实施相关标准,部署控制粉尘设施、排污、废弃物处理机噪声设施。9、施工现场设置便于大型运

20、输车辆通行现场道路,并确保其通畅和路基可靠性。第二节、施工现场总体布局一、施工总平面计划部署施工区域合理部署是施工组织关键步骤,其关键是经过立体整体计划,平面具体安排这两种基础手段,达成施工区域安排合理化、程序化、系统化,有利于简化交叉施工复杂关系,方便综合管理。依据本工程施工现场位置,且施工临时用地比较宽广,故在施工现场设置生产、生活及办公设施。二、平面管理措施:1、施工平面管理由项目经理总负责,由项目工长、材料部门、机械管理部门、后勤组织部门实施,按平面分片包干管理方法进行管理。2、施工现场根据企业 CI 标准设置“六牌一图”。即本企业质量方针、工程概况、施工进度计划、文明施工分片包干区、

21、质量管理机械、安全生产责任制、施工总平面部署图。3、根据总体计划要求作好平面部署,关键包含:现场办公临建部署;现场食堂、厕所部署;材料堆放场地部署;现场排水、排污部署。4、施工现场要加强场容管理,做到整齐、洁净、节省、安全,努力争取均衡生产。5、施工现场切实做到工完场清,施工垃圾要集中堆放,立即清运,以保持场容整齐。6、施工围蔽色彩一致,立放整齐,顺直。设置专员每日巡视,施工围蔽因施工原因临时拆除后要立即恢复,对破坏施工围蔽要立即更换。7、办公区(1)办公室、会议室全部按企业 CI 标准进行油漆,并合适做作好绿化。(2)办公区公共清洁派专员打扫,各办公室设轮番清洁值班表,并定时检验。(3)施工

22、现场设置卫生医疗点,并设置一定数量保温桶和开水供给点。8、生活区(1)宿舍管理以统一化管理为主,制订详尽宿舍管理条例,要求每间宿舍排出值勤表,天天打扫卫生,以确保宿舍清洁。宿舍内不许可私拉私接电线及多种电器。(2)职员宿舍室内保持整齐,并设置生活柜,卧具、用具摆放整齐,换洗衣服洁净、晾挂整齐。(3)对宿舍、食堂定时进行消毒,落实灭蚊蝇、鼠迹、蟑螂相关方法。9、材料堆放场地(1)施工及周转材料按施工进度计划分批进场,并依据材料性能分类堆放,标识清楚,做到分规格码放整齐、稳固,做到一头齐、一条线。(2)施工现场材料保管,将依据材料性质采取必需防雨、防潮、防晒、防火、防爆、防损坏等方法。(3)珍贵物

23、品,易燃、易爆和有毒物品立即入库,专库专管,加设显著标志,并建立严格领退料手续。(4)材料堆放场地设置得力消防方法,消防设施齐全有效,全部施工人员均会正确使用消防器材。(5)施工现场临时存放施工材料,须经相关部门同意,材料码放整齐,不得妨碍交通。三、施工现场平面部署图详见附表4。第六章、施工准备第一节、施工条件准备1、开工前要达成现场三通一平。2、地下障碍影响物(如树根、管线、电缆等)提前处理。3、地上障碍影响物(如电杆、变压器、树木等)已迁移或去除。4、标准桩、水准点、定位依据等已定位并保护。第二节、技术准备一、内业准备1、组织人员学习图纸,参与图纸会审,编制工程量预算及施工分类卡。2、编制

24、关键分部工程施工方案,并分总体质量设计和分阶段质量设计计划。3、制订使用新技术、新材料人员培训和试验计划。4、依据企业编制质量确保手册、程序文件编制工程项目质量计划。5、轴线引测:依据红线范围建筑控制线复核建设单位提供轴线桩,制作固定轴线引测点,同时建立半永久型水准引测基点,并妥善保护。三、机械设备、周转材料对采取垂直运输设备进行技术论证,编制好机械安装施工方案;编制内部周转材料使用计划,组织采购和调剂到位。四、新上岗人员进行技术岗位上岗前培训。第七章、生产准备一、施工用水:依据该工程实际估计情况,结合施工手册分别计算施工用水、机械用水、现场生活用水、生活区用水、消防用水。依据建设单位提供水源

25、,结合配水管网部署标准是确保不间断供水情况下,管路铺设越短越好,同时考虑施工期间有移动可能性,分别从水源引到搅拌机、职员宿舍、食堂、卫生间等用水处,穿过临时道路时,水管埋地300mm,主水管设置阀门,以方便水管维修和移动,从而不影响生产、生活之用。二、施工用电:现场部署时,全部动力线路均设电缆沟敷设引进至施工总配电房后,再分别按用电类别分设各自专用配电箱,并安装三级保护装置来控制配电箱。由业主所供电源至配电房再引出干线至场地内施工专用配电房。从施工配电房引出用电主干线,按安全标准新规范要求对电力系统等进行布设。配电箱及次干线:在现场各固定用电机械处设置专用末端配电箱,实施专箱专用;每层配置1只

26、电箱,电缆线沿脚手架结构边上升,电缆经过时,用抱箍及膨胀螺栓把电缆固定在砼结构上,每层用电经过电缆拉接各流动小配电箱进行施工。生活区照明、按常规部署。按安全规范要求 ,按各施工点具体要求分别采取不一样电压。第三部分、关键施工方案及技术方法本工程为乐安镇(双庙村、工农村、大坪村、卿家沟村、水井村、双埝村、前进村、断山村、何家桥村)村民委员会公共服务设施灾后重建项目施工1,本工程建筑等级三级,耐火等级二级,屋面防水等级级,为砌体结构,结构安全等级为二级,结构等级使用年限为50年,抗震设防烈度6度。第一章、工程测量和施工放线在工程施工中,测量放线占相关键地位,它直接影响工程质量、进度、效益等。本工程

27、平面测量用方格网控制,直角坐标法测量,全部定位点位置必需事先正确计算,并经监理工程师认可后,方可施测。第一节、工程测量1、仪器和人员配置及要求:本工程配置测量仪器符合“四川省建筑安装施工企业计量检测和计量器具配置规范”相关要求,并经法定单位校验合格。测量定位工作由专业测量技术人员负责,施工过程中配2名技术员专门负责轴线、标高、垂直度及施工质量控制中测量工作。2、平面定位和轴线控制:依据测绘院提交坐标控制点及高程控制点,结合设计图纸要求尺寸,定出定位原点和主轴控制线,然后依据原点和主控轴线建立区域直角坐标,由原点开始分别依次定出周围轴线,最终和原点闭合即告成功。楼层轴线采取内控法施测。基础施工期

28、间,用经纬仪分别测出每根控制轴线点,并用油漆作出醒目标识,利用接收靶测设。轴线控制点必需远离基坑挖土边线,通常为边轴线向外35m,并用砼加固,确保外控点正确牢靠。3、测量精度控制及误差范围a、测角:采取三测回法,测角误差5秒以内,总误差5秒以内;b、测距:采取往返测法,取平均值;c、量距:用判定过钢尺进行量测,并进行温度修正;d、误差:每层轴线之间偏差控制在1mm以内,层高垂直偏差控制在2mm以内,工程总高度垂直偏差控制在10mm以内。第二节、主体沉降观察沉降观察点设置待后咨询设计人员确定,基准点可利用周围国家控制点或在现场适宜处设置。依据图纸要求,除委托有资质测量部门进行观察外,我企业另按排

29、施工现场专业测量人员进行观察。1、观察点和基准点:基础施工前首先在施工场地周围均匀埋设观察基准点,基准点基座埋设在建筑物砼内、高度在+1M左右位置,预埋专业制作沉降观察点,并作好保护工作。为了确保检测工作稳定性,在建筑物稳定结构上埋设两个检核点。定时进行检核,以确保检测结果可靠性。2、施测方法:本工程沉降观察所用仪器DS2光学水准仪,按光学测微法观察;观察等级为二级,水准观察限差符合国家建设部颁发建筑变形测量规程相关要求要求。沉降观察前15天埋设好观察标志,确保观察点稳定,根据几何水准测量原理进行计算。第三节、观察资料整理和保管本工程沉降观察资料由专员保管,每个月依据观察结果绘制一份沉降量和时

30、间关系曲线图、份沉降量分布曲线图,并计算出平均沉降量,最终沉降观察资料作为技术资料一部分存档。观察资料专员保管,每三个月依据观察结果绘一份沉降量和时间关系曲线图沉降分布曲线图报送业主、监理方,最终纳入工程资料一并存档。第二章、土方工程及土方回填第一节、土方工程结合该工程结构情况,基础土方工程选择机械化挖土施工。一、土方开挖:土方采取机械开挖时,按设计要求,基底按测量标高预留20cm厚土方,基底余土及土方利用人工清底找平和开挖,承台等加深部位一样采取机械开挖后预留施工,以避免超挖和基底土方遭受扰动。基底清理及开挖土方立即外运。二、土方开挖过程中注意事项及成品保护。1、基坑周围地坪上口必需用钢管防

31、护,上刷红白相间油漆。2、基坑开挖前,现场全部降水设备必需运转正常,确保基坑水位降到土方开挖面以下300mm。3、土方开挖到设计标高以上200MM处采取人工铲挖,以防机械挠动地基原状土; 4、施工中常常对上部地表面截流引排系统进行疏通、检验,确保排水通畅,以防地表水渗透坑内。5、土方开挖不宜超挖,待承台垫层施工前一次性开挖修理完成,标准上以不扰动原状土为宜。土方开挖结束后立即会同业主、监理、设计院及勘察设计院对基槽土质、工程桩基进行分段验收。然后立即浇筑砼垫层,预防坑底暴露时间过长。第二节、土方回填回填土施工采取分层扎实,按轴线及部位对称进行;回填土施工符合土方和爆破工程施工及验收规范要求。同

32、时做好回填土方含水率及密实性试验;回填土施工前,结束排水需取得设计、业主及建设方同意后方可停止。回填施工需对称进行,回填施工过程中切实做好变形观察工作。第三章、主体结构工程第一节、钢筋工程钢筋依据材料供给计划采购。钢筋加工成型严格按钢筋混凝土结构施工及验收规范和设计要求实施。一、钢筋加工1、钢筋加工成型严格按钢筋混凝土结构施工及验收规范及图纸设计要求实施。2、钢筋加工包含;调直、除锈、下料剪切、弯曲成型等。(1)、钢筋调直关键采取机械调直,可调直直径612钢筋。(2)、钢筋除锈关键采取钢丝刷,带颗粒状或片状老锈钢筋或除锈后有严重麻坑、蚀孔钢筋,均不得采取。(3)、钢筋剪切采取钢筋切断机,剪切直

33、径40mm钢筋。二、钢筋绑扎1、钢筋绑扎通常要求(1)、钢筋工程绑扎前应先熟悉施工图及规范,查对钢筋配料表和料牌。查对半成品钢筋品种、直径、形状、尺寸和数量,如有错漏,应立即纠正增补。钢筋需按计划进行加工,并要立即做好清料工作,为钢筋绑扎节省时间。(2)、绑扎形式复杂结构部位时,应先研究逐根钢筋穿插就位次序,降低绑扎困难,避免返工,加紧进度。(3)、钢筋绑扎采取22号火烧丝,所需火烧丝长度依据钢筋直径而定,并符合相关要求。(4)、钢筋绑扎完成后,应注意成品保护,板上铁绑完后,应立即搭好上人马道,以免将钢筋踩弯。2、结构柱施工工艺步骤:预制结构柱钢筋骨架修整底层伸出结构柱搭接筋安装结构柱钢筋骨架

34、 绑扎搭接部位箍筋 验收。(1)、预制结构柱钢筋骨架:先将两根竖向受力钢筋平放在绑扎架上,并在钢筋上划出箍筋间距,依据划线位置,将箍筋套在受力筋上逐一绑扎,要预留出搭接部位长度。为预防骨架变形,宜采取反十字扣或套扣绑扎,箍筋应和受力钢筋保持垂直,箍筋弯钩叠合处,应沿受力筋方向错开放置。穿另外两根受力钢筋,并和箍筋绑扎牢靠,箍筋端头平直长度大于10d,弯钩角度大于135度。(2)、修整底层伸出结构柱搭接筋:依据已放好结构柱位置线,检验搭接筋位置及搭接长度是否符合设计和规范要求。 (3)、安装结构柱钢筋骨架:先在搭接处钢筋上套上箍筋,然后再将预制结构柱钢筋立起来,对正伸出搭接筋,对好标高线,在竖筋

35、搭接部位各绑3个扣,骨架调整后,能够绑根部箍筋,最终绑扎搭接部位箍筋。(4)、砌完砖墙后,应对结构柱钢筋进行修整,以确保钢筋位置及间距正确。3、顶板钢筋绑扎工艺步骤:清理模板 划线、分档 绑下铁 水电预埋 绑负弯矩筋 垫保护层 验收。(1)、楼板筋施工时,应先绑扎下层铁,待设备管线预埋后,在绑扎上层铁。两层钢筋之间须加钢筋马凳,以确保上部钢筋位置。(2)、除外围两行筋须逐点绑扎外,其它点可交错绑扎,但双向板、负弯矩筋相交点全部绑扎。(3)、保护层用砂浆块制作成标准厚度,间距为1m1m,呈梅花状部署。(4)、钢筋绑扎完成后,立即铺脚手板作为人行通道,预防上筋被踩下。(5)、施工缝钢筋处理:施工缝

36、处应将配筋预埋甩出,甩出钢筋最小长度大于600mm,且大于搭接长度,接头位置错开应符合相关结构要求。4、墙体钢筋绑扎工艺步骤:修整预留搭接筋 绑立筋绑横筋绑拉筋挂保护层验收。(1)、将墙身处预留钢筋调直理顺,清理表面砂浆。(2)、先立2-4根立,划好横筋分档标志,然后于下部及齐胸处绑两根横筋固定好位置,并在横筋上划好竖筋分档标志,然后绑其它竖筋,最终绑其它横筋。(3)、双排筋之间应按设计绑扎拉筋,最终挂好保护层。三、质量标准1、确保项目:(1)、钢筋品种和质量必需符合设计要求和相关标准要求。(2)、钢筋表面必需清洁。带有颗粒状或片状老锈,经除锈后仍留有麻点钢筋,严禁按原规格使用。钢筋表面应保持

37、清洁。(3)、钢筋规格、形状、尺寸、数量、锚固长度、接头位置,必需符合设计要求和施工规范要求。2、基础项目:(1)、缺扣、松扣数量不超出绑扣数10%,且不应集中。(2)、弯钩朝向应正确,绑扎接头应符合施工规范要求,搭接长度大于要求值。(3)、箍筋间距数量应符合设计要求,有抗震要求时,弯钩角度为135度,弯钩平直长度为10d。第二节、模板工程一个工程砼外观质量好坏,很大程度上取决于模板设计是否优异、合理,所以,一个优异、实用、合理模板体系是确保工程质量关键,所以结合本工程特点和以往施工经验,设计出实用而科学模板体系,争取达成清水砼质量要求。墙体模板:墙体采取60系列组合钢模板,墙体模板对拉螺栓采

38、取14钢筋制作。顶板、梁模:采取竹胶合板模板,支撑采取钢管架系统,龙骨采取方木。一、墙体模板1、施工准备(1)、木工组应提前熟悉图纸,施工技术队长向作业班组进行具体并有针对性书面交底和安全交底,并上报总包方审批。(2)、木工放大样人员应该依据施工流水段和图纸提前进行模板翻样工作以确保支设模板质量,方便发觉问题立即进行更换,为加紧施工进度提供可靠确保。(3)、模板工程施工前,墙柱钢筋已经经过隐蔽验收,并放好垫块。(4)、钢模进场后要认真涂刷脱模剂,脱模剂应该涂刷均匀无漏刷现象。(5)、模板支设前应在楼地面上弹好墙柱中心线和截面边线、门窗洞口线、支模控制线,并查对标高找平支模地面。(6)、为预防模

39、板下口跑浆和控制烂根发生,安装模板前应在模板下口垫海绵条,另应在墙柱根部焊接限位铁件,以控制柱截面尺寸和位移。(7)、模板施工前,多种物资应该准备就绪,包含对拉螺栓,并经验收合格后方可使用。2、通常要求(1)、安装模板前应再次复查墙边线和支模控制线是否准备,无误后方可进行模板安装工作。(2)、支设模板时必需实施负偏差,即比墙梁柱尺寸小4mm,以确保混凝土浇筑成形后实际尺寸和图纸尺寸偏差在规范许可范围内。(3)、钢管支撑架必需使用扣件,水平钢管接头必需使用接头扣,不得错开搭接。各杆件相接处,杆件向外伸出端头应大于100mm ,以预防滑扣。二、顶板模板顶板采取12mm竹胶合板,该板表面平整,刚度好

40、,周转次数较高,砼成型质量较高;支撑系统采取钢管脚手架。三、质量要求1、确保项目:模板及其支架必需含有足够强度、刚度、稳定性。其支架支承部分应有足够支承面积。2、基础项目:模板接缝处,接缝最大宽度不应超出要求,模板和混凝土接触面应清理洁净。隔离剂涂刷均匀。第三节、混凝土工程混凝土浇筑浇筑前,应对模板和支撑、钢筋及预埋件进行检验。模板应检验其种类、规格、数量、位置和接头是否正确,预埋件位置和数量是否正确,钢筋上油污是否清除洁净,并做好隐蔽工程验收统计。1、底板和基础梁混凝土要求以后浇带位置为界每段一次连续浇筑,尽可能缩短间歇时间,不留施工缝,浇筑方法采取斜面分层法。浇筑完成,按要求进行覆盖草包等

41、进行养护。2、柱子砼浇筑柱浇筑前底部应先填以510cm厚和混凝土配合比相同减半石子混凝土,柱子混凝土应分层振捣,使用插入式振捣器时每层厚度小于50cm,振捣不得撬动钢筋和预埋件,除上面振捣外,下面要有些人随时检验模板。柱高在2m之内,可在柱顶直接下砼浇筑,柱高超出2m时应采取分二次浇捣。柱子混凝土浇筑,需留施工缝时应留在主梁下或在主梁面,无梁楼板应留在柱帽下面,在和梁板整体浇筑时,应在柱浇筑完成后停歇1.5h,使其取得初步沉实,再继续浇筑。3、墙体砼浇筑墙体浇筑混凝土前或浇筑混凝土和下层混凝土结合处,应在底面上均匀浇筑5cm厚和墙体混凝土成份相同水泥砂浆或减半石子混凝土,混凝土应用铁锹入模,不

42、应用料斗直接灌入模内。混凝土应分层浇筑振捣,每层浇筑厚度控制在60cm左右,一次浇筑调试不宜超出1m。混凝土下料点应分散部署。浇筑墙体混凝土应连续进行,间隔时间不应超出2h,墙体混凝土施工缝通常宜设在门窗洞口上,当采取平模时,可留在内纵墙和内横墙交接处,应留设垂直缝,接槎处混凝土应加强振捣,确保接槎严密,浇灌时应立即清理落地灰。洞口处浇筑:混凝土墙体浇筑时,把洞口两侧混凝土调整大致一致,振捣时,振捣棒应距洞口30cm以上,最大从两侧同时振捣,以预防洞口变形,大洞口下部模板应开口并补充振捣。墙上口找平:混凝土墙体浇筑振捣完成后,将上口甩出加以整理,用木抹子按标高线或以模板上口为准,将墙上表面混凝

43、土找平。4、梁、板混凝土浇筑楼板梁板应同时浇筑,浇筑方法应从一端开始用“赶浆法”,即先将梁依据梁高分层浇筑成阶梯形,当达成板底位置时再和板混凝土一起浇筑,伴随阶梯不停延长,梁板混凝土浇筑连续向前推进。和板连成整体大断面许可将梁单独浇筑,其施工缝应留在板底23cm处。浇捣时,浇筑和振捣必需紧密配合,第一层下料慢些,梁底充足振实后再下二层料。用“赶浆法”保持水泥浆沿梁底包裹石子向前推进,每层均应振实后再下料,梁底及梁帮部位要注意振实,振捣时不得触动钢筋和预埋件。梁柱结点钢筋较密时,浇筑此处混凝土时宜用细石子相同级混凝土浇筑,并用小直径振捣棒振捣。浇筑板虚铺厚度应略大于板厚,用平板振捣垂直浇筑方向往

44、返振捣,厚板可用插入式振捣器顺浇筑方向拖拉振捣,并用铁插尺检验混凝土厚度,振捣完成后用长木抹子抹平。施工缝处或有预埋件及插筋处用木抹子找平。浇筑板混凝土时不许可用振捣棒摊混凝土。施工缝位置:宜沿着次梁方向浇筑楼板,施工缝应留置在次梁跨度中间三分之一范围内。施工缝表面应和梁轴线或板面垂直,不准留斜槎。施工缝宜用木板或钢丝网挡牢。施工缝处须待已浇筑混凝土抗压大于1.2Mpa时,才许可继续浇筑,在继续浇筑混凝土前,施工缝混凝土表面应凿毛,剔除浮动石子,并用水冲洗洁净后,先浇一层水泥浆,然后继续浇筑混凝土,细致操作振实,使新旧混凝土紧密结合。5、施工缝留置:混凝土浇筑过程中应连续浇筑,尽可能缩短间歇时

45、间,尽可能不留缝或少留施工缝,如应技术或组织上原因不能连续浇筑时,需留置施工缝,其留置位置,柱在梁底;平板楼板留在平行于板短边任何位置;肋形楼盖如沿着和次梁平行方向浇筑,应留在主梁跨度1/3跨度范围内;如沿垂直于次梁方向浇筑,应留在主梁同时亦为板跨中央2/4距离范围内;楼梯应留在楼梯长度中间1/3范围内。在施工缝处继续浇筑混凝土时,应除掉水泥薄膜和松动石子,加以湿润冲洗洁净,先铺水泥浆或和混凝土砂浆成份相同砂浆一层,待已浇筑混凝土强度不低于12Mpa时才许可继续浇筑。7、养护:混凝土浇筑完成,随即进行养护,待砼强度超出12Mpa以上时方可上人行走。第四节、砌体工程砌筑材料材质直接影响砌体质量,

46、材料质量是确保砌体质量基础。墙体砌筑材料在砌筑前一天需浇水湿润,材料湿润程度以侵入砖面层下10-15mm深度为宜。经湿润砖可提升砂浆和砖之间粘结力,确保砂浆饱满度和砌体整体性。一、砖墙砌筑施工1、排砖撂底:通常外墙第一层砖撂底时,两山墙排丁砖,前后纵墙排条砖。依据弹好门窗洞口位置线,认真查对窗间墙、垛长度尺寸是否符合排砖模数,如不合模数时,可将门窗口位置左右合适移动。若有破活、七分头或丁砖应排在窗口中间,附墙垛旁或其它不显著部位。移动门窗口位置时,应注意给排水立管及门窗扇开启时不受影响。另外在排砖时还要考虑在门口上边砖墙合拢时也不出现破活。所以排砖时必需有个全盘考虑。即排前后檐墙第一皮砖时,要

47、考虑甩窗口后砌砖。2、挂线:砌筑一砖墙必需单面挂线,假如长墙多个人使一根通线时,中间应设多个支线点,小线要拉紧,每层砖全部要穿线看平,使水平缝均匀一致、平直通顺;砌一砖厚混水墙时宜采取外手挂线,能够照料砖墙两面平整,为装饰阶段控制抹灰厚度奠定基础。3、留槎:外墙转角处应同时砌筑。内外墙交接处必需留斜槎,槎子长度不应小于墙体高度2/3,槎子必需平直、通顺。分段位置在变形缝处或门窗口角处。隔墙和墙或柱不一样时砌筑时可留阳槎子并加预埋墙体加固筋。沿墙高度50cm预留26钢筋L=1.0米,其埋入长度从墙留槎处算起每边均大于100cm,加固筋末端加 90度弯勾。隔墙顶应用立砖斜砌挤紧。4、木砖、预留孔洞和墙体加固筋:木砖、预留孔洞和墙体拉结筋:木砖预埋时应小头在外,大头在内,数量按洞高决定。洞高在1.2m以内,每边放2块,高1.2-2m每边放3块;高2-3m每边放4块。预埋砖部位通常在洞口上下边四皮砖,中间均匀分布。木砖要提前做防腐处理。门窗安装预留孔、硬架支模、水暖管道、均应按设计要求预留,不得事后剔凿。墙体抗震拉结拉筋位置、钢筋规格、数量、间距及配筋砌体均按设计要求留置,不错放、漏放。5、砌

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
