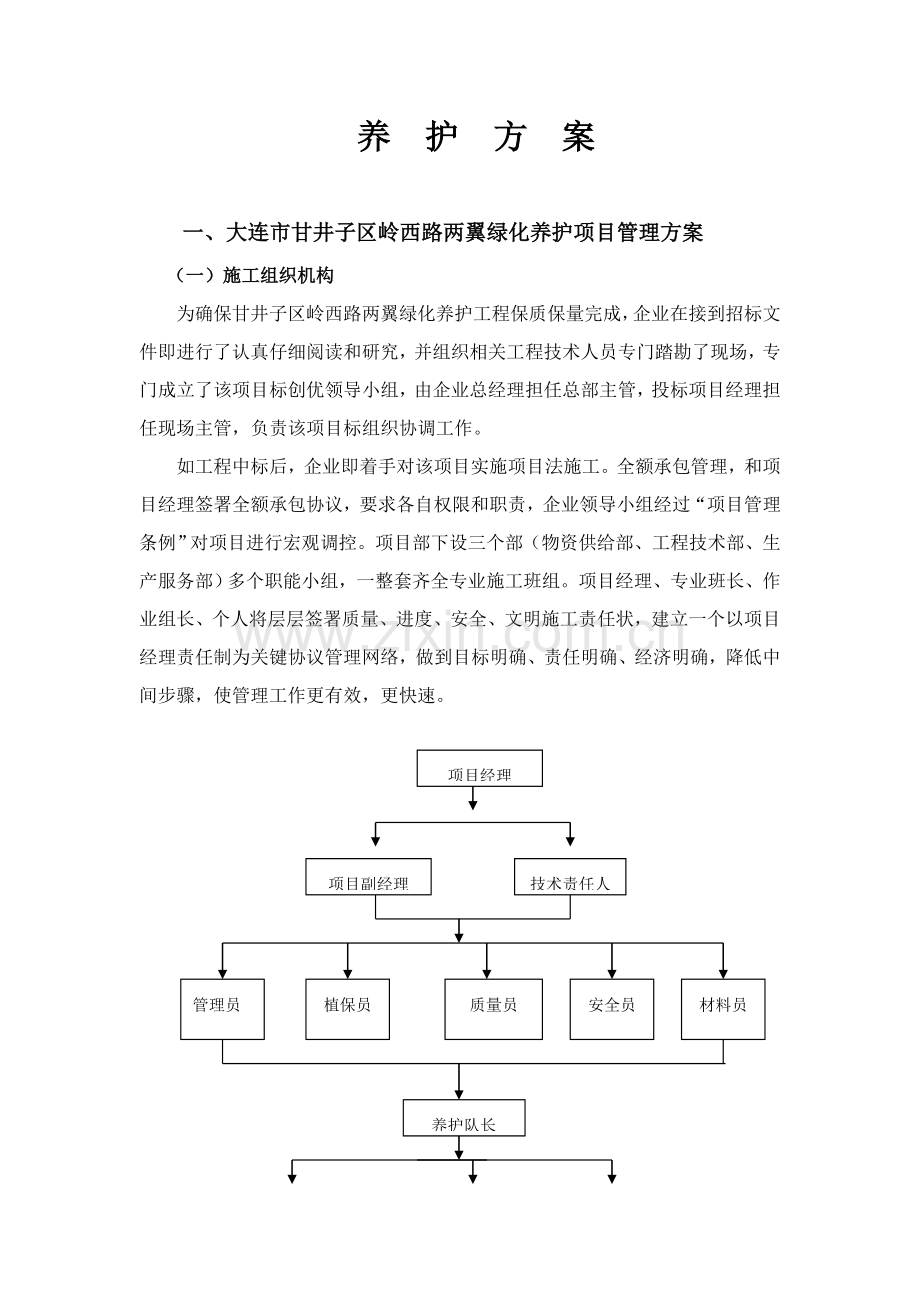

1、 养 护 方 案一、大连市甘井子区岭西路两翼绿化养护项目管理方案 (一)施工组织机构为确保甘井子区岭西路两翼绿化养护工程保质保量完成,企业在接到招标文件即进行了认真仔细阅读和研究,并组织相关工程技术人员专门踏勘了现场,专门成立了该项目标创优领导小组,由企业总经理担任总部主管,投标项目经理担任现场主管,负责该项目标组织协调工作。如工程中标后,企业即着手对该项目实施项目法施工。全额承包管理,和项目经理签署全额承包协议,要求各自权限和职责,企业领导小组经过“项目管理条例”对项目进行宏观调控。项目部下设三个部(物资供给部、工程技术部、生产服务部)多个职能小组,一整套齐全专业施工班组。项目经理、专业班长

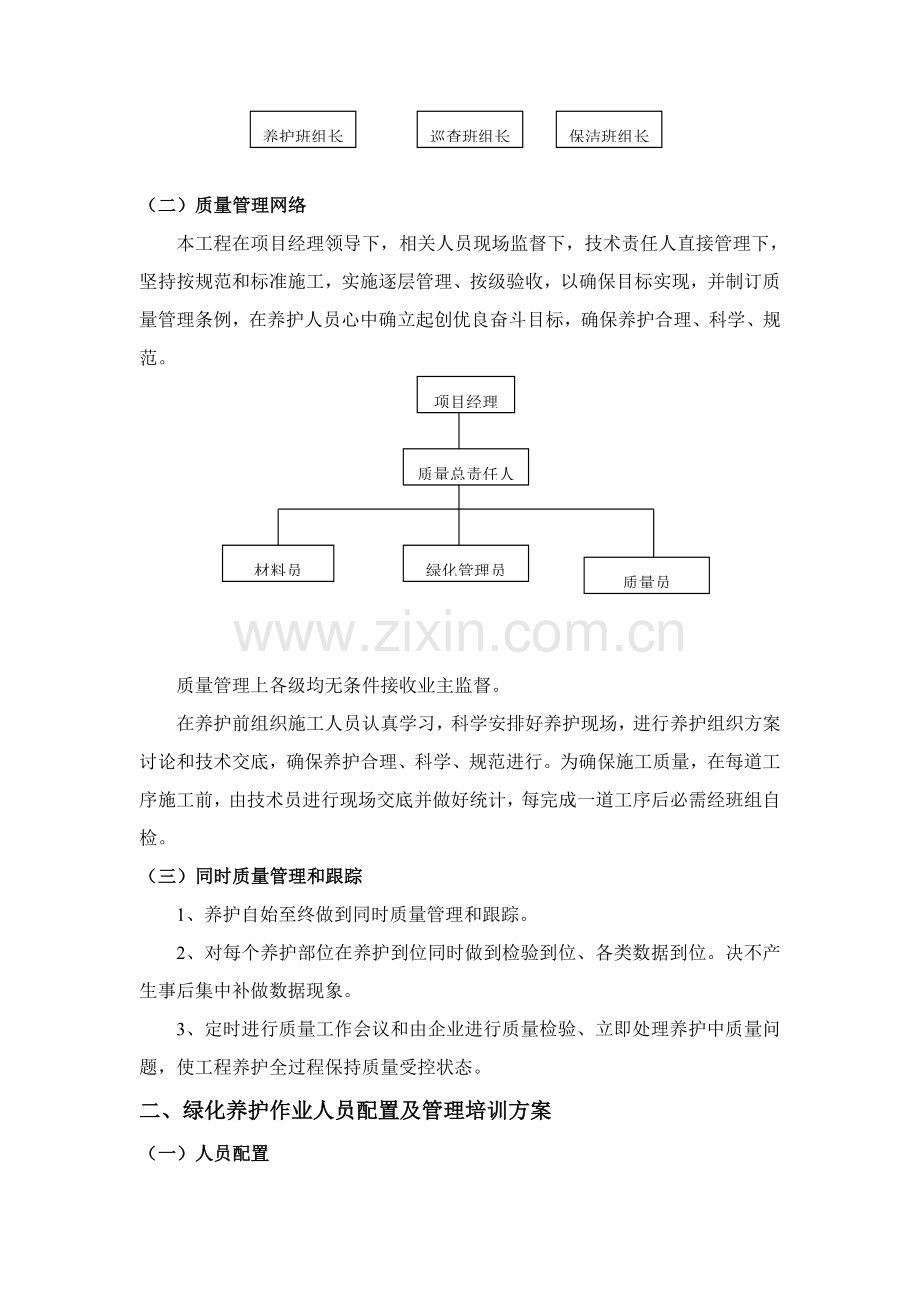

2、、作业组长、个人将层层签署质量、进度、安全、文明施工责任状,建立一个以项目经理责任制为关键协议管理网络,做到目标明确、责任明确、经济明确,降低中间步骤,使管理工作更有效,更快速。项目经理技术责任人人项目副经理管理员植保员质量员兼资料员安全员材料员养护队长巡查班组长养护班组长保洁班组长 (二)质量管理网络本工程在项目经理领导下,相关人员现场监督下,技术责任人直接管理下,坚持按规范和标准施工,实施逐层管理、按级验收,以确保目标实现,并制订质量管理条例,在养护人员心中确立起创优良奋斗目标,确保养护合理、科学、规范。项目经理质量总责任人材料员绿化管理员质量员质量管理上各级均无条件接收业主监督。在养护前

3、组织施工人员认真学习,科学安排好养护现场,进行养护组织方案讨论和技术交底,确保养护合理、科学、规范进行。为确保施工质量,在每道工序施工前,由技术员进行现场交底并做好统计,每完成一道工序后必需经班组自检。 (三)同时质量管理和跟踪1、养护自始至终做到同时质量管理和跟踪。2、对每个养护部位在养护到位同时做到检验到位、各类数据到位。决不产生事后集中补做数据现象。3、定时进行质量工作会议和由企业进行质量检验、立即处理养护中质量问题,使工程养护全过程保持质量受控状态。二、绿化养护作业人员配置及管理培训方案(一)人员配置专职养护队伍组员(56名):驾驶员2名,保洁员22名,绿化19名(其中造型树2名、绿化

4、力工17名);维修人员不定编,由本企业专业维修人员定时检验,统一安排。岗位作业人员数量及配置一览表岗位名称人数(人)现场负担工作备注专职责任人1对全方面工作进行指挥、协调检验、校正、总结。节假日和夜间值班值守处理事务和突发事件保洁主管1对保洁工作进行指挥,协调检验、校正、总结。维护主管1对维护工作进行指挥,协调检验、校正、总结。绿化主管1对绿化工作进行指挥,协调检验、校正、总结保洁员3负责绿化地环境保护及个处卫生清洁365天轮休制绿化员19负责绿化地绿化管理养护如需晚上浇水,临时调整工作时间驾驶员2负责施工车辆运行随叫随到弹性休息制养护管理考评制度:(1)制订各项工作(绿化、保洁、护卫)操作细

5、则,每位工作人员严格根据工作细则进行工作,保质保量完成自己工作;(2)依据具体情况,制订和完善各项规章制度,使其适用性最大化;(3)摈弃人管人做法,以规管理、依章办事,从项目经理要通常职员一律以规章制度规范行为。严格实施抽检、周检、月检、季检、年检制度,检验由企业工程管理部实施;(4)经济保障方法:对绿色通道绿地养护采取项目单独考评方法,实施专款专用标准,收支平衡,从经济上确保正常运作。在合适时机实施经济责任和综合管理承包责任制;(5)激励机制保障:全方面开展劳动竞赛活动,激发职员工作主动性、主动性、发明性和挖掘职员潜能,提升企业凝聚力和战斗力;(6)机动指挥系统和管理部项目经理负责制管理体制

6、保障。既确保了企业对绿色通道绿化有效控制,又能有效发挥职能人员协调服务、监督指导作用,充足发挥绿色通道管理部自主权、能动性和主动性;考评制度表:考评项目检验内容检验情况应得分考评分人员情况(6分)工作态度,领导重视程度3人员、技术、管理实施力度3养护设备(3分)设备齐全2性能良好1土壤管理(8分)深翻,开沟2细平整2中耕2无垃圾、石块2水分管理(12分)排水通畅,不积水4土壤墒情良好4叶面立即喷水4肥料管理(4分)叶面喷肥2根部追肥2锄草工作(4分)绿地内无显著杂草4修剪工作(7分)立即清除死树,枯枝,烂头3立即剥芽、疏枝2规范处理伤口,不留短桩2植保工作(6分)病虫害估计预报及治理工作立即到

7、位6防台防汛(4分)物资准备情况2绑扎牢靠,无松动情况2苗木成活率(24分)乔木成活率10灌木成活率8地被、草坪成活率6景观效果(12分)苗木生长势12文明施工(4分)绿地内保洁立即,无生活垃圾4技术方法(4分)切边到位2引梢规范1草绳绕干规范1总分100考评人: 填表日期: 年 月 日三、各项管理规章制度(一)绿化工作管理制度1、目标规范绿化工作管理,确保绿化植物长势良好。2、范围适适用于各级主管政府部门绿化工作管理。3、内容(1)绿化管理范围各管理处辖区内果树、乔木、灌木、绿篱、绿化地、爬藤、地面覆盖物、攀缘物、草皮、和其它植物养护。(2)绿化工作管理要求a、绿化员负担辖区内绿化日常巡视、

8、养护、监管重担,绿化员应服从管理处工作安排,遵守全部绿化管理规则,珍惜公物,同时认真推行绿化养护任务。b、严格实施绿化养护工作技术规范要求,按要求标准作业,保质保量完成所负责绿化区域和管理处安排各项绿化工作,并由管理处定时检验和定量考评。c、进行绿化养护前,应小心谨慎,确保辖区公共设施及建筑物等完好,若发觉任何破坏环境行为或有意损坏行为应立即阻止,对不听劝说者,立即向保安员和主管汇报。d、珍惜绿化工具和设备,确保工具和设备保持良好使用状态。(3)绿化养护过程安全要求a、在实施植保喷洒时要采取预防方法,不让烟雾飘进业户房屋,尤其是喷洒药品时,应注意风向,选择适宜喷洒方向和控制喷洒范围,确保避免对

9、业户或设施损害,并将“危险”标志牌放在关键位置进行警言提醒。b、在使用机器时应采取安全方法,避免业户或设施造成危险、损害、伤害,在使用水管淋水时,应注意穿越道路、人行道时对行人和车辆造成不便。c、机器应安装钢制防护罩,预防碎片、飞出物造成损害;在机器使用前要进行安全检验,确保螺丝和螺帽固定在切削片上,避免切削片飞出;机器使用中,不得改变和改动机器防护罩。(4)绿化管理检验规程a、绿化员按要求每日进行巡视、养护,并将养护内容进行统计,对疑问或事故情况向主管或相关人员汇报。b、绿化主管按绿化服务质量检验规程要求对辖区绿化养护情况进行巡视检验,立即处理绿化员或相关人员提交相关问题,重大事故立即提交管

10、理处主任处理,绿化主管每个月应对辖区绿化养护管理工作进行总结,并向管理处汇报。(二)园林绿化养护管理制度1、养护管理制度方法 绿化养护管理制度健全,管理统计健全,管理适当,达成黄土不露天.2、园林绿地管理(1)绿地完整,无堆物、堆料、搭棚,树干上无钉拴刻画等现象。行道树下距树干2 m范围内无堆物、堆料、圈栏或搭棚设摊等影响树木生长和养护管理现象。(2)绿地内各类摊点应证、照齐全,遵守管理单位各项规章制度,要定点、定位、定数量,保持场地整齐、造型美观,不影响交通和园容园貌,保持摊区卫生整齐、无废弃物,不经营国家严禁或劣质商品。(3)绿地整齐,无杂物、无白色污染(树挂),对绿化生产垃圾(如树枝、树

11、叶、草屑等)、绿地内水面杂物,关键地域随产随清,其它地域日产日清,做到巡视保洁。游路、休闲场地卫生洁净,随时清扫全日保洁,地面破损恢复立即,无各类杂物堆放。(三)养护档案管理制度1、应建立完整绿化养护台帐,并由专员负责。绿化资料统计具体,分类清楚,数据详实。编制档案目录,内容应和档案盒外标签一致。2、月度养护计划及养护作业应按时统计、立即上报,并符合现实状况和季节特点,针对性强,养护档案做到完整、真实,不弄虚作假。3、应建立绿化养护数据库,并依据实际情况进行变动。四、作业机具及物资装备配置在整个工程招投表期间,企业上下全体人员就对此项工程充足重视,对于工程中所用到车辆机械设备等做好全方面安排,

12、做好安全检测,以备正式开工前立即开进现场,确保养护工作正常进行。拟投入设备和工具一览表序号设备/工具名称型号规格品牌/产地数量自有或租凭购置时间1运输车桑塔纳国产1辆自有五菱国产1辆自有东风国产2辆自有2洒水车东风国产3辆自有3剪草机MTD美国5台自有4弥雾机蜻蜓浙江2台租凭5绿篱机小松日本5台自有6水泵本田日本4台自有7钉耙15把自有8铁锹40把自有9十字镐20把自有10大平剪4把自有11花枝剪8把自有12水平仪DSI32架自有五、绿化养护方案(一)养护准备工作计划工程养护准备工作包含技术准备、物质准备、劳动组织、养护现场准备和养护场外设备。技术准备:熟悉养护范围,对表土肥力、土层厚度、保水

13、保肥大能力,pH值、不良杂质含量等情况进行调查分析。物资材料准备:包含植物材料、机具和设备等确保养护顺利进行物资基础准备,依据多种物资材料需要量计划,分别落实货源,安排运输和贮备,使其满足连续养护和要求。(1)落实、检修在养护所需机械设备,对于易耗性和使用率较高物件,备有充足量。(2)安装、调试养护机具,根据养护机具需要量计划,组织养护机具进场,在养护前进行检验和试运转。(3)养护工程中所用多种材料落实,并确保有充足备量,对小区中所用材料及早进行落实。劳动力准备:成立长久养护项目部。建立精干养护队伍,组织劳动力进场,选择优异管理人员、技术人员;有丰富经验教授、机械操作师等组成养护队伍进场。向养

14、护工人进行技术交底和安全教育。建立健全各项管理制度,包含养护质量检验制度,养护技术档案管理制度,实物和材料质量验收制度,技术责任制度,职员考勤考评制度,安全操作制度和机具使用保养制度。养护现场准备:做好养护场地测量工作,根据完工图和实际面积进行对比,确定养护范围,正常养护。(二)绿地养护组织方法依据工程现场实际考察情况、现实状况,结合工程位置及相关数据分析,制订切合实际每个月养护方案对本工程尤为必需。本工程树种基础涵盖了很多绿化树木品种,种类很丰富,现参考城区绿地养护质量标准,制订1-12月常规养护方案。 1、冬季阶段十二月、一月、二月树木休眠期关键养护、管理工作。(1)整形修剪:落叶乔灌木在

15、发芽前进行一次整形修剪。(不宜冬剪树种除外)(2)防治病虫害:(祥见防治病虫技术规程)。(3)堆雪:下大雪后立即堆在树根上、增加土壤水分、但不可堆放施过盐水雪。(4)要立即清除常绿树和竹子上积雪,降低危害。(5)巡查维护:巡查执法人员加强巡查维护,依法处理多种有损绿化美化行为,并宣传教育珍惜树木人人有责。(6)检修多种园林机械,专用车辆和工具,保养完备。2、春季阶段三月、四月,气温、地温逐步升高,多种树木陆续发芽,展叶,开始生长,关键养护管理工作。(1)修整树木围堰,进行浇灌工作,满足树木生长需要。(2)施肥:在树木发芽前结合浇灌,施入有机肥料,改善土壤肥力。(3)病虫防治:(祥见防治病虫技术

16、规程)。(4)修剪:在冬季修剪基础上,进行剥芽去蘖。(5)拆除防寒物。补植缺株。维护巡查。3、初夏阶段五月、六月,气温高、湿度小,树木生长旺季,关键养护管理工作:(1)浇灌:树木抽枝展叶开花,需要大量补足水分。(2)防治病虫:(祥见防治病虫技术规程)。(3)追肥;以速效肥料为主,可采取根灌或叶面喷施,注意掌握用量正确。(4)修剪:对灌木进行花后修剪,并对乔灌木进行剥芽,去除干蘖及根蘖。(5)除草:在绿地和树堰内,立即除去杂草,预防雨季出现草荒。(6)维护巡查。4、 盛夏阶段七.八.九月高温多雨,树木生长由旺盛逐步变缓,关键养护工作:(1)病虫防治。(2)中耕除草。(3)汛期排水防涝:组织防汛抢

17、险队,对地势低洼和易涝树 种在汛期前做好排涝准备工作。(4)修剪:对树冠大、根系浅树种采取疏、截结合方法修剪,增强抗风力配合架空线修剪和绿篱整形修剪。(5)扶直:支撑扶正倾斜树木,并进行支撑。(6)维护巡查。5、秋季阶段十月、十一月气温逐步降低,树木将休眠越冬。a、灌冻水:树木大部分落叶,土地封冻前普遍充足浇灌。b、防寒:对不耐寒树种分别采取不一样防寒方法,确保树木安全越冬。c、施底肥:珍贵树种,古树名木复壮或关键地块在树木休眠后施入有机肥料。d、 病虫防治。e、 补植缺株:以耐寒树种为主。f、 维护巡查。g、 清理枯枝树叶干草,做好防火(1)养护管理关键性植物养护管理在园林施工和园林管理中关

18、键作用,关键表现在以下几方面:a、立即科学养护管理能够克服植物在种植过程中对植物枝叶、根系所造成损伤、确保成活,快速恢复生长势,是充足发挥景观美化效果关键手段。b、常常、有效、合理日常养护管理,能够使植物适应多种环境原因,克服自然灾难和病虫害侵袭,保持健壮、旺盛自然长势,增强绿化效果,是发挥园林植物在园林中多个功效效益有力保障。c、长久、科学、精心养护管理,还能预防植物早衰,延长生长寿命,保持优美景观效果,尽可能节省开支,是提升园林经济、社会效益有效路径。(2)养护管理内容养护工作内容包含:浇水、排水、除草、中耕、施肥、修剪整形、病虫害防治、防风防寒、绿地保洁等。(3)养护承诺本绿化工程苗木养

19、护期为1年,在工程管理养护上关键做到以下几点:a、在养护期间,保持苗木、草坪生长旺盛,成活率100%,无大规模病虫害发生。b、保持绿地内无显著杂草,绿篱修剪整齐,草坪长度控制在10CM以下。c、色块植物保持块面整齐, 乔木无风倒现象。d、保持绿地内清洁卫生,一发觉垃圾立即清除。(4)养护计划养护工作十二个月四季均要进行,但施工后头几年养护尤为关键。所以,依据植物生物学特征了解其生长发育规律,并结合当地具体生态条件,制订一套符合实情科学养护方法,是实施养护关键。结合本工程具体生态条件,为确保养护工作按部有序进行,在确保工程人员和养护机械充足有效投入基础上,依据本工程特点及实际情况,为确保养护工作

20、按部有序进行特制订以下符合实情、科学、常规性养护月历计划。(三)绿地养护技术方法1、树木养护方法(1)土壤管理A、土壤改良土壤改良方法有深耕熟化、客土改良、培土和掺沙、施有机肥等。a、深翻熟化翻土结合施肥,可改善土壤结构和理化性质,促进土壤团粒结构形成,增加空隙度。深翻时间通常以冬初为宜,这时伤口易愈合,易发出新根,经过冬季有利于土壤风化、积雪保墒。早春土壤化冻后应立即进行深翻。翻土深度:粘重土壤翻较深沙质土壤合适浅耕,地下水位高时宜浅,深层为砾石,也应深翻,并捡出砾石并换好土。深度通常为510cm,最好距根系分布层较深,稍远些。深翻应结合施肥,浇灌同时进行。深翻后土壤情况加以处理,通常维持原

21、来层次不变,就地耕松后掺合有机肥,再将新土放在下部,表土放在表层。、土壤管理方法a、松土透气,控制杂草。时间在天气晴朗时,或初晴以后,要选土壤不过干或不过湿时进行。松土除草时不可碰伤树皮,每十二个月松土除草-次,大苗松土深度为-cm,小苗松土深度为3cm。b、树木、灌木下若出现裸露土壤,既会影响植物生长又会破坪景观,可于春季利用已经有生长繁茂地被植物进行分株栽植。(2)追肥施肥可供给植物生长发育所需营养素,并不停改善土壤理化性状,为植物发明良好生长条件。、施肥量施肥量确实定,需依据植物生长情况、土壤肥力、水分和光照条件等多个原因。落叶树施肥依据是每cm胸径施氮、磷、钾配比为:复合肥.kg,小于

22、.cm胸径小数按此剂量二分之一使用。阔叶常绿树种按胸径每cm胸径施氮、磷、钾配比为:复合肥.-.kg为标准。草皮上施肥,通常施量为.gm2,于百分比以:为宜。、施肥时期休眠期施肥早春或晚秋休眠期施肥,所施肥料通常为迟性长久有效肥如堆肥、厩肥等有机肥,也可加少许速效肥料,总称为基肥。在晚秋于树木根基周围施有机肥。通常落叶树根系在月上旬开始活动生长,故以积肥结合试用氮肥,在早春发芽前-月最为有利。也能够在冬翻时进行。生长久施肥在树木生长久内,还应立即施入适量速效性肥料。花灌木宜在花前、花后、花芽分化等时期分别追肥,有些花期长或开花次数多植物,追肥次数也应增加。如月季,除施足了基肥外,每次开花后要立

23、即追肥。、施肥方法土壤施肥方法要和树木根系分布特点相适应。把肥料施在距根系集中分布层较深较远地方。具体施肥深度范围和树种、树龄、土壤和肥料性质相关。银杏等树木根系强大,分布较远,施肥宜深,范围也要大部分。幼树根系浅,分布范围也小,通常施肥范围较小而浅。氮肥可浅施,磷肥应和有机肥混合施。基肥宜深施,追肥宜浅施。常见施肥方法有:a、沟施、环施。没树冠正投影线外缘开挖-cm宽环状沟,将肥料施入沟内,上面覆土适踩,使和地平。适适用于青、壮龄树。、放射状沟施。以树干为中心,距干不远处开始,由浅而深向外,挖-条分布均匀,呈放射状沟,沟宽-cm,深-cm,沟长稍超出树冠正投影外缘。将肥料施入沟内,上覆土适踩

24、和地平。这种方法可确保内膛枝也能吸收肥分,对壮龄树适用。b、撒施应用于较大面积群植树坛,树丛或树体高大孤植树树盘中,把肥料撒于土表,结合秋季深翻,把肥料翻入土中。雨后土壤潮湿或湿润时,直接撒施化肥,或先施化肥溶于水,再浇于根部。在树冠边缘内外,每隔50cm左右挖深度为40-50cm,直径约30cm穴,施肥穴可挖成一环,也可交错成2-3环,把肥料施入穴内,然后覆盖好。(3)修剪植物生长到一定程度,轻易生长过密,使树木形整天棚形,开花结果集中在顶部,影响了观赏效果。同时,生长过密会形成繁殖病虫害小环境,基于上述原因,需要对植物进行整形修剪。修剪在树木养护中是相当关键,它能够美化树型,改造树林,调整

25、树势,平衡生长,预防自然灾难,降低病虫害,提升生存活力。整形修剪标准:依据树木在绿化中不一样用途。依据树龄成年树,修剪重;幼年树,修剪轻。依据生物特征,要顺其自然。依据具体工程环境进行修剪。修剪时间能够有两种,一个是在落叶后期萌芽前,即休眠期修剪。另一个是萌芽后落叶前,即生长久间修剪,树木进入休眠后至第二年萌芽前进形修剪,称为休眠期修剪。落叶树大多在冬季和早春进行修剪,常绿树宜在晚春进行修剪。生长久修剪是指树木萌芽后至新梢停止生长前这段时间进行修剪,在这个时期对树木进行除芽、摘心、捻梢、摘叶、摘蕾等工作。同时修剪时应对全部种类植物全方面进行,依据树木具体应用情况进行合理修剪。如对关键树种修剪,

26、除对落叶树进行美观性动机重修剪外,对常绿树进行疏枝叶即可,这么能够降低对景观影响。(4)大树养护: 对于大树必需进行尤其精心地养护工作,我方将采取下列方法:A、支撑树干:大树尤其轻易歪倒,要设置支架,把树牢靠地支撑起来,确保大树不会歪斜。B浇水:养护期中,要注意浇水。在夏天,要多对地面和树冠喷洒清水,增加环境湿度,降低蒸腾作用。C、施肥:秋天施追肥。早春和秋季,也最少要施肥23次。D、生长素处理:为了促进根系生长,可在浇灌水分中加入0.02%生长素,使根系生长健全。包含施用树木吊液(营养)。E、包裹树干:为了保持树干湿度,降低树叶蒸腾水分,要对树干进行包裹,盛夏,为降低蒸腾量,也可在树冠周围搭

27、荫棚或挂草帘。裹干时可用锦湿草强从树基往上密密地缠绕树干,一直缠裹到主干顶部。接着,再将调制粘土泥浆厚厚糊满草绳子裹着树干,以后可常常见喷雾器为树干保湿。(5)病虫害防治:序号病虫种类防治方法1介壳虫2-3月、5-6月施40%氧化乐果倍溶液2樟叶蜂4-5月施生物药剂 如:BT乳剂3丝绵木金星尺蛾4-5月施50%杀螟松1000倍溶液4地老虎类4-5月喷施生物药剂 如:呋喃丹5毒蛾类4-9月施50%杀螟松1000倍溶液6蓟马类5-6月施40%氧化乐果1000-1500倍溶液7蔷薇叶蜂5-6月施50%杀螟松1000-1500倍溶液8短蛾负蝗5-6月施50%杀螟松1000倍溶液9绿尾大蚕蛾5-7月喷施

28、生物药剂10大造桥虫5-10月施50%杀螟松1000倍溶液11红蜘蛛5-7月施73%克螨特乳油杯溶液12樟丛螟6月喷施生物药剂 如:BT乳剂13月季黑斑病6月施75%百菌清可湿性粉剂700倍溶液14月季白粉病6月施15%粉锈宁可湿性粉剂1500-倍溶液15刺蛾类6、7月喷施用生物药剂16蓑蛾类6-10月喷施生物药剂 如:花保 17蝽类7-8月施40%氧化乐果倍溶液18黄杨卷叶螟7-9月施50%杀螟松1000倍溶液19蚜虫开花前后施50%灭芽乳油1000-1500倍溶液20天牛用50%氧化乐果100倍喷于产卵处21蝼蛄类春秋根际泼浇50%辛硫磷乳剂1000倍溶液22鸢尾软腐病发病早期每15天施用

29、1:1:100波尔多液(6)除草杂草是影响植物正常生长原因之一,全部种植区杂草,最少每个月除草一次,除草方法能够采取化学除草和人工除草。化学除草优点:1)除草效果好,除草效果通常在80-90%,有可达100%。2)消除了杂草和苗木争夺肥、水、光危害,提升苗木质量和产量。3)省钱省力。4)化学除草使耕作降低到最低程度,有效地预防水肥流失。但化学除草也有不利一面,即轻易污染环境。所以,化学除草和人工除草二者相互结合,人工除草辅助化学除草,降低化学除草次数。除草剂有除草醚,草甘酸等。(7)抗旱技术方法每十二个月七月份-九月份是大连地域夏季,气温较高,在这段时间中常常是连续高温,所以要加强苗木抗旱工作

30、。依据不一样植物生长习性不一样,进行不一样程度浇灌,对水分和空气湿度较高树种,须在清晨或黄昏进行浇灌,浇水量依据土壤情况。(8)防汛防台方法和工作内容防台、防汛技术方法:高大乔木在台风来临前夕,以“预防为主,综合防治”对树木存在根浅、迎风、树冠庞大、枝叶过密和产地条件差等情况分别采取立支柱、绑扎、加大、扶正、疏枝、打地桩等方法。预防工作在六月下旬以前结束。a.立支柱:在台风来临前夕,应逐株检验,凡不符合要求支柱及其扎缚情况立即纠正。b.绑扎是一项流失方法,采取8号铅丝或绳索绑扎树枝,绑扎点衬垫橡皮,另一端固定。c.加土:坑槽内土壤,出现低洼和积水现象时,必需在台风来临之前加土,使根颈周围土保持

31、馒头状。d.扶正:通常在树木休眠季进行,但对树身已严重倾斜植株,在台风攻击之前立支柱,绑扎铅丝等工作,待台风过后立即做好扶正工作。e.疏枝:依据树木立地条件,生长情况,尤其是和架空线有碰撞可能枝条和过密树枝,采取不一样程度疏校后端短截。f.打地桩:是一项应急方法。关键针对迎风树干基部横置树桩,利用人行道边侧石,将树桩截成树干和侧石等距离长度,使树桩一端顶住树干基部,一头顶在侧石上。在整个台风季节,做到随时检验、补株。暴风雨、台风过后,对绿化带进行全方面检验,扶正歪斜植株并培土,重新进行支撑,并主动排水。对于倒伏而影响景观树木顺势拉倒,进行树冠修剪,并立即扶正。在六月下旬左右,留心天气情况改变和

32、天气预报,成立防汛防台小组。防汛防台小组组长由项目经理直接担当,组员包含现场协调员、气象资料搜索员、技术方法责任人等。A.在台风和汛期来临之前,搜集好气象资料,落实养护人员和技术人员、防护方法组织方案。B.组织人员现场查看。针对存在问题立即采取方法补救,对于采取技术方法,施工结束后进行施工质量检验。C.在汛期和台风中,不时到现场进行检验,一有问题立即采取方法。汛期和台风后,立即采取补救方法。D.对于在这个过程中出现重大问题,立即向主管城建局汇报,商讨处理方法。在台风和汛期中注意提醒养护人员安全问题。一、二级树木:1.群落结构。树木结构合理,有较完整层次和不少于两层林木结构。黄土不裸露。2.植物

33、生长。植物生长良好,空间分布合理,树型符合其自然特征,整形植物应保持其形态,局部要求合适控制生长速度。地被植物中宜为观花或观叶品种。3.杂草控制。无大型野草,无缠绕性、攀缘性杂草。路边及零星区域杂草控制在5cm以下,并不得蔓延到路面、花树坛。不影响景观效果。4.设施设备。园林建设和构筑设施基础完好,树坛整齐。二、三级树木:1.群落结构。种植片状或带状,有完整绿化效果。2.植物生长。植物生长健康,整年有绿色效果,无枯枝烂头、无死树。应有30%面积种植粗放地被植物。没有地被植物区域杂草高不超出25cm。或用有机物覆盖。3.杂草控制。藤类杂草应予清除。4.设施设备。有必需设施,无沉积垃圾。(二)草坪

34、养护方法1.浇灌和排水浇灌要湿透根系层,湿浸土层深度为100mm,浇灌量依据土质、生长久、品种等确定。浇灌时期可安排在夏季勤浇水,同时宜早、晚浇保持生长。通常采取喷灌方法,也可用浸灌方法。2.施肥当温度、水分等条件有利草坪生长时应进行施肥,当环境不适或病虫害时应避免施肥。冷地型草最关键施肥时间是春末;其次是秋季。用滴式或旋转式撒播机施颗粒肥料,经过其离地面几厘米小孔,将肥料直接落在地上,可调整孔大小来改变施肥量。施颗粒肥时叶面应是干。液体肥料经过喷雾设备进行喷施,每100cm2使用12-20L水脂混合液。施肥后应立即浇水,使肥料离开叶子,以防灼伤。假如施肥过量,应用较大水量浇灌。3.修剪a.高

35、度、每次修剪草量不能超出叶子1/3,也不能伤害根茎。当受不良影响时,应提升修剪高度。如:冷地型草在生长季节早期和晚期出现低温时,可剪得高部分;病虫害等使草坪受伤害时应剪低部分;树下生长草坪,因遮荫而常常处于瘦弱状态,应剪较高,以适应遮荫条件。有时则须修剪得低些,如:休眠期可剪得比可耐底低高温度略低些;生长季节开始以前, 可剪得低并运走枯叶,以加速春季返青。b.次数取决于草生长速度、环境条件。冷季型草要保持常常修剪。其它较冷季节里,降低次数。施肥量大、浇灌多草坪,生长较快,修剪次数要多。假如草长过高,要一次剪到正常高度,应定时间隔剪草。4.病虫害防治a病害序号病害名称症状方法1炭疽病不规则褪绿,

36、呈黄色小片红棕色草斑大量黑色刺状分生孢子盘。50%褪菌可湿性粉剂600-800倍;80%代森锌粉剂100倍;1:1:200波尔多液15ml/ m22褐斑病叶有云斑状黄褐斑,直立茎褐色腐败叶卷萎;果岭草坪棕褐圆斑淡褐色,边缘灰黑色菌丝“烟雾”环。50%多菌灵可湿性粉剂1000倍,2-4次,7-10天一次;1%等量式波尔多液;2%多菌灵可湿性粉剂100-200倍。3铜斑病叶浅红小斑铜色或粉色大斑,直径2-7cm。50%多菌灵可湿性粉剂800-1000倍;50%托布津可湿性粉剂1000倍。4腐霉枯萎病直径5-15cm圆斑或长条纹黑色油污斑早晨可见白色蛛网状菌丝体。25%多菌灵可湿性粉剂600-800

37、倍,50%托布津可湿性粉剂1000倍。5银元斑块病叶淡黄色条纹或斑块,边缘浅红棕色白色圆斑,银元大小早晨可见白色蛛网状菌丝体。50%多菌灵可湿性粉剂800倍;50%代森锌粉剂600倍;增施肥。6锈病叶有小黄点大斑,且沿叶方伸展病斑突起,散出黄褐色夏孢子锈色干枯死亡。25%粉锈宁可湿性粉剂-3000倍,25%甲基托布津可湿性粉剂1000倍。25%多菌灵可湿性粉剂800倍。7白粉病叶表明色菌丝体叶褪绿死亡,病株灰色如面粉。25%粉锈宁可湿性粉剂-3000倍,25%甲基托布津可湿性粉剂1000倍。8黑粉病叶黄色长条纹灰色黑色表皮破裂,叶端下卷90%CuSO41000倍;50%福美双可湿性粉剂500-

38、800倍;清除枯草层。(1)中耕除草 麦冬植株矮小,如不常常除草,则杂草滋生,妨碍麦冬生长。裁后半月就应除草一次,510月杂草轻易滋生,每个月需除草12次,入冬以后,杂草少,可降低除草次数,除草时结合进行锄松表上。 (2)追肥 麦冬生长久较长,需肥较多,除施足基肥外,还应依据麦冬生长情况,立即追肥。通常追肥3次以上,第一次在7月中旬。每公顷施猪粪尿3000037500千克,腐熟饼肥7501500千克。第二次在8月上旬,每公顷施猪粪尿3750045000千克,腐熟饼肥7501500千克,草木灰1500-2250千克。第三次在11月初,每公顷施猪粪尿3000037500千克,腐熟饼肥750干克。追

39、肥时氮肥不宜过多,以免引发地上部分徒长。浙江产区,除基肥外,栽植时在穴中施些过磷酸钙,混拌在土中,以提升产量。裁后半月麦冬返青时,每公顷施11250千克清水类,过磷酸钙1125千克,7月份每公顷再施人粪尿18750千克,加过磷酸钙195千克。春秋两季是块根膨大和根茎伸长增多时期,同时分率旺盛,此时应重施磷、钾肥,故于每十二个月3月份和9月份分别进行追肥,先浅松表土,每公顷施过磷酸钙或腐熟饼肥7501500千克,再施人粪尿1875022500千克,在11月每公顷再施草木灰22503000千克,以利植株生长和越冬。 (3)浇灌 麦冬宜稍湿润土壤环境,需水分较多,除栽植后应立即灌水浸润田土,促进幼苗

40、快速发出新报外,5月上旬,天气旱热,土壤水分蒸发快,亦应立即灌水,如遇冬春干旱,则应在2月上旬前灌水12次,以促进根块生长。 (三)养护进度计划及控制方法养护总进度计划确保方法:为了顺利完成本养护工作,确保养护质量达成优良,制订下列方法:(1)组织确保方法:从组织上落实进度控制责任制,建立进度控制协调制度。在内部选好优异养护人员,各自分工成不一样人员。对不常见具种乔木提前了解熟悉。对养护所用机械设备全方面检修,排除故障。对于老化设备进行更新。(2)技术确保方法:编制养护进度计划实施细则,建立多级网络计划和养护作业周体系,强化养护进度控制。养护过程中,有专员协调各分工不一样养护人员,以免相互间发

41、生冲突。绿化养护应充足考虑到季节对苗木影响,考虑到天气原因影响,有针对性采取方法,引入优异设备,增加人员,以确保在要求范围内正常养护。(3)经济确保方法:确保资金供给,确保养护资源正常供给。(4)设备供给确保方法:充足发挥我企业设备优异优越条件,择优选择现在市场较为优异机械。合理调整人员使用设备,做到专业班组,设备专员管理。上述养护班组,全部是在我企业工作多年,对其人员资质技术水平,组织能力,工人素质全部很了解。我们在劳务协议安全协议中,明确双方目标和责任,劳务单位进场后进行技术、质量、安全和操作工序标准交底。以确保质量、安全、文明和各项目标实现。俗话说“三分种、七分养”期望我们用专业科学养护经验,用我们园林从业者细心和负责任态度把大连市甘井子区岭西路绿化工程养护好,为大连甘井子区美好明天贡献自己一份力量。 大连博文绿化工程 绿化养护项目部

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 考试专区 > 中考

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
