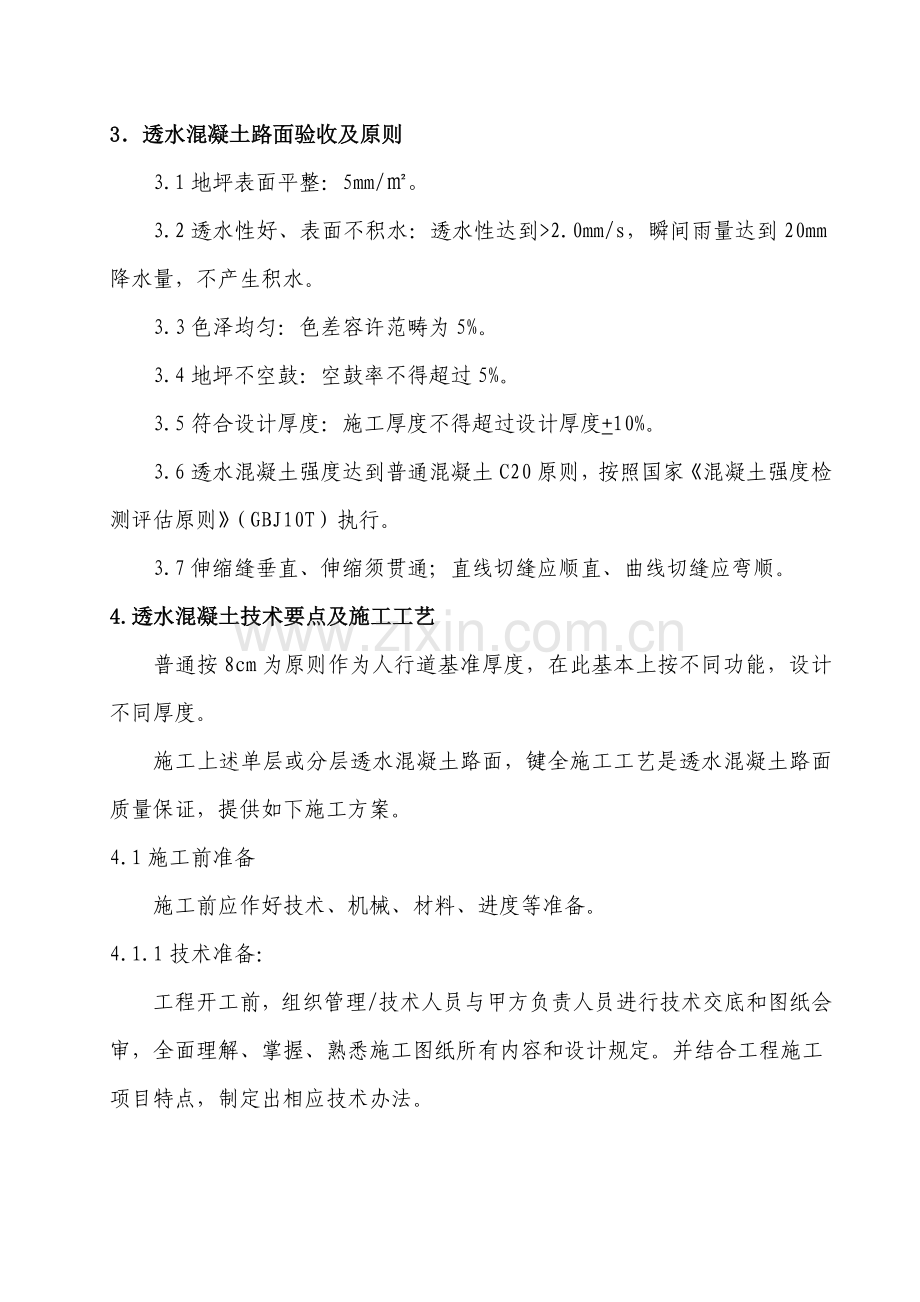

3.透水混凝土路面验收及原则
3.1地坪表面平整:5mm/㎡。
3.2透水性好、表面不积水:透水性达到>2.0mm/s,瞬间雨量达到20mm降水量,不产生积水。
3.3色泽均匀:色差容许范畴为5%。
3.4地坪不空鼓:空鼓率不得超过5%。
3.5符合设计厚度:施工厚度不得超过设计厚度+10%。
3.6透水混凝土强度达到普通混凝土C20原则,按照国家《混凝土强度检测评估原则》(GBJ10T)执行。
3.7伸缩缝垂直、伸缩须贯通;直线切缝应顺直、曲线切缝应弯顺。
4.透水混凝土技术要点及施工工艺
普通按8cm为原则作为人行道基准厚度,在此基本上按不同功能,设计不同厚度。
施工上述单层或分层透水混凝土路面,键全施工工艺是透水混凝土路面质量保证,提供如下施工方案。
4.1施工前准备
施工前应作好技术、机械、材料、进度等准备。
4.1.1技术准备:
工程开工前,组织管理/技术人员与甲方负责人员进行技术交底和图纸会审,全面理解、掌握、熟悉施工图纸所有内容和设计规定。并结合工程施工项目特点,制定出相应技术办法。

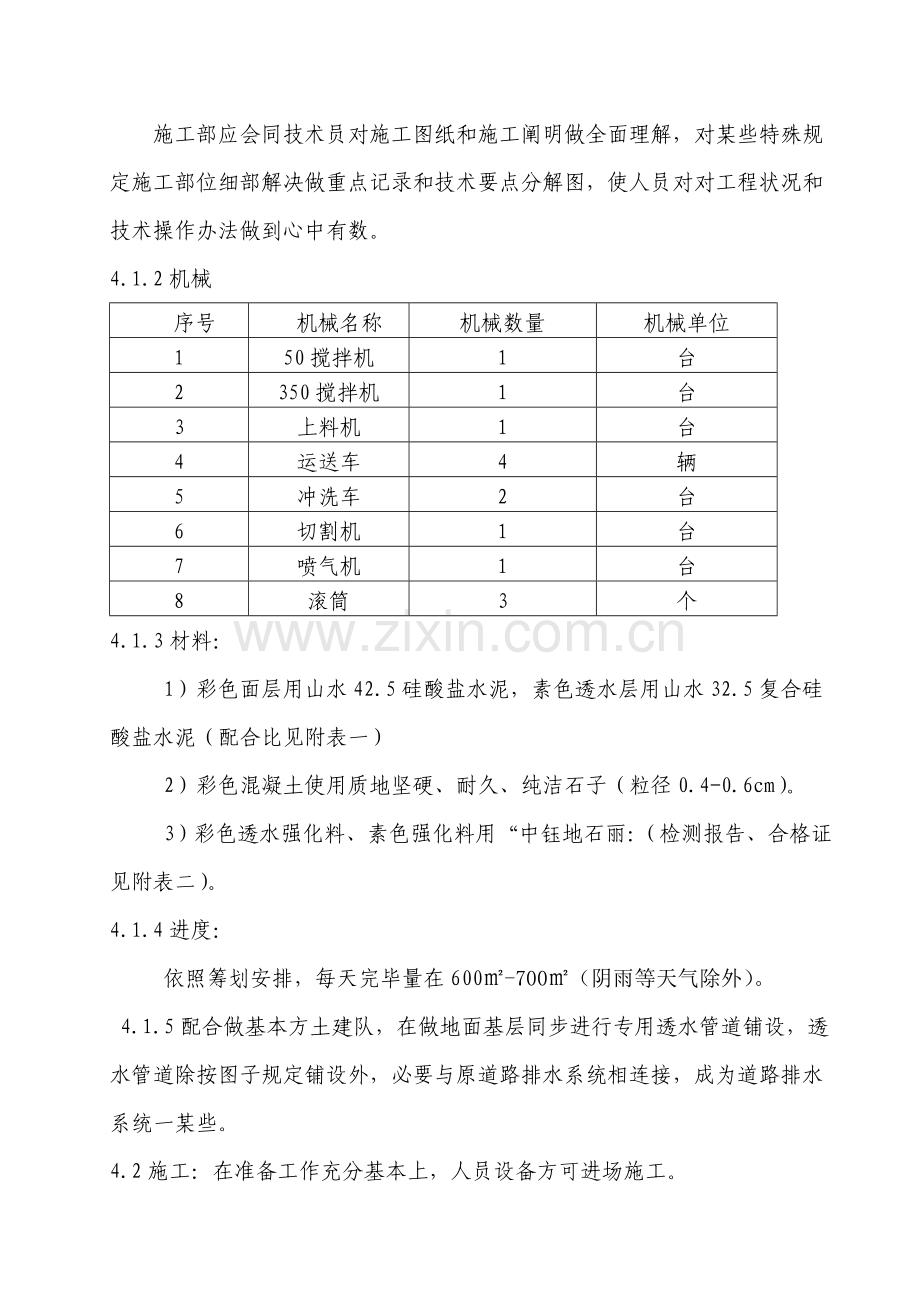

施工部应会同技术员对施工图纸和施工阐明做全面理解,对某些特殊规定施工部位细部解决做重点记录和技术要点分解图,使人员对对工程状况和技术操作办法做到心中有数。
4.1.2机械
序号
机械名称
机械数量
机械单位
1
50搅拌机
1
台
2
350搅拌机
1
台
3
上料机
1
台
4
运送车
4
辆
5
冲洗车
2
台
6
切割机
1
台
7
喷气机
1
台
8
滚筒
3
个
4.1.3材料:
1)彩色面层用山水42.5硅酸盐水泥,素色透水层用山水32.5复合硅酸盐水泥(配合比见附表一)
2)彩色混凝土使用质地坚硬、耐久、纯洁石子(粒径0.4-0.6cm)。
3)彩色透水强化料、素色强化料用“中钰地石丽:(检测报告、合格证见附表二)。
4.1.4进度:
依照筹划安排,每天完毕量在600㎡-700㎡(阴雨等天气除外)。
4.1.5配合做基本方土建队,在做地面基层同步进行专用透水管道铺设,透水管道除按图子规定铺设外,必要与原道路排水系统相连接,成为道路排水系统一某些。
4.2施工:在准备工作充分基本上,人员设备方可进场施工。
4.2.1立模:
施工人员在一方面须按设计规定进行分隔立模及区域立模工作,立模中须注意高度、垂直度、泛水坡度等问题。道路两边80cm为灰色透水砼地坪,中间6.4m为红色透水砼地坪。全运广场在甲方铺设大理石分隔带和飘带分隔带基本上,乙方按由内到外顺序施工:先浅灰色地面铺装,后飘带铺装。
4.2.2搅拌:
搅拌器:依照工程量大小,配备不同容量机械搅拌器,机械搅拌器一定范畴内地面处,应设立防止水和物料散落接料设备(如方型板式斗类),保护施工环境卫生,减少施工后清理工作。
搅拌时按透水砼配合比及投料顺序将物料投入搅拌机,先将胶结料和碎石搅拌约30秒后,使其初步混合,再将规定量水分2-3次加入继续进行搅拌约1.5-2分钟。视搅拌均匀限度,可恰当延长机械搅拌时间,但不适当过长时间搅拌。彩色面层与素色构造层分开搅拌。
注意事项:
(1)施工现场须专人负责物料配比。
(2)严格控制水灰比,即控制水加入量,水在搅拌中分2-3次加入,不容许一次性加入。
(3)为使物料搅拌均匀,恰当延长机械搅拌时间,但不适当过长。
4.3运送
透水混凝土属干性混凝土料,起初凝快,普通依照气候条件控制混合物运送时间,运送普通控制在10分钟以内,运送过程中不要停留。
4.4摊铺浇注成型:
(1)底层
透水混凝土属干性混凝土料,起初凝快,摊铺必要及时。对于人行道面,大面积施工采用分块隔仓方式进行摊铺物料,其松铺系数为1.1。将混合物均匀摊铺在工作面上,用刮尺找准平整度和控制一定泛水度,然而平板振动器(厚度厚用平板振动器)或人工捣实。但不能振捣密实,影响透水效果。
(2)表层
将有色混合物均匀摊铺在基层工作面上,用括尺找准平整度(条件容许状况下也可采用滚筒平整器整平),最后用抹合拍平,抹合不能有明水。
注意事项:
(1)松铺系数即为物料摊铺高度高于实际高度比,按透水混凝土干湿度,普通采用1.1-1.5之间。
(2)摊铺时尽量迅速和对的。
(3)因透水混凝土其孔隙率大,水分散失快,当天气温度高于35度时,施工时间应宜避开中午,适合在早晚进行施工。
4.5养护:
透水混凝土与水泥混凝土属性类似,因而摊铺结束后,经检查标高、平整度均达到规定后。当气温较高时,为减少水分蒸发,宜及时覆盖塑料薄膜,以保持水分。也可采用洒水养生,所有养生期不得少于7d,使其在养护期内强度逐渐提高。
洒水养生,透水混凝土在浇筑后1天开始洒水养护,高温在8小时之后开始养护,但淋水时不适当用压力水直接冲淋混凝土表面,应直接从上往下淋水。透水混凝土湿养时间不少于7天。
养生时间应依照施工温度而定,普通养生期为14-21天,高温时不少于14天,低温时不少于21天,5℃如下施工,养生期不少于28天。
4.6涂保护剂
待表面混凝土成型干燥后在3天左右,涂刷透明封闭剂,增强耐久性和美观性。防止时间过会使透水混凝土孔隙受污而堵塞孔隙。
4.7伸缩缝及膨胀缝设立
4.7.1伸缩缝间距4-6m,宽度1cm。
4.7.2膨胀缝间距25-35m,宽度2cm。
5.质量管理办法
本工程质量管理目的是合格工程,为了保证这一质量目的实现,在项目部建立以项目经理为主质量保证和管理体系,建立完善管理制度,把质量目的分解,并贯彻到班组个人。
5.2.1在现场建立质量管理体系,建立专职质检员制度,在主任工程师和项目经理领导下,负责施工过程中技术问题和质量检查,监督工作。
5.2.2依照国家关于技术规范和设计技术规定,编写工程施工方案,报总包、监理单位批准后用以指引施工。
5.2.3建立技术交底制度,施工前由专职质检员向下一级执行人员进行质量技术交底,使详细操作人员明白质量目的,操作原则,技术参数等详细规定。
5.2.4建立严格自检制度,从定位放线至寻常养护,均实行全面自检工作,建立自检、互检、监检三位一体质检体系。
5.2.5全面实行质量管理工作,在各施工机组开展QC小组活动。
5.2.6加强技术资料管理工作,施工机组要及时精确地填写各项原始记录。技术人员收集整顿关于资料,重要技术资料涉及:
⑴开工报告;
⑵技术质量交底和安全交底;
⑶定位放线记录及验收报告;
⑷施工组织设计及审批意见;
⑸工程洽商及会议记录;
⑹设计变更告知单;
⑺隐蔽工程验收记录;
⑻施工登记表;
⑼施工平面图;
⑽工程竣工质量验收报告;
⑾施工日记;
6.安全保证办法
本工程施工安全生产总目的为:杜绝重大伤亡事故,轻伤安全事故控制在2%以内,实现“四无”(即无重伤、无死亡、无中毒、无火灾)。创立文明工地。施工安全办法都将明文张贴并由安全组自始至终监督执行。
6.1未经特别批准仓库内不准使用明火,不准吸烟。
6.2工地与居住地设备设备2个暂时用电箱,以便施工用电操作和避免由于线路过长酿成事故。开关箱设立必要正规,闸刀溶燃片不得用其她金属代替。
6.3施工用电要按照安全原则安装和架设,禁止电线在地面拖行,使用用电工具必要有良好接地保护。禁止使用已经破损或绝缘性能不良电线。
6.4施工用暂时设施必要符合安全规定并且安装牢固。
6.5做好防火办法,现场按照消防规定安装配备灭火器并定期检查和保障。加强防火安全教诲,提高防火安全施工意识。
6.6施工人员持证上岗,加强个人安全保卫工作,禁止非工作人员进入施工现场,并设立明显标志。
7.工期施工办法
7.1工期保证办法
工期目的实现,是一项以施工质量、安全、设备、人员管理,后勤保障等为重要内容系统工程,项目经理部应当以强化施工现场管理为纲,以人为本,充分调动参加工程施工所有人员积极性,一方面做好人员组织贯彻、管理制度贯彻、设备机具及后勤保障贯彻等项工作。
7.1.1应充分做好各项施工准备工作,要做到分工到人,定期、定位。组建专门班子负责组织机械设备进场各项施工准备工作。
7.1.2加强设备现场维护保养,履行定期强制保养制度,保障机械设备完好率和运用率。如果浮现不可预见因素而影响主导工期时,应随时从基地抽调设备,保证工期准时完毕。
7.1.3牢固树立:没有质量进度是零进度、负进度;无安全保障进度是零进度、是负进度思想意识,对职工进行以安全生产保工期,以质量保工期教诲。开展以比质量、比安全为重要内容劳动竞赛活动。
7.2夜间施工办法
夜间施工,除遵守寻常规定安全操作规程外,还应做到如下几点:
7.2.1夜间施工必要安装车前灯和场区照明灯,其照度应保证司机对机械运营观测和控制,同步应保证对观测施工记录效果。
7.2.2由于夜间施工特殊性,在实行夜间施工前,应对所用施工设备和索具进行全面检查,每个夜班结束后,应在白天安排专人对夯机和索具等进行检查,保证100%完好率。
7.2.3保证夜班工人充分睡眠,并安排专职管理人员夜间值班。
8、项目部构成及人员(附后)
9、透水混凝土配合比
透水混凝土(pervious concrete)是一种多孔轻质高强度混凝土,其构造特点是采用特定粒径骨料作为骨架,水泥强化料包裹在骨料表面作为胶结层,两者互相胶结,并经水化硬化后形成具备持续孔隙构造混凝土。
9.1透水混凝土构造层配合比(质量比):
①构造层:1m3透水混凝土中应有
胶凝材料:水:骨料=400:120:1500(Kg)
②面层:1m3透水混凝土中应有
胶凝材料:水:骨料 =400:120:1500(Kg)
9.2阐明
9.2.1胶凝材料是由强化料和我水泥构成,①面层:强化剂(彩色):水泥=1:3;②构造层:强化剂=水泥用量×2%。其中水泥为普通硅酸盐水泥,标号为32.5。
9.2.2水必要是干净水。
9.2.3骨料重要是石子,可依照构造层厚度,粒径规定0.4-0.6cm。
10. 结束语
咱们将以“建设单位满意”为工作目的,严格按既定方案和《施工规范》组织施工,保证工期、质量、安全三项指标,价格最优、服务最优,以优良管理提供优质产品。
项 目 总 指 挥
刘运初
施 工 机 构 框 图
工地技术负责人
苏春生
资料员
石金岭
质检员
胡霄飞
项 目 经 理
史作亚
安 全 管 理
高红霞
质 量 管 理
宋敏
测量员
汪涛
材料员
王维丽
安全员
王艳娟
施工员
崔舒怡
经 营 管 理
宋敏
彩色透水砼
二 班
彩色透水砼
一 班
展开阅读全文
