收藏 分销(赏)

综合标准施工组织设计扶贫道路.doc

上传人:精*** 文档编号:2371936 上传时间:2024-05-29 格式:DOC 页数:45 大小:167.54KB 下载积分:14 金币
下载 相关 举报
综合标准施工组织设计扶贫道路.doc_第1页
第1页 / 共45页
综合标准施工组织设计扶贫道路.doc_第2页
第2页 / 共45页


点击查看更多>>
资源描述

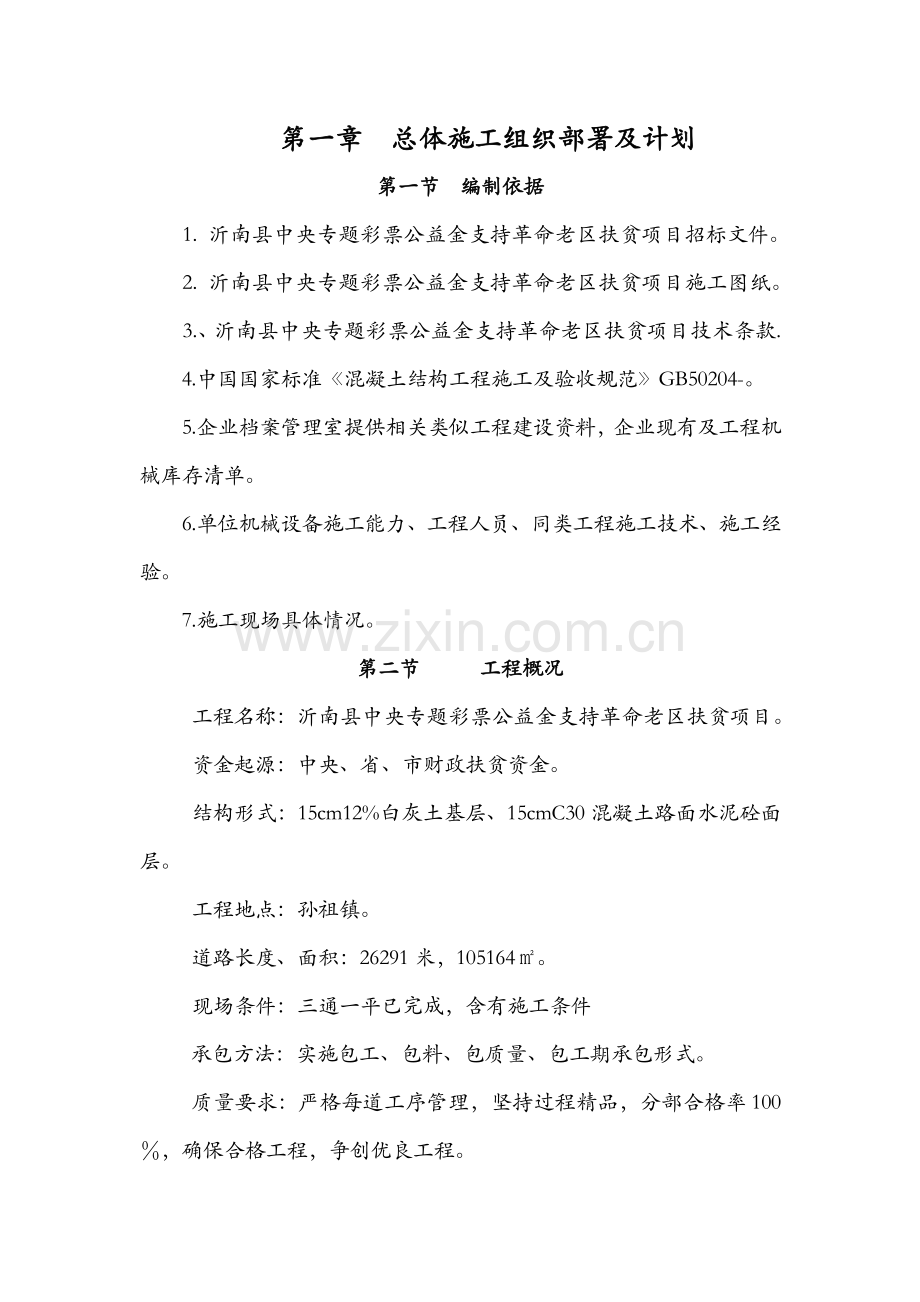

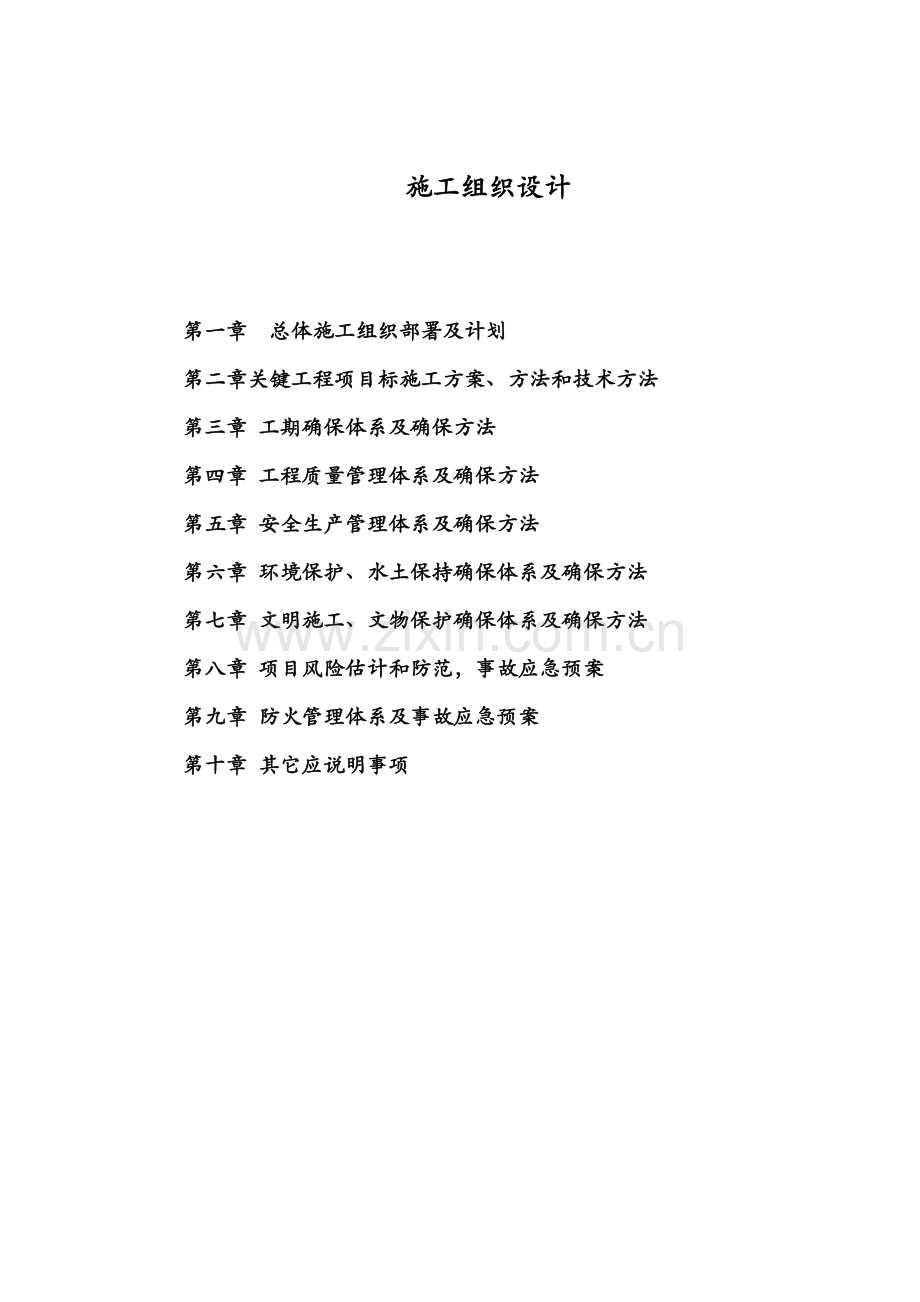

施工组织设计 第一章 总体施工组织部署及计划 第二章关键工程项目标施工方案、方法和技术方法 第三章 工期确保体系及确保方法 第四章 工程质量管理体系及确保方法 第五章 安全生产管理体系及确保方法 第六章 环境保护、水土保持确保体系及确保方法 第七章 文明施工、文物保护确保体系及确保方法 第八章 项目风险估计和防范,事故应急预案 第九章 防火管理体系及事故应急预案 第十章 其它应说明事项 第一章 总体施工组织部署及计划 第一节 编制依据 1. 沂南县中央专题彩票公益金支持革命老区扶贫项目招标文件。 2. 沂南县中央专题彩票公益金支持革命老区扶贫项目施工图纸。 3.、沂南县中央专题彩票公益金支持革命老区扶贫项目技术条款. 4.中国国家标准《混凝土结构工程施工及验收规范》GB50204-。 5.企业档案管理室提供相关类似工程建设资料,企业现有及工程机械库存清单。 6.单位机械设备施工能力、工程人员、同类工程施工技术、施工经验。 7.施工现场具体情况。 第二节 工程概况 工程名称:沂南县中央专题彩票公益金支持革命老区扶贫项目。 资金起源:中央、省、市财政扶贫资金。 结构形式:15cm12%白灰土基层、15cmC30混凝土路面水泥砼面层。 工程地点:孙祖镇。 道路长度、面积:26291米,105164㎡。 现场条件:三通一平已完成,含有施工条件 承包方法:实施包工、包料、包质量、包工期承包形式。 质量要求:严格每道工序管理,坚持过程精品,分部合格率100%,确保合格工程,争创优良工程。 工期要求:在确保质量前提下,严格根据协议工期组织施工,确保工期90日历天。 安全目标:杜绝各级伤亡事故,确保达成优良工程,现场安全达标生产标准。 文明目标:确保安全文明施工工地。 材料质量标准:工程所需材料均应符合国家及地方要求相关质量标准,双控材料必需有出厂合格证、化验清单及市中心试验室等相关部门出具复试汇报。 第二章关键工程项目标施工方案、方法和技术方法(尤其对关键、关键和难点工程施工方案、方法及其方法) (一)关键施工工艺方案 1.施工工艺步骤 (1) 施工准备 项目开工前,项目部应根据企业要求并结合实际情况组织对施工现场进行总体策划,关键内容包含:平面部署策划、办公区策划、五通一平计划、临时设施计划、施工用电计划等。 (2) 测量放样 施工测量放样是工程建设关键步骤,是技术管理工作关键组成部分。它既是工程建设施工阶段关键技术基础工作,又为施工和运行安全提供必需资料和技术依据。 测量过程中严格按摄影关规范进行施测,使用全站仪交会法放样时仪器严格对中整平。水准扶尺时使标尺垂直,观察过程中确保水准尺稳定性。同时观察过程中避免仪器安置在轻易震动地方,假如临时有震动,确定震动源造成震动消失后,再测量。 (3)场地清理 场地清理施工前,在全方面熟悉设计文件和设计交底基础上,进行现场调查、统计、核实施工范围内障碍物及一切需拆迁附着物(如地下电缆、光缆、管线等),并和相关部门立即联络处理。 (4) 老路面层破碎 水泥路面破碎机是针对水泥路面改造而开发专用设备,可实现自动控制,现在在中国尚属首创。此种机械是将原有旧水泥路面根本打坏,直接作为基层或底基层,无须把破损后水泥面板搬走,既节省了路基材料及运输成本,又达成环境保护和节能降耗目标。 (5)基层压实 (6)支立模板和安设钢筋(拉杆和传力杆) 模板接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水;    模板接缝处应严密,预件应安置牢靠,缝隙不应漏浆,应小于1¸5mm。  模板和混凝土接触面应清理洁净,模板隔离剂应涂刷均匀,不得漏刷或沾污钢筋。 钢筋分类绑扎完成后,根据施工图纸摆放。 (7) 钢筋、模板制安验收 钢筋安装完成以后,在浇筑混凝土之前,应进行钢筋隐蔽工程验收,其内容包含:  (1)纵向受力钢筋品种、规格、数量、位置等;  (2)钢筋连接方法、接头位置、接头数量、接头面积百分率等; (3)箍筋、横向钢筋品种、规格、数量、间距等。 (4)预埋件规格、数量、位置等。  钢筋隐蔽工程验收前,应提供钢筋出厂合格证和检验汇报及进场复验汇报,钢筋焊接接头和机械连接接头力学性能试验汇报。 (8)洒水润湿基层 (9)商品砼送至现场 (10)摊铺混凝土 浇筑混凝土应连续进行,如必需间歇,其间歇时间应尽可能缩短,并应在前层混凝土初凝之前,将次层混凝土浇筑完成。间歇最长时间应按所用水泥品种、气温及混凝土凝结条件确定,通常超出2h应按施工缝处理。(当混凝土凝结时间小于2h时,则应该实施混凝土初凝时间)  (11) 振捣混凝土 使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移 动,次序进行,不得遗漏,做到均匀振实。移动间距小于振捣作用半径1.5倍(通常为20--30cm,)。振拇上一层时应插入下层5一lOcm,以使两层砼结合牢靠。表面振动器(或称平板振动器)移动间距,应确保振动器平板覆盖已振实部分边缘。振动器使用时,振捣器距离模板不应大于振捣器作用半径0.5倍,且不宜紧靠模板 (12)提浆、刮平 (13)机械抹平 (14)机械抹光 (15)拆模 对于有同轴度要求产品,应全部在动模或在定模成型。假如分别在动模或定模内成型,则会因模具合模不正确而难于确保其同轴度要求。 选择分模面时,应考虑减小因为脱模斜度造成产品大小端尺寸差异。假如产品较高,若型腔设在动模一侧,则因脱模斜度造成产品大小端尺寸差异较大,当产品不许可有较大脱模斜度时,采取此种结构肯定使脱模困难。 (16) 机械锯缝 ①、横向缩缝:横向缩缝采取锯缝法,当混凝土强度达成设计强度20~30%时用混凝土切缝机切割,为预防断板,严格控制切缝时间,从时间上控制,通常在10~12小时内切割,伴随气温上升和下降,将有所调整,宁早不晚,宁深不浅;  ②、纵缝:胀缝应和路面中心线垂直,而且缝隙宽度大小一致,缝隙中不得有浆,施工时在已浇筑好混凝土板缝壁上涂涮沥青,然后再浇相邻混凝土面板; (17)填缝 (18) 机械刻纹:用机械在干砼路面上均匀刻上纹。 (19)养护 混凝土需湿润养护,以预防混泥凝土水分蒸发或风干过快,而产生缩裂。确保混泥土水化过程顺利进行,本工程采取草袋养生,天天均匀洒水几次,常常保持潮湿状态。并做好成品保护,严禁车辆通行。 (20)开放交通。 2.施工方法 2.1砼浇筑前施工准备 施工准备关键包含原材料准备和检验、施工场地路面基层检验验收和和施工机械准备。 (1)本工程选择外购商品混凝土,由搅拌站提供混凝土配合比设计及开盘判定; (2)基层准备及放样:将基层上杂物及浮土清除洁净,并复核基层标高、坡度及平整度,达成施工规范标准。然后恢复中线,每10m一桩,放出边桩,再拉出混凝土路面边桩,测量标高,在桩上标出路面设计标线位置。 (3)施工机械:包含模板、振捣器组、三辊轴振捣梁、钢筋制作设备(电焊机、弯筋机、切割机、空压机等)、洒水养护设备、发电机组等。 (4)技术准备:施工前应做好技术交底工作,同时建立完善质量控制体系,确保施工质量。开工前做好施工组织计划,安排好各工序衔接,以降低施工缝设置。 2.2模板安装 在摊铺混凝土前依据路面标高控制线先安装两侧模板,本工程选择钢模板,支模时严格控制模板平面位置和纵断高程,模板位置固定好,不得有移位,模板表面要平整,且相邻两模板接缝处平顺,表面高差符合规范及设计要求。 2.3混凝土运输 商品混凝土选择含有专业资质且质量信誉度很好混凝土供给商,选择专用混凝土罐车运输,每车必需随车携带混凝土开盘判定书,并由现场管理体人员检测塌落度并按取样频率取样制作试件; 2.4摊铺振动(路面摊铺必需采取三辊轴整平摊铺机) 2.4.1插入式振捣器使用: 1、插入式振捣器电动机通电后旋转时,若软轴不转,则电动机转向不对,任意调换两相电源线即可;若软轴转动棒不起振可摇摆棒头或将棒头轻磕地面,即可起振动。  2、作业中应使振动棒自然沉入混凝土,通常应垂直插入,并插到下层还未初凝层中5~10cm,以促进上下层向互胶合。     3、插入式振捣器振捣时,除了做到快插慢拔外,振动棒各插点间距应均匀。不要忽远忽近。通常间距不应超出振动棒有效作用半径1.5倍。 2.4.2三辊轴滚压方法和遍数: 2.4.3 料位高、低控制:在三辊轴整平机作业时,应有专员处理轴前料位高低情况,过高时,应辅以人工铲除,轴下有间隙时,应使用混凝土找补。 2.4.4 静辊整平: 滚压完成后,将振动辊轴抬离模板,用整平轴前后静滚整平,直到平整度符合要求、表面砂浆厚度均匀为止,静滚遍数通常为4~8遍。 2.5 表面砂浆控制:表面砂浆厚度宜控制在4mm1lmm,被振动轴提起向前推移水泥砂浆,逐步变稀浆,要人工刮除丢弃,刮除砂浆不能再用于路面内,上一作业单元水泥砂浆不得向下一个作业单元推赶。 2.6精平饰面 2.6.1整平饰面:①每车道配提浆滚杠一根,第一遍短距离一进一退拖滚或推滚,后长距离拖滚2遍。将水泥浆赶往前方,多作浆宜铲除(泌水过稀) ②抹面机往返2-3遍整平抹面  2.6.2精平饰面:抹刀和刮尺精平饰面:先用抹刀将抹面留下痕迹抹平,再用3m刮尺纵横各一遍,精平饰面后青面无任何抹面印痕,平整度达成要求要求。 拌和物运输铺筑完成时间1~2h(5~30度)。 2.7拉毛:墙面基层处理、验收→ 弹线、分格、粘条→刷封闭底漆 → 粘贴分割线 → 使用专用毛滚进行拉毛→刷弹性漆二道 → 刷面漆一道 → 局部修补   2.8切缝施工【切缝:通常应在浇注完后第二天进行(时间过长不轻易切割),应控制在混凝土终凝后 36~48小时内进行,这时混凝土强度已达成30%以上,切缝时不会破环其结构和影响其强度,如拖时间太长,首先可能因为水泥收缩而产生细裂缝,其次混凝土强度过高切缝困难。切割采取金刚石锯片,切缝间距通常为4~6m,切缝深度通常为混凝土板厚度1/4~1/3,缝宽5mm】 横向缩缝施工:横向缩缝为假缝,在临近胀缝三条缩缝内加设传力杆,传力杆应采取R235直径30mm光圆钢筋,长度为50cm。加工断口应垂直、光圆,必需采取锯断,不得挤压切断,用砂轮打磨掉毛刺,并加工成2~3mm圆倒角。在传力杆一端20cm长范围涂防锈漆,且涂防锈漆端在相邻板块中交错部署,传力杆搬运过程应预防变形和聚乙烯薄膜脱落。 纵向缩缝施工:路面纵向接缝均设置拉杆。拉杆中部10cm范围内涂防锈漆,拉杆是直径为14螺纹钢筋、长70cm,采取机械自动设置,间距为60cm。 胀缝施工:胀缝板传力杆安装好后,采取预浇方法加以固定,预浇高度以埋住传力杆为宜,并立即用振动棒捣实。 2.9面板养生 1)养生方法选择: 2)养生剂养生:采取喷洒养护剂养护方法,喷洒剂喷洒厚度必需确保养护成膜。喷洒剂品种和用量应依据ASTM标准试验方法来选择,满足保水率≥85%。保水率不合格或对水泥混凝土强度有影响养护剂不得使用。养护剂通常见量是每千克原液喷洒(3~4)m2 路面左右。 3)覆盖养生:将养护膜在路面梯次排开, 两相邻膜搭接宽度不少于50mm; 3、以10m左右距离为养护膜一个铺设阶段,反复以下工序:先洒水,直至路面游离水厚度为3mm~4mm,将排列好养护膜在路面向前滚动,使膜内高分子吸收材料充足吸水,至厚度为5mm~10mm。 膜要覆盖住混凝土块板两边侧壁边缘,并预留100mm~200mm压砂石用 2.10硬刻槽施工 切缝时机极为关键,要求在混凝土切缝时不崩边即可开始。切缝应尽早在窗口期切割。混凝土切缝时机和水泥用量,缓凝剂、集料类型和天气相关。在夏季施工时,通常切缝时间在施工完成后4~12小时。春秋季节有时需要到二十四小时。  决定切缝时间成熟方法是经过热电偶统计混凝土内部5cm深处温度(20分钟统计一次),通常经验是当成熟度达成360 温度小时。 路面切缝深度大于100mm,最低切80mm,检验小于80mm再次加深切缝。钢筋混凝土搭板切深以不切到钢筋为准。 2.11填缝施工 1)填缝材料:填缝剂 2)施工工艺:用橡胶填缝刀或适宜刮刀.将搅拌好填缝剂填入瓷砖缝隙内,按对角线方向或以环形转动方法将填缝剂填满缝隙。尽可能不在瓷砖面上残留过多填缝剂,并在物料凝固前用湿海绵或湿布定时清洁瓷砖表面。立即清除发觉任何瑕疵,并尽早修补完好。 2.12养护期:   ①、混凝土浇注后应尽早保温保湿养护,混凝土收光后,应立即进行养护,在混凝土表层罩塑料薄膜,加强混凝土浇筑后保温保湿养护,有条件地方可增加湿防布上面浇水加强保湿保温养护。保温保湿养护是预防混凝土路面干燥起砂、裂缝良好措施,养护时间不宜少于7天。   ②、当混凝土表面有相当硬度时,通常见手指轻压无痕迹,也可用湿草垫或湿麻袋覆盖,洒水养护时应注意水不能直接浇在混凝土表面上,当碰到大雨或大风时,要立即覆盖润湿草垫。天天用专员勤洒水养护,保持草垫或麻袋湿润。加入减水剂混凝土强度5天可达80%以上,此时可撤掉草垫或湿麻袋,放行通车后,仍需洒水养护2~3天。 2.13成品检测及交工验收: 3.商品混凝土抗压强度试块留置1组/100m3, 混凝土抗折强度试块取留置1组/200m3, 每工作班浇筑不足 100 m3 时,也留置一组。 (二)管涵施工方案关键工程施工方案、施工方法 一、 管涵施工 (一)管涵施工步骤  施工准备→测量放样→土方开挖→验槽→涵管安装→灌水试验→回填土方→交工验 (二)土方开挖  道路管涵工程沟槽在路基拓宽开挖结束后进行。管槽开挖采取小型反铲挖掘机挖沟,人工结合修整,由设计图可知,其基槽深约2.0米左右,可用反铲挖掘机单槽一次性开挖至距设计标高0.3m处,再由人工进行修底修坡。 开挖时依据各条排水沟走向,从排水沟下游向上游挖进。施工中注意边坡稳定,立即用潜水泵排除基槽积水,严禁基槽长久泡水。在挖至设计标高时,应立即安排人员进行清除余土,排干沟槽积水,做到基槽一开挖立即进行涵沟砌石施工,不得使基底暴露过久,基底设计标高以上30cm厚,不得提前挖除,应在管基施工同时方可挖除,若基底土壤已受扰动或超挖,用碎石砂扎实填平。基槽外一米以内不得堆土,同时堆土不得超出1.5米高。拟采取反铲挖掘机配合人工进行开挖,自卸汽车配合挖装。 (三)管涵施工  (1)运输和装卸:涵管在运输、装卸过程中,应采取防碰撞方法,避免管节损坏或产生裂纹。涵管装卸工作必需用经监理工程师同意吊具进行;除非取得监理工程师书面许可,不许可用滚板或斜板卸管。存放场地位置和装卸操作方法必需经监理工程师认可。 (2)施工要求 A、基础开挖  a基础开挖应符合图纸要求。当在原有浇灌水流沟渠修筑时挖临时过水通道保护好浇灌水流。  b基槽开挖后,应紧接着进行垫层铺设、涵管敷设及基槽回填等作业。假如出现不可避免耽搁,不管是何原因,在施工过程中应采取必需方法,保护基槽外露面不致破坏。  B、垫层和基座  a砂垫层应压实到设计要求密实度,其压实度应在90%以上,按重型击实法试验测定,砂垫层应分层摊铺压实,不得有离析现象,不然要重新拌和铺筑。 b灰土作垫层时,混合料配合比设计,承包人应在施工前报监理工程师同意;施工中要拌和均匀,分层摊铺,分层压实,其压实度应在90%以上,按重型击实法试验测定。  C、混凝土基座尺寸及沉降缝应符合设计图纸要求,沉降缝位置应和管节接缝位置相一致。  D、管涵基础应按图纸所表示或监理工程师指示,结合土质及路基填土高度设置预留拱度。  E、钢筋混凝土圆管涵成品质量  a、管节端面应平整并和其轴线垂直;斜交管涵进出水口管节外端面,应接斜交角度进行处理。管壁内外侧表面应平直圆滑,假如缺点小于下列要求时,应修补完善后方可使用;假如缺点大于下列要求时,不予验收,并应报监理工程师处理。  b、每处蜂窝面积不得大于30mm×30mm。 c、其蜂窝深度不得超出l0mm。  d、蜂窝总面积不得超出全方面积1%,并不得露筋。  F、管节混凝土强度应符合图纸要求,混凝土配合比、拌和均应符合相关规范要求。  G、管节各部尺寸,不得超出相关规范要求值。 (3)圆管涵敷设施工  1)管节安装从下游开始,使接头面向上游;每节涵管应紧贴于垫层或基座上,使涵管受力均匀;全部管节应接正确轴线和图纸所表示坡度敷设。如管壁厚度不一样,应便内壁齐平。  2)在敷设过程中,应保持管内清洁无赃物、无多出砂浆及其它杂物。 3)在软基上修筑涵管时,应按图纸和监理工程师指示对地基进行处理,当软基处理达成图纸要求后,方可在上面修筑涵管。 (4)管节接缝  本工程圆管管节采取承插式接缝,在承口端应先坐以干硬性水泥砂浆,在管口套接以后再在承口端环形空隙内塞以砂浆,以使接头部位紧密吻合,并将内壁表面抹平。管节接头及进出水口应按图纸要求进行防水处理,不得漏水和渗水。在填土覆盖前应按图纸要求或监理工程师指示进行潜水试验。 1.4质量确保方法  (1) 加强施工技术管理,严格实施以项目总工程师为首技术责任制,使施工管理标准化、规范化、程序化,认真熟悉施工图纸,深入领会设计意图,严格根据设计文件和图纸施工,搞清楚设计文件和施工规范、验收标准,施工人员严格掌握施工标准、质量检验及验收标准工艺要求,并立即进行技术交底,在施工期间技术人员要跟班作业,发觉问题立即处理。 (2)严格实施工程监理制度,施工队自检、经理部复检合格后立即通知监理工程师检验签认,隐蔽工程质量验收必需经监理工程师签认后方能隐蔽。  (3)项目经理部设专职质检工程师、工程队设兼职质检员,确保施工作业一直在质检人员严格监督下进行。质检工程师拥有质量否决权,发觉违反施工程序,不按设计图纸、规范及技术交底施工,或使用材料半成品及设备不符合质量要求者,有权阻止,必需时下停工令,限期整改并有权进行处罚,杜绝半成品或成品不合格。  (4)制订实施性施工计划同时,编制具体质量确保方法,没有质量确保方法不能开工。质量确保体系和方法不完善或没有落实应停工整理,达成要求后再继续施工。  (5)建立质量奖罚制度,明确奖罚标准,做到奖罚分明,杜绝质量事故发生。 第三章 工期确保体系及确保方法 一、工期目标 完全响应招标文件,6月29日完工,总工期90日历天。 二、工程施工进度确保方法 1、指挥机构快速成立立即到位 为加紧本协议建设,我单位将成立有力项目经理部,对内部指挥施工生产,对外负责协议推行及协调联络。项目部组员已经确立,一旦中标,即可快速到位行使职责。 2、施工力量快速进场 实施本协议施工队伍已定,现在已开始熟悉投标图纸,中标后按协议要求立即到位。机械设备将随同施工队伍按期进场,确保主体工程按时(或提前)开工。 3、施工准备抓早抓紧 立即做好施工准备工作,主动配合业主及相关单位办理征地拆迁手续,主动疏通地方关系,取得地方政府及相关部门支持,施工中碰到问题影响进度时,将统筹安排,立即调整,确保总体工期。 4、施工组织不停优化 以投标施工进度和工期要求为据,立即完善施工组织设计,落实施工方案,报监理工程师审批。依据施工情况改变,不停进行方案优化,使工序衔接。劳动力组织、机具设备、工期安排等有利于施工生产。 5、施工调度高效运转 建立从项目部到各施工队调度指挥系统,全方面、立即掌握并快速、正确地处理影响施工进度多种问题。对工程交叉和施工干扰应加强指挥和协调,对重大关键问题超前研究,制订方法,立即调整工序和调感人、财、物、机,确保工程连续性和均衡性。 6、强化施工管理、严明劳动纪律,对劳动力实施动态管理,优化组合,使作业队伍专业化、正规化。 7、实施内部经济承包责任制。既重包又重管,使责任和效益挂钩,个人利益和完成工作量挂钩,作到多劳多得,充足调动施工队、个人劳动主动性和发明性。 8、安排好冬、雨季施工 依据当地气象、水文资料,有预见性地调整各项工作施工次序,并做好预防工作,使工程能有序和不间断进行。 9、加强机械设备管理 切实做到加强机械设备检修和维修工作,配齐维修人员,备足常见备件,确保机械正常运转,对关键工序贮备一定备用机械,确保机械化施工顺利进行。 10、确保劳力充足、高效,依据工程需要,配置充足技术人员和技术工人,并采取各项方法,提升劳动者技术素质和工作效率。 第四章 工程质量管理体系及确保方法 一、工程质量管理体系 本工程质量确保体系实施各项目工程师负责制,企业确保各项目工程师能独立行使职权。 二、 确保工程质量技术组织方法 1、通常质量确保方法 在该工程施工前应优异行技术交底。项目质量检验员随时检验工序质量情况,对出现轻微质量问题,下达工程质量问题整改通知单,限期整改,并经过工长、检验员复验后方可进行下道工序施工。 编制工程质量奖罚条例,严格实施,对质量好给予奖励,质量出现问题要对该班组及操作者进行罚款处理。 和监理方共同协商,印发分项工程质量检验表格,双方共同实施。 以创优质工程为目标,严把“六关”,即图纸会审关;技术交底关;严格按图纸和标准施工操作关;材料半成品检验关;按验收评定标准验收关;提升施工管理人员素质关。 2、质量管理程序 工序验收、交接程序 一道工序完成后,首先由质检员按要求检验工程质量,发觉不合格责令施工队立即进行处理。如合格,由质检员填报工序报验资料,并上报监理。当监理验收合格后,在工序报验单上签字认可并返回施工单位资料后,由质检员通知施工队进入下道工序施工。 内部工序交接全部采取书面形式由上下工序双方签字认可,由下道工序作业人员和成品保护责任人同时签字确定,并保留工序交接面材料,下道工序作业人员对预防成品污染、损坏或丢失负直接责任,成品保护设专员,对成品保护负责监督、检验责任。 材料采购质量程序控制 物资部委托分承包方进货,事先已对分承包方进行了认可和评价,建立合格分承包方档案。物资部定时对分承包方业绩进行评审、考评,并做统计,不合格分承包方从档案中给予除名。 原材料、半成品质量控制。施工中用钢材、水泥、砖、沥青等有出厂合格证书,并经复检合格后使用。原材料、半成品分类分规格堆放,挂标识牌。对材料、设备有疑问严禁进货。 加强检测,对所进材料抽样检验和试验,并做好标识。当对其质量有怀疑时,应加倍抽样或全数检验。 质检人员每个月对不合格半成品、成品或不合格原材料进行统计分析,对部分轻易出现质量通病工序,分析该工序所用材料、工艺、生产设备、操作规程、操作人员技艺或其它原因,对质量不一样影响,区分对待并提出预防方法。 3、质量确保体系 组建以项目经理领导、技术责任人中间控制、质检员现场检验和监督抽查质量管理体系。在施工中设置专职质量检验员,实施内部三检制,即施工队自检,质检员抽检和现场检验,最终技术责任人签字验收。使工程中每一个工序,每一个分项全部在质量确保体系监督之下,切实确保本工程达成优良标准。(附项目质量确保体系框图) 4、关键工序质量控制方法 路槽质量控制方法 路槽开挖前,由施工员在地面上测设出路槽边线,由质检员检验无误后,经技术责任人同意,挖掘机才能开挖。 开挖进行时,由施工员随时检验路槽边坡和槽底高程,立即向挖掘机司机沟通,按要求放坡,并避免槽底超挖。 混凝土质量控制方法 严格按配合比进行砼拌和工作,由质检员监督抽查搅拌配比和砼塌落度,并按要求制作砼试块。 路基完成后施工员应立即向质检员报检,质检员应立即抵达现场进行高程、直顺度和平整度检验,并拿出检验结果。如有问题立即处理。 路基完成后常常洒水,并用草垫立即覆盖,作好保温养护方法。 砌筑体质量控制方法 砖、砂、水泥、砂浆配合比均要严格控制质量,不符合要求果断不准使用。 放线应正确无误,并常常检验砌筑位置和坡度。 砌筑时严格按规范进行,确保砌筑质量。 路槽质量控制方法 路槽施工前,由施工员测设出道路边线,并由质检员检验无误后,经技术责任人同意,才能进行路槽施工。 路槽挖土应由施工员随时检验高程,尽可能避免超挖;路槽填土严禁使用腐植土、垃圾土;路槽以下树根等杂物应清除洁净。 路槽碾压前应检验原土含水量,如含水量过大,应采取晾晒、换土等措施处理,因工期较紧和施工时处于雨季,提议用8%灰土换填,处理方法应报监理同意,严禁盲目碾压。 路槽一定要处理完成,并经检验合格后,才能进入下道工序。 C30水泥砼面层控制方法 首优异行测量放线,定出控制桩,拉好控制钢丝绳,摊铺机自动控制系统正确触在控制钢丝绳上。 严格根据配合比要求添加水泥和碎石,常常检测配合比。要依据天气情况,进行洒水养生。在养生结束后,进行切割缝,用土工布铺盖。碾压完成进行养生后,应封闭交通。 5、明确各岗位质量管理职责 依据质量确保体系,建立岗位责任和质量监督制度,明确分工职责,落实施工质量控制,各岗位各行其责。 项目经理:项目经理是质量管理工作领导者和管理者,是工程质量直接责任者,应对工程质量管理全过程及质量结果负责,建立质量确保体系,确定各级人员质量责任。 技术责任人:依据工程质量目标,组织相关人员编制工程项目质量计划。审查各项施工技术方案,定时学习,落实实施技术法规、规程、规范和包含质量方面相关要求、法规等。检验各部门技术方案落实及落实情况,处理工程施工中技术问题,对质量问题审查整改方案。 施工工程师:熟悉工程图纸,制订工程各工序技术施工方案,并落实到各专业施工操作中,负责协调各专业之间技术矛盾,确保工程质量,对质量问题制订整改方案。负责工程项目标施工过程质量控制,组织人员严格按工程设计及施工方案施工。 质量工程师:组织施工过程中质量自检,并提出自检汇报,对工程质量负责,施工过程中矛盾和问题处理,参与工程质量事故处理参与隐蔽验收,中间结构验收和交接检;正确真实反应工程施工质量情况。 施工员:熟悉图纸,施工规范,处理工序交叉中出现质量问题,负责技术质量交底工作,组织按图纸、按规范施工,对违反操作规程要进行处理,把质量问题消亡在施工过程中。 材料员:必需确保工程需要材料、成品、半成品能立即供给并确保质量,立即向相关技术部门提供材料多种证件,对材料进行标识。 试验员:进行多种材料复试和施工工作,并将复试或试验结果立即汇报,严格实施混凝土、砂浆配合比,作好试块养护并立即送检,发觉问题立即向汇报。 6、加强成品保护 设专员负责成品保护工作。制订正确施工次序。制订关键部位施工工艺步骤,将各施工班组排出工序步骤表,各施工班组均按此进行施工。 作好工序标识工作:施工过程中对易污染、破坏成品、半成品标识“正在施工,注意保护”标牌。采取护、包、盖、封保护方法。 7、质量标准 该工程质量一次验收优良率100%,不许可出现不合格工序,果断杜绝不合格项目,不管是自检,还是业主监理中检、抽检、终检,任何时侯全部达成100%优良率,争取良好信誉。确保质量管理目标:合格工程。 质量控制程序 材料劳动力准备 准备工作 测量仪器准备 测量仪器 研究图纸和技术资料 机械设备准备 清理现场准备 研究操作规程和质量标准 克服上道工序弊病 技术交底 分部、分项工程书面交底 图纸会审 办理上道工序交接手续 自检 中间检验 完成进度 按图施工 测量仪器 严格控制操作规范 处理工序间交接 施工 现场文明施工 隐蔽工程验收签证 甲方代表质检 监理单位质检 材料合格证 试验统计 隐蔽工程验收统计 实施验评标准 不合格处理 事故处理统计 施工统计 质量评定统计 资料整理 分类归档 质量评定 自检统计 第五章 安全生产管理体系及确保方法 1、确保安全施工方法 安全生产标准:确保安全施工,实施《中国安全生产法》、《劳动法》、《职业病防治法》、《河南省建设安全生产管理措施》。 安全目标、方针 安全生产目标:死亡率为零,无重大工伤事故发生,轻伤频率控制在千分之一以下。 安全管理方针:安全第一,预防为主。 安全确保方法 强化安全意识,建立安全组织确保体系:针对该工程规模和特点,以项目经理为首,由工长、安全监督员、技术责任人,各施工队伍等各方面管理人员组成安全确保体系,使安全教育常常化、管理制度化。 认真实施安全教育制度、安全检验制度,设置安全监督岗,支持和发挥群众安全人员作用,对发觉事情、隐患立即整改,责任到人。 实施各级人员安全教育。安全教育程序以下所表示: 安全教育:新工人在岗教育→安全资料下发→安全教育考试→结果上报项目经理。 特种工人:培训教育→培训资料下发→考试合格发上岗证→上报安全监督员。 班前教育:技术交底→班前检验→上报技术责任人。 实施“施工生产安全否决权”,对于影响施工安全违章指挥及违章作业,限期整改。 对关键分项工序制订详尽安全方案并认真落实。各级领导在下达任务时,同时下达安全指标。检验工作时,同时检验安全方法实施情况。 安全技术方法 安全用电 安全标志、口号和其它交通管理设施设置显著醒目,确保过往车辆及行人安全。使用带电设备,按要求使用安全劳保用具。 施工现场临时用电设置专用保护零线,使用五芯电缆配电系统采取“三级配电两级保护”,装设漏电保护器,实施“一机一闸”。依据JGJ59---99标准,现场施工编制单项用电施工方案,指导临时用电工程设施布局和线路敷设符合国家标准要求。 一切电器线路安装和拆除符适用电安全要求要求,审核合格且持上岗证电工操作员,昼夜轮班二十四小时在岗。 使用带电设备如电夯、振动棒、搅拌机等,佩戴绝缘胶鞋、手套等安保用具。 施工机械、电动机含有良好接地保护装置,皮线无破损。 依据本工程所处位置,进入施工现场后在各路口及醒目处张贴安全通告,让居民教育孩子不到施工现场玩,以免发生意外事故。 炎热天气施工安全 避开在气温最高时大工作量施工。在高温天气作业者,供给足够符合卫生要求凉开水。 采取勤倒班方法,缩短工人一次连续工作时间。 项目安全确保体系图 质检站 业主和监理 项目经理 安全责任人 质量责任人 技术责任人 项目副经理 材料责任人 机械责任人 材料责任人 施工责任人 各施工队 各施工班组 表示工作关系 表示信息反馈 第六章 环境保护、水土保持确保体系及确保方法 一、建立环境保护体系 二、施工进程中环境保护、水保工作制度 各分区实施性施工组织或专题施工安排,必需做到依据设计文件要求和工区经理部对施工组织要求,在编制施工安排同时编制或制订针对该工程相关环境保护、水保方法;针对工程类型、施工工艺特点和《京沪高速铁路施工期环境保护水土保持方法》要求,制订对应“现场环境保护施工作业指导书”,下发各施工作业队伍;各分区要和工区经理部签署有明确环境保护方法和环境保护目标《环境保护责任书》,施工队和分区也要签署,并将环境保护水保纳入工区经理部绩效考评当中。 施工准备阶段和施工过程监控中,必需同时对环境保护、水保工作相关资源准备和监控管理同时实施。除环境保护小组组员外,施工技术、检验试验和管理人员全部有监督检验环境保护、水保,按要求进行情况和落实结果责任。 单位工程完工交验时,必需同时组织对对应环境保护、水保方法落实结果进行专题验收。确保预期计划和实施全部兑现。 因施工中某种特殊原因,将要包含到环境保护、水保体系变更或改变时,应立即研究并制订对应有效方法,报请相关单位认可后和施工同时实施。 施工队未考虑环境保护、水保原因或未经工程管理部和安质部门同意,不得私自处理作业场区环境或水土保持所产生干扰事宜。 对认真实施环境保护、水保相关要求,成绩显著突出者,将依据评选结果给表彰和奖励。对于违章违纪破坏了施工场区及相关地带生态环境和水系情况,将依据事实给批评、处罚,严重触及法律,要追究其刑事责任。 三、环境和水土保持实施检验制度 为简便管理程序和表格操作,又为增加对环境保护、水保工作检验监督频次。现要求,凡环境保护领导小组组员和分区安全或兼职环境保护员均以平时日常工作检验统计为据,随同日常或定时检验安全、质量等工作时同时检验环境保护、水保工作现实状况并给予统计。视同专题统计。 在召集环境保护、水保工作专题会议前,由副组长通知各相关组员,汇总各自统计,并整理成文,上交领导小组作为会议输入资料,供研究决议。 各级管理人员遇有重大特殊环境保护、水保问题时应立即向安质部联络人汇报。 四、施工环境保护、水土保持方法 1、建立健全专职环境保护管理机构、强化管理 为了在施工过程中能将生态环境保护落到实处,实现生态环境目标,使环境保护工作达成业主满意效果,我工区将成立工区常务副经理为组长,副经理、总工为副组长生态环境保护领导小组,并在工区经理部安质部下设生态环境保护管理机构,负责日常具体工作,各作业队配合环境保护监测员,使生态环境保护工作层层落实,贯穿到施工全过程。 制订具体生态环境保护管理制度和各项方法,健全施工过程中环境管理规章制度,对所辖单位和施工区域生态环境保护工作进行检验指导,实施处罚,并配有一定设备,设举报电话,对举报有功人员给一定奖励。 2、施工环境保护、水土保持方法 ⑴、管理检验制度 加强施工过程中环境管理和检验。实施领导责任制和环境质量保护、预防制度。 依据建设单位、设计单位提出环境保护目标和具体要求,制订环境保护档案,实施环境保护工作月报、季报、年报制度,立即处理和反馈施工过程中环境保护问题;依据国家、地方政府相关法律要求,结合当地实际情况制订具体、可操作实施细则和管理制度,严格规范每个职员行为;将施工人员考评、晋级和环境保护指标考评相结合,实施奖优罚劣制度。 成立环境保护、水保检验机构,配专业人员和仪器,定时检测相关指标,立即调整环境保护、水保方案,采取相关整改方法。 在本企业中主动实施GB/T24000环境管理体系,作到环境保护方案可行、合理,检验体系完善,预防方法适当,使环境保护工作系统化、制度化。 ⑵、水环境保护方法 靠近生活水源施工,用沟壕或堤坝同生活水源隔开,避免污染生活水源。施工废水、生活污水按相关要求进行处理,不得直接排入河流和渠道。清洗骨料水和其它施工废水,采取过滤、沉淀或其它方法处理后方可排放,以此避免污染河道和周围环和其它人员造成危害及对农作物污染。 主动推行污染及少污染生产工艺,推广水幕降尘等快速降尘优异工法及工艺,快速降低产生浮尘。 在运输水泥等易飞扬物料时用蓬布覆盖严密,并装量适中,不得超限运输。 营地内道路及关键进场便道采取硬化路面,靠近村镇路段依据情况常常洒水,避免灰尘飞扬; 对有毒、易燃、易挥发物品设专员管理,密闭存放,取用时尽可能缩短开启时间。对汽油等易挥发品存放要采取严密可靠方法。 在有粉尘作业环境中作业时,除洒水外,作业人员还必需配置劳保防护用具。 ⑶、固体废弃物处理 施工营地和施工现场生活垃圾,集中堆放,统一管理。 施工和生活中废弃物也可经当地环境保护部门同意后,运至指定地点,另外,工地设置厕所,派专门人员清理打扫,并定时对周围喷药消毒,以防蚊蝇滋生,病毒传输。 报废材料或施工中返工挖除材料立即运出现场并进行掩埋等处理。对于施工中废弃零碎配件,边角料、水泥袋、包装箱等立即搜集清理并搞好现场卫生,以保护自然环境和景观不受破坏。 ⑷、弃碴防护方法 弃碴场要按设计实施工程防护;设计无防护也
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
