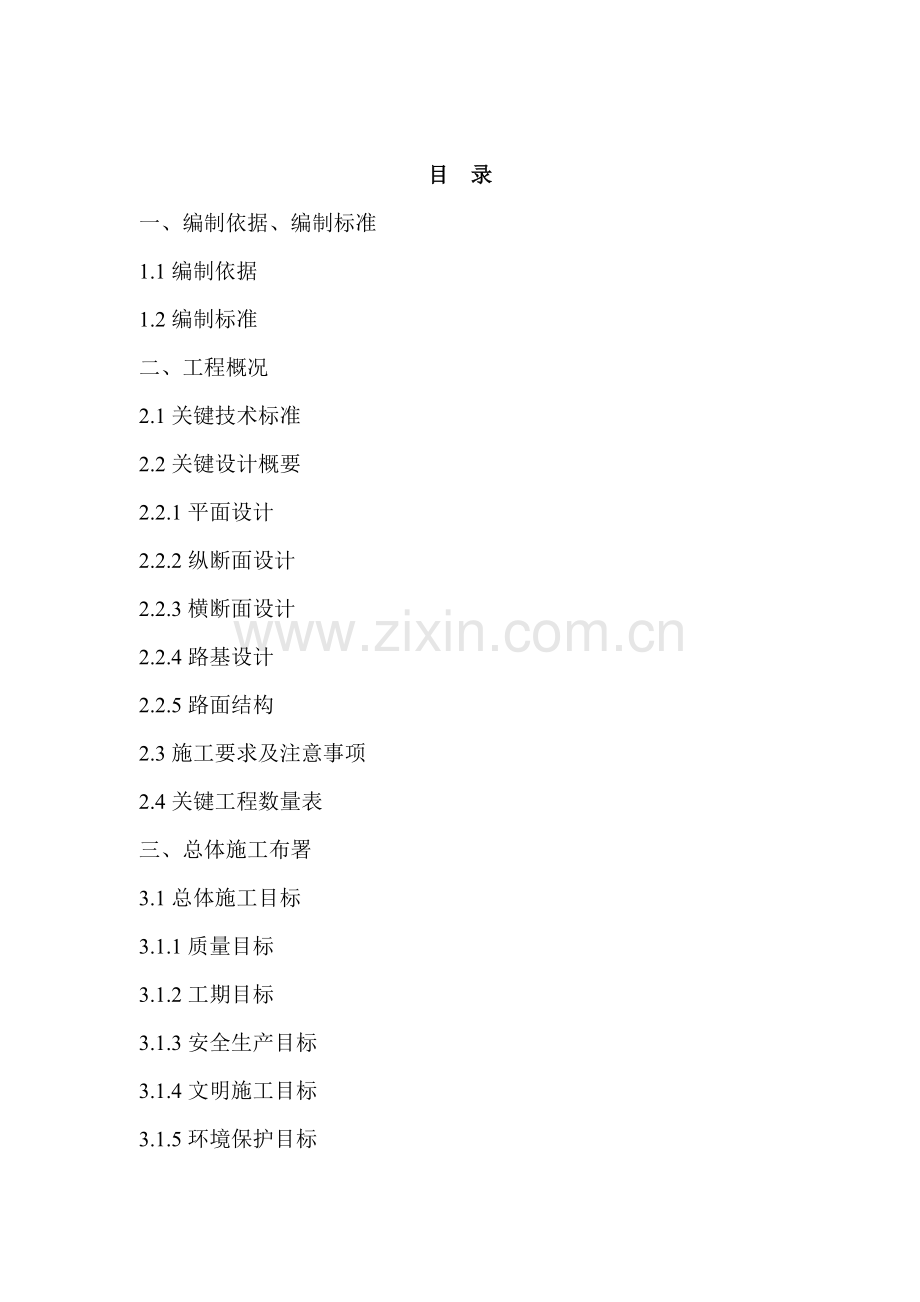

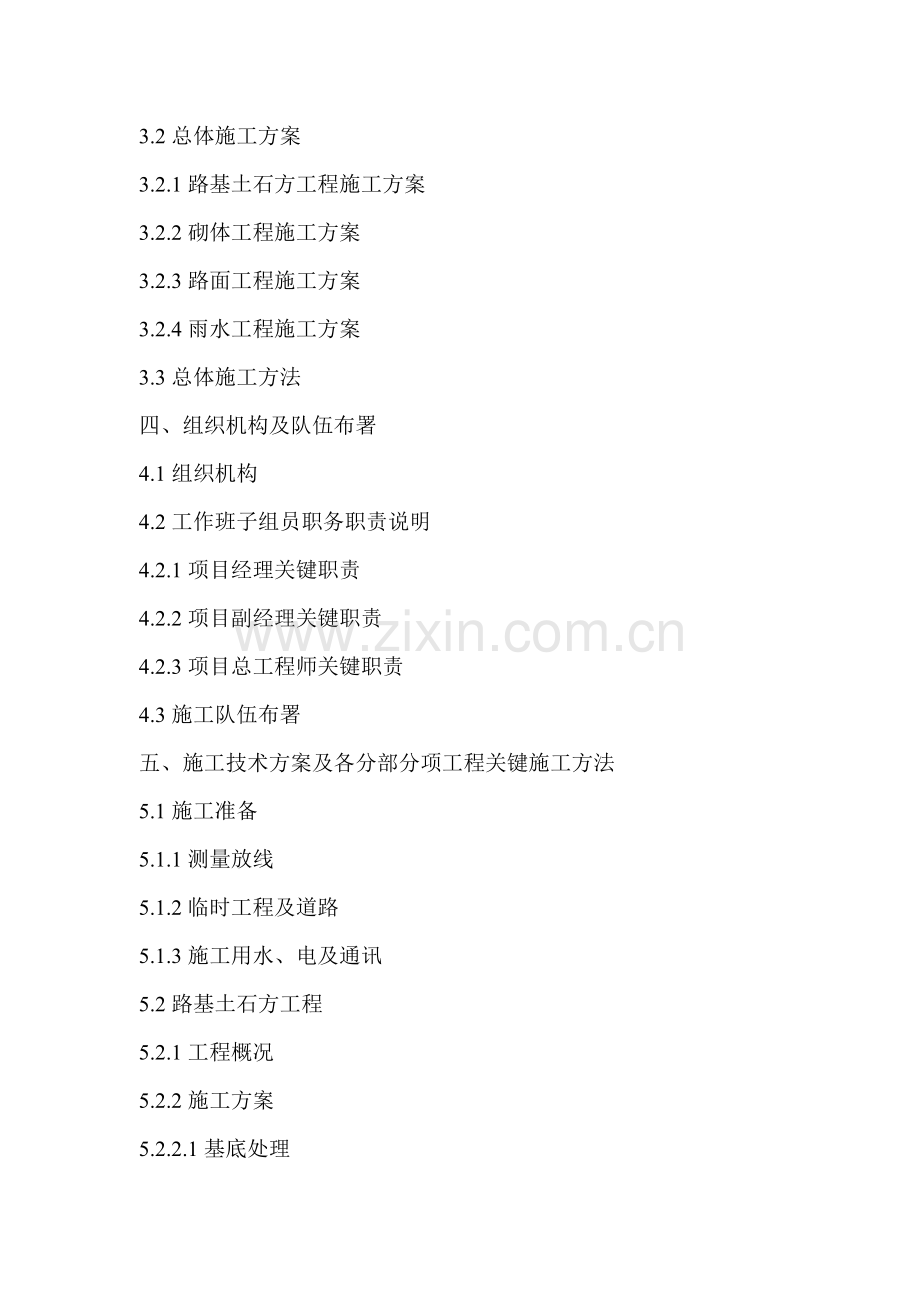

1、目 录一、编制依据、编制标准1.1编制依据1.2编制标准二、工程概况2.1关键技术标准2.2关键设计概要2.2.1平面设计2.2.2纵断面设计2.2.3横断面设计2.2.4路基设计2.2.5路面结构2.3施工要求及注意事项2.4关键工程数量表三、总体施工布署3.1总体施工目标3.1.1质量目标3.1.2工期目标3.1.3安全生产目标3.1.4文明施工目标3.1.5环境保护目标3.2总体施工方案3.2.1路基土石方工程施工方案3.2.2砌体工程施工方案3.2.3路面工程施工方案3.2.4雨水工程施工方案3.3总体施工方法四、组织机构及队伍布署4.1组织机构4.2工作班子组员职务职责说明4.2.1
2、项目经理关键职责4.2.2项目副经理关键职责4.2.3项目总工程师关键职责4.3施工队伍布署五、施工技术方案及各分部分项工程关键施工方法5.1施工准备5.1.1测量放线5.1.2临时工程及道路5.1.3施工用水、电及通讯5.2路基土石方工程5.2.1工程概况5.2.2施工方案5.2.2.1基底处理5.2.2.2路基挖方施工方案5.2.2.3路基填方施工方案5.2.2.4取土方案5.2.3施工方法5.2.3.1清理和掘除5.2.3.2路基土方开挖5.2.3.3路基填方施工5.3管道工程施工5.3.1 工程概况5.3.2 施工方案5.3.2.1管沟开挖施工方案5.3.2.2检验井及及雨水进水井施工
3、方案5.3.2.3管道安装施工方案5.3.2.4管沟回填施工方案5.3.3 施工方法5.3.3.1沟槽开挖5.3.3.2检验井及雨水井砌筑5.3.3.3管道安装5.3.3.4管沟回填5.4路面工程5.4.1工程概况5.4.2施工方案5.4.2.1基层、底基层施工方案5.4.2.2粘层、透层、下封层施工方案5.4.2.3沥青混凝土面层施工方案5.4.3施工方法5.4.3.1路面底基层施工方法5.4.3.2路面基层施工方法5.4.3.3路面面层施工方法5.5沿线设施工程5.5.1工程概况5.5.2施工方案5.5.2.1便道砖灰土垫层施工方案5.5.2.2路缘石安装施工方案5.5.2.3便道砖铺设施
4、工方案5.5.3施工方法5.5.3.1灰土垫层施工5.5.3.2路缘石安砌5.5.3.3便道砖铺设六、拟投入关键施工机械设备情况七、劳动力安排计划八、确保工程质量技术组织方法8.1质量目标8.2质量确保体系8.3质量管理职责8.3.1项目经理质量管理职责8.3.2总工程师(主管工程师)质量管理职责8.3.3工长质量管理职责8.3.4质检工程师质量管理职责8.3.5试验工程师质量管理职责8.4 质量确保方法8.4.1 确保工程质量组织方法8.4.2确保工程质量技术方法8.4.3确保路基工程质量方法8.4.4确保路面工程质量方法8.4.5确保沥青砼工程质量方法8.4.6路面结构工序间质量控制8.4
5、.6.1路面底基层和基层8.4.6.2路面面层8.4.7质量通病预防方法8.4.7.1路基工程质量通病预防方法8.4.7.2路面工程质量通病预防方法九、确保安全生产技术组织方法9.1安全目标9.2安全确保体系9.2.1组织确保9.2.2工作确保9.2.3制度确保9.3 安全生产确保方法9.3.1安全生产通常确保方法9.3.2平交道施工和干线上施工安全方法十、确保文明施工技术组织方法10.1文明施工目标10.2文明施工确保体系10.3文明施工确保方法十一、确保工程进度技术组织方法11.1工期目标11.2工期确保体系11.3 工期确保方法11.4农忙保勤方法十二、施工总平面图十三、施工进度网络图十
6、四、环境保护及降低噪音方法14.1环境保护目标14.2环境确保体系14.3环境保护方法14.3.1水土环境保护14.3.2生态环境保护14.3.3大气环境保护14.3.4降低噪音环境保护十五、雨季施工方法十六、施工期间突发事件预防和处理方法16.1停电事故预防和处理16.2暴雨状态应急处理16.3突发交通事故预防和处理十七、沿线建筑物、地下管线及文物保护方法17.1沿线建筑物、地下管线保护方法17.2文物保护方法十八、交通安全、消防及治安方法18.1交通安全方法18.2治安和消防方法十九、工程完工验交及保修方法19.1完工资料及完工文件19.2完工验交19.3保修方法二十、降低工程造价方法二十
7、一、竞争方法一、编制依据、编制标准1.1编制依据1)、邯郸市道路工程B标段招标文件、邯郸开元路、文化街、佐西街、学院前路、先锋路工程施工图设计及业主提供其它资料。2)、业主主持召开招标会及现场踏勘实际情况。3)、道路施工相关技术规范及验标。4)、其它相关国家及地方强制性规范和标准相关本项目标技术会议纪要。5)、我企业现阶段施工能力、管理水平及历年来负担类似工程施工经验。1.2编制标准1)、遵照招标文件标准严格根据招标文件中工程规范、工期、质量、安全目标等要求编制施组,满足招标方各项要求。2)、遵照设计文件标准在编制施组时,认真阅读查对取得设计文件资料,了解设计意图,掌握现场情况,严格按设计资料
8、和设计标准编制施组,满足设计标准要求。3)、遵照施工技术规范和验收标准标准在编制施工组织设计时,严格按施工技术规范要求优化施工技术方案,认真实施工程质量检验及验收标准。4)、遵照实事求是标准在编制施工组织设计时,依据该标段工程特点,突出表现城市施工中交通疏解、环境保护和文明施工要求,从实际出发、科学组织、均衡施工,把交通疏解、环境保护和文明施工作为关键内容,制订专题方案,确保使施工对城市环境和城市交通影响降到最低,表现快速,有序、优质、高效施工作风和精神风貌。5)、表现“安全第一、防范结合”标准严格根据施工安全操作规程,从制度、管理、方案、资源方面制订切实可行方法,确保施工安全,服从建设单位指
9、令,服从监理工程师监督指导,严厉安全纪律,严格按规章程序办事。6)、遵照科学技术是第一生产力标准配置技术能力强、有丰富同类工程施工经验技术人员,同时,在编制施工组织设计时,充足应用“四新”结果,发挥科技在施工生产中先导作用。7)、遵照专业队伍施工和综合管理标准以专业化队伍为基础形式,配置必需施工机械设备,同时采取综合管理手段合理调配,以达成整体优化目标。8)、遵照贯标机制标准使IS09002质量标准体系在本项目工程中自始至终得到有效运行。9)、遵照文明施工和环境保护标准施工中严格实施环境保护法和邯郸市相关文明施工和环境保护地方法规,创建“文明施工现场”。二、工程概况2.1开元路工程概况本工程起
10、点为开元小区门口,终点为佐西街全长436米,红线宽20米。2.1.1关键技术标准2.1.1.1关键技术标准道路等级:城市次干道设计车速:20km/h设计使用年限:(沥青路面)设计车道:3.5m2.1.1.2采取规范城市道路设计规范(CJJ3790)公路沥青路面设计规范(JTJ014-97)公路路基设计规范(CJJ013-95)公路沥青路面施工技术规范(JTJ032-94)2.1.2关键设计概要2.1.2.1平面设计按邯郸市道路计划进行平面布设,并符合规范技术指标,合适兼顾和地形、地质等结合。道路两侧单位和住宅出入口路缘石转弯半径施工时灵活部署;中华大街至开元小区段路面已形成,此段只需罩面。2.
11、1.2.2纵断面设计结合邯郸市分区计划高程,以起点中华大街、相交道路文化街和终点佐西街道路高程为高程控制点,和中华大街现实状况高程顺接并结合沿线地形和现实状况路进行拉坡,纵坡坡度为0.104%和0.172%。2.1.2.3横断面设计开元路道路红线宽20米,道路断面按“一块板”部署以下:2.5m绿化带+3m人行道+9m行车道+3m人行道+2.5m绿化带2.1.2.4路基设计路基应稳定、密实,采取重型击实标准,分层碾压填筑,路基压实度要求见下表:深度(cm)压实标准(%)填方080938090挖方030932.1.2.5路面结构1)、车行道4cm中粒式沥青砼(AC-16I)6cm粗粒式沥青砼(AC
12、-25I)15cm二灰碎石(石灰8:粉煤灰12:碎石80)30cm12%石灰土 2)、人行道25cm25cm5cmC30彩色水泥便道砖2cm10#水泥砂浆垫层30cm12%石灰土3)、路缘石及树池路缘石采取12cm35cm99.5cm预制C30砼路缘石。树池侧缘石采取5cm12.5cm50cm预制C30砼侧缘石。2.1.3施工要求及注意事项道路工程施工工艺、技术要求及验收标准应严格按摄影关国家标准。施工时注意和其它相交道路路面衔接事宜。2.1.4关键工程数量表车行道5608平方米人行道4362平方米绿 化2493平方米路缘石1248米以上工程数量仅供参考,以实际发生为准。2.2文化街工程概况此
13、次文化街道路设计南起开元路,北至学院北路,长度为668米。文化街为本市南部地域南北向支路,沿线现实状况有大规模住宅区、农田。地势较平坦,部分地基为软弱地基。2.2.1关键技术标准2.2.1.1关键技术标准道路等级:城市支路设计车速:30km/h设计使用年限:设计车道:3.5m2.2.1.2采取规范城市道路设计规范(CJJ3790)公路沥青路面设计规范(JTJ014-97)公路路基设计规范(CJJ013-95)公路沥青路面施工技术规范(JTJ032-94)2.2.2关键设计概要2.2.2.1平面设计按邯郸市主城区(罗城头分区)计划,进行平面布设,并符合次干道技术指标,合适兼顾和地形、地质等结合。
14、路线设R=300m圆曲线一处,JD坐标*(49366.483,43698.970)。相交道路路缘石转弯半径设置标准:次干道-次干道R=15,次干道主干道R=20。2.2.2.2横断面设计文化街红线宽20米,道路横断面按“一块板”部署以下:2m绿化+3.5m人行道+9m车行道+3.5m人行道+2m绿化2.2.2.3纵断面设计结合邯郸市分区计划高程,以开元路、学院前街和学院北路现实状况为高程控制点,最大纵坡为0.205%。2.2.2.4路基设计路基应稳定、密实,采取重型击实标准,分层碾压填筑,路基压实度要求见下表:深度(cm)压实标准(%)填方080938090挖方030932.2.2.5路面结构
15、1)、车行道4cm中粒式沥青砼(AC-16I)6cm粗粒式沥青砼(AC-25I)15cm二灰碎石(石灰8:粉煤灰12:碎石80)30cm12%石灰土 2)、人行道25cm25cm5cmC30彩色水泥便道砖2cm10#水泥砂浆垫层30cm12%石灰土3)、路缘石及树池路缘石采取12cm35cm99.5cm预制C30砼路缘石。2.2.3施工要求及注意事项道路工程施工工艺、技术要求及验收标准应严格按摄影关国家标准。施工时注意和其它相交道路路面衔接事宜。2.2.4关键工程数量表车行道6030平方米人行道和绿化7370平方米路缘石1340米以上工程数量仅供参考,以实际发生为准。2.3佐西街工程概况佐西街
16、道路设计南起南环路,北至健康路,全长为601米。佐西街为市区南北向支路,沿线现实状况地势较平坦,关键服务于两侧单位和住宅。2.3.1关键技术标准2.3.1.1关键设计参数道路等级:城市支路设计车速:20km/h设计使用年限:2.3.1.2采取规范城市道路设计规范(CJJ3790)公路沥青路面设计规范(JTJ014-97)公路路基设计规范(CJJ013-95)公路沥青路面施工技术规范(JTJ032-94)2.3.2关键设计概要2.3.2.1平面设计按邯郸市道路计划进行平面布设,并符合次干道技术指标,合适兼顾和地形、地质等结合。尽可能降低对两侧建筑物拆迁;道路两侧单位和住宅出入口路缘石转弯半径施工
17、时灵活部署。2.3.2.2纵断面设计结合邯郸市分区计划高程,以起点南环路慢车道外边、桩号K0+161.000米、开元路口、桩号K0+602米、学院南路和终点健康路现实状况路路面高程为高程控制点,结合沿线地形和现实状况进行拉坡,最小纵坡坡度为0.025%,最大纵坡坡度为0.295%,均不设坚曲线。2.3.2.3横断面设计佐西街道路红线宽20米,道路断面按“一块板”部署以下:1.5m绿化带+3m人行便道+11m路面+3m人行便道+1.5m绿化带2.3.2.4路基设计路基应稳定、密实,采取重型击实标准,分层碾压填筑,路基压实度要求见下表:深度(cm)压实标准(%)填方080938090挖方03093
18、2.3.2.5路面结构1)、车行道4cm中粒式沥青砼(AC-16I)6cm粗粒式沥青砼(AC-25I)15cm二灰碎石(石灰8:粉煤灰12:碎石80)30cm12%石灰土 2)、人行道25cm25cm5cmC30彩色水泥便道砖2cm10#水泥砂浆垫层30cm12%石灰土3)、路缘石及树池路缘石采取12cm35cm99.5cm预制C30砼路缘石。树池侧缘石采取5cm12.5cm50cm预制C30砼侧缘石。2.3.3施工要求及注意事项道路工程施工工艺、技术要求及验收标准应严格按摄影关国家标准。施工时注意和其它相交道路路面衔接事宜。2.3.4关键工程数量表车行道10826平方米人行道和绿化8858平
19、方米路缘石1968米以上工程数量仅供参考,以实际发生为准。2.4学院前路工程概况学院前路道路设计西起文化街,东至光明大街,全长326米。学院前路为市区内东西向支路,沿线现实状况地势较平坦,关键服务两侧单位和住宅。2.4.1关键技术标准2.4.1.1关键设计参数道路等级:城市支路设计车速:20km/h设计使用年限:2.4.1.2采取规范城市道路设计规范(CJJ3790)公路路基设计规范(CJJ013-95)公路沥青路面施工技术规范(JTJ032-94)2.4.2关键设计概要2.4.2.1平面设计按邯郸市道路计划进行平面布设,并符合规范技术指标,合适兼顾和地形、地质等结合。道路两侧单位和住宅出入口
20、路缘石转弯半径施工时灵活部署。2.4.2.2纵断面设计结合邯郸市分区计划高程,以起点文化街和终点光明大街道路高程为高程控制点,结合沿线地形和现实状况进行拉坡,并和光明大街顺接,纵坡坡度为0.15%和0.191%。2.4.2.3横断面设计学院前街道路红线宽20米,道路断面按“一块板”部署以下:4.5m绿化带和人行便道+6m路面+4.5m人行便道和绿化带2.4.2.4路基设计路基应稳定、密实,采取重型击实标准,分层碾压填筑,路基压实度要求见下表:深度(cm)压实标准(%)填方080938090挖方030932.4.2.5路面结构1)、车行道4cm中粒式沥青砼(AC-16I)6cm粗粒式沥青砼(AC
21、-25I)15cm二灰碎石(石灰8:粉煤灰12:碎石80)30cm12%石灰土 2)、人行道25cm25cm5cmC30彩色水泥便道砖2cm10#水泥砂浆垫层30cm12%石灰土3)、路缘石及树池路缘石采取12cm35cm99.5cm预制C30砼路缘石。树池侧缘石采取5cm12.5cm50cm预制C30砼侧缘石。2.4.3施工要求及注意事项道路工程施工工艺、技术要求及验收标准应严格按摄影关国家标准。施工时注意和其它相交道路路面衔接事宜。2.4.4关键工程数量表车行道2935平方米人行道2282平方米绿化1305平方米路缘石652米以上工程数量仅供参考,以实际发生为准。2.5先锋路工程概况先锋路
22、道路设计分为两段:1、前进大街光华大街,2、学军街百花大街,两段总长为1154米。2.5.1关键技术标准2.5.1.1关键设计参数道路等级:城市支干道设计车速:30km/h设计荷载:BZZ100(道路)合理使用年限:2.5.1.2采取规范城市道路设计规范(GJJ37-90)公路沥青路面设计规范(JTJ014-97)公路路基设计规范(CJJ013-95)公路沥青路面施工技术规范(JTJ032-94)2.5.2关键设计概要2.5.2.1平面设计按邯郸市主城区分区(插箭岭分区)计划,进行平面布设,并符合次干道技术指标,合适兼顾和地形、地质等结合。路线设R=100m圆曲线一处,JD坐标(53953.4
23、86,40838.589)。相交道路路缘石转弯半径设置标准:次干道-次干道R=15,次干道主干道R=20。2.5.2.2纵断面设计结合邯郸市分区计划高程,以前进大街、光华大街、字军街、建设大街和百花大街为高程控制点,设R=1500坚曲线一处。2.5.2.3横断面设计先锋路红线宽20米,道路横断面按“一块板”部署以下:2m绿化+3.5m人行道m+9m机动车道+3.5m人行道+2m绿化2.5.2.4路基设计路基应稳定、密实,采取重型击实标准,分层碾压填筑,路基压实度要求见下表:深度(cm)压实标准(%)填方080938090挖方030932.5.2.5路面结构1)、车行道4cm中粒式沥青砼(AC-
24、16I)6cm粗粒式沥青砼(AC-25I)15cm二灰碎石(石灰8:粉煤灰12:碎石80)30cm12%石灰土 2)、人行道25cm25cm5cmC30彩色水泥便道砖2cm10#水泥砂浆垫层30cm12%石灰土3)、路缘石及树池路缘石采取12cm35cm99.5cm预制C30砼路缘石。2.5.3施工要求及注意事项道路工程施工工艺、技术要求及验收标准应严格按摄影关国家标准。2.5.4关键工程数量表机动车道10300平方米人行道和绿化12590平方米路缘石4578米以上工程数量公供参考,以实际发生为准。三、总体施工布署3.1总体施工目标3.1.1质量目标做精品道路、创样板工程、确保工程质量评定达成
25、合格标准。3.1.2工期目标日历工期88天。3.1.3安全生产目标1)、无人身重伤及其以上事故。2)、无等级火警事故。3)、无机械及重大、大交通事故。3.1.4文明施工目标1)、场地清洁,标志齐全,料含有序,尊重民俗,文明施工。2)、机构健全,制度明确,方法齐全,实施有力。3)、创文明施工标段,创文明施工项目经理部。3.1.5环境保护目标1)、机构健全,制度明确,方法齐全,实施有力。2)、控制扬尘,控制噪音,控制排污,各项指标符合邯郸市相关要求要求。3)、创环境保护达标标段,创环境保护优异项目经理部。3.2总体施工方案3.2.1路基土石方工程施工方案1)、路基开挖:因本工程路基基础在原地面以上
26、,本着尽可能不动基底原状土标准,严格控制开挖深度只清除原地面杂土,如遇软土地基,应进行处理。施工采取挖掘机挖装,人工辅助,自卸车运弃。2)、路基填方:采取分段分层填筑,挖掘机或装载机装料,自卸汽车运料,推土机摊铺,平地机整平,压路机碾压,核子密度仪法检测密实度。3.2.2砌体工程施工方案采取砂浆搅拌机拌制砂浆,人工挂线、挤浆砌筑,人工抹面洒水养护。3.2.3路面工程施工方案1)、基层、底基层施工方案本标段车行道设30cm厚12%灰土稳定底基层,20cm厚二灰碎石基层,非机动车道设36cm12%石灰土,均采取采取厂拌法集中拌合,15t自卸汽车运输, 2台幅宽7.5m稳定土摊铺机摊铺,压路机压实。
27、2)、粘层、透层、下封层施工方案粘层、透层、下封层沥青采取洒布车洒布,下封层集料采取集料撒布机撒布。3)、沥青混凝土面层施工方案采取间歇式160t/h沥青混合料拌合设备拌制沥青混合料,15t自卸汽车运输,2台幅宽7.5m摊铺机梯队摊铺,压路机碾压。3.2.4雨水工程施工方案基坑采取机械开挖,人工辅助施工。雨水管采取汽车运输,吊车吊装就位。3.3总体施工方法本标段工程施工方法采取全幅明挖顺筑法施工。四、组织机构及队伍布署4.1组织机构假如我单位中标,将于接到中标通知书二十四小时内组建邯郸市道路工程B标段项目经理部,并确保项目经理、总工程师三日内到场,组织进行前期准备工作,该工程将被列为我企业关键
28、工程,企业总部将从全企业范围内,调集含有丰富公路施工管理经验并含有良好业绩人员派往施工现场;并在全企业范围内调配最好机械设备,调往施工现场,方便短期内形成生产能力,尽早投入工程施工。项目经理部设6个部室、6个班组施工队,从事本标段工程施工。详见“图4-1项目部组织机构图”4.2工作班子组员职务职责说明4.2.1项目经理关键职责代表企业法人实施向业主作出承诺。主持编制工程施工管理总体方案,对工程质量、安全、文明施工及环境保护负全责;负责经理部内部人员配制、资源调配和内部承包协议签定;确保项目部各项工作有效运行;定时组织召开工程例会,处理施工中出现重大决议问题;定时向企业总部汇报项目经理部整体运行
29、情况。4.2.2项目副经理关键职责在项目经理领导下,帮助项目经理工作,对分管工作负责。负责现场全方面施工生产及施工检验,对现场施工人员、机械调配、施工进度、质量和现场存在问题立即采取预防纠正方法;组织定时质量、安全、工期大检验,进行施工现场标准化管理;定时组织召开工程例会,对工程施工中出现问题提出处理、改善意见。4.2.3项目总工程师关键职责在项目经理领导下,对工程质量负全方面责任。主持项目经理部质量管理确保体系建立和运作;指导技术人员做好技术工作;组织编制施工组织设计;制订重大施工技术方案;会同教授组、技术人员负责对工程质量微弱步骤和技术难点搞好技术攻关工作;负责新技术、新工艺、新设备、新材
30、料应用和优异技术推广;负责设计变更审定和呈报工作;和设计、监理、业主常常沟通,确保设计、监理、业主要求和指令得到立即实施。4.3施工队伍布署项目经理部下设六个生产工班,实施三班倒作业,负担本标段工程施工任务。项目经理部各职能部门业务骨干、施工人员含有丰富类似工程施工经验及良好业绩。机械设备优异、配套齐全,能够高效、优质完成本协议工程任务。五、施工技术方案及各分部分项工程关键施工方法五、施工技术方案及各分部分项工程关键施工方法5.1施工准备中标后,项目经理部关键组员和各施工程队先遣人员首优异入现场,由项目经理部统一编制成多个小组。在技术方面,主动和设计、监理单位联络,备齐施工文件、图纸及多种试验
31、、检测表格。而且组织技术人员认真熟悉图纸。编制实施性施工组织设计及施工进度计划时标网络图,优化施工方案。在人员队伍方面,对离工地较近队伍首先调遣进场,方便完成临时工程施工,提早进入正式施工。在机械设备方面,依据本协议段工程项目情况及工期要求,配齐优异施工机械设备及测试、检验器具。并 进行维护、保养,认真检验、校正,并对多种仪器、仪表进行标定。在材料供给方面,由项目部材料人员负责比选采购,取样试验合格后立即签署供货协议,办理催运、验收及保管工作,确保按计划供给,满足开工及正常施工需要。5.1.1测量放线由项目部抽调有经验高级测量人员组成精干测量队,用全站仪对协议段进行高精度中线及标高复测,确定无
32、误并达成测量要求精度后,设置满足施工需要控制网及控制桩,编写测量结果报请工程师审批。对控制桩要固定牢靠并做好保护工作。5.1.2临时工程及道路依据施工需要及现场情况,本工程拟购置活动板房用来搭建临时设施,以利于拆迁,确实因场地困难不能满足临建要求,要立即落实房屋租赁,并落实水源、电力引入,为后续施工队伍、管理人员、工程师进驻作好准备。对于道路宽大地方,为确保施工段内部分单位车辆进出不影响道路施工,我们提前修筑好便道,确保道路按时开工。5.1.3施工用水、电及通讯工程所用水、电由甲方提供地点引入,并依据施工需要埋设临时水、电管路。同时还备用一辆水车存水,以备供水不足时使用。分电箱要合理设置,以确
33、保施工用电方便。在项目经理部及各施工队伍营地设固定电话一部,关键责任人配置手机,负责对内对外联络,技术人员、现场领工人员配对讲机联络。5.2路基土石方工程5.2.1工程概况本标段共有五个工程组成即:开元路工程全长623.112m;文化街工程全长670.344m;佐西街全长984.213m;学院前街工程全长326.016m;本标段路基开挖、填筑均为土方,路基土方关键包含:清理和掘除、路基土方开挖、路基土方填筑等。5.2.2施工方案5.2.2.1基底处理采取推土机、挖掘机清除施工范围草皮、表土和树木、树根。尤其是回填土、腐植土要用挖掘机全部清除,以确保基底土密实。5.2.2.2路基挖方施工方案路基
34、开挖采取分段纵挖法为主,分层纵挖法为辅方法施工,挖掘机挖装,自卸汽车运输。本协议段可利用土方采取推土机作业,远运利用土方挖掘机挖装,自卸汽车运输方法作业。5.2.2.3路基填方施工方案路基填方采取分区分段填筑,挖掘机或装载机装料,自卸汽车运料、推土机摊铺、平地机整平、推进压路机碾压、核子密度仪法检测密实度。5.2.2.4取土方案本协议段填方量较大,为确保施工质量,最大程度降低占地,特采取以下方法:1)、选择合格土源。2)、将挖方段可利用土方全部纵向调配,以降低弃方。3)、按确定取土场,采取集中取土方案,不乱取乱挖。 5.2.3施工方法5.2.3.1清理和掘除1)、 施工前确定现场工作界线。2)
35、、对路基用地范围内树木及障碍物进行清除。3)、以推土机并配合人工清除路基用地范围内垃圾、有机物残渣。回填路基用地范围内坑穴认真清理并扎实,有水部分将水排除,并将松软及泥湿部分全部清除。4)、路基用地范围清理完成,立即用机械进行填前压实或地基处理。5.2.3.2路基土方开挖1)、采取挖掘机开挖、自卸汽车运输,自上而下逐层纵向施工,不超挖、乱挖,不爆破施工或掏洞取土,开挖时作业面做成横坡,以利于排水。挖土时预留10cm-20cm厚整修层,由人工整修至设计位置,详见“路基土方开挖施工工艺框图”。路基土方开挖施工工艺框图测量放线截排水沟施工开挖工程师审批整修质量检验2)、开挖中如发觉土层性质有改变时,
36、立即修改施工方案,并立即报请工程师同意。3)、对图纸未标出地下管线、缆线、文物古迹和其它结构物进行保护,一旦发觉立即汇报工程师,且停止作业,保护现场并听候处理。4)、为确保居民区居民及施工人员安全,首先修建临时便道,并做好防护方法,确保开挖工作顺利进行。5)、土方地段挖方路基施工标高,考虑因压实而产生下沉量,该值由试验确定。路基顶面以下300mm压实度,大于96%,路基顶面以下换填土超出300mm压实度,大于96%,按重型击实法进行检验。6)、因气候条件使挖出材料无法根据设计文件及技术规范要求用于填筑路基和压实时,停止开挖直至气候条件好转。7)、路基挖至设计标高后,立即进行雨水工程施工。5.2
37、.3.3路基填方施工1)、排水、清泥 在地表过分潮湿,在路堤两侧护道外开挖纵向排水沟,在路基范围内开挖纵横向排水沟,排除积水。 在护道外侧排水沟,在沟外侧填筑土埂,预防线外地表水流入。 在路基范围内有大片低洼积水地段时,先作土埂排除积水,并将废弃物、淤泥和不宜材料清除路堤以外,将此地面翻松,经处理后再进行压实。2)、 路基填筑(土方) 填料选择:对已确定取土场,在不一样部位取多个土样进行试验,其试验项目按技术规范要求。经过试验确定填料类别,提供检测数据。 试验路段:路基填筑前,按工程师现场选定试验路段进行压实试验,试验路段长度大于50m(全幅路基),以确定压实机械最好组合方法,碾压遍数、松铺厚
38、度、填料最好含水量和施工工序等,加强路基CBR值控制,提前掌握试验资料,方便后期顺利施工。 路基填筑步骤及方法a、步骤:路堤填筑采取“三阶段、四区段、八步骤”施工步骤组织施工。三阶段:准备阶段、施工阶段、完工阶段。四区段:填筑区段、平整区段、碾压区段、检验区段。八步骤:施工准备、基底处理、分层填筑、摊铺平整、碾压扎实、检验签证、路面整形、坡度整修。b、方法:采取挖掘机装填料,自卸汽车运输,推土机摊铺,平地机整平,压路机压实,核子密度仪检测密实度。路基填筑采取先低后高分层进行,先边后中间次序压实,填料挖、运、铺、压连续进行。 填土路基施工a、填土路基按路基面平行线分层控制填土标高,填料分层平行摊
39、铺,松铺厚度小于300mm。每层、每侧填料铺设宽度超出填层设计宽度500mm,确保修整路基边后,路边缘有足够压实度。b、对填土高度小地方,地表清理和挖除以后,将表面翻松深300mm,然后整平压实,压实度大于96%。c、在路基填土高度大地方,将路堤基底整平并在填筑前进行碾压,其压实度大于94%。d、在路堤范围内修筑便道时,该便道不做为路堤填筑部分,拆除便道后,重新填筑成符合要求要求新路基。e、任何靠压实设备无法压碎大块硬质材料,给予清除,方便达成要求压实度。f、填土路基分段施工时,两个相邻作业段交接处不在同一时间填筑,先填段按11坡度分层留台阶,两段同时施工,则分层相互交叠衔接,搭接长度大于2m
40、。4)、路基整修及质量检验 路基整修a、路基整修在路基工程陆续完成,雨水工程完成并回填后进行。b、恢复各项标桩,按设计图纸要求检验路基中线位置、宽度、纵坡、横坡及对应标高等。依据检验结果,编制整修计划,经工程师同意后动工。c、路基边用人工刮土补土整修成型。d、路基做到设计标高后,用平地机刮平,铲下土不足以填补凹陷时,用和路基表面相同土填平扎实。e、基础边整修挂线进行,纵坡用仪器检测。f、路基填方路段边和挖方路段边整修和路基平行施工;路基整修完成,堆于路基范围内废弃填料立即清除。 质量检验路基施工过程中和整修完成后立即进行质量检验。a、检验项目及标准实施设计文件、技术规范相关标准。b、外观判定:
41、路基表面平整、密实、曲线圆滑,直线顺直。5.3管道工程施工5.3.1 工程概况本标段共有五条路组成:开元路雨水工程全长362m,根本管径D800,支线管径D300。污水工程全长352m,根本管径D400、D500,支线管径D300;文化街雨水工程全长532m,根本管径D600、D800,支线管径D300;佐西街雨水工程全长575m,管径采取D300、D400、D600、D800、D1000。污水工程全长302.5m,管径采取D300、D500;学院前街雨水工程全长259m,支线长85m,管径采取D300、D600。污水工程全长218m,支线长44m,管径采取D300、D400;先锋路雨水工程全
42、长613m,支管线全长120m,管径采取D300、D400、D800。污水工程全长621m,管径采取D300;全部雨水管及污水管全部采取承插口钢筋砼管,橡胶圈柔性接口。5.3.2 施工方案5.3.2.1管沟开挖施工方案1)、管沟开挖施工按路基土方施工次序进行,并和路基配合施工。2)、管沟采取机械开挖,人工辅助施工。3)、机械开挖时,顺便将雨水进水井处管沟挖出。5.3.2.2检验井及及雨水进水井施工方案1)、检验井开挖:在已经挖好管沟内,找到检验井位置后。用人工将管沟扩挖并加深,直到满足检验井施工要求,并留出施工工作面。2)、因为雨水进水井较浅采取人工开挖。3)、检验井及雨水进水井砌筑采取搅拌机
43、拌制砂浆,人工砌筑。5.3.2.3管道安装施工方案雨水管采取购置成品,汽车运输,吊车吊装就位,人工调直、调平并安设胶圈。5.3.2.4管沟回填施工方案1)、管道两侧及管顶80cm范围内,采取机械回填,人工、平整打夯。 2)、其它采取机械分层回填,机械扎实,部分机械到不了部位用人工扎实。5.3.3 施工方法5.3.3.1沟槽开挖在路基填筑完成后,路面未施工前,立即进行雨水工程施工。沟槽开挖程序:测量放线分层开挖找坡整平留足预留土层人工清挖。管沟开挖前要将全部障碍物清理洁净,放出开挖边线。开挖采取机械开挖为主,人工配合为辅方法。沟槽深度预留15cm厚度暂不开挖,待基坑验收后,采取人工整平,严禁超挖
44、。挖土应自上而下、水平分段分层进行,每层30cm左右,边挖边检验宽度及坡度,不够时立即修整,至设计标高后再统一进行一次修坡清底,检验坑底宽及标高,要求坑底凹凸不超出1.5cm。弃土应立即外排,在沟槽边缘上侧临时堆土或堆放材料和移动施工机械时,应和沟槽边缘保持1m以上距离,以确保边坡稳定。挖土期间沟槽边严禁进行大量堆载,地面堆载数量绝对不许可超出设计支护结构时采取地面超载值。管沟挖完后应进行验槽,作好统计。管沟挖好后不能立即回填,所以必需采取一定防护方法并派专员看护,以确保安全。5.3.3.2检验井及雨水井砌筑修整井底至设计标高后,首优异行3:7灰土垫层施工。严格按配比施工并拌合均匀,控制好水量
45、,分两步回填,用小型机械或人工将垫层扎实,密实度达成95以上。3:7灰土垫层施工完成后,立即进行混凝土底板施工。用搅拌机拌合,用插入式振捣器振捣,平板振动器振动面层并找平。混凝土早期强度达成后,砌井前先将砌筑部位清理洁净,并放出中心线及边线,浇水湿润。雨水检验井、进水井均采取砖砌,1:2水泥砂浆内外抹面。雨水检验井流槽采取和井墙一次砌筑成型。砌筑时严格根据“三一”砌砖法施工。砂将采取机械拌合,并严格计量以确保强度。做好预留接口工作,进水井预留雨水支管接口,检验井预留雨水支管、雨水管接口。5.3.3.3管道安装基槽开挖到设计标高后立即进行基底整平。并立即进行3:7灰土垫层施工。对放坡不够和挖沟较深处,必需采取支护方法,具体用钢管和木板进行对口支撑,间距为2.5m,直至管道施工完成。3:7灰土严格按配合比搅拌均匀,确保达成最好含水量。分段填筑,蛙式打夯机扎实,密实度达成9
