收藏 分销(赏)

PE聚乙烯管道综合项目施工关键技术.doc

上传人:天**** 文档编号:2331382 上传时间:2024-05-28 格式:DOC 页数:8 大小:24.54KB
下载 相关 举报
PE聚乙烯管道综合项目施工关键技术.doc_第1页
第1页 / 共8页
PE聚乙烯管道综合项目施工关键技术.doc_第2页
第2页 / 共8页
PE聚乙烯管道综合项目施工关键技术.doc_第3页
第3页 / 共8页
PE聚乙烯管道综合项目施工关键技术.doc_第4页
第4页 / 共8页
PE聚乙烯管道综合项目施工关键技术.doc_第5页
第5页 / 共8页
点击查看更多>>
资源描述

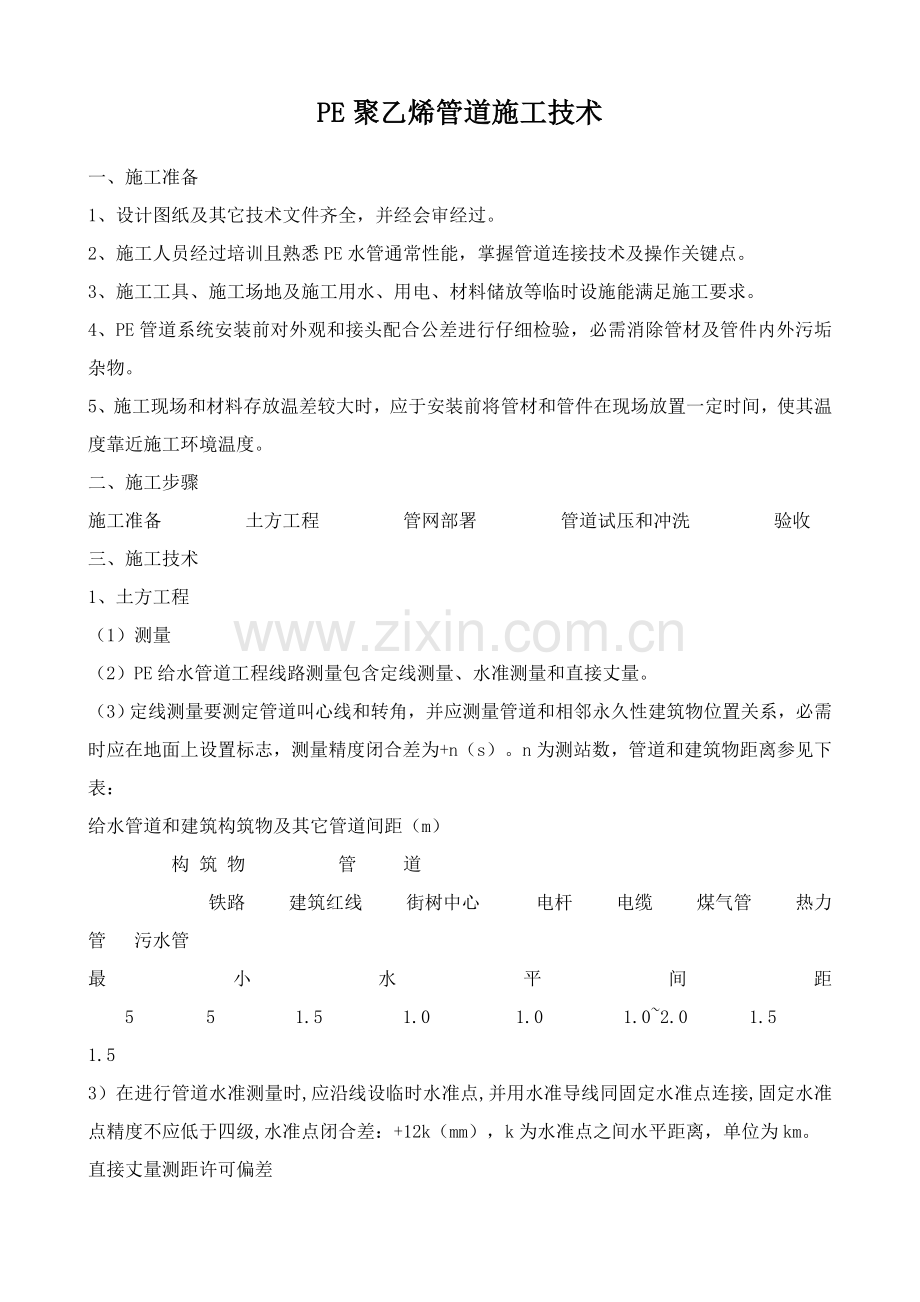

1、PE聚乙烯管道施工技术一、施工准备1、设计图纸及其它技术文件齐全,并经会审经过。2、施工人员经过培训且熟悉PE水管通常性能,掌握管道连接技术及操作关键点。3、施工工具、施工场地及施工用水、用电、材料储放等临时设施能满足施工要求。4、PE管道系统安装前对外观和接头配合公差进行仔细检验,必需消除管材及管件内外污垢杂物。5、施工现场和材料存放温差较大时,应于安装前将管材和管件在现场放置一定时间,使其温度靠近施工环境温度。二、施工步骤施工准备 土方工程 管网部署 管道试压和冲洗 验收三、施工技术1、土方工程(1)测量(2)PE给水管道工程线路测量包含定线测量、水准测量和直接丈量。(3)定线测量要测定管

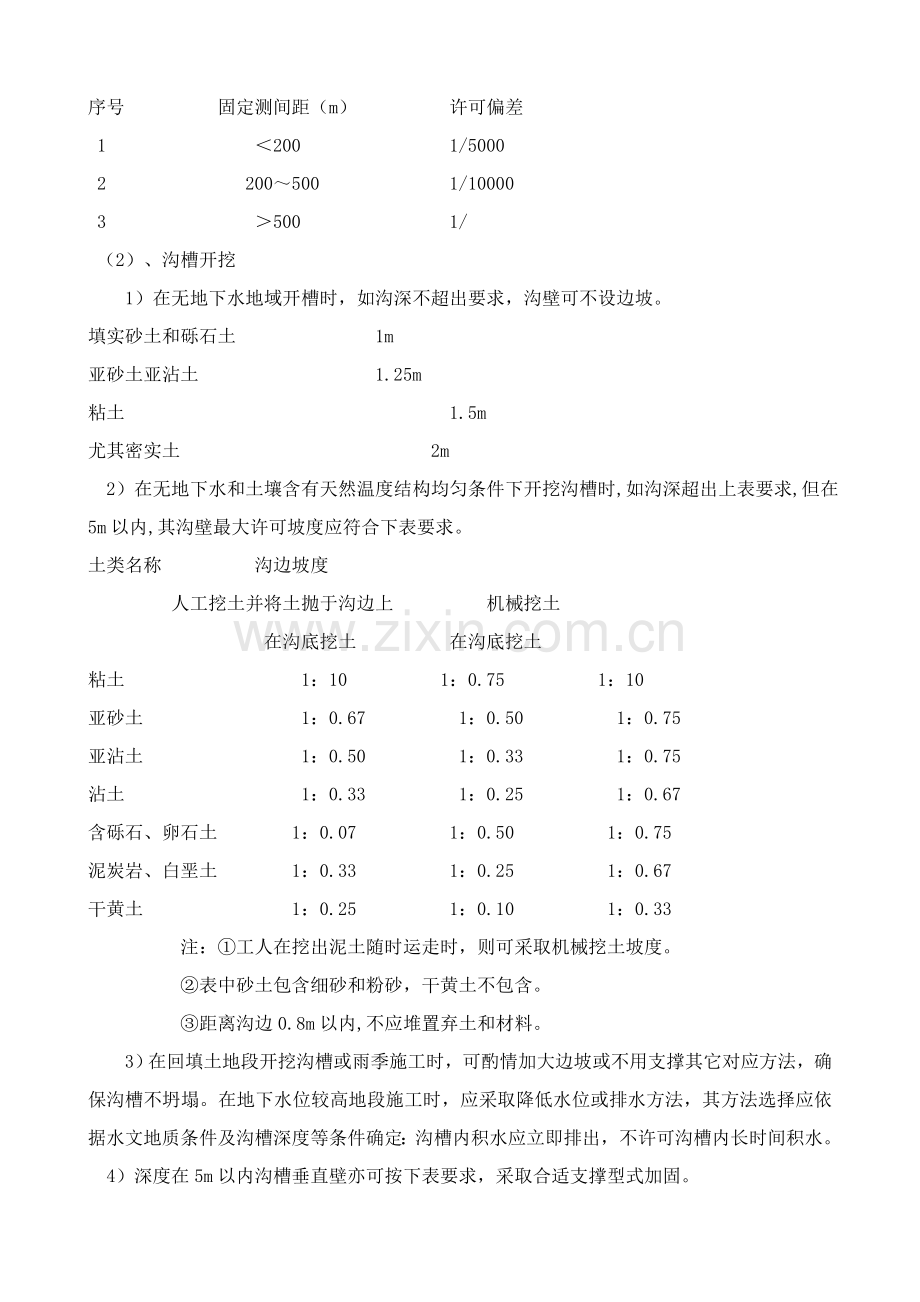

2、道叫心线和转角,并应测量管道和相邻永久性建筑物位置关系,必需时应在地面上设置标志,测量精度闭合差为+n(s)。n为测站数,管道和建筑物距离参见下表:给水管道和建筑构筑物及其它管道间距(m) 构 筑 物 管 道 铁路 建筑红线 街树中心电杆 电缆 煤气管 热力管 污水管最小水平间距 5 5 1.5 1.0 1.0 1.02.0 1.5 1.53)在进行管道水准测量时,应沿线设临时水准点,并用水准导线同固定水准点连接,固定水准点精度不应低于四级,水准点闭合差:+12k(mm),k为水准点之间水平距离,单位为km。直接丈量测距许可偏差 序号 固定测间距(m) 许可偏差 1 200 1/5000 2

3、200500 1/10000 3 500 1/ (2)、沟槽开挖1)在无地下水地域开槽时,如沟深不超出要求,沟壁可不设边坡。填实砂土和砾石土 1m亚砂土亚沾土 1.25m粘土 1.5m尤其密实土 2m 2)在无地下水和土壤含有天然温度结构均匀条件下开挖沟槽时,如沟深超出上表要求,但在5m以内,其沟壁最大许可坡度应符合下表要求。土类名称 沟边坡度 人工挖土并将土抛于沟边上 机械挖土 在沟底挖土 在沟底挖土粘土 1:10 1:0.75 1:10亚砂土 1:0.67 1:0.50 1:0.75亚沾土 1:0.50 1:0.33 1:0.75沾土 1:0.33 1:0.25 1:0.67含砾石、卵石土

4、 1:0.07 1:0.50 1:0.75泥炭岩、白垩土 1:0.33 1:0.25 1:0.67干黄土 1:0.25 1:0.10 1:0.33 注:工人在挖出泥土随时运走时,则可采取机械挖土坡度。 表中砂土包含细砂和粉砂,干黄土不包含。 距离沟边0.8m以内,不应堆置弃土和材料。3)在回填土地段开挖沟槽或雨季施工时,可酌情加大边坡或不用支撑其它对应方法,确保沟槽不坍塌。在地下水位较高地段施工时,应采取降低水位或排水方法,其方法选择应依据水文地质条件及沟槽深度等条件确定:沟槽内积水应立即排出,不许可沟槽内长时间积水。 4)深度在5m以内沟槽垂直壁亦可按下表要求,采取合适支撑型式加固。土壤情况

5、 沟槽深度(m) 支撑型式天然湿度粘土类土,地下水极少 3 不连接支撑天然湿度粘土类土,地下水极少 3.5 连续支撑松散和湿度很高土,地下水很多且有带走土粒危险 如未采取降低地下水法,则可用板柱加以支撑5)管道开槽底宽度不宜小于管外径0.5m,且总宽度不得小于0.7m。6)开挖沟槽时,沟底设计标高以+0.3-0.3 m原状土应予保留,严禁扰动,铺管前用人工清理,但通常不宜挖至沟底设计标高以下,如局部超挖,需用砂土或合乎要求原土填补并分层扎实,要求最终形成沟槽底部平整、密实、无坚硬物质。当槽度为岩石时,应铲除到设计标高以下大于0.15m,挖深部分用细砂或细土回填密实,厚度大于0.15m;当原土为

6、盐类时,应铺垫细砂或细土。当槽底土质极差时,可将管沟挖深部分,然后在挖深管底用砂填平用水淹没后再将水颀掉(水淹法),使管底含有足够支撑力。凡可能引发管道不均匀沉降地段,其地基应进行处理可采取其它防沉降方法。7)生活饮用水管道严禁直接穿过粪坑、厕所和坟墓等能造成污染地段,若在沟槽开挖过程中发觉这类情况应和设计及卫生等相关部门协同处理。(3)回填1)在管道安装和铺设完成后回填,回填时间宜在一昼夜中气温最低时刻,管道两侧及管顶以上0.5m内回填土,不得含有碎石、砖块、冻土块及其它杂硬物体。2)回填土应分层扎实,一次回填高度宜0.10.15m ,先用细砂或细土回填管道两侧,人工扎实后再回填第二层,直至

7、回填到管顶以上0.5m处,沟槽支撑应在确保施工安全情况下,按回填次序依次拆除,拆除竖板后,应以砂土填实缝隙。3)在管道或试压前,管顶以上回填土高度不宜小于0.5m,管道接头处0.2m范围内不可回填,方便观察试压时事故情况。4)管道试压合格后大面积回填,宜在管道内充满水情况下进行。管道敷设后不宜长时间处于空管状态,管顶0.5m以上部分回填土内许可有少许直径小于0.1m石块。采取机械回填时,要从管两侧同时回填,机械不得在管道上方行驶。5)回填土应分层检验深度,沟槽各部位密度应满足下列要求:胸腔填土90%管顶以上0.5m,范围内85%管顶0.5m以上至地面在城区范围内沟槽95%,耕地90%2、管道连

8、接(1)通常要求聚乙烯给水管件、管材因运输、装卸、堆放或遮盖不严或因存放较长,全部有可能造成管材、管件变形和变质,连接前进行一次外观质量检验是必需。聚乙烯给水管道连接应用采取电熔连接(电熔承插连接)和热熔连接(热熔对接连接、热熔承插连接、热熔鞍形连接),不得采取螺纹连接和粘接。聚乙烯管道和金属管道、阀门连接必需采取钢塑过渡接头连接。聚乙烯给水管道不一样连接形式应采有对应专用连接工具。连接时,不得使用明火加热。聚乙烯给水管道连接采取热熔焊接时采取同种牌号、材质相同管材和管件。对性能相同不一样牌号、材质管材和管材或管件之间连接,应经过试验,判定连接质量能得到确保后,方可进行。聚乙烯管采取电熔连接时

9、,可对不一样材料及熔融指数生产出PE管材、管件进行焊接。聚乙烯给水管道连接操作工人上岗前,经过专门培训,经考试和技术评定合格后,方可上岗操作。聚乙烯给水管材、管件存放和施工现场温差较大时,应将管材和管件在施工现场放置一段时间。使其温度靠近施工现场温度。聚乙烯给水管道连接时,管端应洁净。每次收工时,管口应临时封堵。聚乙烯给水管道连接结束后,应进行接头外观质量检验。不合格者必需返工后重新进行接头外面质量检验。(2)电熔连接电熔连接机具和电熔管件应符合标准,连接时,通电电源电压和加热时间应符合电熔管件生产厂要求,依据使用电压和电流强度及电源特征提供对应电保护方法。电熔连接冷却期间,不得移动连接件或连

10、接上施加任何外力。电熔承插连接还应符合下列要求:i、电熔承插连接管材连接端应切割垂直,并应用洁净棉布擦净管材和管件上污物,并应标出插入深度,乱除其表皮。ii、电熔承插连接前,应校直两对应待连接件,使其在同一轴线上。电熔鞍形连接还应符合下列要求:i、干管连接部位下部应采取专用托架支撑,并固定、吻合。ii、电熔鞍形连接时,应用洁净棉布擦净连接面上污物,并应用刮刀刮除干管连接部位外表皮。(3)热熔连接热熔连接前、后,连接工具加热面上污物应用洁净棉布擦净。热熔对接连接通常分为五个阶段:预热阶段、吸热阶段、加热板取出阶段、对接阶段、冷却阶段。加热热温度和各个阶段所需要压力立即间应符合热熔连接机具生产厂管

11、材、管件生产厂要求。热熔对接焊接时,要求管材或管件应含有相同熔融指数,且最好应含有相同SDR值。另外采取不一样厂家管件时,必需选择合理和这相匹配焊机才能取得最好焊接效果。热熔连接保压、冷却时间,应符合热熔连接工具生产厂和管件、管材生产厂要求,在确保、冷却期间不得移动连接件或在连接件上施加外力。热熔对接连接应符合下列要求:i、对接连接前,两管段各伸出夹具一定自由长度,并应校直两对应连接件,使其在同一轴线上,错边不宜大于壁厚10%。ii、管材或管件连接面上污物应有洁净棉布擦净,应铣削连接面,使其和轴线垂直,并使其和对应物特连断面吻合。iii、等连接端面用对接连接工具加热,平板电热模恒定温度2100

12、CC。iv、加热完成,待连接件应快速脱离对接连接加热工具应用均匀外力使完全接触,形成均匀。保持压力,使接口冷却至400C左右卸压。v、采取自动焊接机可自动控制连接过程。热熔承插连接应符合下列要求:i、热熔承插连接管材连接端应切割垂直,并应用洁净棉布擦净管材和管件连接面上污物,标出插入深度,刮除其表皮。ii、承插连接前,应校直两对应待连接件,使其在同一轴线上。iii、插口外表面和承口内表面应用热熔承插连接工具加热。iv、加热完成,待连接件应快速脱离承接连接工具,并应用均匀外力插至标识深度,形成均匀。v、热熔承插连接参数以下表管径(mm) 加热时间(sec) 插入深度(mm) 20 710 11.

13、013.5 25 913 12.515.0 32 1115 14.617.1 40 1317 171.019.5 50 1620 20.022.5 63 2025 23.926.4热熔鞍形连接应符合下列要求:i、干管连接部位管段下部应采取专用托架支撑,并固定、吻合。ii、鞍形连接前,应用洁净棉布擦净连接上污物,并应用刮除干管连接部位外表面。iii、待连接面应用鞍形连接工具加热。iv、加热完成,加热工具应快速脱离待连接件,并应用刮切除干管连接部位,形成均匀。(4)钢塑过渡接头连接钢塑过分接头聚乙烯管道连接时端和聚乙烯管道连接应符合本规程对应电熔连接(电熔承插连接)或热连接(热熔承插连接、热熔对接

14、连接)要求。钢塑过分接头管道端和金属管道连接应符合对应钢管焊接、法兰连接或机械连接要求。塑钢过分接头钢管和钢管焊接时应取降温方法。3、管道敷设(1)通常管道敷设管道铺设应在沟底标高和管道基础质量检验合格后进行,在铺设管道前要对管材、管件等重新作一次外观检验,发觉有问题管材、管件均不得采取。管道不得铺设在冻土上,铺设管道和管道试压过程中,应预防沟底冻结。聚乙烯管道沟槽开挖按上方工程中沟槽宽度和深度要求进行。管材连接好后平稳入沟槽内。部分回填、试压、全部回填。在条件许可下管径不大时,可将2或3根管在沟槽上接好,平稳放入沟槽内。管材在吊动及放入沟内时,应采取可靠软带吊具,平稳下沟,不和沟壁或沟底猛烈

15、碰撞应预防划伤、扭曲或过大拉伸和弯曲。聚乙烯给水管道宜蛇形敷设,并可随地形弯曲敷设,其许可弯曲半径应符合下列要求:i、插接时,应符合下表要求。管道公称外径D(mm) 许可弯曲半径R(mm) D50 30D 50D160 50D 160D250 75D D250 100Dii、管道上无承插接头时,管道弯曲半径不应小于125D。聚乙烯盘管可采取梨入埋管敷设,但不适用多石地域和有坡度要求管道工程。当盘管敷设采取拖管法时,拉力不得大于管材屈服拉伸强度50%;采取喂管法时,管道允许可弯曲半径应符合本规程要求。在PE管道穿过铁路、公路时,应设钢筋混凝土套管,套管最小直径为聚乙烯PE管道管径加200mm;管

16、道穿过地下室或地下构筑物外墙时应采取严格防水方法。PE管道和金属阀门、消火栓连接处用钢塑转换装置,并需设阀门井,聚乙烯阀门连接可不设阀门井,但需设阀门护套管。PE管道敷设时,宜随时向埋设金属示踪线,据管顶大于300mm处应设警示带,警示带上应标出醒目标提醒字样。管道安装和铺设工程中止时,应用木塞或其它盖堵将管口封闭,预防杂物进入。(2)插入管敷设插入管敷设用来更新被腐蚀地下金属管道。聚乙烯给水管道插入敷设,插入起始段应出一段工作坑,其长度应满足施工要求,并应确保管道许可弯曲关半径符合前面要求。聚乙烯给水管道插入施工前,应使用清管设备消除旧管内壁沉积物和其它杂物。插入管外径和旧管这间需留有旧管内径10%间隙,方便发装内衬管时不致使聚乙烯管道划伤。先插入一根4m长,和插入管管径相同管材拖出后察看金属管对聚乙烯管道外表面损伤情况,决定是否对金属管内壁再次清理。聚乙烯给水管道插入施工时,必需在旧管插入端加上一个硬度比插入管小漏斗形导滑口插入后,应对插入管进行强度试验。插入管各管段端口环形窨应用O形橡胶圈、塑料密封圈或填缝材料密封。在两插入段之间,必需预留出冷塑余量和管道不均匀沉降余量,并在每段合适长度加以铆固或固定。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 考试专区 > 中考

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
