收藏 分销(赏)

龙景逸墅住宅小区工程土方开挖、基坑支护及降水安全专项施工方案.doc

上传人:w****g 文档编号:2330061 上传时间:2024-05-28 格式:DOC 页数:34 大小:186.54KB
下载 相关 举报
龙景逸墅住宅小区工程土方开挖、基坑支护及降水安全专项施工方案.doc_第1页
第1页 / 共34页
龙景逸墅住宅小区工程土方开挖、基坑支护及降水安全专项施工方案.doc_第2页
第2页 / 共34页
龙景逸墅住宅小区工程土方开挖、基坑支护及降水安全专项施工方案.doc_第3页
第3页 / 共34页
龙景逸墅住宅小区工程土方开挖、基坑支护及降水安全专项施工方案.doc_第4页
第4页 / 共34页
龙景逸墅住宅小区工程土方开挖、基坑支护及降水安全专项施工方案.doc_第5页
第5页 / 共34页
点击查看更多>>
资源描述

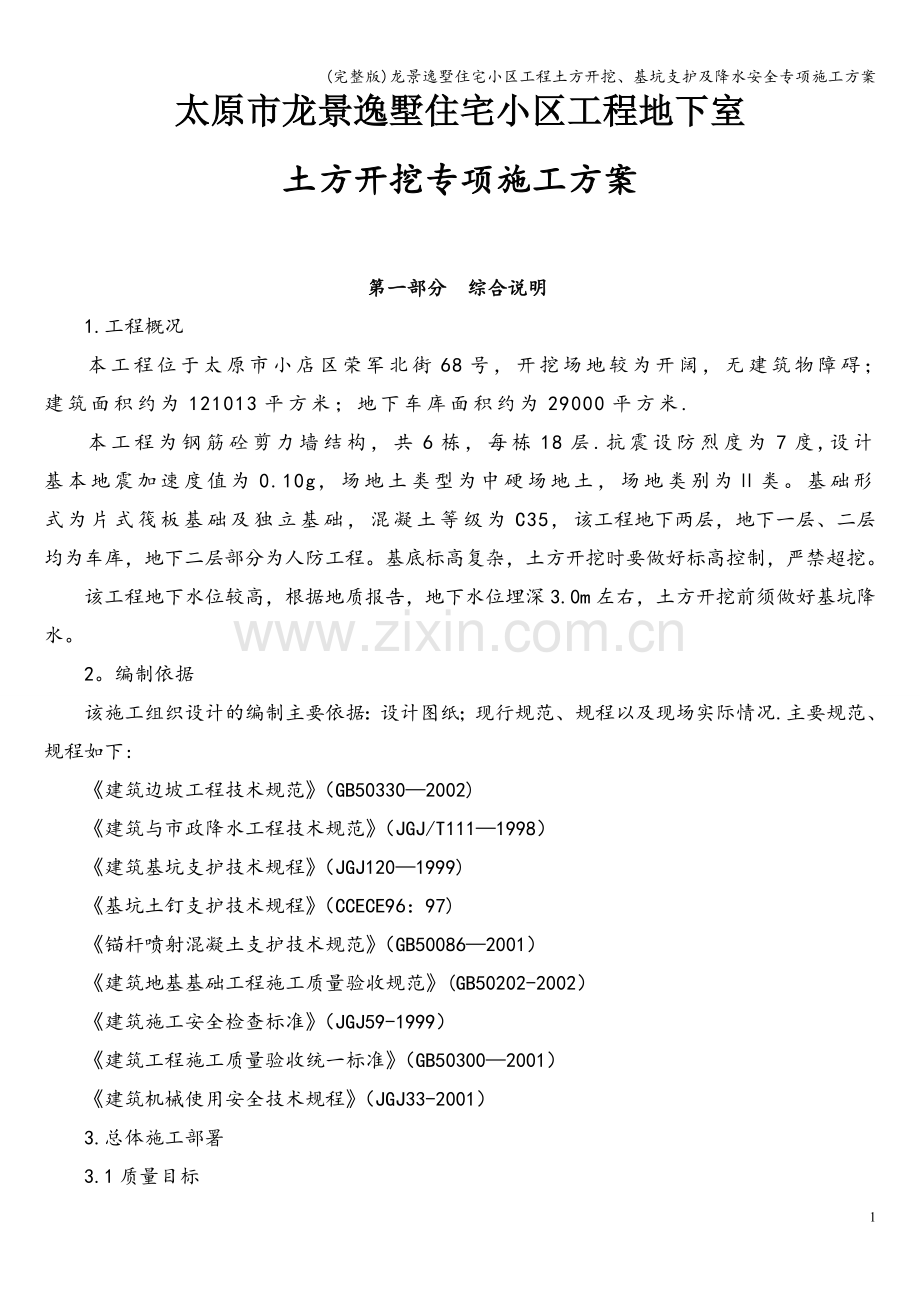

1、(完整版)龙景逸墅住宅小区工程土方开挖、基坑支护及降水安全专项施工方案太原市龙景逸墅住宅小区工程地下室土方开挖专项施工方案第一部分 综合说明1.工程概况本工程位于太原市小店区荣军北街68号,开挖场地较为开阔,无建筑物障碍;建筑面积约为121013平方米;地下车库面积约为29000平方米.本工程为钢筋砼剪力墙结构,共6栋,每栋18层.抗震设防烈度为7度,设计基本地震加速度值为0.10g,场地土类型为中硬场地土,场地类别为类。基础形式为片式筏板基础及独立基础,混凝土等级为C35,该工程地下两层,地下一层、二层均为车库,地下二层部分为人防工程。基底标高复杂,土方开挖时要做好标高控制,严禁超挖。该工程

2、地下水位较高,根据地质报告,地下水位埋深3.0m左右,土方开挖前须做好基坑降水。2。编制依据该施工组织设计的编制主要依据:设计图纸;现行规范、规程以及现场实际情况.主要规范、规程如下:建筑边坡工程技术规范(GB503302002)建筑与市政降水工程技术规范(JGJ/T1111998)建筑基坑支护技术规程(JGJ1201999)基坑土钉支护技术规程(CCECE96:97)锚杆喷射混凝土支护技术规范(GB500862001)建筑地基基础工程施工质量验收规范(GB50202-2002)建筑施工安全检查标准(JGJ59-1999)建筑工程施工质量验收统一标准(GB503002001)建筑机械使用安全技

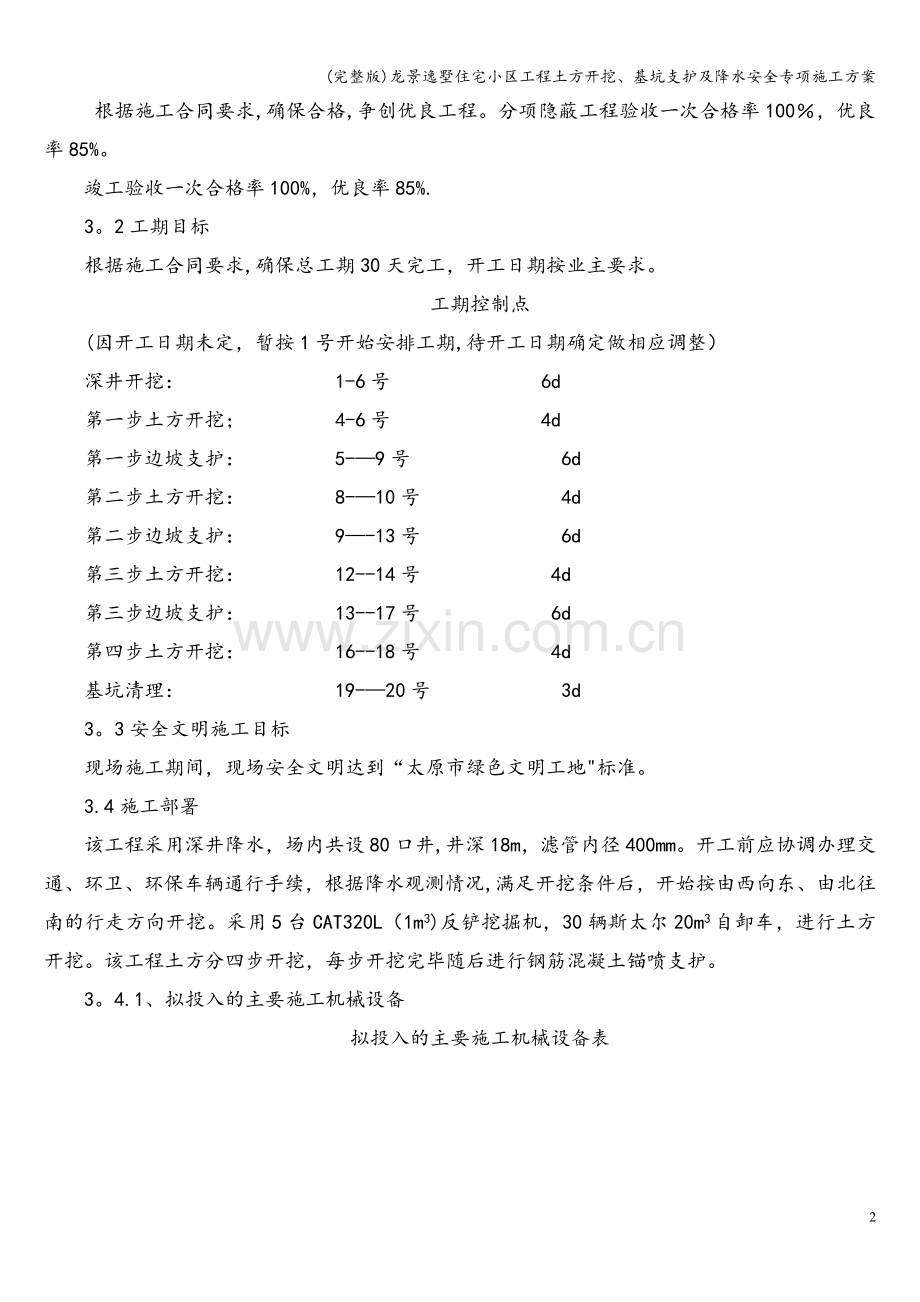

3、术规程(JGJ33-2001)3.总体施工部署3.1质量目标 根据施工合同要求,确保合格,争创优良工程。分项隐蔽工程验收一次合格率100,优良率85%。竣工验收一次合格率100%,优良率85%.3。2工期目标根据施工合同要求,确保总工期30天完工,开工日期按业主要求。工期控制点(因开工日期未定,暂按1号开始安排工期,待开工日期确定做相应调整)深井开挖: 1-6号 6d第一步土方开挖; 4-6号 4d第一步边坡支护: 5-9号 6d第二步土方开挖: 8-10号 4d第二步边坡支护: 9-13号 6d第三步土方开挖: 12-14号 4d第三步边坡支护: 13-17号 6d第四步土方开挖: 16-1

4、8号 4d基坑清理: 19-20号 3d3。3安全文明施工目标现场施工期间,现场安全文明达到“太原市绿色文明工地标准。3.4施工部署该工程采用深井降水,场内共设80口井,井深18m,滤管内径400mm。开工前应协调办理交通、环卫、环保车辆通行手续,根据降水观测情况,满足开挖条件后,开始按由西向东、由北往南的行走方向开挖。采用5台CAT320L(1m3)反铲挖掘机,30辆斯太尔20m3自卸车,进行土方开挖。该工程土方分四步开挖,每步开挖完毕随后进行钢筋混凝土锚喷支护。3。4.1、拟投入的主要施工机械设备拟投入的主要施工机械设备表序号设备或设备名称型号规格国别产地制造年份数量额定功率/kW生产能力

5、备注1泥浆泵BW320北京2013.127.5完好2混凝土喷射机转V 泰安2012.6210完好3注浆机(带电机)BW15D 衡阳2012.7210完好4搅拌机J1-400 温州2012。727.5完好5电焊机BX3-300-2 济南2012.1023.0完好6空压机VY-12/7 柳州2012。1020。5完好7水准仪QF50T 济南2011.11完好8钻机SPJ-300 815完好9切割机1完好10汽车五十铃190完好11潜水泵QY15-26-2。2 801.0完好12挖掘机CAT320L美国2012。1051m3完好13自卸车斯太尔济南2011。93020t完好14装载机山东23m3完好

6、3。4.2、主要劳动力计划劳动力计划表 (单位:人) 工种级别按工程施工阶段投入劳动力情况施工降水土方开挖边坡支护普通工163633放线工444机具工44司机4302电工222维修工444第二部分 土方开挖方案1.施工准备1.1工程投入的主要物资该分项工程主要投入抽水泵、水管、配电箱、电缆线、钢板、钢丝绳、防滑草袋、铁锨、扫帚等物资,其数量及进场时间根据现场施工情况配备.1.2拟投入的机械设备情况及进出场计划投入的主要施工机械设备表序号机械或设备名称型号规格数量国别产地制造年份额定功率/kW生产能力备注1挖掘机CAT320L5美国20121m3完好2自卸车斯太尔30济南201120t完好3装载

7、机2山东20113m3完好4抽水泵80山东2013完好以上机械设备开工第二天进入施工现场,工程完工,经验收合格后机械设备退场。1。3劳动力计划劳动力计划表 (单位:人)工种级别按工程施工阶段投入劳动力情况施工降水土方开挖边坡支护普通工36放线工4机具工司机30电工2维修工42.主要施工方法2.1设备进场前,按甲方的要求及有关部门规划、规定、设立施工放线控制点和高程水准点。根据图纸及现场实际情况,该工程基坑较深,基坑四周按1:1的系数放坡。先放好坡顶线、坡底线,经复测及验收合格后开始开挖。2.2基坑挖土分三大步进行,局部分四步进行(片式筏板),第一步挖1。6m,第二步挖1.6m,第三步挖1.6m

8、,第四步挖0.9m。预留20cm土层人工清理。2。3第一步第一次先挖去基槽北侧1#、2楼土方,然后再下挖至自然地坪下1。6m,自东向西进行,开挖时边坡预留20cm人工清理。第二次挖去3#、4#、5、6楼土方,自西向东进行。2。4第一步挖土结束,随后进行边坡支护,待锚喷混凝土达到允许强度后开始第二步开挖。挖掘机回到第一步开挖起始点按第一步行走方向进行第二步开挖至3.2m深,施工人员同时做好边坡修整及边坡锚喷支护施工.2。5第二步开挖结束,随后进行边坡支护,待锚喷混凝土达到允许强度后开始第三步开挖.第三步开挖至4.8m深,随挖土随进行边坡修整及边坡支护施工。2。6第三步开挖结束,随后进行边坡支护,

9、同时对指挥室部分进行第四步开挖。第四步开挖至0.9m深.2。7待每次挖至距槽底标高20cm时,采用人工清挖至设计槽底标高.2.8待开挖至距离坑底50cm以内时,测量人员抄出50cm水平线,在槽帮上钉水平标高小木楔,在基坑内抄若干个基准点,拉通线找平。2。9马道设在基槽的东南边和西边,宽度8m,坡度为15,马道收口时采用挖土机倒退挖除马道土体,剩余部分采用人工清理,支搭脚手架进行该处边坡支护施工。2。10因该工程基槽槽底标高不统一,每次挖至设计槽底标高时,及时通知业主和监理进行基槽钎探施工。2.11施工中对标准桩、观测点、管网加以保护,发现古墓文物及时申请有关部门处理。2。12土方开挖完毕,为防

10、止雨水浸泡槽底,沿基坑周边设置40cm宽40cm深排水盲沟,且在转角处设1m1m方形临时积水坑,每一坑内配备一台抽水泵,随时抽出坑内积水。3。确保工程质量的技术组织措施建立以项目经理为负责人的质量保证体系。开工前组织全部进场人员学习施工方案,熟悉图纸及地质状况,对机械操作手进行技术交底,要求掌握施工的技术要点。每一道工序开工前,学习规范要求,精心施工。完工后,进行严格自检,不合格者坚决返工,按国际ISO 9002认证标准与要求进行全过程的质量管理.3.1质量标准项次项目允许偏差值/mm检验方法1标高+0 50水准仪检查2长度、宽度-0由设计中心向两边拉尺量3边坡坡度不允许坡度尺检查4。确保安全

11、生产的技术组织措施建立以项目经理为负责人的安全保证体系。开工前组织全体进场人员学习安全知识,进行安全交底,定期或不定期地进行安全检查,发现不安全因素立即整改,防患于未然,切实做好安全、文明施工.4。1根据现场情况,该基坑东北角处有下水管道,土方开挖前,应采用人工挖除该处土方,方可进行机械开挖。4.2在距基坑东、南、北、西边1m周围用48mm钢管设置三道护身栏杆,立杆间距3m,高出自然地坪1.2m,埋深0.8m。在距基坑顶0.5m砌120砖墙30cm高,中有240240mm砖柱间距3m。基坑上口边1m范围内不许堆土、堆料和停放机具.在锚喷支护上口5m范围内不许重车停留。各施工人员不许翻越护身栏杆

12、。基坑施工期间设警示牌,夜间加设红色灯标志。4.3基坑外施工人员不得向基坑内乱扔杂物,向基坑下传递工具时要接稳后再松手。4.4坑下人员休息要远离基坑边及放坡处,以防不慎。4.5机械施工时现场设专职指挥人员一名,施工机械一切服从指挥,人员尽量远离施工机械,如有必要,先通知操作人员,待回应后方可接近.5.确保文明施工的技术组织措施我公司已经制定了CI(企业识别)战略,而且我公司已经通过ISO24001:1996环境管理体系和OSHMS28001:2001职业安全健康体系认证,该工程在现场文明管理上自始至终都要严格要求,主要技术组织措施如下:5.1项目部全体人员佩带统一制作的胸卡。安全帽有企业的统一

13、标志,正面贴司徽.5。2项目现场可根据业主的意见决定是否并排放置放大的业主要求与公司质量方针标牌。5。3施工现场的料具堆放等需有一个合理的布局,而且要制定一个科学严密的现场管理制度。5。4施工现场合理布置机械设备,搭设临建设施,堆放材料、成品、半成品,埋设临时施工用水管线,架设动力及照明线路。5。5材料进场堆放:砖码垛,砂石等地材砌池堆放并加以覆盖,避免扬尘。半成品、成品材料分规格堆放整齐,并设置明显的标牌。废旧和多余的物资要及时回收。料具堆放整齐,不得挤占道路和作业区,保持道路畅通无阻.5。6严格按照施工程序组织施工,确保施工过程中统一调度,统一管理、统一指挥、平衡土方开挖与边坡支护和降水等

14、工序的关系,保持良好的施工程序。5.7建筑物的轴线控制及高程控制点,要做出醒目的标志牌,任何人不得破坏。5。8每一分项工程完工后,要及时清理各种材料、工具等,将施工现场清理干净,并码放整齐,以备再用。5。9施工现场设置沉淀池,保持施工现场的清洁,运输车辆不得带泥浆进出现场,土方外运时车辆必须进行覆盖,并做到沿途不遗撒.5.10施工现场严禁从高处向基坑内抛撒建筑垃圾,采取有效措施控制施工中的扬尘、袋装水泥必须覆盖,不得随意露天堆放,以免雨淋。5.11施工现场所有的工作人员在施工现场应佩带证明其身份的证卡。5。12施工现场设专人供水和专用保温水桶,水桶加盖、加锁、防止污染。施工人员不准喝生水,严禁

15、公用一个器皿喝水.5.13施工现场的主出入口处实行“三包,随时清扫运土车及送料车辆掉在门口及街道上的杂物,保持门前及现场内的清洁,树立业主与本公司的良好形象。5。14经常对职工进行文明施工教育,遵守现场文明施工管理制度,提高自身的素质。5。15进一步抓好现场施工管理,提高施工现场标准化、科学化管理水平。施工现场施工道路坚实、平坦、整洁,在施工过程中保持畅通。5。16建立健全现场施工管理人员岗位责任制,并挂在办公室的墙上,使自己能随时看到自己的责任,把现场管理工作抓好。5。17现场文明要高标准严要求,达到“安全生产、文明施工十佳十优工地的标准.6。确保工期的技术组织措施及施工网络图该工程处于地下

16、施工,工序复杂,穿插作业较多,工期紧,因此,开工时的施工组织部署及施工技术措施很重要,合理作好施工前的机械、劳力安排,材料准备,保证开工时机械、劳力及材料充足。6。1进度安排及进度控制该工程土方开挖共分四步进行,每步4d,边坡支护穿插进行施工,共计16d完成土方开挖。6。2组织措施6.2。1公司成立工程现场指挥部,调度协调公司各部门,及时解决各项问题,优先保证本工程施工需要。6。2。2项目部成立保证工期领导小组,负责工期目标实施:组 长:项目经理副组长:生产负责人、技术负责人成 员:施工员、技术员、质量员、安全员、材料员、试验员6。2。3建立保证工期联席会议制度,由工程指挥部、工期领导小组和业

17、主、监理等部门,定期召开保证工期会,对比工期目标,解决出现的各项问题,保证工期实施。6.3技术、设备、劳力保证措施6。3.1现场技术施工人员充分了解设计文件,与设计部门紧密联系,及时解决设计文件出现的各项技术问题,保证设计文件的正确和施工连续。6.3。2现场成立技术攻关小组,及时解决工程施工中出现的技术难题.杜绝因采用技术措施不当,发生技术事故而影响工程工期。6。3.3优化施工网络设计,合理划分工程施工段,流水施工。本工程合理划分流水段,编制施工进度计划,工期网络控制采取三级网络动态管理,严格按网络计划施工。6。3.4安排强有力的施工劳力。保证施工连续进行。6。3。5选择优良的施工机械,确保工

18、程施工期间设备、机械完好,保证工期目标的实现。6.4资金、材料工期保证措施6。4.1本工程执行专款专用制度以避免施工中因为资金问题而影响工程进展,充分保证劳动力的部署、机械的充足配备、材料的及时进场.随着工程各阶段关键日期完成及时兑现各专业队伍的劳务费用,这样既能充分调动他们的积极性,也使各劳务作业队为本工程积极安排高技能作业人员,同时配备充足的作业人员提供了保证.同时专款专用制度也为项目部应付万一某一环节完不成关键日期而采取果断措施提供了保证.6。4.2本工程主要材料由公司统一采购,零星材料及急用材料由现场采购,保证材料能够及时供应.进场后需复试检测的材料如:钢材、水泥等必须提前到场,进行复

19、试检测。避免因检测而耽误材料的使用。6。5外围环境工期保证措施6.5.1积极定期的与当地环卫、市政、交通部门、水电供应部门、政府监管部门和其它有关单位交流看法,改正不足,保证工程顺利施工。6.5.2做好外围环境的工作,取得周围办公人员的理解和支持。为保证工程的顺利进行,我们在施工期间,对处理周边关系及社会协调等诸方面将采取如下措施:施工期间的交通问题我方将与当地公安、交警、环卫等有关部门取得联系,保证施工期间施工车辆行走路线,确保工程施工正常进行。 协调解决外围环境问题-首先,从自身抓起.我们在施工期间将认真执行国家环保部门有关规定,尽量减少对周围环境的影响。并走访工地周围的单位及办公人员,协

20、调好相互间的关系,与他们达成谅解,我公司在承建的同类工程的施工中,遇到过类似问题,但我们能较好的协调处理各方面的关系,顺利完成了工程建设任务,我们有决心、有信心、有能力协调好施工过程中的各种关系,以确保工程的顺利完成。7.减少噪音、降低环境污染技术措施7。1进入施工现场的施工机械、设备要求噪音低、效率高,污染物排放低,达不到要求的机械设备禁止进入施工现场。7.2合理安排工期,尽量避免夜间施工,土方开挖时,如必须夜间施工,运土车辆在院内停放时必须熄火,降低施工噪音,减少环境污染.7。3土方外运时,土方车必须覆盖,防止洒落,随时清扫施工现场及运输道路,减少污染。7。4锚喷支护时,空压机必须噪音低,

21、质量完好,安放在远离办公区的位置。8。地上、地下管线及道路和绿化带的保护措施8。1根据现场情况,该工程仅基坑西北侧及基坑的污水管道.土方开挖前须人工挖除基坑西北侧污水管道处的土方,待管道明露后方可采用机械挖土,机械开挖时由专职指挥人员指挥挖掘机开挖土方,防止该处管线的损坏。8。2挖掘机进出场必须用拖车拖至施工现场,履带式挖掘机严禁在院内混凝土路面上行走。以免破坏院内道路。9。与其他施工队伍友好配合措施9.1定期组织业主、监理及其他施工队伍参加的协调例会,解决施工中存在的各种问题.9.2分包队伍服从总包单位制定的质量、工期、安全目标,达到业主的要求。9。3详细阅读施工图纸及有关资料,服从大局,积

22、极做好各施工队伍中的配合。9.4与各施工队伍密切保持联系,通信畅通,相互间需配合的工作提前说明。9。5解决好与各施工队伍间的工序配合问题,保证工程的顺利进行。第三部分 基坑支护设计及施工组织方案 从地质情况可以看出,构成边坡的土多为松散土,边坡属不稳定边坡,基坑开挖无天然放坡条件,基坑边坡只有采取可靠的支护措施,才能确保基坑开挖及地下室施工的安全,减少土石方挖运工作量,不影响周边建筑物、构筑物的安全.目前常用的深基坑支护方案有三种:悬臂桩(人工挖孔桩)支护,喷锚支护、锚拉桩支护。根据场地周围环境资料及地质勘察资料,并结合经济、工期等因素,采用喷锚支护施工。一、 喷锚支护的可行性喷锚支护是以新奥

23、隧道法为理论基础。在开挖形成的坑壁中,设置一定长 度和密度的锚杆体,锚杆体与喷射砼层结构形成柔性支挡体系。挡土体系与坑壁原位土体牢固地结合在一起共同工作,形成一重力挡土墙式的支挡结构,从而提高坑壁的整体刚度与稳定性.在机理上属于主动制约机制的支护类型.结合本工程,具有以下几个优点: (1) 基坑喷锚支护体系本身具有较强的应力和变形调整能力,可避免因局部应力集中而导致整体破坏,变形较敏感段可在基坑开挖线上设置超前锚杆,增加支护体系的整体刚度。 (2) 由于喷锚支护施工采用的是开挖一段支护一段的工艺流程,因此可对施工过程中基坑的变形作动态监测,随时检验和调整方案,消除事故隐患,提高技术安全性。 (

24、3) 采用边开挖边支护的工艺流程,施工时可交叉作业,互不干扰,因此,可节省工程总工期。 (4) 喷锚支护由于充分利用了原位土体的强度,从而降低材料消耗,减少工程造价.二、设计依据和设计理论(1) 本工程地质资料、基坑施工参数,基坑四周环境资料(2) 锚杆喷射砼支护技术规范(GB50086-2001)(3) 建筑基坑支护技术规程(JGJ12099)(4) 基坑土钉支护技术规范(CECS96:97)(5) 钢筋焊接及验收规程(JGJ1896)(6) 土层锚杆设计与施工规范(CECS22:90)(7) 建筑基坑工程技术规范(YB925897)(8)喷锚支护设计理论采用:喷射砼钢筋网锚杆支护土壁设计计

25、算方法,考虑支护与土体联合作用,并以注浆土钉设计作为参考后加以综合;工程类比法:根据我公司的实际项目设计施工实例类比;信息反馈法:根据现场施工实测位移值(即时监控)对本方案设计进行修正。三、喷锚支护设计计算此部分为理正基坑支护软件计算,设计计算简图、设计基本参数、坡线参数、超载参数,土钉参数,局部抗拉设计结果、内部稳定设计结果及外部稳定计算结果见软件计算书。四、喷锚支护设计方案概述 1、喷锚支护设计概述根据土方开挖施工方案,需要作护壁的边坡实际高度为基坑边坡高度.参照软件计算结果,根据本工程具体地质条件及周边环境实际情况,喷锚设计方案如下:锚杆排数:N=3排,放坡系数按0。1考虑锚杆长度:L1

26、=5m L2=4m L3=3m 锚杆列距:Sx=1.50m锚杆行距:Sy=1。50m锚杆刚材:48、3.0焊管锚杆孔径:D=60mm锚杆泄浆孔:钻36间距20cm左右(呈梅花形),在锚杆入土端头1。54.5处锚杆倒刺:820203护焊于泄浆孔处或用16螺纹钢护焊于泄浆孔处锚杆倾角:a=1020钢筋网布置:6200200加强筋:1214001300 (其中第二排为双横筋布置)锚杆与喷射混凝土面板连接处用12螺纹钢焊接加强喷射混凝土配合比:水泥:砂:石子=1:2:2 混凝土强度C20灌浆水灰比:1.41 灌浆压力:0.50。8Mpa喷射混凝土厚度: 100mm以上设计参数详见喷锚支护结构示意图五、

27、基坑喷锚支护施工组织方案1、 施工工序土方开挖工作面锚杆施工人工修整壁面挂网筋主筋焊接喷射细石砼压力灌浆下层土方开挖。以上工序循环进行直至基坑底部。2、 施工方案概述(1) 喷射支护方案共布置四排锚杆,锚杆采用48钢管,钢管留有泄浆孔(36),便于灌浆.施工程序如下: 人工修整土壁:待挖掘机按开挖灰线开挖出工作面后,人工修整土壁,修至平整及满足设计防坡要求。 锚杆施工:用专用锚杆机将锚杆顶入地层中(与人工修整土壁可同时交叉进行)。 挂网:在每一段锚杆施工完成后,将编制好的钢筋网片挂在已修整好的壁面上. 焊接主筋:在钢筋网片的外面铺设主筋,并与锚杆焊接起来。 喷射混凝土:在上述工作完成后,向壁面

28、喷射细石混凝土,喷射厚度510cm 。 灌浆:对锚杆进行压力注浆,使锚杆周围形成锚固体,增加抗拔力。 (2)基坑壁表面采用喷射砼和钢筋网支护,土体内部采用锚杆压力灌浆,通过压力灌浆使支护结构与土体形成整体,共同承担土压力.锚杆参数应根据开挖过程中地质实际情况和基坑位移情况进行调整。 (3)喷锚支护施工与土方开挖交叉同步进行. 土方机械开挖控深作业面高度1。52。0m,待上一作业面喷锚施工完成后,方可进行下一作业面的开挖,严禁超前挖,开挖的作业面必须及时支护封闭,如因各种原因挖开的作业面不能及时支护,则机械挖土方必须及时组织回填封闭作业面,以免作业面暴露时间过长而引起险情.遇土层较差时(如粉土或

29、砂土层),开挖控深不大于1。0m,并可按如下工序进行施工:修面、素喷砼挂钢筋网喷射砼打锚杆、焊接主筋补喷砼、锚杆压力灌浆继续土方开挖。 (4)排水系统为地表排水系统、支护内部排水系统。为防止地表水的渗漏对护壁土体的侵蚀,在基坑四周竖向护壁中设置排水孔,排水孔间距根据现场情况确定,一般为3.0m3.0m。喷锚支护过程中及时设置排水管。可在支护面层背部设置长度为4060cm的水平塑料排水管,随着施工开挖过程,按一定间距从上到下插入边壁土体,以便支护完成后能将砼面层后的可能积水排出。在施工过程中,出现渗水处应立即增设排水孔.喷锚支护过程中对基坑四周支护范围地表进行修整,在基坑护壁上口0。5m范围内用

30、豆石砼封闭地面,防止地表水进入基坑支护体内. 3、机具设备及人员组织计划本工程采用项目经理项目技术负责人施工工长施工人员的形式。项目经理全面统筹安排现场技术及安全工作,项目技术负责人负责施工技术的现场管理,施工工长负责劳动力调配.(1)施工人员组织计划 技术管理人员 6人(项目部配置:工程项目经理,工程技术负责人,责任工长,现场技术员,材料员,质检安全员。上述职责人员可兼职) 普工 20人 机修工 2人 砼喷射工 3人 电焊工 4人 钢筋工 8人 电工 2人 机操工 4人 (2)、施工积聚设备计划: 经纬仪 1台 水准仪 1台 电焊机 2台 锚杆机 2台 空压机 1台 喷射机 1台 压浆机 1

31、台 钢筋切割机 1台 4、施工平面布置 场地施工平面布置应根据施工特点,考虑钢材、砂、石、水泥及设备堆放,以及后期挖土、喷锚支护施工等环节,充分利用场地有限空间,尽量使场地布置趋于合理,保证工程顺利进行。 (1)、施工总平面本着满足施工要求再尽量减少资金投入、紧凑合理、尽量少占施工用地的原则布置。办公区、生活设施同生产车间、库房、材料堆场分开布置,以方便管理和互不交叉干扰。 (2)、施工道路应现场交通畅通,本工程尤其是土方运输空车等候的位置比较多,站地比较大。 (3)、各项施工设施要满足方便生产、有利于生活、安全防火、环境保护和劳动保护等要求。 (4)、堆料场尽量就近布置在施工机械附近,减少或

32、“消灭”材料的二次转运。 (5)、尽量利用场地现有的围墙和大门作施工主要出入口。 (6)、施工生产生活设施尽量紧凑合理。 六、喷锚支护施工质量保证体系及质量控制措施 1、组织机构 (1)、机构建制及项目组织形式 本工程设置由单位领导及各职能部门人员参与的工程领导小组。 在本工程推行“项目法施工管理”机制,实行项目经理责任制。委派具有实际施工经验且具备年轻化、系统化、知识化的项目施工管理人员,项目经理具有施工大型项目的成功经验,确保投标承诺的的实现。项目技术总负责人由总工程师兼任,项目部抽调懂技术、善管理、具有相应技术职称者担任项目技术负责人、工程负责人、责任工长、质量、安全等专业岗位,分管各项

33、专业工作,该项目部具有丰富施工经验,曾施工过各种大中型工程项目,保证做到精心组织、精心管理、精心施工、创一流品质,让业主满意。 我单位已经具有十分健全的管理制度,针对该工程的特点和要求,工程的施工工期、施工质量、安全生产、文明施工作为考核项目部的定量指标,并将定期进行考核,实行动态管理,以适应市场经济的要求,保证双方利益。 (2)、保证工程组织机构有效运转措施 A、在该工程组建有力的项目班子,选派思想好、业务精、能力强、善合作、服务好的管理人员组成项目管理班子。 B、建立健全项目经理,各工长、内业、材料、机械、劳资等岗位责任制,由单位领导小组定期对各专业人员进行考核。 C、强化激励与约束机制,

34、制定业绩评比,奖罚办法,定期组织项目经理部管理人员会议,检查工作质量. D、建立工程领导小组现场办公制,每半月召开一次现场办公会,重点帮助解决项目的资金、质量、进度配合等难题,以确保质量为前提,带动项目各项工作的有效运转。 E、每天下午召开由项目经理主持的班组碰头会,对当日工作的不足及时提出修正,对次日工作进行协调安排。 F、作好劳动用工管理,选派组织能力强、技术水平高、能打硬仗的作业队伍,树立连续作战的精神,确保工期的按时和提前完成. 2、质量保证体系 本工程将严格按照ISO9001:2000质量体系要求对施工全过程进行监控.具体管理人员的质量管理职责如下: (1)、项目经理质量职责 A、贯

35、彻执行质量方针、目标,明确本项目部各级人员质量职责和权限,确保质量体系在本项目部有效运行。 B、推行工程质量体系的建设,保证质量体系持续的有效运行. C、规定与质量有关的管理、执行和验证人员的职责,权限和互相关系。 D、负责领导工程质量教育工作,在职工中树立“质量第一”的思想,对项目班子人员进行质量意识考核。 E、负责领导项目部的全面工作,贯彻执行国家、行业及单位有关施工生产、法规、技术规程、规范、规定、标准,确保工程质量,对本工程质量负第一责任. F、主持本工程的质量工作会议,并及时向上级单位报告,接受检查、监督。 (2)、质检人员的质量职责 A、贯彻执行单位质量方针、目标,保证质量体系在项

36、目部有效运行。 B、负责“原材料的检验和试验”,不合格品的控制。 C、负责工程质量的监督检查,在项目总工程师领导下,把好质量关。有权制止违章、违规作业,并要求做出整改。 D、组织质量检查,并随时向上级主管部门汇报检查情况,提出问题,及时处理。 (3)、责任工长的质量职责 A、认真学习单位质量方针、目标,执行质量体系文件规定,做好岗位职责工作. B、参加项目部,上级部门组织的施工图纸会审,技术交底工作,熟悉分配工作的设计文件,施工图纸,并对施工作业工人做好交底工作。 C、按国家、行业技术规范、规程和标准及项目施工组织设计,施工作业文件等的要求和内容组织施工作业。 D、认真进行施工质量自查(互查)

37、对分管的施工质量负直接责任。 E、对违反技术、质量,操作规程的作业行为要及时制止,纠正并有权按权限处置。 (4)作业班组人员的质量职责 A、认真学习和贯彻质量方针、目标,执行质量体系规定,做好岗位职责工作。 B、熟悉所承担的施工作业工作的设计图纸,施工作业文件,并严格按规定要求作业,通过生产实践不断提高生产操作技能。 C、正确使用和维护施工生产设备和工具,保证其完好。 D、对所完成的施工工程实施自检,并对其质量负有直接责任。 E、接受施工技术人员、施工员、质量检查人员的业务指导,监督检查,出现作业质量问题要主动据实上报. F、有权拒绝执行违章作业. 3、工程质量保证措施 本工程的质量目标为:分

38、项工程验收达到优良,确保基坑稳定、周边建筑物的安全使用及基坑开挖基础施工的顺利进行.为保证质量目标的实现,制定以下措施: 组织主要技术人员熟悉图纸,熟悉质量验评标准,制定详细的喷锚支护分项工程质量要点和控制措施,确保各分项工程施工方案,并根据各分项工程的特点相互交替施工,达到缩短工期的目的,同时严格按照设计图纸和各工种的验收规范、规程等技术标准施工,确保施工质量。 (1)、贯彻“谁生产、谁管质量;谁施工、谁负责质量;谁操作、谁保证质量”的原则,实行工程质量岗位责任制,并建立配套的经济奖惩制度。 (2)、专职质检员,实行质量监督人员的质量否决权. (3)、建立完整的质量保证体系,对分项工程各施工

39、环节进行管理,每道工序必须经“自检、互检、专职检”三检制。在没有办妥隐蔽工程验收或没有进行验收前,严禁进行下道工序的施工. (4)、加强标准化和计量管理工作。由各专业技术人员负责各种监测、检测仪器的检验、标定、维护,确保数据的准确性和可靠性。 (5)、有进场的原材料(钢筋、水泥、速凝剂、砂石、钢管等),必须预先按照规定具有材料证明书且抽样送检,并接受工程监理的质量监督和业主认可。不合格产品、等级不明产品严禁使用. (6)、认真做好施工日志和各项施工的原始记录,及时办理各项签证的工程变更核定单,做好工程档案及技术资料的分类与管理工作。 (7)、各级施工管理人员应主动接受设计单位及建设、监理单位的

40、监督,听取意见和建议,并做好改进工作。 (8)、质量管理工作要贯彻预防为主的方针,要进行质量预测,对质量关键点及质量通病,要认真研究,搞好预防工作,防止质量事故的发生。 (9)、准备充分的应急抢收险措施和特殊情况下的处理对策,防患于未然. (10)、定期对变形监测点进行观测,特别加强雨天和雨后的监测,并对各种可能危及支护安全的水害来源仔细观察,发现问题及时解决。 4、质量控制措施 质检员项目经理项目技术总负责人工程负责人技术负责人安全员测量员责任工长记录员材料员库管员各作业班组通过明确各级人员的质量职责,项目部精心组织施工,严格监督,检查验收各工序的施工质量,自觉接受建设方、监理、设计、质监等

41、单位监督、检查,确保优质、高速、安全生产、文明施工等各项目标全面实现。该工程将由我公司总工程师进行技术总管,由项目经理进行技术经济总把关,由工程技术负责人及施工工长现场管理,组成质量管理小组,做好技术分级交底,加强工序过程的监控与检查,严格各工序间的交接工作,施工中严格按混凝土结构施工及验收规范、土层锚杆设计与施工规范、锚杆混凝土支护技术规范进行,对施工中的各个工序,由施工工长负责监督完成,并由专项技术人员检查、验收及作好记录。(1)、修整面壁质量控制措施 按有限放坡线修整到位 避免修成倒坡 壁面上有浸水时,应用排水管疏导 (2)、锚杆制作质量控制措施 同一根锚杆上钢管与钢管之间必须采用焊接,

42、可采用2根以上16螺纹钢梆焊,双面焊5d焊缝必须饱满、焊接牢固。 锚杆入土端头1。54.5m范围必须设置泄浆孔36200,保持泄浆孔畅通,入土端头必须封闭。 (3)、锚杆成孔施工质量控制措施: 保证成孔深度:允许偏差50mm 保证孔距:允许偏差100mm 保持锚杆施工倾角:允许偏差5% (4)、喷射作业质量控制措施 钢筋网与坡面的间隙宜大于20mm。 喷射时,喷头与喷面应垂直,宜保持0.81。2m的距离;喷射手必须控制好水灰比,宜保持砼边面平整、湿润光泽。(5)、锚杆压浆质量控制措施 压浆是喷锚施工的关键工序,必须严格、认真。 压力控制根据土层情况确定,本工程压浆压力控制0。50.8Mpa。 压浆纯水泥浆液水灰比按0.41控制。 (6)、特殊工序质量控制措施 本基坑支护工程特殊工序为钢筋焊接,其质量控制措施: 纵横加强筋均应与锚杆焊接牢固. 锚杆与喷射砼面板连接处用16螺纹钢焊接加强。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
