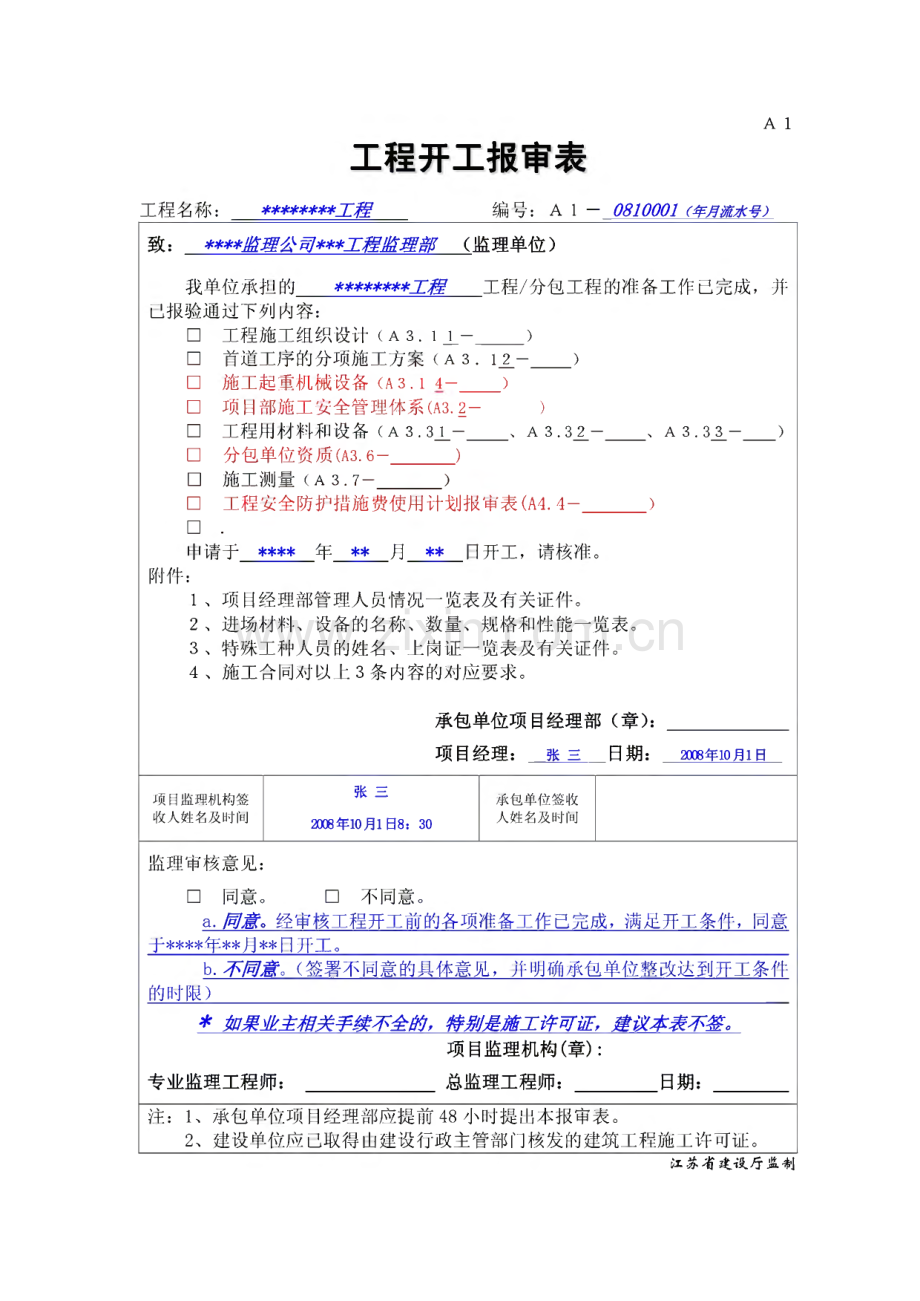

1、A 1工程开工报审表工程名称:*工程 编号:A 1 0810001(年月流水号)致:*监理公司*工程监理部(监理单位)我单位承担的*工程 工程/分包工程的准备工作已完成,并已报验通过下列内容:工程施工组织设计(A 3.1 X-_)首道工序的分项施工方案(A 3.12_)施工起重机械设备(A3.1 4-_)项目部施工安全管理体系(A3.2)工程用材料和设备(A 3.3J_、A 3.3J_-_、A3.3且-_)分包单位资质(A3.6_)施工测量(A3.7-_)工程安全防护措施费使用计划报审表(A4.4-_).申请于*年*月*日开工,请核准。附件:1、项目经理部管理人员情况一览表及有关证件。2、进场
2、材料、设备的名称、数量、规格和性能一览表。3、特殊工种人员的姓名、上岗证一览表及有关证件。4、施工合同对以上3条内容的对应要求。承包单位项目经理部(章):_项目经理:张 三 日期:2008年10月1日项目监理机构签 收人姓名及时间张三2008年 10月 1 日8:30承包单位签收 人姓名及时间监理审核意见:同意。不同意。工同意。经审核工程开工前的各项准备工作已完成,满足开工条件,同意于*年*月*日开工0M不同意。(签署不同意的具体意见,并明确承包单位整改达到开工条件的时限)*如果业主相关手续不全的,特别是施工许可证,建议本表不签。项目监理机构(章):专业监理工程师:_总监理工程师:_日期:_注
3、:1、承包单位项目经理部应提前48小时提出本报审表。2、建设单位应已取得由建设行政主管部门核发的建筑工程施工许可证。江苏省建设厅监制派注意事项及要求:1、报验内容及审核要求按表中附件要求及有关监理程序进行。2、监理需核查建设单位是否已办理施工许可证;如未领取施工许可证,监理 不能同意工程开工。建设单位在开工前未办理好施工许可证,应向建设单位发联系 单。如近阶段或一段时间办理不下来,根据实际情况应填写备忘录。3、如承包单位因自身原因未能按期开工,监理签署意见时应明确承包单位的 责任,工程竣工日期按合同执行。4、审核意见:总监理工程师应指定专业监理工程师对承包单位的准备情况进 行检查,除检查所报内
4、容外,还应对施工现场临时设施是否满足开工要求;地下障 碍物是否清除或查明;测量控制桩、试验室是否经项目监理机构审查确认等进行检 查并逐项记录检查结果,报项目总监理工程师审核;总监理工程师确认具备开工条 件时签署同意开工时间,并报告建设单位。否则,应简要指出不符合开工条件要求 之处。5、总监理工程师签发工程开工报审表后报建设单位备案,如委托监理合 同中需建设单位批准,项目总监审核后报建设单位,由建设单位批准。工期自批准 开工之日起计算。6、工程开工报审表除委托监理合同中注明需建设单位批准外均由总监理工 程师最终签发。7、工程开工报审的一般程序:1)承包单位自查认为施工准备工作已完成,具备开工条件
5、时,向项目监理机 构报送工程开工报审表及相关资料;2)专业监理工程师审核承包单位报送的工程开工报审表及相关资料,现 场核查各项准备工作的落实情况,报项目总监理工程师审批;3)项目总监理工程师根据专业监理工程师的审核,签署审查意见,具备开工 条件时按委托监理合同的授权报建设单位备案或审批。A 2.1工程进度计划报审表工程名称:*工程 编号:A 2.1 致:*监理公司*工程监理部(监理单位)兹报验_年_月日至_年月日的:1工程总进度计划。2工程月进度计划。可以报周、n进度计划附件:1上期进度计划完成情况及分析。2本期进度计划的示意图表、说明书。3本期进度计划完成分部/分项工程工程量。4本期进度期间
6、投入的人员、材一料(包括甲供材)、设备计划。5承包单位项目经理部(章):_项目经理:_日期:_项目监理机构签 收人姓名及时间张三2008年 10月1 日8:30承包单位签收 人姓名及时间监理审核意见:1、工程总进度计划要求:a.如同意签署:经审核,总进度计划满足工期要求,同意按此总进度计划执行。同时建议如下:1、做好劳动力、机械、材料的落实和保证;2、切实做好季节性施工的预控;3、相关安全施工质量保证措施等必须保证。b.如不同意签署:经审核,总进度计划不能满足要求,不同意按此总进度计划执行;请于*年*月*日前重新报审。(原因分析)2、工程月进度计划要求:a.如同意签署:经审核,*月份进度计划符
7、合总进度计划要求,同意按此进度计划实施。b.如不同意签署:经审核,*月份进度计划不能满足总进度计划要求,不同意按此总进度计划实施;请于*年*月*日前重新报审。(原因分析)项目监理机构(章):_专业监理工程师:_ 总监理工程师:_日期:_注:月进度计划报审表承包单位项目经理部应提前5日提出,一般为每月25日申报。江苏省建设厅监制派注意事项及要求:1、工程总进度计划、月进度计划必须要施工单位报审。季进度计划,周进度 计划等根据各工程情况,项目监理机构自行掌握执行。2、项目监理机构应按表中所列附件内容,要求承包单位提交有关资料。3、审核总进度计划,要根据合同工期要求,听取建设单位意见,慎重签署。4、
8、监理审批月进度计划签署不同意见时,宜分析进度计划滞后的原因、与总 进度计划的偏差值,以及对后续施工的不利影响等。5、根据监理机构批准的施工组织设计(方案),结合工程的大小、规模等情况,承包单位应分别编制按合同工期目标制定的施工总进度计划;按单位工程或按承包 单位划分的分目标;按不同计划期(年、季、月)制定的施工进度计划进行报审。6、对施工进度计划,主要进行如下审核:1)进度安排是否符合工程项目建设总进度,计划中总目标和分目标的要 求,是否符合施工合同中开、竣工日期的规定;2)施工总进度计划中的项目是否有遗漏,分期施工是否满足分批动用的需 要和配套动用的要求;3)施工顺序的安排是否符合施工工艺的
9、要求;4)劳动力、材料、构配件、施工机具及设备、施工水、电等生产要素的供 应计划是否能保证进度计划的实现,供应是否均衡,需求高峰期是否有足够能力实 现计划供应;5)由建设单位提供的施工条件(资金、施工图纸、施工场地、采供的物资 设备等),承包单位在施工进度计划中所提出的供应时间和数量是否明确、合理,是否有造成建设单位违约而导致工程延期和费用索赔的可能。6)工期是否进行了优化,进度安排是否合理;7)总、分包单位分别编制的各单项工程施工进度计划之间是否相协调,专 业分工与计划衔接是否明确合理;7、调整计划是在原有计划已不适应实际情况,为确保进度控制目标的实现,需确定新的计划目标时对原有进度计划的调
10、整,进度计划的调整方法一般采用通过 压缩关键工作的持续时间来缩短工期及通过组织搭接作业、平行作业来缩短工期两 种方法,对于调整计划,不管采取哪种调整方法,都会增加费用或涉及到工期的延 长,专业监理工程师应慎重对待,尽量减少变更计划性的调整。8、通过专业监理工程师的审核,提出审查意见报总监理工程师,总监理工程 师审核后如同意承包单位所报计划,就签署“同意”;如“不同意”承包单位所报 计划,就签署“不同意”,并就不同意的原因及理由简要列明。9、施工进度计划(调整计划)报审程序:1)承包单位按施工合同要求的时间编制好施工进度计划,并填报施工进 度计划报审表报监理机构。2)总监理工程师指定专业监理工程
11、师对承包单位所报的施工进度计划报 审表,及有关资料进行审查,并向总监理工程师报告。3)总监理工程师按施工合同要求的时间,对承包单位所报施工进度计划(调整计划)报审表予以确认或提出修改意见。A 2.2延长工期报审表工程名称:*工程 编号:A2.2致:*监理公司*工程监理部(监理单位)根据施工合同条款*条的规定,由于下述原因,我方申请工程 延期,请予以批准。附件:1、工程延期的依据及工期计算:申请延长工期_天。2、证明材料:承包单位项目经理部(章):_项目经理:_日期:_项目监理机构签 收人姓名及时间张三2008年 10月1 日8:30承包单位签收 人姓名及时间监理审核意见:根据施工合同条款*的规
12、定,你方提出的工期延长申请经我方审 核:不同意此项申请。同意此项申请,工期延长 _ 天。同意/不同意工期延长的理由及计算:延长工期的理由主要有:1、施工合同中规定的任何可能造成工程延期的原因,如延期交图、工程暂停及不利的外界条件等;2、异常恶劣的气候条件;3、由建设单位造成的任何延误、干扰或障碍等,如按施工合同未及时提供场地、未及时付款等;4、施工合同规定,承包单位自身外的其它任何原因。项目监理机构(章):_专业监理工程师:_总监理工程师:_日期:_注:项目监理机构一般应在自收到本报审表之日起14日内回复。江苏省建设厅监制派注意事项及要求:1、工程最终延期审批是在影响工期事件结束,承包单位提出
13、工程延期报申 表后,经项目监理机构详细的研究评审影响工期事件全过程对工程总工期的影响 后,批准承包单位有效延期时间。2、总监理工程师在签认工程延期前应与建设单位、承包单位协商,宜与费用 索赔一并考虑处理。3、“根据施工合同条款 条的规定,我方对你方提出的 工程延期申请”:分别填写处理本次延长工期所依据的施工合同条目和承包单位申请延 长工期的原因。4、审批意见:在影响工期事件结束,承包单位提出工程延期报申表后,总监理工程师应指定专业监理工程师复查工程延期审批的全部情况,详细的研究评 审影响工期事件对工程总工期的影响程度,应由建设单位承担的责任和承包单位采 取缩小延期事件影响的措施等。根据复查结果
14、,提出同意工期延长的日历天数,或 不同意延长工期的意见,报总监理工程师最终审批,若不符合施工合同约定的工程 延期条款或经计算不影响最终工期,项目监理机构总监理工程师在不同意延长工期 前“口”内划“M”,需延长工期时在同意延长工期前“口”内划“M”。5、同意工期延长的日历天数为:由影响工期事件原因使最终工期延长的总天 数。6、原竣工日期:指施工合同签订的工程竣工日期或已批准的竣工日期。7、延迟到的竣工日期:原竣工日期加上同意工期延长的日历天数后的日期。8、工程延期的最终延期时间应是承包单位的最后一个延期批准后的累计时 间,但并不是每一项延期时间的累加,如果后面批准的延期内包含有前一个批准延 期的
15、内容,则前一项延期的时间不能予以累计。9、工程延期审批的依据:承包单位延期申请能够成立并获得总监理工程师批 准的依据如下:(1)工期拖延事件是否属实,强调实事求是;(2)是否符合本工程施工合同规定;(3)延期事件是否发生在工期网络计划图的关键线路上,即延期是否有效合 理;(4)延期天数的计算是否正确,证据资料是否充足。上述4条中,只有同时满足前三条,延期申请才能成立。至于时间的计算,监 理工程师可根据自己的记录,做出公正合理的计算。上述前3条中,最关键的一条就是第3条,即:延期事件是否发生在工期网络 计划图的关键线路上。因为在承包单位所报的延期申请中,有些虽然满足前两个条 件,但并不一定是有效
16、和合理的,只有有效和合理的延期申请才能被批准。也就是 说,所发生工期拖延的工程项目必须是会影响到整个工程工期的工程项目,如果发 生工期拖延的工程项目并不影响整个工程完工期,那么,延期就不会被批准。项目是否在关键线路上的确定,一般常用方法是:监理工程师根据最新批准的 进度计划来确定关键线路上的工程项目。利用网络图来确定关键线路,是最直观的 方法。10、延期审批应注意的问题:1)关键线路并不是固定的,随着工程进展,关键线路也在变化,而且是动 态变化。随着工程进展的实际情况,有时在计划调整后,原来的非关键线路有可能 变为关键线路,专业监理工程师要随时记录并注意。2)关键线路的确定,必须是依据最新批准
17、的工程进度计划。11、工程延期时间的确定:计算工程延期批准值的直接方法就是通过网络分析 计算,但是对于一些工程变更或明显处于关键线路上的工程延误,也可以通过比例 分析法或实测法得出结果。A 3.1施工组织设计/方案报审表工程名称:*工程 编号:A 3.1_ 注:方案申报如不得合要求的,退回重报的监理部须留存原件。致:*监理公司*工程监理部(监理单位)兹报验:1单位工程施工组织设计 2_分部(子分部)/分项工程施工方案 3_特殊工程专项施工方案 4_施工起重机械设备安装、拆卸方案 5本次申报内容系第二艮,申报内容公司技术负责人/项目经理部已批准。附件:记全次数 1_施工组织设计。2_施工方案。承
18、包单位项目经理部(章):_项目经理:_日期:_项目监理机构签 收人姓名及时间承包单位签收 人姓名及时间专业监理工程!专业监理工程 目标的保证措施。一1、设计(方案 质量保证体系健全,工程的正常顺利施:4、施工组织设计(应符合本工程的特,术,且对本工程的1 施工的连续性和均彳 对施工质量的影响-设计(方案)的主三 同意。市审查意见:币对施工组织设计(方案)应审核其完整性、符合性、适用性、合理性、操作性及实现 且从以下几方面进行审核:)中承包单位的审批手续齐全;2、承包单位现场项目管理机构的质量管理、技术管理、质量保证措施切实可行且有针对性;3、施工现场总体布置是否合理,是否有利于保证 匚,是否有
19、利于工程保证质量,施工总平面图布置是否与地貌环境、建筑平面协调一致;方案)中工期、质量目标应与施工合同相一致;5、施工组织设计中的施工布置和程序 室及施工工艺,满足设计文件要求;6、施工组织设计应优先选用成熟的、先进的施工技 应量、安全和降低造价有利;7、进度计划应采用流水施工方法和网络计划技术,以保证 斛性,且工、料、机进场应与进度计划保持协调性;8、施工机械设备的选择是否考虑了 与保证;9、安全、环保、消防和文明施工措施切实可行并符合有关规定;10、施工组织 层内容齐全;11、施工组织设计中若有提高工程造价的,项目监理机构应取得建设单位专业监理工程师:_日期:_总监理工程师审核意见:经审核
20、,你方申报的施工组织设计内容齐全,相关措施有针对性并切实可 行,能满足施工要求,同意按此施工组织设计指导施工。此施工组织设计将作为 监理实施过程控制的依据之一。项目监理机构(章):_总监理工程师:_ 日期:_ _注:承包单位项目经理部应提前7日提出本报审表。江苏省建设厅监制派注意事项及要求:一、监理意见:第一种情况:承包单位申报的施工组织设计符合要求,且其施工方法不引起 合同外费用的增加,建议监理审批的结论意魁:“经审核,你方申报的施工组织 设计,满足施工要求,同意按此施工组织设计指导施工。此施工组织设计将作为监 理实施过程中控制的依据之一。”第二种情况:承包单位申报的施工组织设计符合要求,其
21、施工方法会引起合 同外费用的增加,但究其原因,增加的费用应由承包单位承担。如某工程项目的 基坑降水施工,承包单位在投标时设置有轻型井点降水设备八套,施工组织设计中 改为十二套。建议监理审批的意见为:“经审核,你方申报的施工组织设计,满足 施工要求,同意按此施工组织设计指导施工;但按此施工组织设计施工增加的费用 不予认可。此施工组织设计将作为监理实施过程控制的依据之一。”第三种情况:承包单位申报的施工组织设计符合要求,其施工方法会引起合 同外费用的增加,但究其原因,增加的不应由承包单位承担。如某工程项目的大 型钢构件施工,业主招标文件说明在施工现场进行拼装;但现场客观条件不能满足 施工和质量保证
22、的要求,施工组织设计中承包单位改为工厂拼装、运输到现场后整 体吊装;由此将造成工程费用的增加。建议监理审批的结论意见为:“经审核,你 方申报的施工组织设计,满足施工要求,同意按此施工组织设计指导施工;你方需 要与建设单位签定合同补充协议确定增加的费用。此施工组织设计将作为监理实施 过程控制的依据之一。”第四种情况:承包单位申报的施工组织设计不符合要求。建议监理审批的结 论意见为:“经审核,你方申报的施工组织设计,不能满足施工要求,不同意按此 施工组织设计指导施工;请你方按监理要求(书面意见另附加)修改,于*年*月*日前重新申报。”二、注意事项:1、承包单位报审的施工组织设计方案要有编制人、审核
23、人、批准人签字,单 位盖法人章,日期齐全(施工组织设计、重要方案、新技术方案须承包单位技术负 责人签字)。2、对施工组织设计中的质量保证措施、施工进度安排、资源准备是否满足施 工合同规定,要认真、仔细审核,尤其是会增加费用的施工方法、措施、新技术的 使用,施工脚手架安全,要作为重点审核。3、项目监理机构审批时,必须有各专业监理工程师的审查意见。对复杂、特 殊、涉及新技术的的施工方案,总监理工程师宜建议建设单位组织专家论证。4、承包单位按施工合同规定时间向项目监理机构报送自审手续完备的施工组织设计(方案),总监理工程师在合同规定时间内完成审核工作。5、施工组织设计(方案)审核应在项目实施前完成,
24、施工组织设计(方案)未经项目监理机构审核、签认,该项工程不得施工。总监理工程师对施工组织设计(方案)的审查、签认,不解除承包单位的责任。6、附件:指需要审核的施工组织总设计,单位工程施工组织设计或施工方案。7、专业监理工程师审查意见:专业监理工程师对施工组织设计(方案)应审 核其完整性、符合性、适用性、合理性、可操作性及实现目标的保证措施。且从以下 几方面进行审核:1)设计(方案)中承包单位的审批手续齐全。2)承包单位现场项目管理机构的质量管理、技术管理、质量保证体系健全,质量保证措施切实可行且有针对性;3)施工现场总体布置是否合理,是否有利于保证工程的正常顺利施工,是 否有利于工程保证质量,
25、施工总平面图布置是否与地貌环境、建筑平面协调一致。4)施工组织设计(方案)中工期、质量目标应与施工合同相一致。5)施工组织设计中的施工布置和程序应符合本工程的特点及施工工艺,满 足设计文件要求;6)施工组织设计应优先选用成熟的、先进的施工技术,且对本工程的质量、安全和降低造价有利;7)进度计划应采用流水施工方法和网络计划技术,以保证施工的连续性和 均衡性,且工、料、机进场应与进度计划保持协调性8)施工机械设备的选择是否考虑了对施工质量的影响与保证;9)安全、环保、消防和文明施工措施切实可行并符合有关规定;10)施工组织设计(方案)的主要内容齐全;11)施工组织设计中若有提高工程造价的,项目监理
26、机构应取得建设单位同 意。根据以上审核情况,如符合要求,专业监理工程师审查意见应签署“施工组 织设计(方案)合理、可行,且审批手续齐全,拟同意承包单位按该施工组织设计(方案)组织施工,请总监理工程师审核”。如不符合要求,专业监理工程师审查 意见应简要指出不符合要求之处,并提出修改补充意见后签属“暂不同意(部分或 全部应指明)承包单位按该施工组织设计(方案)组织施工,待修改完善后再报,请总监理师工程师审核”。8、总监理工程师审核意见:总监理工程师对专业监理工程师的结果进行审 核,如同意专业监理工程师的审查意见,应签署“同意专业监理工程师审查意见,同意(或不同意)承包单位按该施工组织设计(方案)组
27、织施工”;如不同意专业监 理工程师的审查意见,应简要指明与专业监理工程师审查意见中的不同之处,签署 修改意见;并签认最终结论“同意(不同意)承包单位按该施工组织设计(方案)组织施工(修改后再报9、施工组织设计(方案)的分类:根据工程实际可分为施工组织总设计,单 位工程施工组织设计及施工方案。10、施工组织总设计一般包括以下主要内容:工程概况和施工特点分析;项目 管理机构;施工部署和主要项目施工方案;施工总进度计划;全场性的施工准备工 作计划;施工资源总需要量计划;施工总平面图和各项主要技术经济评价指标等。11、单位工程施工组织设计一般包括以下内容:工程概况及施工特点;项目管 理机构;施工方案选
28、择;施工进度计划;施工准备工作计划;劳动力、材料、构件、加工品、施工机械和机具等需用量计划;施工平面图;保证质量、安全、降低成本 和雨季施工的技术组织措施;各项技术经济指标等。对于一般常见的建筑结构类型 和规模不大的单位工程,其施工组织设计的编制可适当简单一些。12、施工方案分类为:重点部位、关键工序或技术复杂的分项、分部工程施工 方案;采用新材料、新工艺、新技术、新设备的施工方案等。施工方案的内容一般 包括:施工程序和顺序;施工起点流向;主要分项分部工程的施工方案和施工机械 选择;技术、质量保证措施等内容。13、施工组织设计(方案)报审程序:1)在工程项目开工前约定的时间(一般为7天)内,承
29、包单位必须完成施 工组织设计(方案)的编制及自审工作,并填写施工组织设计(方案)报审表。2)总监理工程师应在约定的时间(一般为7天)内,组织专业监理工程师 审查,提出意见后,由总监理工程师审核、签认。需要承包单位修改时,由总监理 工程师签发书面意见,退回承包单位修改后再报,总监理工程师组织专业监理工程 师重新审核、签认。3)审核、签认的施工组织设计(方案)由项目监理机构报建设单位。4)承包单位应按审定的施工组织设计(方案)文件组织施工,如需对其内 容做较大变更,应在实施前将变更内容仍用此表,报送项目监理机构审核、签认。5)规模大、结构复杂或属新结构、特种结构的工程,项目监理机构对施工 组织设计
30、审查后,还应报送监理单位技术负责人审查,提出审查意见后,由总监理 工程师签发,必要时与建设单位协商,组织有关专业部门和有关专家会审。6)规模大、工艺复杂的工程,群体工程或分期出图的工程,经建设单位批 准,可分阶段报审施工组织设计。技术复杂、重点部位、关键工序或采用新材料、新工艺、新技术、新设备的分项、分部工程,承包单位还应编制该分项、分部工程 的施工方案,填报施工方案报审表报项目监理机构审核、签认。A 3.2施工安全生产管理体系报审表工程名称:*工程 编号:A 3.2致:*监理公司*工程监理部(监理单位)兹报验:*工程施工安全生产管理体系,请核查和批准。本次中报内容系第*次申报,申报内容项目经
31、理部/单位安全生产负责 人已批准。附件:1、施工单位安全生产许可证。2、安全生产责任制度、安全生产教育培训制度和安全生产规章制度。3、安全事故应急救援预案。4、项目部安全生产组织机构,项目经理、安全员、特殊工种岗位资格证书。承包单位项目经理部(章):_项目经理:_日期:_项目监理机构签 收人姓名及时间承包单位签收 人姓名及时间专业监理工程!如符合里 并适用,安全w 总监理工程师如不符品“施工安全生1 师工程师审核,市审查意见:联求:应签署“施工安全生产许可证有效,安全生产制度内容齐全 苣故应急救援预案可行,项目组织机构基本满足工程施工需要,请 审核”。;要求:应简要指出不符合要求之处,并提出修
32、改补充意见后签属 立管理体系申报暂不满足工程需要,待修改完善后再报,请总监理,专业监理工程师:_日期:_总监理工程师审核意见:如符合要求:应签署“经专业监理工程师审查,施工安全生产许可证、安 全生产制度、安全事故应急救援预案、项目组织机构基本满足工程施工需要,同 意按审核内容建立该工程施工安全生产管理体系”。如不符合要求:应简要指出不符合要求之处,并提出修改补充意见后签属“施工安全生产管理体系申报暂不满足工程需要,待修改完善后再报,尽快建立 该工程施工安全生产管理体系”。项目监理机构(章):_总监理工程师:_日期:_注:承包单位项目经理部应提前7日提出本报审表。江苏省建设厅监制派注意事项及要求
33、:1、总包单位、分包单位均须报审施工安全生产管理体系报审表;2、如选劳务分包单位的,也要求选择有施工单位安全生产许可证的单位;3、总监理工程师的意见不允许填写“同意专业监理工程师审查意见”的说法,总监理工程师的意见是最终的意见。4、施工安全生产管理体系报审内容:(1)施工单位安全生产许可证。(2)安全生产责任制度、安全生产教育培训制度和安全生产规章制度。(3)安全事故应急救援预案。(4)项目部安全生产组织机构,项目经理、安全员、特殊工种岗位资格 证书。5、专业监理工程师审查意见:如符合要求:应签署“施工安全生产许可证有效,安全生产制度内容齐全并 适用,安全事故应急救援预案可行,项目组织机构基本
34、满足工程施工需要,请总监 理工程师审核”。如不符合要求:应简要指出不符合要求之处,并提出修改补充意见后签属“施 工安全生产管理体系申报暂不满足工程需要,待修改完善后再报,请总监理师工程 师审核”。6、总监理工程师审核意见:如符合要求:应签署“经专业监理工程师审查,施工安全生产许可证、安全 生产制度、安全事故应急救援预案、项目组织机构基本满足工程施工需要,同意按 审核内容建立该工程施工安全生产管理体系”。如不符合要求:应简要指出不符合要求之处,并提出修改补充意见后签属“施 工安全生产管理体系申报暂不满足工程需要,待修改完善后再报,尽快建立该工程 施工安全生产管理体系”。A3 3材料(构配件)、设
35、备进场使用报验单工程名称:*工程 编号:A3.3_一致:*监理公司*工程监理部(监理单位)兹报验:1材料进场使用。2构配件进场使用。3工程设备进场使用/开箱检查。4名 称:直接影响工程质量的所有施工机械、计量设备采购单位:_拟用部位:_附件(共 页):1清单(如名称、产地、规格、数量等)、样品。2生产许可证、出厂合格证、质保书。3检测报告、复试报告。4其它有关文件。本次报验内容系第 次报验,本项目经理部已完成自检工作且资料完整,并呈报相应资料。承包单位项目经理部(章):项目经理:日期:项目监理机构签 承包单位签收收人姓名及时间 人姓名及时间监理审查意见:同意。不同意。如同意:经验收,该批材料规
36、格、型号符合要求,质保资料完整,同意使用。或:经验收该批设备(配件)规格、型号符合要求,质保资料完整,同意安装。如不同童:(应写出不同意理由)(注意:验收施工方报来的相关资料真实性和完整性。)项目监理机构(章):_专业监理工程师:.日期:注:1、承包单位项目经理部应提前提出本报验单,需复试合格才能使用的,应 在复试合格后签批。2、大型设备开箱检查设计单位代表应参加。江苏省建设厅监制派注意事项及要求:一、监理意见:a.同意:经验收,该批材料规格、型号符合要求,质保资料完整,同意使用。或:经验收该批设备(配件)规格、型号符合要求,质保资料完整,同意安装。b.不同意:写出不同意理由二、注意事项:1、
37、承包单位进行材料报验时,对需抽检复试的材料,报验单后需附复试报告。注意:监理签署的日期应在复试报告日期之后。2、监理核查质保资料原件,核对原件符合要求无误,监理部复印件归档。钢 材如没有质保书原件,但钢材质保书复印件上盖原件存放单位印章,注明原件存放 在该单位,才能作为该材料的有效质量证明资料。3、设备进场报验,主要核对型号、性能参数、生产厂家、外观质量、出厂合 格证、质保书、随机附件及随机资料,进口设备应提供商检报告。4、监理不予签认进场材料数量。6、对质量不合格材料,监理应书面要求承包单位限期退场。7、对未经监理人员验收或验收不合格的工程材料、构配件、设备,监理人员 应拒绝签认,承包单位不
38、得在工程上使用,并应限期将不合格的材料、构配件、设 备撤出现场。8、工程材料/构配件/设备质量证明资料:指生产单位提供的证明工程材料/构配件/设备质量合格的证明资料。如:合格证、性能检测报告等。凡无国家或省 正式标准的新材料、新产品、新设备应有省级及以上有关部门鉴定文件。凡进口的 材料、产品、设备应有商检的证明文件。如无出厂合格证原件,有抄件或原件复印 件亦可。但抄件或原件复印件上要注明原件存放单位,抄件人和抄件、复印件单位 签名并盖公章。9、专业监理工程师审查意见:专业监理工程师对报验单所附的材料、构配件、设备清单、质量证明资料及自检结果认真核对,在符合要求的基础上对所进场材料、构配件、设备
39、进行实物核对及观感质量验收,查验是否与清单、质量证明资料合格 证及自检结果相符、有无质量缺陷等情况,并将检查情况记录在监理日记中,根据 检查结果,如符合要求,签署“同意”反之,签署“不同意”,并指出不符合要求 原因。10、对进口材料、构配件和设备,应按照事先约定,由建设单位、承包单位、供货单位、项目监理机构及其它有关单位进行联合检查,检查情况及结果应整理成 纪要,并有有关各方代表签字。经专业监理工程师审核检查合格,对未经专业监理 工程师验收或验收不合格的工程材料、构配件和设备,专业监理工程师应拒绝签认,并应签发监理通知单,书面通知承包单位限期运出现场。A 3.4施工起重机械设备进场/使用报验单
40、工程名称:*工程编号:A 3.4致:*监理公司*工程监理部(监理单位)兹报验:根据工程需要,*工程(单位/分部)拟使用 起重机械设备,请核查审核。附件(共 页):设备进场:1设备清单(如名称、产地、规格、数量等)。2设备生产许可证、出厂合格证、质保书。3设备安装、拆卸单位的资质和人员的资格。4设备安装、拆卸施工方案。5设备专业检测单位的资质和人员的资格。设备使用:1专业检测单位检测报告、复试报告、合格证。2建设行政主管部门域其它相关部门登记的证明。(一般在安监站登记)3设备操作人员的上岗资格。4设备操作和维护保养管理制度。本次报验内容系第一 整,并呈报相应资料。_次报验,本项目经理部已完成自检
41、工作且资料完承包单位项目经理部(章):_项目经理:_ _日期:_项目监理机构签承包单位签收收人姓名及时间人姓名及时间监理审查意见:同意进场。口不同意进场。同意使用。口不同意使用。项目监理机构(章):_专业监理工程师:总监理工程师:日期:注:1、凡危险性较大的施工起重机械、整体提升式脚手架、模板等自升式架设 设施和安全设施进场、使用均必须向监理机构报验。2、承包单位项目经理部应提前提出本报验单,需复试、检测合格才能使用 的,应在复试、检测合格后签批。江苏省建设厅监制派注意事项及要求:1、首先审查拟投入的施工起重机械、整体提升式脚手架、模板等自升式架设 和安全等设施,是否是国家、省、市明令淘汰的施
42、工起重机械、整体提升式脚手架、模板等自升式架设和安全等设施,是否满足工程的需要。2、生产设备进场时的各项指标,包括:型号、性能参数、生产厂家、外观质 量、出厂合格证、质保书及其它随机资料。进口设备提供商检报告。3、设备安装、拆卸单位的资质和人员资格是否满足要求。设备安装、拆卸施 工方案是否切实可行,不能其它套用方案,应该认真审核。4、设备专业检测单位的资质和人员资格要求认真审核,一定确保人、证对应。5、设备专业检测单位检测报告、复试报告、合格证及建设行政主管部门或者 其它相关部门登记证明(此证明一般在安全监督站登记)应在设备使用前取得,并 检验合格,方可签批本报验单。6、设备操作人员的上岗资格
43、、设备操作和维护保养管理制度必须建立并要求 同时上报。A3.5工序质量报验单工程名称:*工程编号:A3.5致:*监理公司*工程监理部(监理单位)子分部/分项/检验批名称:部位:验收时间:_兹报验:1地基与基础 4建筑屋面 6建筑电气 9电梯 2主体结构 口 3建筑装饰装修 5建筑给水、排水及采暖 7智能建筑 口 8通风与空调 10建筑节能 口 11建筑保温本次报验内容系第一次报验,本项目经理部已完成自检工作且资料完整,并呈报相应资料。承包单位项目经理部(章):项目经理:_ _日期:项目监理机构签 收人姓名及时间承包单位签收 人姓名及时间监理抽查数据及情况记录:1、收到施工相应自评/检查资料和验
44、收记录表共 页,收到时间:2、对于需进行质量验评的工序,监理应依据质量检验评定标准(GB50300-2001),按“主控项目、一般项目”的检查要求和抽检频率进行查验并记录结果。,监理员可以签字检查人:/日期:监理审查意见:可进行后续施工。核验未通过,存在如下问题:1 *;2、*;3、*,不得 进入下道工序施工,请整改后再报。(如不合格)项目监理机构(章):_专业监理工程师:日期:注:1、未经项目监理机构验收通过,承包单位不得进入下道工序施工。2、承包单位项目经理部应提前提出本报验单,并给予配合。江苏省建设厅监制派注意事项及要求:一、监理抽查数据及情况记录:对于需进行质量验评的工序,监理应依据质
45、量检验评定标准(GB5 0300 2001),按“主控项目、一般项目”的检查要求和抽检频率进行查验并记录结果。监理意见:a.如验收符合要求,在“可进行后续施工”方框内打“M”。b.如验收不符合要求,在“核验未通过,不得进入下道工序施工,整改后再 报方框内打。二、注意事项:1、承包单位在报监理验收时,应已完成所报验的全部工作内容,自检合格,并填写“工序质量报验单”及有关应附的资料书面报监理验收;否则,监理应拒绝 予以验收。2、如不具备验收条件或验收不合格,监理应及时在报验单上签署监理意见并 发给承包单位;报验单不得滞留在监理方。如验收合格,监理亦应及时签署监理意 见并发给承包单位。3、表中监理抽
46、查数据及情况记录由项目监理机构检查人员填写。表中“检查 人”一栏,监理员可以签字。4、监理不应在“工序报验单”上签认有关工程量;工程计量报审,承包单位 需填报“工程计量报审表”。“监理抽查数据及情况记录”与“监理审查意见”要对 应,不应出现两者矛盾的现象。5、审查意见:专业监理工程师对所报隐蔽工程、检验批、分项工程资料认真 核查,确认资料是否齐全、填报是否符合要求,并根据现场实地检查情况按表式项 目签署审查意见,分部工程由总监理工程师组织验收,并签署验收意见。6、对未经监理人员验收或验收不合格的、需旁站而未旁站或没有旁站记录、或旁站记录签字不全的隐蔽工程、检验批,监理工程师不得签认,承包单位严
47、禁进 行下一道工序的施工。A3.5工序质量报验单(通用)工程名称:*工程 编号:A3.5_ _致:*监理公司*工程监理部(监理单位)兹报验:1 2 3 4 5 6 7 8 9 10 11 12验收时间:_本次报验内容系第一次报验,本项目经理部已完成自检工作且资料完整,并呈报相应资料。承包单位项目经理部(章):_项目经理:_日期:_项目监理机构签 收人姓名及时间承包单位签收 人姓名及时间监理抽查数据及情况记录:1、收到施工相应自评/检查资料和验收记录表共_页,收到时间:_2、经查,资料完整,符合要求;3、现场抽查符合要求。检查人:_日期:_监理审查意见:可进行后续施工。核验未通过,不得进入下道工
48、序施工,整改后再报。项目监理机构(章):_专业监理工程师:_日期:_注:1、未经项目监理机构验收通过,承包单位不得进入下道工序施工。2、承包单位项目经理部应提前提出本报验单,并给予配合。江苏省建设厅监制A3.6分包单位资质报审表工程名称:*工程 编号:A3.6致:*监理公司*工程监理部(监理单位)根据工程需要,我方拟选择(分包单位)进 行本工程(分包工程名称/分包内容)的 施工,该部分工程合同价款为(大写)。分包后,我方仍承担总包单位的全部责任。请予核查和批准。附件:1分包单位资质材料。2分包单位业绩材料。3专职管理人员和特种作业人员的资格证、上岗证。4安全生产许可证。承包单位项目经理部(章)
49、:项目经理:日期:项目监理机构签 承包单位签收收人姓名及时间 人姓名及时间专业监理工程师审查意见:同意。不同意。如同意:经审核,分包单位相关资质符合本工程合同和工程要求,且资料齐全,监理 部确认你方选择的分包单位。(应审查分包单位的企业法人营业执照、资质证书、人员资质证明、机具装备情况、业绩、安全生产许可证、工程所在地方建设部门备案等有关资料)如不同意:原因:1、资质不满足或业绩材料不够;2、相关材料不齐全;因*原因,监理不同意您方选择的*,请重新选择后再报。或者同意*,但由于相关资料不齐,暂时不同意进场,请补齐后在报。专业监理工程师:日期:总监理工程师审核意见:同意。不同意。项目监理机构(章
50、):_总监理工程师:日期:注:承包单位项目经理部一般应提前7日提出本报审表。江苏省建设厅监制派注意事项及要求:1、分包单位资格报审是总承包单位在分包工程开工前,对分包单位的资格报 项目监理机构审查确认。2、未经总监理工程师确认,分包单位不得进场施工,总监理工程师对分包单 位资格的确认不解除总承包单位应负的责任。3、专业监理工程师审查意见:专业监理工程师应对承包单位所报材料逐一进 行审核,主要审查内容:对取得施工总承包企业资质等级证书的分包单位,审查其 核准的营业范围与拟承担的分包工程是否相符;对取得专业承包企业资质证书的分 包单位,审查其核准的等级和范围与拟承担分包工程是否相符;对取得建筑业劳
