收藏 分销(赏)

公路工程施工组织设计说明技术标.doc

上传人:a199****6536 文档编号:2171784 上传时间:2024-05-21 格式:DOC 页数:42 大小:354.50KB
下载 相关 举报
公路工程施工组织设计说明技术标.doc_第1页
第1页 / 共42页
公路工程施工组织设计说明技术标.doc_第2页
第2页 / 共42页
公路工程施工组织设计说明技术标.doc_第3页
第3页 / 共42页
公路工程施工组织设计说明技术标.doc_第4页
第4页 / 共42页
公路工程施工组织设计说明技术标.doc_第5页
第5页 / 共42页
点击查看更多>>
资源描述

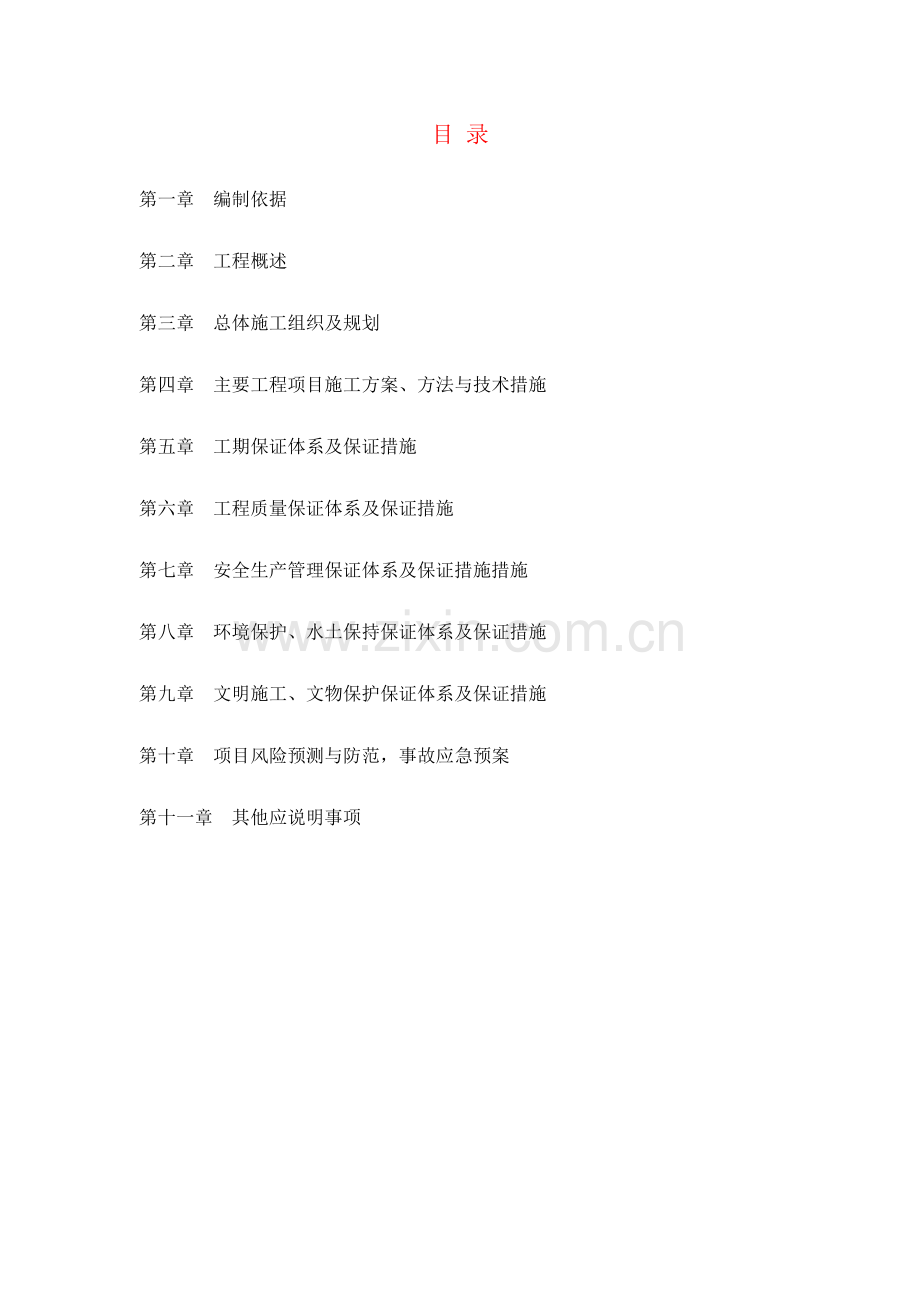

1、目 录第一章 编制依据第二章 工程概述第三章 总体施工组织及规划第四章 主要工程项目施工方案、方法与技术措施第五章 工期保证体系及保证措施第六章 工程质量保证体系及保证措施第七章 安全生产管理保证体系及保证措施措施第八章 环境保护、水土保持保证体系及保证措施第九章 文明施工、文物保护保证体系及保证措施第十章 项目风险预测与防范,事故应急预案第十一章 其他应说明事项第一章 总体施工组织及规划一、施工组织管理1、施工组织机构为确保在合同工期内优质、高效地完成施工任务,在进场后,我公司成立“宜昌市点军区笔架山至小溪口公路改造工程项目经理部”,实行工程项目责任制,工程项目经理负责本工程的具体组织与实施

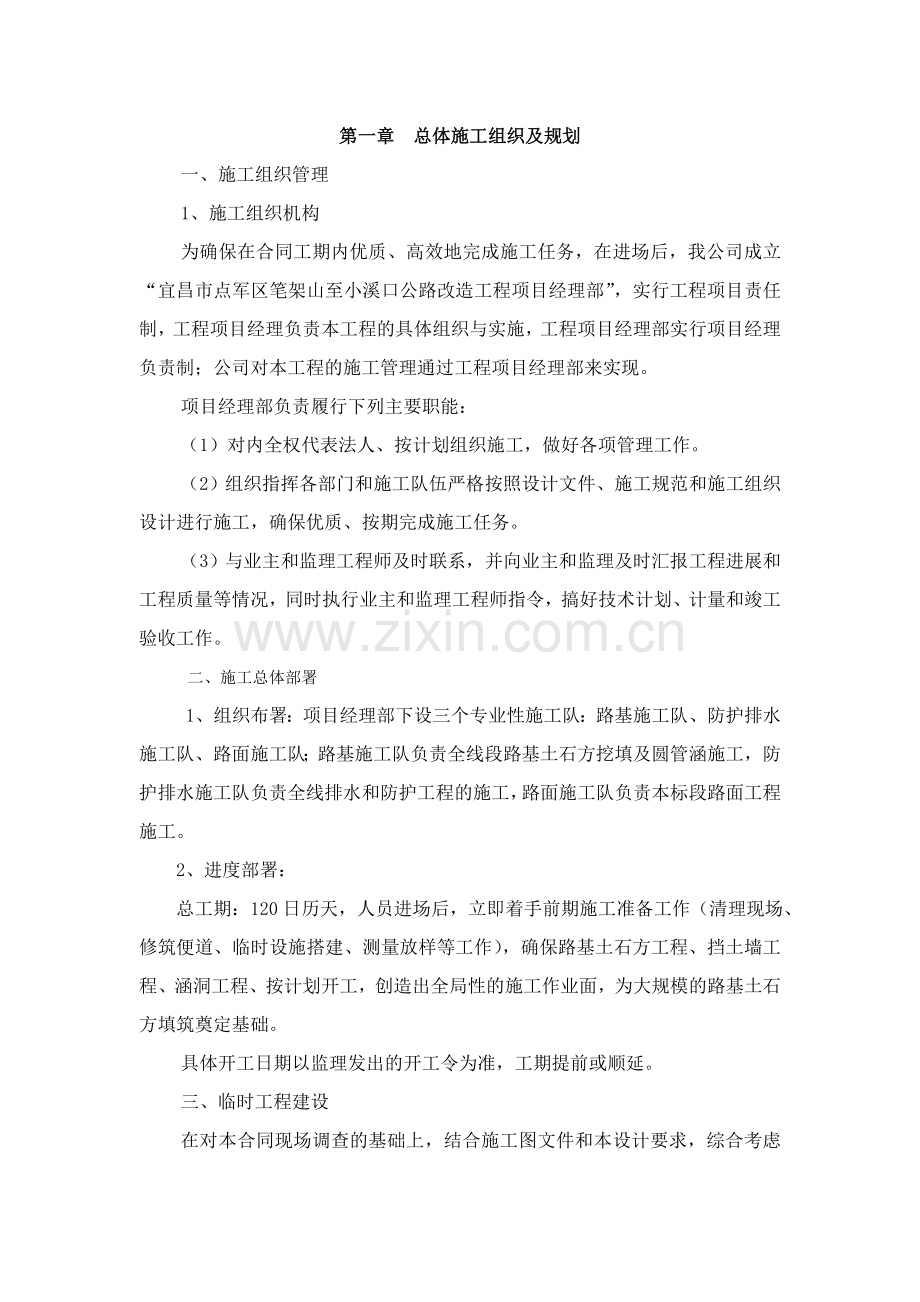

2、,工程项目经理部实行项目经理负责制;公司对本工程的施工管理通过工程项目经理部来实现。项目经理部负责履行下列主要职能:(1)对内全权代表法人、按计划组织施工,做好各项管理工作。(2)组织指挥各部门和施工队伍严格按照设计文件、施工规范和施工组织设计进行施工,确保优质、按期完成施工任务。(3)与业主和监理工程师及时联系,并向业主和监理及时汇报工程进展和工程质量等情况,同时执行业主和监理工程师指令,搞好技术计划、计量和竣工验收工作。 二、施工总体部署1、组织布署:项目经理部下设三个专业性施工队:路基施工队、防护排水施工队、路面施工队;路基施工队负责全线段路基土石方挖填及圆管涵施工,防护排水施工队负责全

3、线排水和防护工程的施工,路面施工队负责本标段路面工程施工。 2、进度部署: 总工期:120日历天,人员进场后,立即着手前期施工准备工作(清理现场、修筑便道、临时设施搭建、测量放样等工作),确保路基土石方工程、挡土墙工程、涵洞工程、按计划开工,创造出全局性的施工作业面,为大规模的路基土石方填筑奠定基础。具体开工日期以监理发出的开工令为准,工期提前或顺延。三、临时工程建设在对本合同现场调查的基础上,结合施工图文件和本设计要求,综合考虑交通条件、工程规模及材料来源,确定临时工程建设及施工总体平面布置。开工后根据工程所在地的地理条件和施工布置的切实要求,向业主提供场地租用、电力搭设等资料,具体规划生活

4、和生产设施场地、施工便道、水电通讯布设等。在业主的协助下,取得地方政府和有关部门的同意后,对临时工程设施作出设计,绘制施工总体平面布置图及编写必要说明,报监理工程审查批准后实施。1、项目经理部驻地通过实地考察及便于加强与业主、监理及外界的联系,项目经理部拟设在业主及监利单位中间地段;项目部管理机构及专业施工队办公、食宿及活动用房主要以租用当地民房为主,搭设活动房为辅。2、施工用水:各工区驻地的生活用水,采用当地村镇自来水供应。生产用水拟采用沿线河流、塘渠水,但使用之前进行水质检验,如符合直接使用,否则进行必要的处理后再使用或直接用附近的自来水。 3、工地通讯:日常通讯利用当地通讯网络,项目经理

5、部配备有线电话一台,测量及交通维护人员配备对讲机。第二章 主要工程项目施工方案、方法与技术措施 一、路基土石方工程 1、路基土石方施工方案 (1)施工前的准备工作:在开工前 ,用全站仪、经纬仪、水准仪进行导线和路线控制点以及高程的复测,恢复路线现场,并且固定路段主要控制桩,进行横断面的测量与绘制,记录并整理所有的测量资料。定出路基边缘、坡口、坡脚、边沟、取土场、弃土场等的位置,提请监理工程师检查批准。 (2)清理现场:先用人工配合推土机清除草皮及表土,然后用装载机配合自卸汽车装运清除的草皮及表土到弃土堆,最后用推土机把原地面整平,挖好排水沟,准备进入下一道工序。(3)土石方挖运方案:土方的开挖

6、自上而下地进行,边坡与设计边坡相一致,不得乱挖、超挖。采用推土机配合装载机、挖掘机开挖装料、自卸汽车运输。 (4)试验路段:在工程师批准的路段修筑试验路段,进行现场压实试验,记录压实设备类型、最佳组合方式、碾压遍数及碾压速度、工序、每层材料的松铺厚度、含水量等参数,作为填料施工时使用的依据,以确定现场的压实效果供监理工程师参考与监督。 (5)路基填筑方案:拟采用SD220推土机摊铺、整平、初压,再用YZ-20T型振动压路机碾压密实。施工中拟采用水平分层、纵向分段,以机械施工为主、人工为辅的作业方法施工。分层填筑厚度及填料粒径根据设计要求进行。路基填筑施工要点如下: 再次恢复中线,定出路堤的坡脚

7、位置,整理工作场地。 开挖临时排水沟,以利施工场地排水,有农田排灌要求横跨路基时,铺设临时排水管道,以免造成不必要的干扰。 路基采用土石混合料填筑。路基填筑前对旱田及荒地地段进行清表,以清除腐殖质的土而不破坏硬壳层为准。路基填筑慢速、均匀、分层铺筑,每层填筑厚度不超过20cm。路堤摊铺,采用SD220型的推土机和人工相结合的方式进行摊铺。在摊铺时,摊铺宽度(外缘边线)超过该层路基设计宽度1530厘米,以保证在边坡修整后路基宽度和路肩处的密实度能满足设计要求。碾压:碾压时先静后振再静,先慢后快,先边后中地进行碾压。用YZ-16B型振动压路机进行碾压,碾压均匀,做到无漏压、无死角。填筑完每一层后,

8、用灌砂法进行压实度或固体体积率的检测,达到所要求的压实度标准后进行上一层的填筑,否则进行补压。土石方工程基本完工时,检查测量路基面的中心线和标高,以及路基宽度和边坡坡度,检查测量完毕后,人工绑线进行路基整修工作。整修路基时要使路基表面平整均匀、边线直顺、曲线圆滑,边坡平整、稳定,边沟排水顺畅。 2、施工要求及注意事项 (1)线形控制:线形的控制首先是路基线形的控制,为确保路基线形的准确,特别注意以下几个方面: 对设计单位移交的线形标桩,首先进行贯通性复测并在贯通的基础上使用,对设计单位移交的水准基点,首先进行闭合性复测,在闭合差调整的基础上增设和使用水准点; 经复测贯通或闭合的所有标桩,均实施

9、有效的护桩措施,护桩方案包括万一某标桩被破坏时能及时方便的恢复措施; 位于曲线上的挡土墙或其他构造物,测量放样时缩短弦长,增设测点和控制点,使构造物在曲线上平滑过渡; 测设工具均定时由计量部门进行标定; 测量放样等外业执行他人复核制度。 二、浆砌排水沟及挡土墙施工方案 (1)浆砌排水沟 浆砌片石排水沟时,用于外圈定位行列和转角石,选择形状较方正、尺寸较大的片石,浆砌时长短相间地与里层砌块交接。 安砌时选取形状及尺寸较为合适的砌块,敲除尖锐突出部分,把较大的砌块放在下层,竖缝较宽时,用中石块塞在砂浆中,不用高于砂浆砌缝的小石片支垫在石块的下面。 砌缝宽度一般不大于4cm。 (2)浆砌片石护坡、挡

10、土墙 浆砌片石护面墙、挡土墙时,石块平砌,根据墙高进行分层配料,每层石料高度大致齐平,丁顺相间或二顺一丁排列浆砌外圈定位行列和镶面石,砌缝宽度不超过1cm,上下层竖缝错开距离不小于8cm,不在丁石的上下方布设竖缝。 砌体里层平缝宽度不大于3cm,竖缝宽度不大于4cm。 具体施工工序见施工组织设计建议书-表5 浆砌工程施工工艺框图。 3、劳动力与机械配备: 全线防护与排水工程均由砌筑施工队承担施工任务,安排人数在140人左右; 4、施工要求与注意事项 (1)圬工砌筑 砌筑基础底层石块大面朝下,采用座浆法砌筑; 基础与墙身接触面顶埋石笋,以增加墙体的水平抗剪强度; 浆砌墙体时应选用尺寸好、表面无裂

11、缝、无锈蚀风化的石料; 砌体内部石块错落有致、砌体大面无通缝,采用座浆法施工、并用两相插入式振捣器振捣,确保砂浆饱满密实,挡土墙每砌高23m找平一次,并注意配料; (2)勾缝:砂浆标号不低于砌体砂浆标号,砌体勾缝嵌入砌缝内约2cm,勾缝前洒水清洗、湿润砌缝,砌体阴面随砌随刮平,不另勾缝;(3)其他:排水沟应选择适当的出入口,将水引到桥涵或沟谷水系中;挡墙泄水孔反滤层应严格按设计要求施工,确保排水通畅。 三、路面工程1、设计要求路面结构设计:严格按图纸施工 2、施工方案在开工前,对所需原材料进行检验,在正式路面施工前,先铺筑一段试验段,以验证配合比组成设计和施工工艺的合理性,取得施工所需的压实机

12、械组合、碾压遍数、松铺厚度等技术参数,报监理工程师批准,用以指导下一步路面的施工。(1)水泥稳定碎石基层、准备下承层:对路基单位交付的底基层进行检查,要求表面平整、坚实、无浮土,没有松散和软弱地点,其各项指标已达到规范要求并经监理工程师检测。底基层顶面先进行拉毛并扫除浮土后再摊铺。另外在摊铺之前对干燥地段进行洒水润湿。、施工测量放样:由测量组进行中线复核,检查路面宽度,根据下基层路面宽度放出边桩,测定出中桩(ph点)与边桩每个点的高程(每10米一个断面),确定每个点与设计高程之差,并在路面两侧固定方木挡料,防止压实时路面塌肩。、挂线:挂线组依据测量组成果与设计摊捕厚度之和乘以松铺系数1.25(

13、暂定),挂出路面两侧基准线(钢丝)。、厂拌料:稳定粒料拌和机已经调试完毕,经测试所产混合料符合规范要求,施工中注意经常检查输送带送料情况,检查水泥螺旋推进器工作情况、用水输送情况,确保各种原材料正常供应,使拌料符合规范要求;把握时间、天气的变化,适当调整供水量,使含水量大于最佳含水量(4.8%)0.5%-1.0%,并结合当天天气情况进行适当调整。,混合料运至现场直至碾压结束时,其含水量接近最佳值。试验室按照规范规定的频率进行含水量、混合料级配、水泥剂量及无侧限抗压强度的检验,其中水泥剂量要高出配合比设计中水泥剂量0.5个百分点,即5.0%。、运输:由20吨以上自卸车把拌和好的成品料运至工地,运

14、输车数量根据生产能力和运距确定,并有适当的余量(试验路段工程数量较小,且距拌和站较近,8部自卸车可满足需要)。自卸车备有蓬布,以防雨淋。卸料时控制卸料速度,防止离析。、摊铺:混合料运至现场,立即进行摊铺。摊铺机位于摊铺起点,按松铺厚度垫好熨平板,熨平板两边靠中部垫宽20cm以上长60cm的硬质木板,高度与松铺高度一致。运料车在摊铺机前10-30cm处停下,空档等候,由摊铺机接住,推向前进,运料车倒向摊铺机受料斗卸料,在摊铺过程中,边摊铺边卸料,卸完料后运输车即离去,另一辆运输车再倒向摊铺机。两台摊铺机梯队式作业,前后相距3-5米进行摊铺,一次铺筑成型。摊铺机摊铺速度控制在12m/min,使之与

15、拌和能力相适应,避免摊铺机停机待料。在摊铺过程中由专人处理两侧边缘,将大料送回摊铺机,使之平整、平顺。派专人处理粗细集料离析现象,铲除局部粗集料“窝”,并用新混合料填补使表面平整。另外摊铺现场配备不少于200m的塑料薄膜,以防未压实的工作面遭雨淋。、压实:a、混合料的碾压采用的碾压机械:轮胎压路机、振动压路机各1台。b、碾压过程按初压、复压、终压三个阶段进行:初压,采用(16J)振动压路机静压一遍,碾压速度控制在5KM/h。复压,采用一台振动压路机(18J)首先轻振一遍,速度控制在5KM/h,再重振一遍,速度控制在4KM/h,然后用(YL20)胶轮压路机碾压两遍,碾压速度不高于6KM/h。终压

16、,采用(16J)振动压路机静压至少两遍,碾压速度控制在5KM/h,直至无明显轮迹。碾压过程中的注意要点:碾压时,慢起步缓刹车,由低处向高处重叠1/2轮宽,不在未压实的路面转向,而后退至起点,开始下一步碾压。压实终了,由质检组立即对压实度(灌沙法)、厚度、宽度、平整度、横坡度、纵断高程等各项指标进行检测(检测频率满足下表要求。不合格路段进行补压或整修,直至达到规范要求,7天后进行钻芯检验。施工中严格控制操作时间,从加水拌和到碾压终了的延迟时间不超过2-3小时。、养生施工结束后,对已成型的路段封闭交通。为保证路面强度,我部将根据天气情况采用洒水、覆盖进行养生,养生期不少于七天。在养生期内,保持路段

17、潮湿。、施工接缝的处理在试验段摊铺过程中,当遇到异常情况(如机械故障等)造成施工中断,且延误时间较长时应设置接缝,摊铺前应将摊铺机驶离摊铺面末端,并将靠近摊铺机未压实的混合料进行人工洒水,使其含水量达到规定要求,然后将摊铺机就位进行新的混合料摊铺。(2)、混凝土路面混凝土板的施工工艺为安装模板、安设传力杆、混凝土拌和与运输、混凝土摊铺和振捣、表面修整、接缝处理、混凝土养护和填缝。 、安装模板 模板宜采用钢模板,弯道等非标准部位以及小型工程也可采用木模板。模板应无损伤,有足够的强度,内侧和顶、底面均应光洁、平整、顺直,局部变形不得大于3mm,振捣时模板横向最大挠曲应小于4mm,高度应与混凝土路面

18、板厚度一致,误差不超过2mm,纵缝模板平缝的拉杆穿孔眼位应准确,企口缝则其企口舌部或凹槽的长度误差为钢模板1mm,木模板2mm。 、安设传为杆 当侧模安装完毕后,即在需要安装传力杆位置上安装传为杆。 当混凝土板连续浇筑时,可采用钢筋支架法安设传力杆。即在嵌缝板上预留园孔,以便传力杆穿过,嵌缝板上面设木制或铁制压缝板条,按传力杆位置和间距,在接缝模板下部做成倒U形槽,使传力杆由此 通过,传力杆的两端固定在支架上,支架脚插入基层内。 当混凝土板不连续浇筑时,可采用顶头木模固定法安设传为杆。即在端模板外侧增加一块定位模板,板上按照传为杆的间距及杆径、钻孔眼,将传力杆穿过端模板孔眼,并直至外侧定位模板

19、孔眼。两模板之间可用传力杆一半长度的横木固定。继续浇筑邻板混凝土时,拆除挡板、横木及定位模板,设置接缝板、木制压缝板条和传力杆套管。 、摊铺和振捣 对于半干硬性现场拌制的混凝土一次摊铺容许达到的混凝土路面板最大板厚度为2224cm;塑性的商品混凝土一次摊铺的最大厚度为26cm。超过一次摊铺的最大厚度时,应分两次摊铺和振捣,两层铺筑的间隔时间不得超过3Omin,下层厚度约大于上层,且下层厚度为3/5。每次混凝土的摊铺、振捣、整平、抹面应连续施工,如需中断,应设施工缝,其位置应在设计规定的接缝位置。振捣时,可用平板式振捣器或插入式振捣器。 施工时,可采用真空吸水法施工。其特点是混凝土拌合物的水灰比

20、比常用的增大5%10%,可易于摊铺、振捣,减轻劳动强度,加快施工进度,缩短混凝土抹面工序,改善混凝土的抗干缩性、抗渗性和抗冻性。施工中应注意以下几点: 1) 真空吸水深度不可超过30cm。 2) 真空吸水时间宜为混凝土路面板厚度的1.5倍(吸水时间以min计,板厚以cm计)。 3) 吸垫铺设,特别是周边应紧贴密致。开泵吸水一般控制真空表lmin内逐步升高到400500mmHg,最高值不宜大于650700mgHg,计量出水量达到要求。关泵时,亦逐渐减少真空度,并略提起吸垫四角,继续抽吸1015s,以脱尽作业表面及管路中残余水。 4) 真空吸水后,可用滚杠或振动梁以及抹石机进行复平,以保证表面平整

21、和进一步增强板面强度的均匀性。 、接缝施工 纵缝应根据设计文件的规定施工,一般纵缝为纵向施工缝。拉杆在立模后浇筑混凝土之前安设,纵向施工缝的拉杆则穿过模板的拉杆孔安设,纵缝槽宜在混凝土硬化后用锯缝机锯切;也可以在浇筑过程中埋人接缝板,待混凝土初凝后拔出即形成缝槽。 锯缝时,混凝土应达到510Mpa强度后方可进行,也可由现场试锯确定。 横缩缝宜在混凝土硬结后锯成,在条件不具备的情况下,也可在新浇混凝土中压缝而成。锯缝必须及时,在夏季施工时,宜每隔34块板先锯一条,然后补齐;也允许每隔34块板先压一条缩缝,以防止混凝土板未锯先裂。 横胀缝应与路中心线成90,缝壁必须竖直,缝隙宽度一致,缝中不得连浆

22、,缝隙下部设胀缝板,上部灌封缝料。胀缝板应事先预制,常用的有油浸纤维板(或软木板)、海绵橡胶泡沫板等。预制胀缝板嵌大前,应使缝壁洁净干燥,胀缝板与经壁紧密结合。 、表面修整和防滑措施 水泥混凝土路面面层混凝土浇筑后,当混凝土终凝前必须用人工或机械将其表面抹平。当采用人工抹光时,其劳动强度大,还会把水分、水泥和细砂带到混凝土表面,以致表面比下部混凝土或砂浆有较高的干缩性和较低的强度。当采用机械抹光时,其机械上安装圆盘,即可进行粗光;安装细抹叶片,即可进行精光。 为了保证行车安全,混凝土表面应具有粗糙抗滑的表面。而抗滑标准,据国际道路会议路面防滑委员会建议,新铺混凝土路面当车速为45km/h时,摩

23、擦系数最低值为0.45;车速为50km/h时,摩擦系数最低值为0.40。其施工时,可用棕刷顺横向在抹平后的表面轻轻刷 毛,也可用金属丝梳子梳成深12mm的横槽;目前,常用在已硬结的路面上,用锯槽机将路面锯成深56mm、宽23mm、间距2Omm的小横槽。 、养护和填缝 混凝土板做面完毕应及时进行养护,使混凝土中拌合料有良好的水化、水解强度发育条件以及防止收缩裂缝的产生。养护时间一般约为142ld。混凝土宜达到设计要求,且在养护期间和封缝前,禁止车辆通行,在达到设计强度的40说后,方可允许行人通行。其养护方法一般有两种方法: 湿治养生法,这是最为常用的一种养护方法。即是在混凝土抹面2h后,表面有一

24、定强度,用湿麻袋或草垫,或者203Omm厚的湿砂覆盖于混凝土表面以及混凝土板边侧。覆盖物还兼有隔温作用,保证混凝土少受剧烈的天气变化影响。在规定的养生期间,每天应均匀洒水数次,使其保持潮湿状态。 塑料薄膜养生法,即在混凝土板做面完毕后,均匀喷洒过氯乙烯等成胰液(由过氯乙烯树脂、溶剂油和苯二甲酸二丁脂,按10%、88%和3%的重量比配制而成),使形成不透气的薄膜保持膜内混凝土的水分,保湿养生。但注意过氯乙烯树脂是有毒、易燃品,应妥善防护。 封(填)缝工作宜在混凝土初凝后进行,封缝时,应先清除干净缝隙内泥砂等杂物。如封缝为胀缝时,应在缝壁内涂一薄层冷底子油,封填料要填充实,夏天应与混凝土板表面齐平

25、,冬天宜稍低于板面。常用的封缝料有两大类,即: 加热施工式封缝料 常用的是沥青橡胶封缝料,也可采用聚氯乙烯胶泥和沥青玛蹄脂等。 常温施工式封缝料 主要有聚氨脂封缝胶、聚硫脂封缝胶以及氯丁橡胶类、乳化沥青橡胶类等常温施工式封缝料。 目前已广泛使用滑动模板摊辅机建筑混凝土路面。这种机械尾部两侧装有模板随机前 进,能兼做摊铺、振捣、压人杆件、切缝、整面和刻划防滑小槽等作业,可铺筑不同厚度和宽度的混凝土路面,对无筋或配筋的混凝土路面均可使用。这种机械工序紧凑、施工质量高,行驶速度一般为1.23.0m/min,每天能铺筑1600m双车道路面四、钢筋混凝土盖板涵施工1、施工方案根据涵洞的设计和实际地形地貌

26、,施工前做好改路和施工测量工作,以线路中心线为界将涵洞分左半幅和右半幅两部分分别进行施工。采用挖掘机开挖涵洞基础,预留20cm人工清基,保持基坑原状土不受扰动;当基坑有水时,及时用水泵抽水,保持基槽干燥。涵洞基础和盖板的钢筋制作采用集中加工,现场安装;涵洞墙身浆砌部分砂浆严格按照设计配合比现拌现用,随时抽样;涵洞基础、台帽和盖板混凝土采用拌和站集中拌和,混凝土输送车运输至现场进行浇筑。2、主要工序施工方法2.1、施工放样:施工前,组织测量放样,复测中线、高程,准确放出基础位置,并在施工中及时复核。按照设计图纸测量涵洞的位置、方向、长度、孔径以及出入口八字墙的位置和高程,若乡村道路、排灌系统的连

27、接等与实际地形地貌有出入时,及时与设计单位和监理单位联系,必要时进行变更设计。2.2、基础开挖:开挖时严格控制平面位置、断面尺寸和标高,严禁扰动基底。土质基坑开挖放坡1:0.5,采用推土机、挖掘机开挖,人工配合,预留20cm厚人工清基石质基坑采用小型松动爆破,挖掘机配合人工开挖。弃土石、材料及机具堆放设置在距坑顶边缘1.02.0m外的地方,且不小于基坑深度,以减少压力振动,保证基坑边坡稳定性。保证基础开挖符合设计图纸要求及规范有关规定当基坑开挖至设计高程时,对基底进行地基检测,如实际基底与设计不符,及时与设计单位和监理取得联系,采取适当措施进行处理,当达到设计和规范要求后进行下道工序。2.3、

28、基础施工:基础钢筋加工制作集中在工作间完成,依据设计图纸放样下料,严格按照设计图纸的钢筋数量、尺寸和形状弯制,钢筋焊接采用双面焊,焊缝长度不小于5d,焊缝饱满,其它技术要求严格执行规范。加工合格的钢筋用汽车运至现场安装。基础钢筋安装完毕经监理工程师检验合格后及时进行基础混凝土作业。混凝土基础严格按照设计和规范的要求施工,需要立模时,采用标准化的组合钢模板,按照设计图纸寸尺安装模板,采用方木支撑加固。涵洞基础和涵身按图纸要求每隔46m设置沉降缝1道。混凝土由拌合站集中拌合,混凝土运输车运至施工现场,利用滑槽将混凝土滑入模内,按照混凝土施工作业规范要求分层浇筑,插入式振动棒振捣。浇筑基础顶面时,应

29、控制好流水面高程和大面平整度,基础顶面与墙身结合面除拉毛或凿毛外,其他按照公路桥涵施工技术规范要求进行处理。2.4、台身砌筑和台帽施工2.4.1、台身砌筑:用水将已拉毛的砌石位置冲洗干净,铺砌一层高标号砂浆,然后进行块石砌筑,块石砌体成行铺砌,并砌成大致水平层次。镶面石应一丁一顺或一丁二顺砌筑,任何层次石块应与邻层石块搭接至少80。帮衬石及腹石的竖缝应相互错开,时砂浆砌筑平缝宽度不应大于30,竖缝宽度不应大于40。砌体勾缝按照设计或规定采用凸缝或平缝。勾缝用10号水泥砂浆,砂浆。 2.4.2、台帽施工:7.5号浆砌片石台身砌筑到设计标高时,经监理工程师验收合格后,进行台帽施工。模板采用标准化的

30、组合钢模板。台帽施工分左、右半幅两部分进行。立模前进行测量放样,按照测量的轴线和设计标高,拉起施工线,按照设计尺寸立两侧台身模板,立模过程严格控制模板的垂直度和平整度。台身模板采用“内拉外撑”的方法固定。内拉杆为10圆钢,按1.5m1.5m的间距梅花型布设。沉降缝与基础、台身沉降缝一一对应并用麻絮浸沥青填满全缝。混凝土采用拌合站集中拌合,混凝土输送车运送,采用汽车吊将混凝土吊入模内。当高度大于2m时,利用串桶将混凝土送入模内。台墙采用分层浇筑,分层厚度不大于30cm,用插入式振捣棒捣固。振捣棒插入下层混凝土5cm,插入间隔距离小于振捣棒作用半径,不得漏振和重捣。振捣时注意观察到混凝土不再下沉,

31、表面泛浆,水平有光泽时即可缓慢抽出振捣棒,抽出速度过快可导致混凝土内部产生空洞。同时,由专人负责观察模板的变化, 随时检查支撑等,以防止意外情况的发生。2.5、钢筋混凝土盖板2.5.1、钢筋加工及安装:盖板钢筋加工制作集中在工作间完成,依据设计图纸放样下料,严格按照设计图纸的钢筋数量、尺寸和形状弯制,钢筋骨架按设计制作,采用双面焊,焊缝长度不小于5d,焊缝饱满,其它技术要求严格执行规范。加工合格的骨架、弯制好的钢筋用汽车运至现场安装。涵洞盖板底模铺设完成经监理工程师验收合格后绑扎盖板钢筋,绑扎时钢筋间距要正确,均匀,确保钢筋保护层厚度,钢筋焊接接头错开布置,两接头间距离不小于50cm。钢筋交叉

32、点用铁丝绑扎结实,必要时,可用点焊焊实。盖板钢筋设置5cm5cm5cm的混凝土梯形垫块,垫块梅花型布置,间距1m1m 。垫块与钢筋绑扎紧,并相互错开。2.5.2、盖板立模:侧模、底模立模使用标准组合钢模板,采用满堂碗扣支架方式。支架采用1.20.91.2m(长宽高)的间距拼接,用斜拉杆将整个支架连成整体。按装支架前,对底模上的垫木详细检查,准确调整支架垫木的顶部标高,必要时按照规范要求预留一定的预拱度。支架安装完毕后,对其平面位置、顶面标高、节点连接及纵横向稳定性进行全面检查,确认无误后安装标准钢模板,模板均匀的刷好脱模剂,模板接缝密合,相邻模板高差不大于2mm,模板平面度控制在5mm以下。模

33、板尺寸正确无误,其误差控制在规范允许范围之内。经监理工程师验收合格后安装盖板钢筋。2.5.3、盖板混凝土浇筑:混凝土采用拌合站集中拌合,混凝土输送车运送。汽车吊吊入模内,插入式振捣棒捣固。振捣时快插慢拔,振捣棒插入深度距底模5cm,插入间隔距离小于振捣棒作用半径,不得漏振和重捣。振捣时间不能过长,当混凝土停止下沉,不再冒出气泡、表面呈现平坦、泛浆时,即可缓慢抽出振捣棒,抽出速度不能过快,否则会导致混凝土内部产生空洞。当混凝土初凝后,及时用草袋覆盖,根据气温变化,专人浇水养护。2.5.4、拆模:盖板砼强度达到2.5Mpa时,方可拆除侧模。底部模板在砼强度达到设计强度的85%以上,方可拆除。拆模时

34、自上而下,左右对称进行,拆模中要注意安全,由专人负责,统一指挥。经监理工程师检查合格后,对台背进行回填养护2.6、沉降缝:沉降缝按照设计图纸4 至 6m预留一道,缝内用沥青浸制麻筋填塞。2.7、八字墙施工:八字墙基础为15号混凝土,施工时与台墙基础一起进行。墙身为现浇15号混凝土,施工方法和台墙的施工方法一样。2.8、台背回填2.8.1、台背填土必须涵身混凝土强度达到设计强度的80%以后,方可进行回填。2.8.2、采用经监理工程师批准的能够充分压实的回填材料,严禁采用草皮土、垃圾和有机土回填。2.8.3、回填应两个涵台同时对称填筑,分层填筑,分层压实,每层厚度为1520cm,为防止剧烈的冲击,

35、采用小型压路机或平板振动夯夯实,以达到规定的压实度。严格控制回填填料的含水量。台背回填要求密度达到95以上。五、安全设施(1)、护栏施工、测量放线a、由测量人员根据桥梁控制点放出护栏的内外轮廓线和模板的检查线,并用墨线弹在梁板上。b、 每隔10m在护栏预埋筋上焊接一根钢筋,测放出护栏顶面高程线并用红漆标注在钢筋上,作为钢筋绑扎时的高程控制线。、钢筋加工及绑扎a、钢筋应在施工现场钢筋加工场加工后运到桥上进行绑扎。b、钢筋的种类、型号及规格尺寸应符合设计要求。钢筋的连接方式、接头位置、接头数量、同一截面内钢筋接头的百分率等应符合公路桥涵施工技术规范(JTJ 041)的规定。c、对梁板上的预留筋进行

36、整理,然后按照设计图纸和测量放线位置进行钢筋绑扎。绑扎时先绑扎立筋,立筋的位置调好后再绑扎横向钢筋。若护栏设有预埋钢板,预埋钢板应在钢筋绑扎完毕后安装,钢板的位置、高程应认真检查,确认无误后宜点焊在护栏钢筋上。、模板加工及安装a、防撞护栏模板一般采用外加工钢模板。钢模板的厚度、长度、横竖肋根据护栏尺寸、长度和模板周转次数确定。为了保证模板不变形,通常在模板边缘和部分横竖肋位置用槽钢加强。b、为了固定模板,在模板底部预留穿墙螺栓孔,孔的高度以桥面铺装施工后能盖住为宜。模板上采用槽钢作为加强竖肋,槽钢高出模板顶面100mm,在高出部分预留螺栓孔作为穿墙螺栓用。穿墙螺栓的直径和间距根据护栏尺寸和模板

37、情况计算确定。c、在靠近护栏的湿接头位置,施工时预埋一排短钢筋,作为支模板时的支撑。d、模板与混凝土接触面必须打磨光洁呈亮色,用洁净的棉丝擦拭,直至擦完的棉丝基本没有锈迹和脏物为止,然后均匀涂刷脱模剂。e、根据设计图纸和测量放线位置支设模板。模板底部的梁板面应先用水泥砂浆抹带找平。相邻的模板宜用螺栓连接,相对的模板用穿墙螺栓固定,模板搭接处夹海绵双面胶条密封。在护栏内侧利用预留的短钢筋作支点,采用脚手管、方木、钢丝绳进行加固。f、模板顶面每隔1m左右应横放一根短方木,方木用粗铁丝与梁板上的预留钢筋拉紧压住模板,防止浇筑混凝土时模板上浮。g、护栏上的真缝、假缝应在支模时根据设计位置设好。若设计没

38、有规定缝的位置时,一般跨中、板端和连续梁的支座位置均应设置真缝。假缝位置可以在模板上对称贴上加工好的橡胶条,真缝位置宜采用两层三合板中间夹泡沫板的做法,以利拆除。h、护栏在桥梁伸缩缝位置应根据图纸预留伸缩缝施工槽。i、模板验收合格后,测量人员在模板顶部的槽钢上放出护栏顶面高程控制线并用红漆标注。、浇筑混凝土a、根据现场情况确定混凝土生产和运输的方式。混凝土到现场后应先检测坍落度,符合要求后方可施工。b、混凝土应分层浇筑,不得在一个地方集中下料,防止形成起伏不定的界面。每层浇筑厚度不得超过300mm。浇筑到护栏的倒角位置应暂时停止下灰,待该范围振捣完成后再继续浇筑。分层浇筑间隔时间应不大于混凝土

39、初凝时间。c、振捣棒应插入下层50mm100mm,振捣棒与侧模应保持50mm100mm的距离,严禁振捣棒直接接触模板。每一次振捣必须振捣至混凝土停止下沉,不再冒出气泡,表面呈现平坦、泛浆时方可提出振捣棒。d、振捣完成后对护栏顶面混凝土进行抹面施工。、拆模养生a、混凝土浇筑完成后应根据混凝土强度能保证其表面及棱角不致因拆模而受损坏时方可拆模,对护栏表面和真缝进行清理后洒水养生。b、洒水养生应安排专人负责,养护时间应不少于7d,也可根据气温、湿度和水泥品种、外加剂情况等,酌情延长或缩短。c、护栏拆模后,模板下抹的砂浆带应及时剔除,清理干净。(2)、其他附属设施施工 该工程其他附属设施工程包括标志牌

40、安装、里程碑、百米桩的安装等,施工严格按照设计图纸要求,现场通过测量确定施工位置。第三章 工期保证体系及保证措施本工程工期较紧,制定确保工期的技术组织措施,科学合理制定工期保证措施,科学预料到工期延误制定赶工措施,认真做好空发性事件的处理和预防,显得非常重要。1、确保工期的组织措施为确保工程按期甚至提前完成,在施工组织上采取下列措施:1.1、组织高效精干的项目管理班子,实施项目法施工,充分发挥项 目班子的计划,组织及调控功能,充分发挥项目全体成员的主观能动性。1.2、组织技术过硬、素质高的施工作业队伍,加强施工过程中的组 织管理,平衡调度,实行二班作业,制定合理的工期目标奖罚制度。1.3、项目

41、经理及生产调度员,对施工生产的整个过程实行多级网络控制,并进行动态管理,及时掌握现场的情况,并进行调整。1.4、在管理制度上,推行生产例会制度,制订切实合理的工期目标,实施奖罚制度。1.5、对关键线路上工序进行严密监控,遇工期紧张,进行24小时连续作业。1.6、做好后勤保障服务,解决项目管理人员和作业人员的后顾之忧。2、确保工期的技术措施2.1、针对本工程的特点,采用长计划与短计划相结合的多级网络计划进行施工进度的控制与管理,并利用计算机技术对网络计划实施动态管理,通过施工网络节点控制目标的实现来保证各控制点工期目标的实现,从而进一步通过各控制点工期目标的实现来确保总工期的实现 。2.2、实行

42、科学管理体系:本工程建设工程项目管理规范的国家标准执行,实行项目经理责任制,制定和健全施工项目管理制度,规范项目管理 。2.3、在施工生产中抓主导工序,找关键矛盾,组织流水、交叉作业,安排合理的施工程序,以及劳动组织的调动和协调工作等确保工期目标的实现,画网络计划,根据现场实际,加强各工种的协调配合,打好交叉作业仗。2.4、做好施工配合及前期施工准备工作,针对工程的复杂性,建立完整的工程档案及时检查验收,做到随完随检查整理归档,拟定施工准备计划,专人逐项落实,做到人、财、物合理组织,动态调配,做到后期保障的高质、高效。3、机械设备措施根据本工程环境特点,机械设备的配备充分,为保证设备运行态度良

43、好,备齐两套常用备配件,现场长驻一套维修班子,确保发生故障能及时修复。4、材料措施材料是直接影响工程工期的重要因素,对此本单位将从两个方面采取措施,确保材料不影响工期,即一方面如何确保材料的供应货源;另一方面如何确保到场材料的质量;现分析如下:4.1、货源措施对于本工程材料,我单位已与材料供应商建立了良好的合作,鉴于我单位的信誉和资金状况给材料供应商留下良好印象,所以本工程材料供应不成问题。4.2、材料质量控制措施进场材料的质量好坏不但影响工程质量,也将直接影响工程工期,为此必须做好材料的质量控制工作,从质量中要工期。对于材料质量上的问题,我单位将会同监理、设计院和业主尽早确定材料及供应规格、

44、品质和供货商,并采取有效措施,确保供货商在预定的时间内保质保量供货。关键材料和特殊材料应提前将样品报送业主、监理方面审批,在业主、监理方面认可后定货采购。5、工期节点控制的管理5.1、建立、贯彻、执行工期节点控制方法。对计划安全中的每个节点,采取措施严格把关,实行合理的工期目标奖罚制度,根据工期需要,主要工序采取每日两班作业制,并针对每班作业目标提出具体的量化要求,兑现奖罚,保证各控制点工期目标实现。5.2、根据建设单位的使用要求及各工序施工周期,科学合理地组织施工,采用施工进度总计划与周计划相结合的各级网络进行施工进度计划的控制与管理,在施工生产中抓主导工序,找关键矛盾,形成各分部分项工程在

45、时间、空间上充分利用和紧凑搭接,组织流水交叉作业,做好劳动力组织和协调工作,通过各控制点工期的实现来确保总工期控制进度计划的实现。5.3、建立生产例会制度,每星期至少一次工程例会,检查上一次例会以来的计划执行情况,布置下一次例会前的计划安排,找出拖延施工进度的原因,并及时采取有效措施保证计划完成。5.4、做好施工配合及前期施工准备,针对工程的特点,建立完整的工程档案,做到随完随检,整理归档。第四章 工程质量保证体系及保证措施 一、质量保证体系项目部成立全面质量管理领导小组,由总工程师挂帅,质量检验科主管,各工区质检员组成的内部质量自检体系(框图如下页),对工程质量进行全面检查监督,在“三检”制

46、度中负责“终检”工作。 工地设专职质检员,负责“三检”制中的“复检”、“终检”工作及施工过程中各个工序的质量现场监督和指导,各作业队、作业班组由队长、班组长担任兼职质检员,担任自检工作,具体负责把好施工过程中各道工序的质量关。工地试验室、工地质检科接受项目部和总工程师的监督和指导。全面质量领导组质检部路基施工队质检员防护施工队质检员路面施工队质检员1、建立各级质量责任制 (1)项目经理:代表公司对整个工程质量负责,并参加一切质量活动。 (2)总工程师:对本工程合同范围内的有关施工项目,按照施工规范及设计要求组织施工,负责解决施工中的重大技术问题,并组织有关人员开展技术攻关和创优活动,督促检查各

47、项计划的实施。 (3)质检负责人:按照国有质量规范和有关规定,对本工程承建项目认真进行质检、试验工作。企业内部必须认真做好“三检查”、隐蔽工程验收制度,对质量事故“三不放过”,及时收集,整理包括设计变更、施工记录、原材料出厂说明和质量鉴定资料,砼抗压标号试验资料等一系列施工、试验资料,以便得到及时的处理。质检人员接受建设单位、设计单位及工程师的全过程的监督。质检负责人对工地施工质量的漏检、误检或对质量问题隐瞒不报负有直接责任。 (4)技术员、测量员:对本职工作负有直接责任,对工程施工资料和值班资料要作好原始记录,不得伪造、不得篡改,做到谁经手谁签字,谁签字谁负责。 (5)生产工人:根据施工中各工种的特点和要求,严格按设计图纸施工,实现个人,班组自检,确保各道工序的工程质量符合规范要求。 2、质量检查程序 (1)预先检查(对进入施工现场的所有外购建材、地材、成品、半成品等进行检验)。 (2)施工过程的检查(如工序检查、隐蔽工程的检查、各项技术指标的测试)。 (3)交工

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
