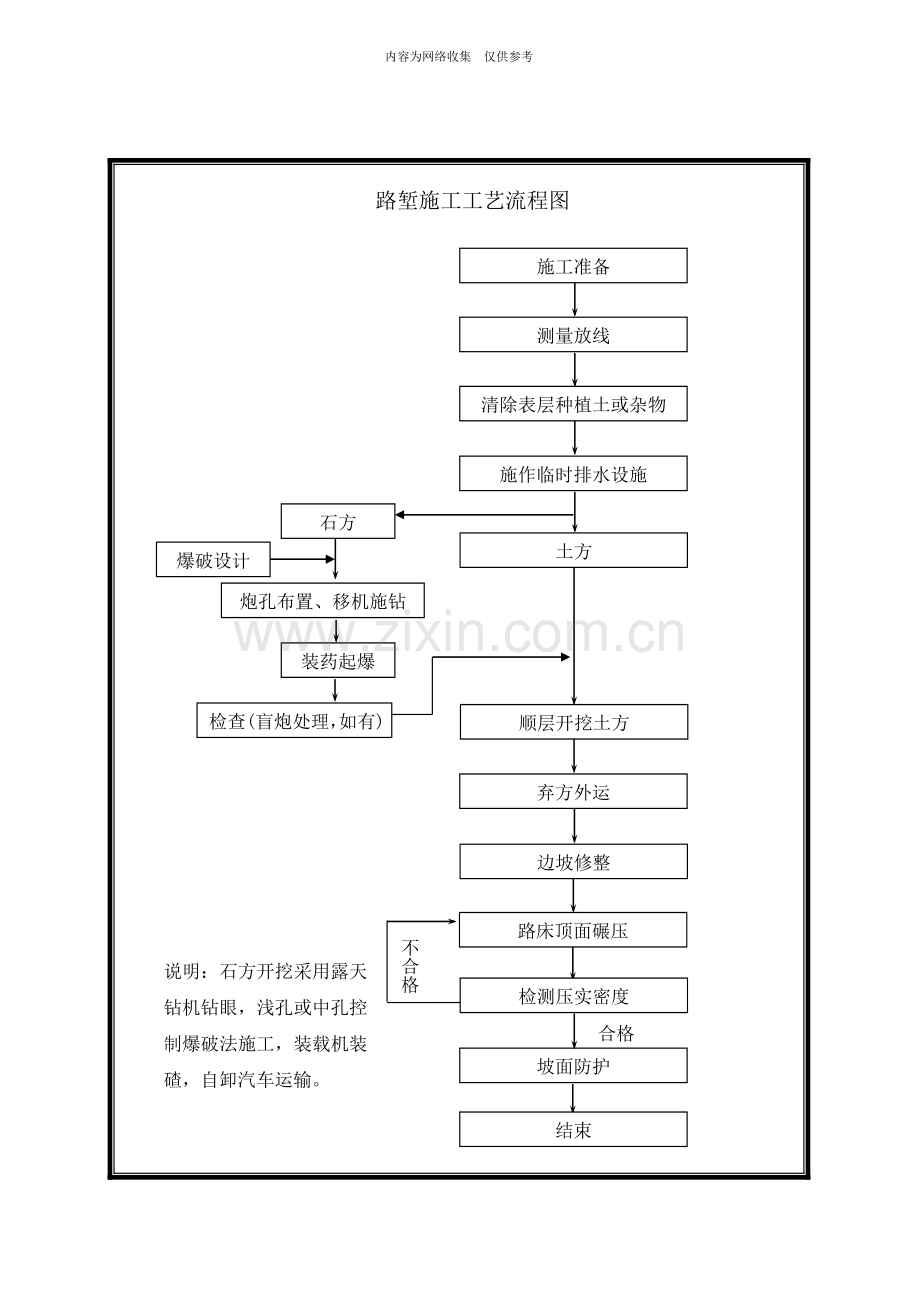

1、内容为网络收集 仅供参考中铁二局二广高速公路工程施工工艺流程图不合格合格 路堑施工工艺流程图施工准备清除表层种植土或杂物测量放线施作临时排水设施炮孔布置、移机施钻边坡修整路床顶面碾压检测压实密度坡面防护结束石方弃方外运顺层开挖土方土方装药起爆检查(盲炮处理,如有)爆破设计说明:石方开挖采用露天钻机钻眼,浅孔或中孔控制爆破法施工,装载机装碴,自卸汽车运输。石方爆破施工工艺流程框图上报审批施工准备布眼钻眼清孔、检查孔位、孔深装药与堵塞网路联接覆盖防护起爆检查(盲炮处理、如有)装碴进入下一循环设警戒、放信号封锁危险区爆破作业设计调整用药量路堤填筑施工工艺流程图施工准备制定填筑方案测量放线排水疏干基底
2、清理、清淤、翻挖碾压等基底检测分层填筑摊铺、整平碾压检测试验边坡修整边坡防护场地清理结束说明:自卸汽车运土,推土机初平,平地机整平,振动式压路机压实的方法施工。特殊路基处理施工工艺框图不合格施工准备排水疏干清除软弱土层(清淤)换填砂层或透水性材料洒水或晾晒挖台阶碾压密实路堤填料分层摊铺分层压实度检测分层碾压上一层填筑填料改良直接填筑合格不合格填料试验不合格施工准备制定填筑方案测量放线基底检测洒水或晾晒排水疏干填筑试验确定碾压参数填料分层摊铺分层压实度检测分层碾压上一层填筑边坡夯实整型质量检验清理场地填料改良直接填筑合格不合格填料试验填土路堤施工工艺框图不合格施工准备制定填筑方案测量放样基底检测
3、分层摊铺石料(用小石块、石屑填缝)分层碾压(用小石块、石屑填缝)分层压实度检测上一层填筑石料选择试铺试压确定碾压参数边坡修整质量检验清理场地洒水填石路堤施工工艺框图桥涵过渡段填筑施工工艺流程图施工准备制定填筑方案测量放样水平分层摊铺分层整平分层碾压夯实分层检测场地清理结束坡面防护填料试验合格备料说明:填筑采用小型夯机配合压路机按1520cm层厚分层填筑压实。路堤加筋处理施工工艺框图测量放样清理表土(池塘地段围堰抽水、晾晒)原地表碾压(塘底清淤)、整平换填砂砾(厚50cm)碾 压铺设底层土工格栅填筑3040 cm厚宕碴(推土机粗平、平地机精平)铺设上一层土工格栅振动压路机碾压压实度检测合格不合格
4、液压喷播植草防护施工工艺框图补种不合格合格加水选定配合比混合料入喷草机料斗转入下一循环质量检验无纺布覆盖液压泵喷洒搅拌混合料配制坡面整修测量放样施工准备道碴摊铺工艺流程图三维网植草施工工艺框图不合格施 肥 场 地 清 理质量检验第二次撒草籽 满 填 松 土第一次撒草籽 固 定 网 垫铺网 垫 坡 面 平 整道碴摊铺工艺流程图转入下一个循环 施 工 准 备高边坡锚索及格子梁施工工艺框图测量放线清刷边坡钻机及空压机就位钻孔检验合格清孔加工制作锚索安装锚索注浆浇筑格子梁注浆机就位配制水泥浆按顺序张拉锚索封闭锚头格子梁达到设计强度高边坡锚杆及格子梁施工工艺框图测量放线清刷边坡钻机及空压机就位钻孔检验合
5、格清孔加工制作锚杆安装锚杆注浆浇筑格子梁注浆机就位配制水泥浆设钢垫板及紧箍螺帽封闭锚杆头格子梁达到设计强度浆砌骨架、片石护坡及挡土墙施工工艺框图测量划定骨架网格测量定位测量定位清刷边坡挖骨架槽及防滑台挖基挖基铺垫层挂线挂线砌筑骨架圬工作垫层、砌护墙砌挡墙回填种植土养生墙背回填撒草籽挡墙施工及墙背填筑工艺流程图 施 工 准 备测 量 放 线开挖挡墙基坑原材料检验、砼拌制、运输碾 压结 束表面平整水平层分层检测测量监测填砂卵石基坑水平层分层检测碾 压填料试验砼试件制作回 填 土灌注挡墙C20混凝土安装挡墙模型监理工程师验收施工平台准备测量放线安装定位支架插打钢护筒检查上下中心线钢护筒准备钻机就位第
6、一次清孔下钢筋笼第二次清孔灌注水下砼钢筋笼加工制作终孔检查检查验收砼拌制运输合格合格检查、整修检查、纠正、固定检查、清孔钻孔检查上下中心线合格下一工序施工桩身检测拔护筒钻孔桩施工工艺流程图测量放线说明:桥台模型采用钢模,台身一次性灌注成型。钢筋制作钢筋安装就位钢筋砼桥台施工工艺流程框图模型制作、试拼检查制作砼试件砼生产、运输拆除模型、支架养护模型安装就位灌注台身砼不合格合格施工完成报监理工程师验收基础顶面凿毛清洗搭设支架桥墩桩基系梁及承台施工工艺框图场地平整基坑开挖桩头凿除人工修整基坑测量放样钢筋绑扎模型安装就位报监理工程师检查浇注砼养 护拆除模型基坑回填砼拌制及运输基底硬化钢筋制作与检验模型
7、制作、试拼不合格合格砼试件制作墩身施工工艺流程图墩身逐节施工完成盖梁施工合格测量放线承台顶面凿毛清洗绑扎墩身钢筋拼装支架模型安装就位报监理工程师验收灌注墩身砼养护钢筋加工制作制作砼试件不合格模型制作、试拼检查原材料检验、砼拌制、运输说明: 据本工程的地形及墩身高度实际情况,选取汽车吊负责墩身模板、钢筋及小型机械设备吊装。 施 工 准 备搭设支架或托架墩柱顶砼面凿毛安装底模绑扎钢筋立侧模灌注砼砼养护钢筋加工盖梁施工工艺流程图说明:在施工墩身时,注意盖梁托架预埋件安装。T梁架设施工工艺流程图施工准备龙门吊起吊主梁至运输平车运梁至架桥机后臂下检查架桥机及走行设备架桥机就位起 吊吊梁桁车纵向到位运梁平
8、车回运吊梁桁车横移到位安装支座、精确落梁就位恢复吊具继续架梁梁体稳定支撑一孔架完铺设架桥机走行轨道整 道桁车走行至架桥机臂尾液压升起前龙门柱架桥机走行就位,准备架设下孔梁结 束说明:1、架桥机在桥上进驶时必须使架桥机重量落在梁肋上。2、架梁时在连续墩顶先设临时支座。待墩顶梁肋连续段混凝土达100%标准强度后,拆除临时支座。桥面铺装施工工艺流程图合格梁顶标高复测钢筋网加工安装模型摊铺砼砼振捣砼提浆刮平不合格合格砼养生拉毛整改安装桥面连续钢筋模型加工钢模模型检查不合格整改原材料检测、砼制备、运输安装伸缩缝防撞墙施工工艺流程图混凝土表面清洗测量、放线钢筋加工、运输钢筋绑扎模板安装加固浇注砼砼捣固砼整
9、平砼面抹光砼养护、拆模安装泄水管钢筋砼盖板涵施工工艺框图测量放样基坑开挖检查地基承载力换填碎石土及浆砌片石浇注台基砼(钢筋砼)浇注台身片石砼安装洞身盖板铺设防水层施工洞口工程砼及砂浆养生涵顶回填压实碎石土、砂浆达到设计强度台基砼达到设计强度台身砼达到设计强度预制盖板、强度达到设计等级爆破试验钻爆设计测量放线不合格补钻孔或调整符合标准检测空气质量下一循环优化钻爆设计光爆效果统计出碴 找顶通风排烟起爆爆破网络联接装药、堵塞炮孔验收钻孔、清孔布孔打眼台架就位施工准备钻爆施工工艺流程框图下个循环好不好D25注浆锚杆施工工艺框图布孔锚杆钻进安装止浆塞连接注浆泵注浆注浆效果检查开挖配置水泥注浆液配置水玻璃
10、型钢拱架安装施工工艺框图说明:S5a、S5b型衬砌地段在超前预支护下设工字钢架加强支护,纵向间距为0.5米及0.75米,S4a、S4b型衬砌地段设钢筋格栅拱架支撑,纵向间距为0.75米及1.0米。分单元加工试拼合格与否组拼成节并编号堆放工作面清理安装定位锚杆检查固定喷砼封闭测量放线分节安装连接否钢架加工检查钢架运输砼拌和人、机、料准备不合格监控量测处理不合格进行处理质量检查质量检查安装锚杆安装药包砂浆钻眼清孔布孔松动岩层清除锚杆施工合格合格合格结束养护质量检查砼二次喷射至设计厚度出碴运输安设型钢钢架砼初喷受喷面冲洗干净断面尺寸检查钻爆、开挖隧道锚喷支护施工工艺流程框图隧道防水层施工工艺流程图铺
11、设防水板结 束接头检查补强防水层检查、验收移工作平台焊接卷材接头固定悬挂铁丝施工准备1. 工作平台就位2. 接电线路3. 切割锚杆头,对喷射砼进行找平处理。4. 拱顶划出隧道中线,第一次铺设画出垂直于隧道中线的横断面线。打设膨胀螺栓说明: 首先将衬砌支护表面外露的锚杆头、钢筋头用氧焊齐根切除,并抹砂浆将其覆盖,对初期支护表面凹凸不平的部分进行修凿抹平。 其次沿隧道纵向挂设12#铁丝,环向间距12m,拱部稍密,复合防水板从铁丝背后铺设,幅与幅之间的搭接长度不小于10cm。 防水板铺设完成后,采用双焊缝焊机焊接。否判别修改设计工程结果监控量测结果监 控 量 测施工理论与数值分析施工设计图隧道监控量测设计流程图
