收藏 分销(赏)

外墙真石漆施工工艺方案.doc

上传人:精**** 文档编号:2063094 上传时间:2024-05-15 格式:DOC 页数:14 大小:76KB 下载积分:8 金币
下载 相关 举报
外墙真石漆施工工艺方案.doc_第1页
第1页 / 共14页
外墙真石漆施工工艺方案.doc_第2页
第2页 / 共14页


点击查看更多>>
资源描述

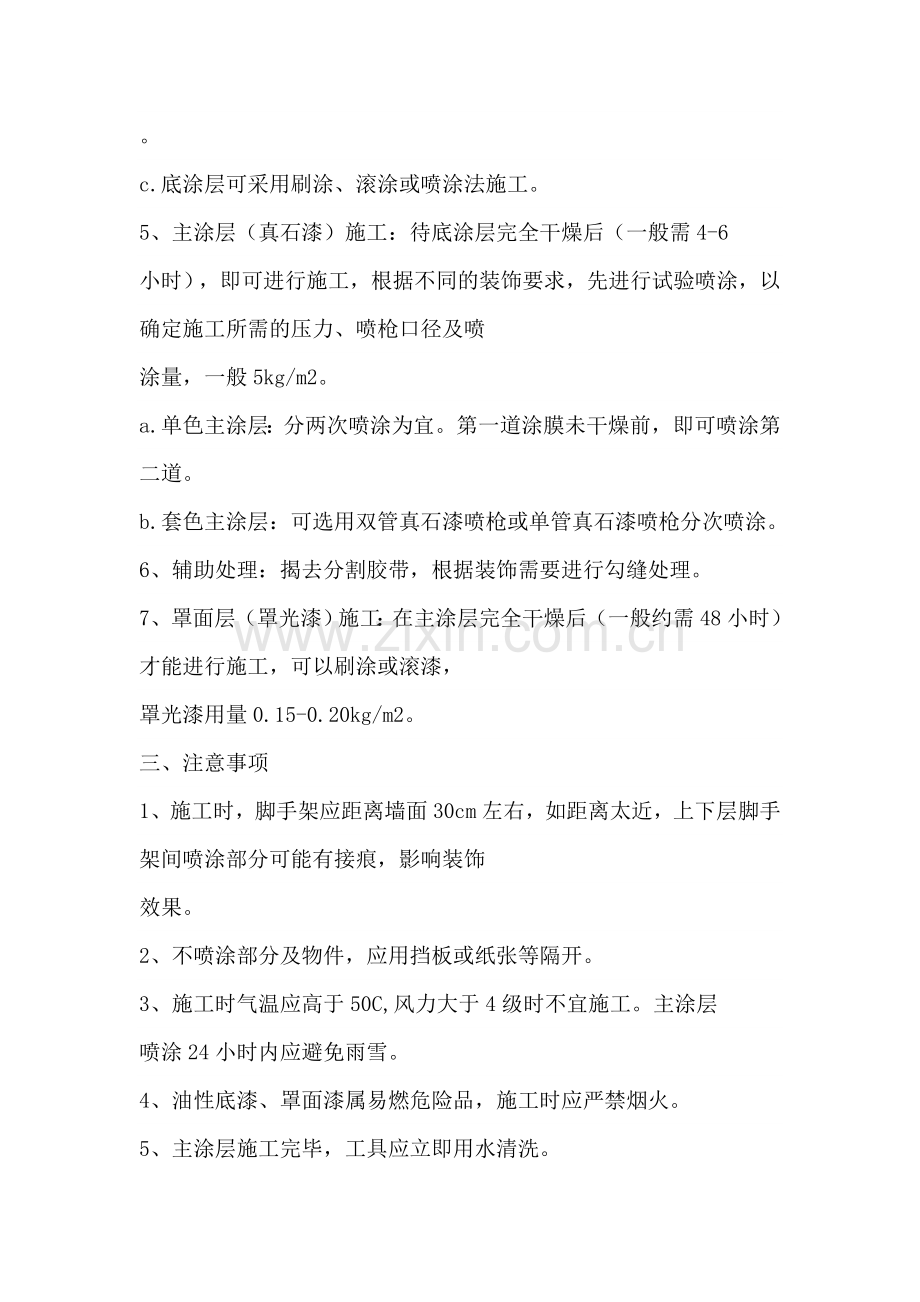

外墙真石漆施工工艺方案 一、工程的重要性 真石漆作为外墙饰面关系重大,一流产品加上精心施工,才能使两者完美结合,创造一流样板工程。我们 将按创杯工程的要求落实全方位质量管理体系,争取达到一流样板和规范工程。 二、施工步骤及方法 1、检查主体墙面平整度及线条是否顺直清晰,要求基层表面 平整、干燥(水泥砂浆面应保养15天以上),无浮灰、沥青等污渍,且PH<10,含水率<10%。 2、旧水泥面应铲去浮层,确保基底牢固,清除墙面的杂质,对多孔质、粗糙基面,进行修补,再用砂轮 磨平。 3、根据装饰的要求,用水泥砂浆或胶带纸将基面分割成所需图形(每个分割面最好不大于1.5m2)。 4、底涂层施工 a.中和处理:用专用中和剂将碱性墙面进行中和处理,确保施工后的墙面不泛碱,其用量大约0.1- 0.2kg/m2。 b.底漆施工:将中和处理后的墙面用清水冲净,待墙面干燥后,进行底漆施工,底漆用量0.15-0.20kg/m2 。 c.底涂层可采用刷涂、滚涂或喷涂法施工。 5、主涂层(真石漆)施工:待底涂层完全干燥后(一般需4-6 小时),即可进行施工,根据不同的装饰要求,先进行试验喷涂,以确定施工所需的压力、喷枪口径及喷 涂量,一般5kg/m2。 a.单色主涂层:分两次喷涂为宜。第一道涂膜未干燥前,即可喷涂第二道。 b.套色主涂层:可选用双管真石漆喷枪或单管真石漆喷枪分次喷涂。 6、辅助处理:揭去分割胶带,根据装饰需要进行勾缝处理。 7、罩面层(罩光漆)施工:在主涂层完全干燥后(一般约需48小时)才能进行施工,可以刷涂或滚漆, 罩光漆用量0.15-0.20kg/m2。 三、注意事项 1、施工时,脚手架应距离墙面30cm左右,如距离太近,上下层脚手架间喷涂部分可能有接痕,影响装饰 效果。 2、不喷涂部分及物件,应用挡板或纸张等隔开。 3、施工时气温应高于50C,风力大于4级时不宜施工。主涂层 喷涂24小时内应避免雨雪。 4、油性底漆、罩面漆属易燃危险品,施工时应严禁烟火。 5、主涂层施工完毕,工具应立即用水清洗。 6、油性底漆、罩面漆施工完毕,工具即用二甲苯等溶剂进行 清洗。 7、在施工过程中,严禁在用料中随意加水稀释。 外墙真石漆施工工艺      一、施工工序墙面检查修补清理→墙面批腻子施工→抗碱封闭底漆施工→主涂层真石漆施工→修理勾缝→透明保护漆施工→清理场地。      二、 墙面施工工艺要求:        1、面要求平整、干燥(有10天以上养护期),无浮尘、油脂及沥青等油污,墙基PH值<10,含水率<10%,并对整体墙面进行检查,是否有空鼓现象,并对多孔质、粗糙表面进行修补打磨,确保墙面整体效果。        2、墙面批腻子施工:用外墙专用腻子对墙面进行批刮,首先对局部不平整的墙面进行施工,后对整体墙面进行批刮,并用砂纸打磨,直至墙面平整为止。        3、抗碱封闭底漆施工:待上述工作完成后,采用TER-D-6020抗碱封闭底漆进行施工,最好先滚涂,再用排刷刷一遍,防止漏刷,增强墙体与面涂的粘合强度及防水功能,底漆用量约0.1-0.15Kg/m2。 4、主涂层真石漆施工:待底漆干燥后(25℃/12小时),采用TER-C-801真石漆进行喷涂施工。施工采用专用喷枪进行喷涂施工,调节枪头孔径及气流,喷出所需效果即可。其用量为5-6Kg/m2。 5、勾缝修整施工:在施工结束后,对不良的墙面及时修整,对分割线进行勾缝,勾缝要求匀直,确保墙面整体美观。 6、透明保护漆施工:待上述工作全部结束后,采用TER-D-7020金属漆专用罩面漆进行施工,可用辊筒在金属漆表面均匀的涂布即可,提高整体墙面的抗污自洁能力及抗水功能,增强整体效果。 7、清理场地,避免污染墙面。 外墙真石漆喷涂施工工艺 真石漆[是一种装饰效果酷似大理石、花岗石。主要采用各种颜色的天然石粉配制而成,真石漆装修后的建筑物,具有天然真实的自然色泽,给人以高雅,和谐,庄重之美感,适合于各类建筑物的室内外装修。特别是在曲面建筑物上装饰,可以收到生动逼真,回归自然的功效。真石漆具有防火、防水、耐酸碱、耐污染。无毒、无味、粘接力强,永不褪色等特点,能有效地阻止外界恶劣环境对建筑物侵蚀,延长建筑物的寿命,由于真石漆具备良好的附着力和耐冻融性能;因此特别适合在寒冷地区使用。真石漆施工简便,易干省时,施工方便等优点。以下是真石漆喷涂施工工艺介绍: 一、施工准备: 1、主要的材料: 封底漆T200、水泥、真石漆T126、胶带、面漆T302、胶、稀释剂T901、砂布 2、主要机具: 空压机、喷枪、手提式搅拌器、简便水平器、刷子、开刀等。 二、作业条件: 1、门窗按设计要求安装好,并堵抹洞口四周的缝隙。 2、墙面基层的要求: ① 按国家标准抹灰面标准验收合格后,且墙面的湿度<10%,抹灰面平整,无油污、无裂缝、无砂眼,角平整、顺直。 ② 符合设计工艺要求,完成雨水管卡、设备洞口管道的安装,并将洞口四周用水泥砂浆抹平。 3.双排架子或活动吊蓝,要符合国家安全规范要求,外架排木距墙面320cm。 4.要求现场提供有380V、220V电源。 5.所有的成品门窗要提前保护。 三、操作工艺及质量标准: 1、工艺流程: 墙面基层局部处理 弹线、分格、粘条 涮封闭底漆 喷真石漆 喷防水坚壁漆 局部修补 2、基层处理: 基层验收合格后,做局部的修补。 要求:基层坚实平整、光滑、无油污、无空洞、无砂眼、角平整、顺直。 3、涮封闭底漆: 将封闭底漆滚涮在基层上,要求涂涮均匀、无漏涮。 4、喷真石漆: 要求:均匀平均、平整,无大面积的色差,无明显接槎,无流坠等。 5、喷面漆: 在喷漆之前,要对真石漆进行修正,达到平整、光滑,线条平直,无漏喷现象。 喷面漆的要求:均匀、无漏涮现象,线条清晰、平直、顺直,且要求真石漆实干。 6、检查施工质量,对局部质量问题进行修补。 四、质量标准: 1、保证项目:产品的品种、颜色、质量必须符合设计要求,并按技术交底施工。 2、喷涂表面颜色一致,花纹、花点大小均匀,无明显接槎、漏喷、漏涂、透底、流坠等现象。 五、成品保护: 1、在施工中,将门窗及不施工部位遮挡保护。 2、严禁从下往上的施工顺序,以免造成颜色污染。 3、拆架子或其它施工专业人员,严禁碰损墙面,严禁蹬踩。 六、应当注意的质量问题: 1. 环境温度的影响: 真石漆施工的环境温度35。C,若在5。C以下,建议不要施工,以免造成质量问题。 2. 基层墙面的湿度影响: 真石漆施工时对基层墙面相对湿度要求含水率<10%,PH值7-9,否则建议不要施工。湿度会影响真石漆的连接力,易造成脱落现象。 3. 喷涂真石漆后24小时之内严禁淋雨。 七、质量记录: 1、产品的出厂合格证及试验报告。 2、质量检验评定记录。 真石漆必须配套有严格的施工工艺,尽管真石漆生产厂家产品品质再好,如果施工人员经验不足,素质较低,也会造成各种真石漆不良问题。   一、真石漆施工质量标准:   保证项目:真石漆的品种、颜色、质量必须符合设计要求,并按技术交底施工。   真石漆喷涂表面颜色一致,花纹、花点大小均匀,无明显接槎、漏喷、漏涂、透底、流坠等现象。   二、真石漆施工设备及要求:   空气压缩机:功率5匹以上,气量充足,至少带三根气管,能满足三人以上同时施工。   下壶喷枪:容量500ml,口径1.3mm以上,容量不能太大,否则太重,操作不便,口径小则施工速度慢,可能延缓工期,不宜大面积施工。   真石漆喷枪:分单枪、双枪、三枪等,根据不同的花色选择单色用单枪,双色、多色用双枪、三枪,以便适应不同施工工艺,喷出更理想的效果。   各种口径喷嘴:4mm、5mm、6mm、8mm等,根据样板的要求选择不同的喷嘴,口径越小则喷涂效果越平整均匀,口径大则花点越大,凸凹感越强。   三、真石漆施工前的准备   1、基层的保养:新粉刷的水泥砂浆、混凝土应经过保养和干燥,含水率必须小于8%、PH值低于10时方可施工。(包括后续修补部位如脚手洞、门窗框边等同样必须干燥达标。)   2、基层的处理:   ①、基层必须洁净。对基层表面的浮灰、白霜、脱模剂、油污等应分别采取相应措施彻底清除,并用清水冲洗干净、干燥后方可进入下道喷涂;   ②、旧墙面施工之前更应分别对疏松、起皮、霉菌、青苔、粉化之处进行彻底清理,达到无空鼓、起砂,要求坚实牢固、干燥、平整而不光滑(细毛墙)。   3、试验性使用:为保证涂层对基面的粘接力、适应性,必须事先做好试验,观察有无泛黄变色(基层析碱严重),接合力是否符合强度要求(基层有无起粉),然后方可放心施工。   4、试验性施工:现场将用料进行搅拌,达到色泽均匀、不分层、不沉淀。调整好适当的施工粘度,选好适宜花型的喷嘴口径,调整气芯间距、进出气量以及左右平衡等各项技术参数。一旦确定,不要轻易更改,以保证工程效果花型一致。   四、真石漆施工程序要点   1、涂刷底漆:   ①、首先检查以上各道工序是否符合平整、干燥等施工要求。   ②、使用配套底漆,采用一道辊涂施工。耗用量控制在0.15~0.20kg/㎡。   2、预设分格缝:按设计规定形状、尺寸弹好灰线,用配套勾缝料勾好分格缝,缝宽略大于规定尺寸,用规定宽度的胶带纸粘贴牢。   3、主骨料喷涂:在底漆完全干燥(24小时)后方可喷涂真石漆主骨料。严格控制平方耗用量,用量过少会透底或发花。分二次喷涂一步到位便于改善成型质量确保花样稳定。耗用量视花型大小要求5~7kg/㎡不等。空压机一拖一作业。出料口径5~8mm,出气量≥0.3m3/分。垂直喷距40~60cm。   4、揭纸:在涂膜表干之前及时揭掉胶带纸,并及时修正好损坏的局部部位。   5、罩面漆:必须在主涂层完全干燥后方可施工(72h以上),并需实地检验确实干燥后才能罩面漆。罩面漆耗用量0.15~0.20kg/?。   6、最终养护:保证48小时以上。真石漆施工前密切关注天气情况,防止施工结束后气候恶化。   五、对于不同喷涂对象的真石漆喷涂工艺技术   砖形真石漆:先按要求设计好砖形尺寸,然后在已涂好底油的墙面用木框架做好砖形模型,在喷上真石漆,在真石漆还没有表干前取下木框即可。垂直面喷涂:采用划圈法,距离30cm-40cm,以半径约15cm横向划圈喷涂,并不时上下抖动喷枪,这样喷速度快而均匀,且易控制,如果采用一排一排的主式重叠喷涂,速度慢,上下交接处难控制均匀,将影响外观,造成涂料缺陷。罗马圆柱喷涂:因其是圆柱形,所以采用“M”线形喷涂,距离略远约40cm,喷枪要垂直柱面喷涂,自上而下,喷好一面再转向另一面,转向角度约60度为宜。方形柱喷涂:方形柱棱角分明,很容易因喷涂不匀而使棱角模糊,为了喷涂方便,以约50cm的距离喷涂棱角,远距离喷涂,雾花散得开,面积大而均匀,如果距离太近,稍不注意就会喷厚,喷不均匀,使棱角线条显现不出来,失去了原有建筑的整体外观美感。圆柱形小葫芦喷涂:现代建筑采用圆柱形小葫芦做栏杆装饰,大都要求喷上真石漆,因其小巧玲珑,极具装饰性,对它们的喷涂工艺也更为细致。做栏杆装饰的葫芦柱,距离太近,有些地方根本无法正面喷涂,所以按一般常规喷法是无法达到理想效果的。喷涂选用小喷嘴,距离约40cm,快速散喷真石漆,自上而下一面一面来喷,不能正面喷涂的,用抖动喷枪的方法,令其周围尽量喷上真石漆,然后用毛刷刷平真石漆,没有喷到的地方也可以用毛刷略微抹上一层,再用喷枪散喷一遍,不能太薄,也不能太厚,盖住刷痕即可,薄了不能起到很好的保护效果,厚了则遮盖住了原有的线条美感,也可能出现裂缝等不良表面现象。   六、真石漆成品保护:   在施工中,将门窗及不施工部位遮挡保护。   严禁从下往上的施工顺序,以免造成真石漆颜色污染。   拆架子或其它施工专业人员,严禁碰损墙面,严禁蹬踩。   七、注意事项:   注意环境温度:真石漆施工的最佳环境温度35℃,若在5℃以下,建议不要施工,以免造成质量问题。   基层墙面的湿度影响:真石漆施工时对基层墙面相对湿度要求含水率<10%,PH值7-9,否则建议不要施工。湿度会影响真石漆的连接力,易造成脱落现象。   注意安全。罩面漆如系油性稀释剂应远离明火,防热、防晒,禁止闲人靠近,以防不测。   施工时应戴好防护罩或多层口罩,以免过多吸入挥发物,影响健康。   禁止使用手提式电动搅拌器搅拌油性物料,以防产生静电、火花。   主涂料施工不得低于+5℃,否则成色不匀、起鼓、脱落。(施工及贮存温度为5~35℃)   应严格控制注意主涂料表干而深层未干的“假干”现象,以免罩面困难导致发花、咬底、起壳。   每批真石漆料必须相应留有足够的后期返修量,避免局部修补造成色差。   真石漆施工人员必须经过实际培训、操作熟练后方可上岗正式作业 其中专业理论知识内容包括:保安理论知识、消防业务知识、职业道德、法律常识、保安礼仪、救护知识。作技能训练内容包括:岗位操作指引、勤务技能、消防技能、军事技能。 二.培训的及要求培训目的 安全生产目标责任书 为了进一步落实安全生产责任制,做到“责、权、利”相结合,根据我公司2015年度安全生产目标的内容,现与财务部签订如下安全生产目标: 一、目标值: 1、全年人身死亡事故为零,重伤事故为零,轻伤人数为零。 2、现金安全保管,不发生盗窃事故。 3、每月足额提取安全生产费用,保障安全生产投入资金的到位。 4、安全培训合格率为100%。 二、本单位安全工作上必须做到以下内容: 1、对本单位的安全生产负直接领导责任,必须模范遵守公司的各项安全管理制度,不发布与公司安全管理制度相抵触的指令,严格履行本人的安全职责,确保安全责任制在本单位全面落实,并全力支持安全工作。 2、保证公司各项安全管理制度和管理办法在本单位内全面实施,并自觉接受公司安全部门的监督和管理。 3、在确保安全的前提下组织生产,始终把安全工作放在首位,当“安全与交货期、质量”发生矛盾时,坚持安全第一的原则。 4、参加生产碰头会时,首先汇报本单位的安全生产情况和安全问题落实情况;在安排本单位生产任务时,必须安排安全工作内容,并写入记录。 5、在公司及政府的安全检查中杜绝各类违章现象。 6、组织本部门积极参加安全检查,做到有检查、有整改,记录全。 7、以身作则,不违章指挥、不违章操作。对发现的各类违章现象负有查禁的责任,同时要予以查处。 8、虚心接受员工提出的问题,杜绝不接受或盲目指挥; 9、发生事故,应立即报告主管领导,按照“四不放过”的原则召开事故分析会,提出整改措施和对责任者的处理意见,并填写事故登记表,严禁隐瞒不报或降低对责任者的处罚标准。 10、必须按规定对单位员工进行培训和新员工上岗教育; 11、严格执行公司安全生产十六项禁令,保证本单位所有人员不违章作业。 三、 安全奖惩: 1、对于全年实现安全目标的按照公司生产现场管理规定和工作说明书进行考核奖励;对于未实现安全目标的按照公司规定进行处罚。 2、每月接受主管领导指派人员对安全生产责任状的落
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
