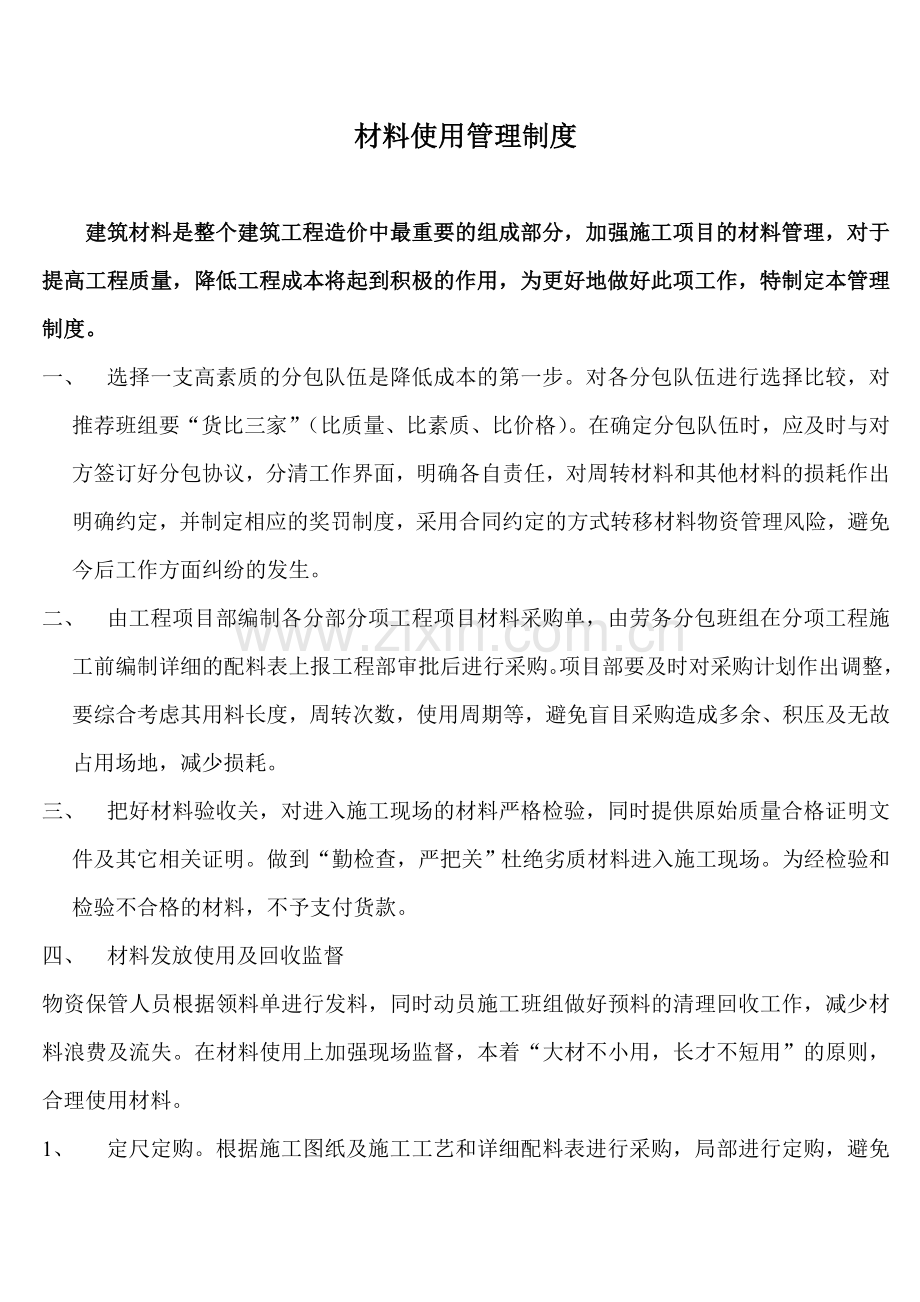

1、材料使用管理制度建筑材料是整个建筑工程造价中最重要的组成部分,加强施工项目的材料管理,对于提高工程质量,降低工程成本将起到积极的作用,为更好地做好此项工作,特制定本管理制度。一、 选择一支高素质的分包队伍是降低成本的第一步。对各分包队伍进行选择比较,对推荐班组要“货比三家”(比质量、比素质、比价格)。在确定分包队伍时,应及时与对方签订好分包协议,分清工作界面,明确各自责任,对周转材料和其他材料的损耗作出明确约定,并制定相应的奖罚制度,采用合同约定的方式转移材料物资管理风险,避免今后工作方面纠纷的发生。二、 由工程项目部编制各分部分项工程项目材料采购单,由劳务分包班组在分项工程施工前编制详细的配

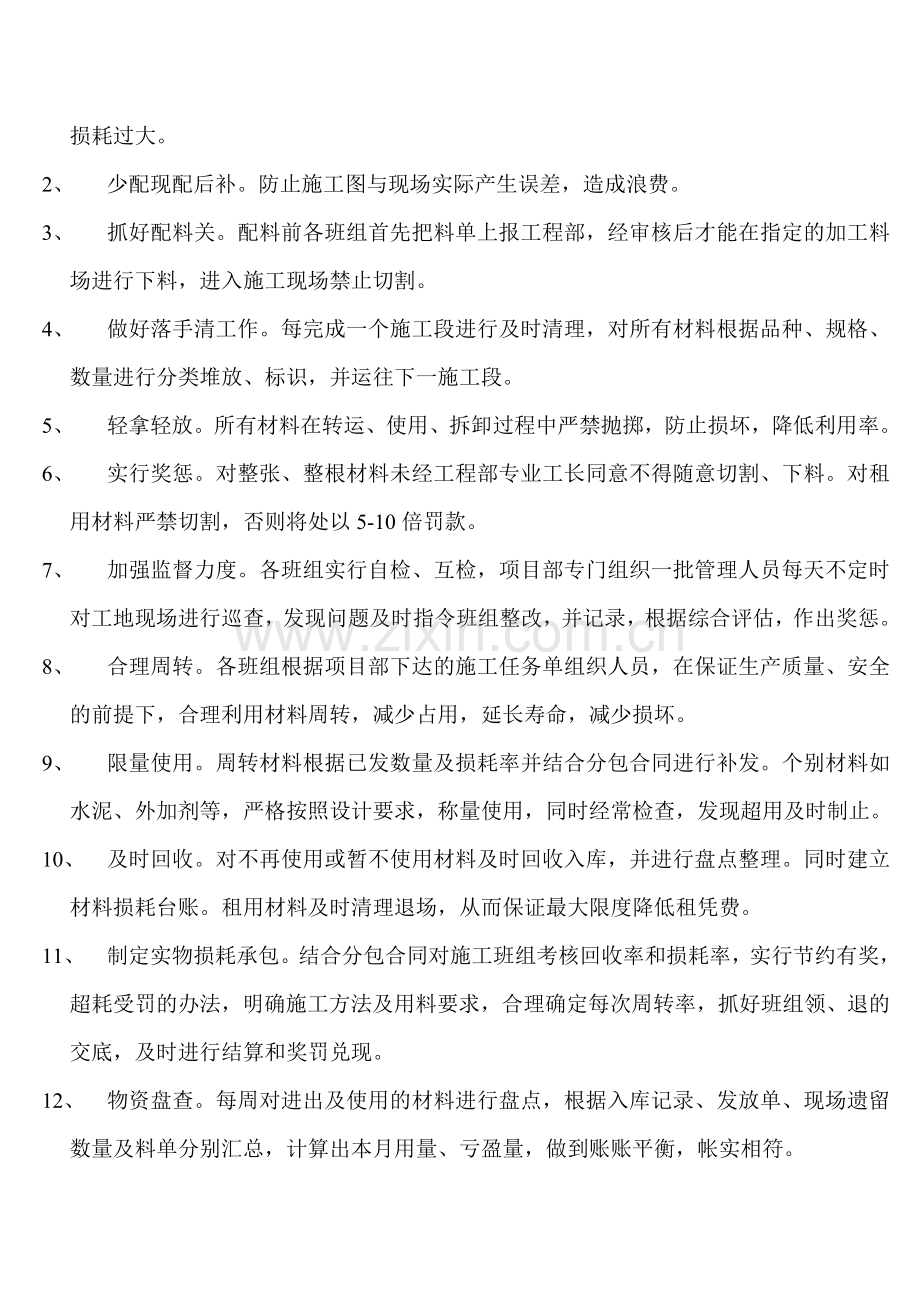

2、料表上报工程部审批后进行采购。项目部要及时对采购计划作出调整,要综合考虑其用料长度,周转次数,使用周期等,避免盲目采购造成多余、积压及无故占用场地,减少损耗。三、 把好材料验收关,对进入施工现场的材料严格检验,同时提供原始质量合格证明文件及其它相关证明。做到“勤检查,严把关”杜绝劣质材料进入施工现场。为经检验和检验不合格的材料,不予支付货款。四、 材料发放使用及回收监督物资保管人员根据领料单进行发料,同时动员施工班组做好预料的清理回收工作,减少材料浪费及流失。在材料使用上加强现场监督,本着“大材不小用,长才不短用”的原则,合理使用材料。1、 定尺定购。根据施工图纸及施工工艺和详细配料表进行采购

3、,局部进行定购,避免损耗过大。2、 少配现配后补。防止施工图与现场实际产生误差,造成浪费。3、 抓好配料关。配料前各班组首先把料单上报工程部,经审核后才能在指定的加工料场进行下料,进入施工现场禁止切割。4、 做好落手清工作。每完成一个施工段进行及时清理,对所有材料根据品种、规格、数量进行分类堆放、标识,并运往下一施工段。5、 轻拿轻放。所有材料在转运、使用、拆卸过程中严禁抛掷,防止损坏,降低利用率。6、 实行奖惩。对整张、整根材料未经工程部专业工长同意不得随意切割、下料。对租用材料严禁切割,否则将处以5-10倍罚款。7、 加强监督力度。各班组实行自检、互检,项目部专门组织一批管理人员每天不定时

4、对工地现场进行巡查,发现问题及时指令班组整改,并记录,根据综合评估,作出奖惩。8、 合理周转。各班组根据项目部下达的施工任务单组织人员,在保证生产质量、安全的前提下,合理利用材料周转,减少占用,延长寿命,减少损坏。9、 限量使用。周转材料根据已发数量及损耗率并结合分包合同进行补发。个别材料如水泥、外加剂等,严格按照设计要求,称量使用,同时经常检查,发现超用及时制止。10、 及时回收。对不再使用或暂不使用材料及时回收入库,并进行盘点整理。同时建立材料损耗台账。租用材料及时清理退场,从而保证最大限度降低租凭费。11、 制定实物损耗承包。结合分包合同对施工班组考核回收率和损耗率,实行节约有奖,超耗受

5、罚的办法,明确施工方法及用料要求,合理确定每次周转率,抓好班组领、退的交底,及时进行结算和奖罚兑现。12、 物资盘查。每周对进出及使用的材料进行盘点,根据入库记录、发放单、现场遗留数量及料单分别汇总,计算出本月用量、亏盈量,做到账账平衡,帐实相符。13、 材料使用管理处罚措施:序号序号内容单位处罚金额(元)1未按施工图下料、或无料单,未在制定制作场加工次20010002未进行分类堆放、标识,未做好落手清工作,造成材料混用、乱用次/部位1005003完工后材料剩余,未及时清理、返回,造成遗失、使用率降低或不能使用次/部位30015004图方便,随意切割(如模板、方木、钢筋等)张、根1002005

6、未按先进先出原则使用,造成变质、无法利用或降低利用率件、包10010006不再使用的周转材料未及时入库,造成不能利用件、根201007未按采购计划单或未按质量要求进行采购次1005008未按规范要求进行隔离、放置或造成环境污染次2005009不合格品未进行标识、隔离存放造成混用次200100010未做好清理盘查工作,未能及时使用,造成变质、剩余、重复采购批200100011随意放置,或未进行保护造成积压、损坏、变质、无法使用或降低周转率次10050012未及时按工程变更单、核定单作出更改次300150013周转材料随意抛掷,造成损坏张、根5010014未按要求配料计量次20050015周转材料

7、未及时进行维护,减少使用次数(如螺杆上油等,模板隔离剂)次300100016漏浆、爆模后混凝土硬化不能使用M3500100017 可用材料当废料随意抛弃次10030018未按计划施工、拆除造成材料周转困难次/部位500300019未按要求办理出、入库手续,擅自使用次100500 5771001803090012095 5790368228596330825771001803090012386 5761373997357606965771001803090013594 5780775799025155125771001803090012387 57716498260181805157710018

8、03090012138 5721311921589183265771001803090012359 5790368223610760535771001803090012356 5761352861437917425771001803090012355 57508786970469327917088100343355274 10122994432583337917088100343355275 10186673293883200817088100343356107 10158115250150052217088100343356108 101000180059871732170881003433

9、54295 10107419414268701717088100343356184 10187866086962880217088100343356185 10177583117408667417088100343356109 10108601437357284617088100343356110 10115220721601491617088100343355237 10102704160570270917088100343355238 10122936486142541417088100343356169 10186220440263571817088100343354928 101760654089788804

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 应用文书 > 规章制度

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
