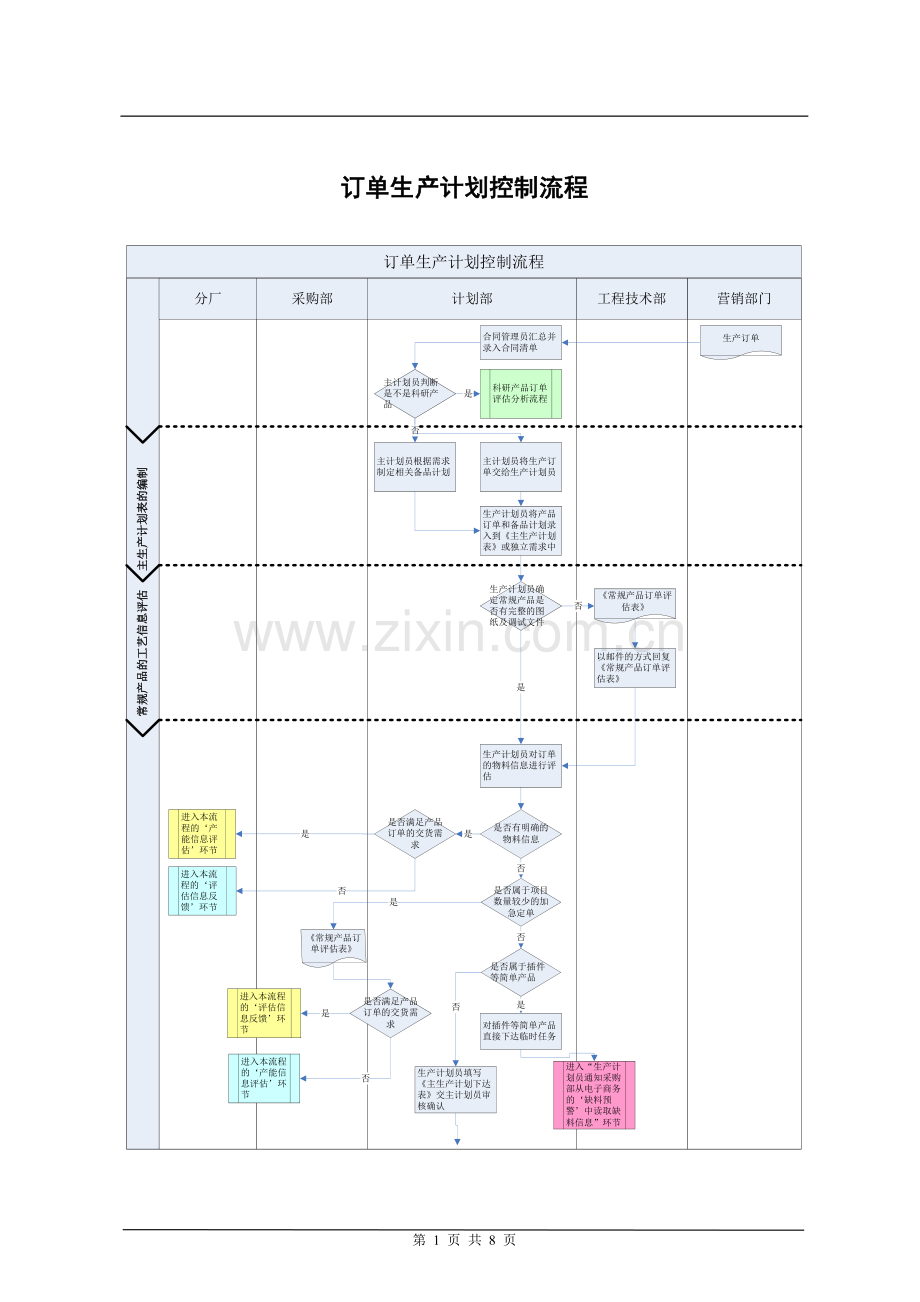

1、 订单生产计划控制流程5.工作流程描述 生产计划部主计划员在接到客户下达的产品订单后,交给合同管理员进行汇总录入合同清单。录入完毕后,合同管理员将订单交还给主计划员。主计划员先对产品进行判断,如果是科研产品,则交给生产计划员进入到科研产品订单评估分析流程,再进入到5.3 物料信息的评估。5.1 主生产计划表的编制5.1.1 如果是常规产品,主计划员根据需求制定相关备品计划,将其与产品订单一起交给生产计划员。5.1.2 生产计划员对产品订单的交货期进行初步判定,如果交货期不能够满足正常生产周期,则由生产计划员依据关键物料对交货期进行初步调整。5.1.3 生产计划员将客户下达的产品订单中的最终产品

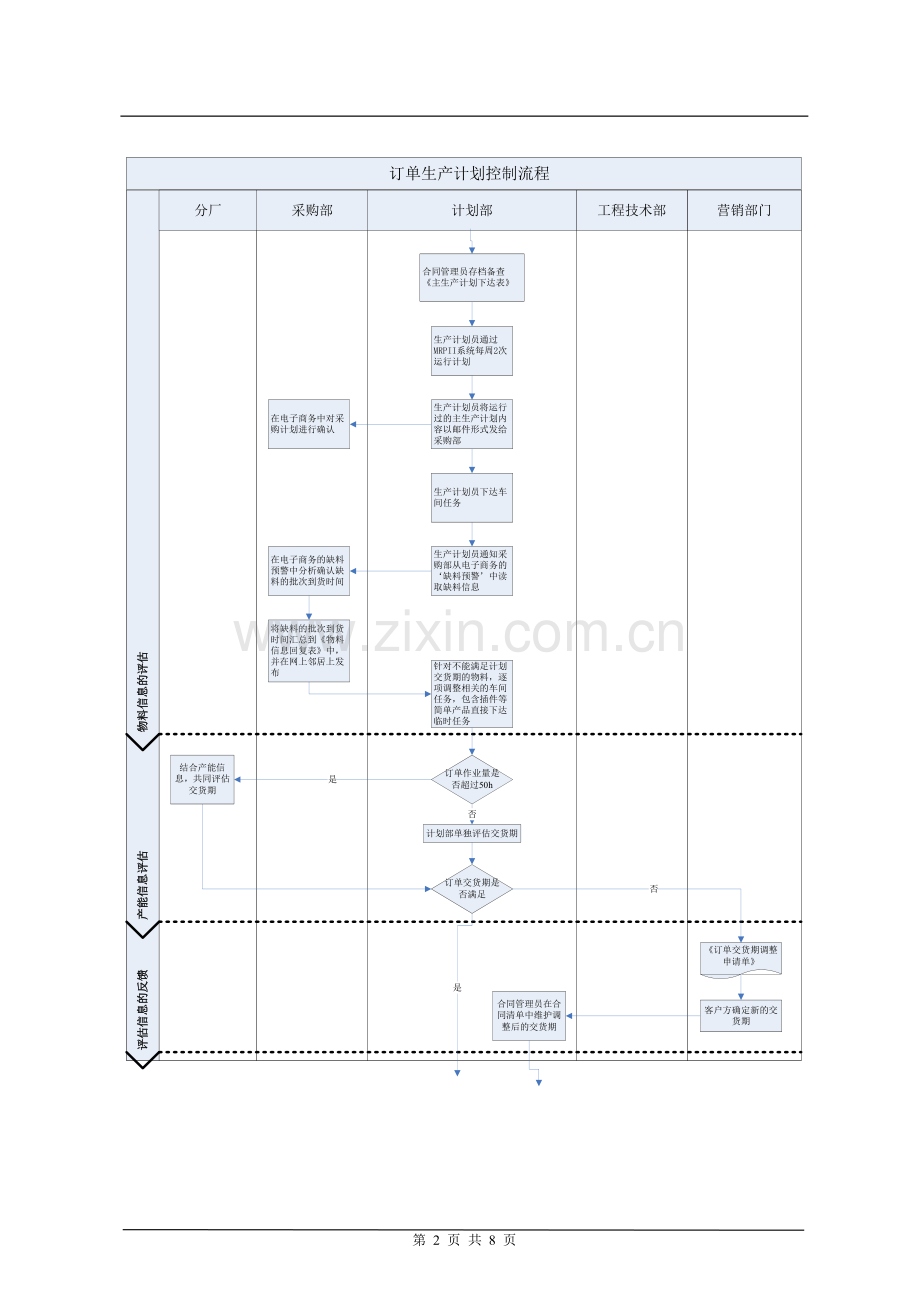

2、与主计划员制定的备品计划中的最终产品录入到主生产计划表中,客户下达的生产订单的计划类别为“确认”、计划部制定的备品计划的计划类别为“常备”。同时将客户下达的生产订单中的非最终产品与计划部制定的备品计划中的非最终产品录入到MRPII物料需求计划模块的独立需求中。5.2 常规产品的工艺信息评估5.2.1 生产计划员确定常规产品是否有完整的图纸及调试文件,如果没有,则由生产计划员制定常规产品订单评估表,并将其以邮件的方式发给工程技术部。5.2.2 工程技术部对订单的图纸和相关调试文件进行确认,在收到评估表后的一个工作日内以邮件的方式回复常规产品订单评估表。5.3 物料信息的评估5.3.1 生产计划员
3、确定是否有明确的物料信息,如果物料信息不明确,则根据产品订单的项目数量和加急程度确定订单类型,订单类型分为下述两种情况:A 项目数量较少的加急订单B 除第一种情况之外的所有订单5.3.2 如果生产计划员确认订单属于上述情况A,按如下方式进行评估: 由生产计划员制定常规产品订单评估表,并将其以邮件的方式发给采购部。 采购部在三个工作日内以邮件的方式汇总回复常规产品订单评估表上的物料信息。 生产计划员按照常规产品订单评估表上的物料信息,对定单进行物料分析评估,之后进入5.4 产能信息评估。5.3.3 如果生产计划员确认订单属于上述情况B,按如下方式进行评估: 由生产计划员按照初步调整过的交货期,对
4、插件等简单产品直接下达临时任务。 对于复杂产品,进行如下操作: 生产计划员填写主生产计划下达表交主计划员审核确认。 主计划员确认完毕后,主生产计划下达表由合同管理员存档备查。 生产计划员通过MRPII系统每周2次运行主生产计划、物料需求计划,之后生产计划员对物料需求计划进行调整,调整对象为经初步判断不能满足采购周期的物料。 生产计划员调整完毕后,在MRPII物料需求计划模块中以确认方式合批物料计划,及时将物料需求计划传递到电子商务中,形成采购计划。同时将运行过的主生产计划内容以邮件形式发给采购部。 采购部在电子商务中对采购计划进行确认。 生产计划员下达车间任务;相关的计划下达要求见主生产计划表
5、中的主生产计划运行下达规则。 生产计划员通知采购部从电子商务的缺料预警中读取缺料信息。 采购部每天在电子商务中查看任务缺料预警信息,对缺料信息进行分析,在收到缺料信息后三个工作日内,将分析结果以物料信息回复表的方式在网上邻居上发布。 生产计划员按照物料信息回复表的信息,对不能满足计划交货期的物料,根据采购部反馈的预计到货期,对相关的车间任务进行逐项调整,被调整的任务包含:插件等简单产品直接下达临时任务受物料直接影响的车间任务以及向上关联的父项任务。5.4 产能信息评估计划部根据采购部和工程技术部回复的常规产品订单评估表与物料信息回复表,对物料进行综合分析后,和分厂共同对生产作业量超过50小时的
6、订单实施交货期评估。对生产作业量不超过50小时的订单,由计划部单独完成交货期评估。评估完成后,生产计划员对车间任务进行相应的调整。5.5 评估信息的反馈5.5.1 如果生产计划员对订单进行综合评估后,不能够满足客户交货期,由生产计划员负责在一个工作日内以订单交货期调整申请单的形式向客户方通报订单评估信息,并督促客户方尽快确定新的交货期。生产计划员在收到客户方的新货期后,应在一个工作日内将新货期通报给采购部和分厂,以便及时调整。5.5.2 生产计划员在调整完计划后,将调整后的信息以邮件形式通知合同管理员,抄送主计划员。5.5.3 合同管理员在合同清单中维护调整后的交货期,主计划员对调整情况进行核
7、查。5.6 订单生产计划的实施如果产品订单评估结果能够满足客户交货期,则由生产计划部组织实施MRPII生产计划。如果订单评估结果需要调整交货期,则由生产计划部对相关车间任务进行开工完成时间点的调整,再组织实施MRPII生产计划。5.7 评估信息、定单计划编制信息的存档5.7.1 生产计划员将工程技术部回复的工艺技术信息、采购物料的缺料承若到货信息、产能评估信息,录入到常规产品订单评估表中,并录评估交货日期。5.7.2 在常规产品订单评估完成后,由生产计划员对常规产品订单评估表的电子文档及订单交货期调整申请单的纸质文档进行归档管理。5.7.3 生产计划员需及时维护主生产计划表,将每次下达的计划内
8、容从主生产计划分表转移到已下达的主生产计划分表中, 并在计划下达日志分表中录入下达信息。5.7.4 生产计划部需及时备份并存档定单计划的编制数据,备份的数据有:主生产计划表、MRPII明细、生产计划明细、采购计划明细、主生产计划下达表。6.管理制度6.1 生产计划部接到订单后7个工作日内未下达生产计划,相关部门有权投诉。6.2 生产计划部必须负责组织相关部门对常规产品订单开展评估工作,如因生产计划部未及时组织评估工作,导致生产订单或分厂任务不能按期完成,分厂可对生产计划部行使投拆权利。6.3 工程技术部未按计划部要求在一个工作日内回复常规产品订单评估表,生产计划部可对工程技术部行使投拆权利。6
9、.4 采购部在收到表格的三个工作日内未汇总回复常规产品订单评估表,生产计划部可对采购部进行考核。6.5 如果订单评估结果不能够满足客户交货期,生产计划部在收到客户的调整信息后,未在一个工作日内将相关信息通报给采购部,采购部可对计划部行使投拆权利。7.引用文件无8.附件常规产品订单评估表订单交货期调整申请单 第 8 页 共 8 页其中专业理论知识内容包括:保安理论知识、消防业务知识、职业道德、法律常识、保安礼仪、救护知识。作技能训练内容包括:岗位操作指引、勤务技能、消防技能、军事技能。二培训的及要求培训目的安全生产目标责任书为了进一步落实安全生产责任制,做到“责、权、利”相结合,根据我公司201
10、5年度安全生产目标的内容,现与财务部签订如下安全生产目标:一、目标值:1、全年人身死亡事故为零,重伤事故为零,轻伤人数为零。2、现金安全保管,不发生盗窃事故。3、每月足额提取安全生产费用,保障安全生产投入资金的到位。4、安全培训合格率为100%。二、本单位安全工作上必须做到以下内容: 1、对本单位的安全生产负直接领导责任,必须模范遵守公司的各项安全管理制度,不发布与公司安全管理制度相抵触的指令,严格履行本人的安全职责,确保安全责任制在本单位全面落实,并全力支持安全工作。 2、保证公司各项安全管理制度和管理办法在本单位内全面实施,并自觉接受公司安全部门的监督和管理。 3、在确保安全的前提下组织生
11、产,始终把安全工作放在首位,当“安全与交货期、质量”发生矛盾时,坚持安全第一的原则。 4、参加生产碰头会时,首先汇报本单位的安全生产情况和安全问题落实情况;在安排本单位生产任务时,必须安排安全工作内容,并写入记录。 5、在公司及政府的安全检查中杜绝各类违章现象。 6、组织本部门积极参加安全检查,做到有检查、有整改,记录全。 7、以身作则,不违章指挥、不违章操作。对发现的各类违章现象负有查禁的责任,同时要予以查处。 8、虚心接受员工提出的问题,杜绝不接受或盲目指挥;9、发生事故,应立即报告主管领导,按照“四不放过”的原则召开事故分析会,提出整改措施和对责任者的处理意见,并填写事故登记表,严禁隐瞒不报或降低对责任者的处罚标准。 10、必须按规定对单位员工进行培训和新员工上岗教育;11、严格执行公司安全生产十六项禁令,保证本单位所有人员不违章作业。 三、 安全奖惩: 1、对于全年实现安全目标的按照公司生产现场管理规定和工作说明书进行考核奖励;对于未实现安全目标的按照公司规定进行处罚。 2、每月接受主管领导指派人员对安全生产责任状的落
