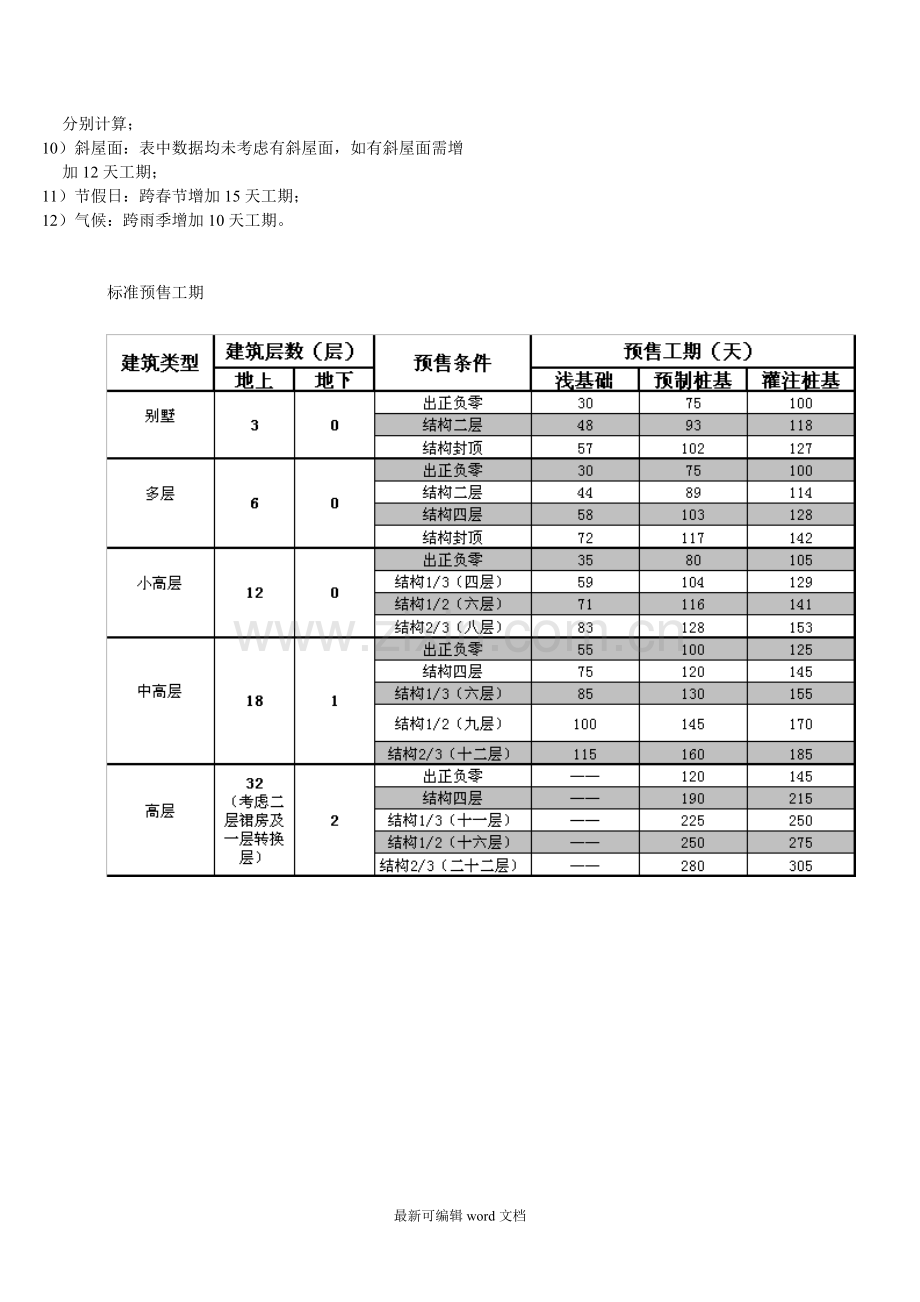

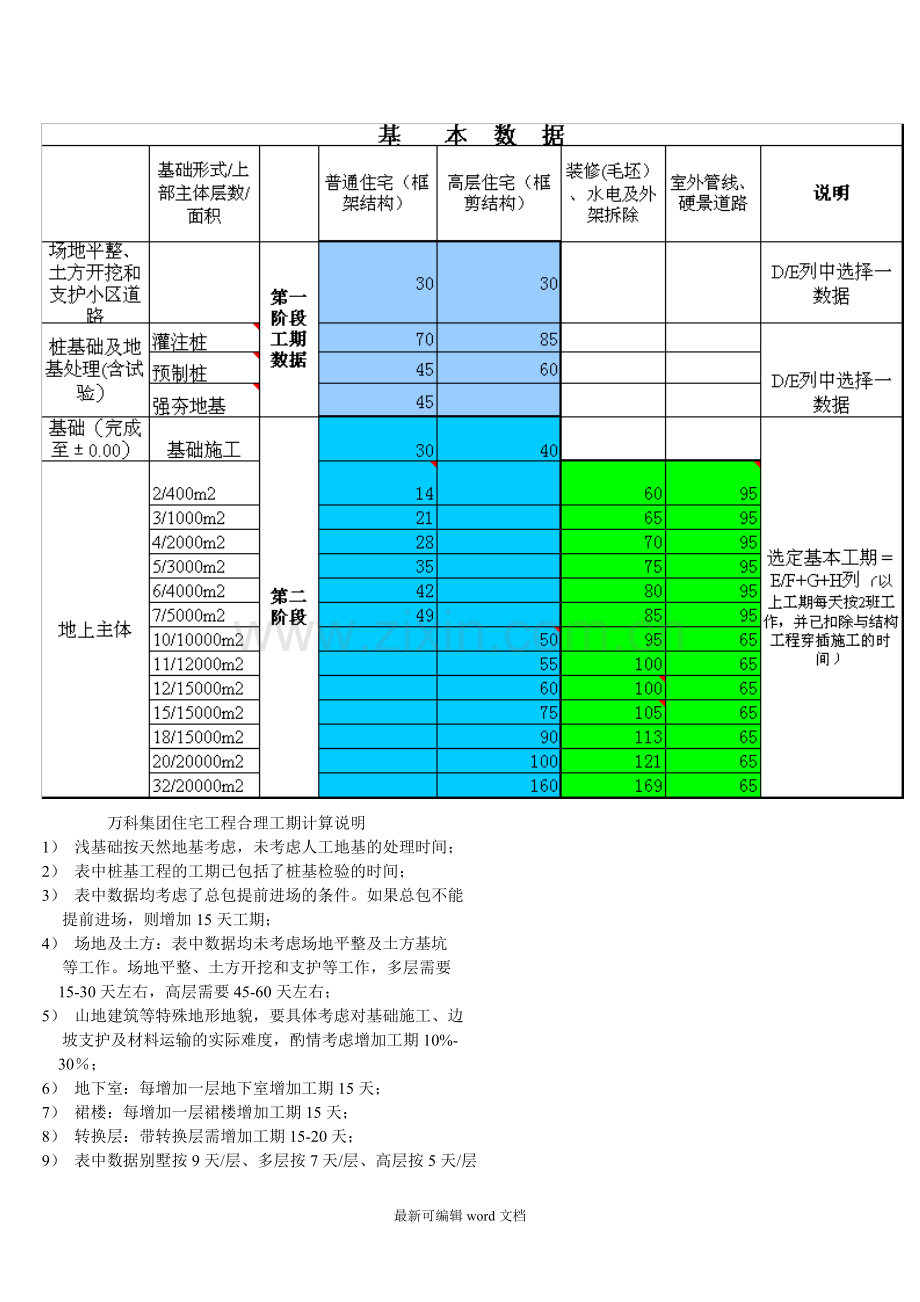

万科集团住宅工程合理工期计算说明1) 浅基础按天然地基考虑,未考虑人工地基的处理时间;2) 表中桩基工程的工期已包括了桩基检验的时间;3) 表中数据均考虑了总包提前进场的条件。如果总包不能 提前进场,则增加15天工期;4) 场地及土方:表中数据均未考虑场地平整及土方基坑 等工作。场地平整、土方开挖和支护等工作,多层需要 15-30天左右,高层需要45-60天左右;5) 山地建筑等特殊地形地貌,要具体考虑对基础施工、边 坡支护及材料运输的实际难度,酌情考虑增加工期10%- 30;6) 地下室:每增加一层地下室增加工期15天;7) 裙楼:每增加一层裙楼增加工期15天;8) 转换层:带转换层需增加工期15-20天;9) 表中数据别墅按9天/层、多层按7天/层、高层按5天/层 分别计算;10)斜屋面:表中数据均未考虑有斜屋面,如有斜屋面需增 加12天工期;11)节假日:跨春节增加15天工期;12)气候:跨雨季增加10天工期。标准预售工期合 理 工 期 计 算此文档可自行编辑修改,如有侵权请告知删除,感谢您的支持,我们会努力把内容做得更好最新可编辑word文档
