1. 目的
为了加强现场签证管理,规范工作流程,有效地控制成本,提高现场签证的结算效率。
2. 适用范围
公司所有工程的现场签证管理工作。
3. 术语和定义
3.1. 现场签证是指对施工管理中发生的零星事件的确认。例如:地下障碍的清除迁移、销售通道的搭建、临时用工、各种技术措施处理、施工过程中出现的奖励和索赔问题、发包单位委托承包单位施工的零星工程(在施工合同之外)以及因设计变更导致已施工的部位需要拆除等。
3.2. 紧急签证是指必须立即执行而且延缓实施会造成更大损失的签证。
4. 职责

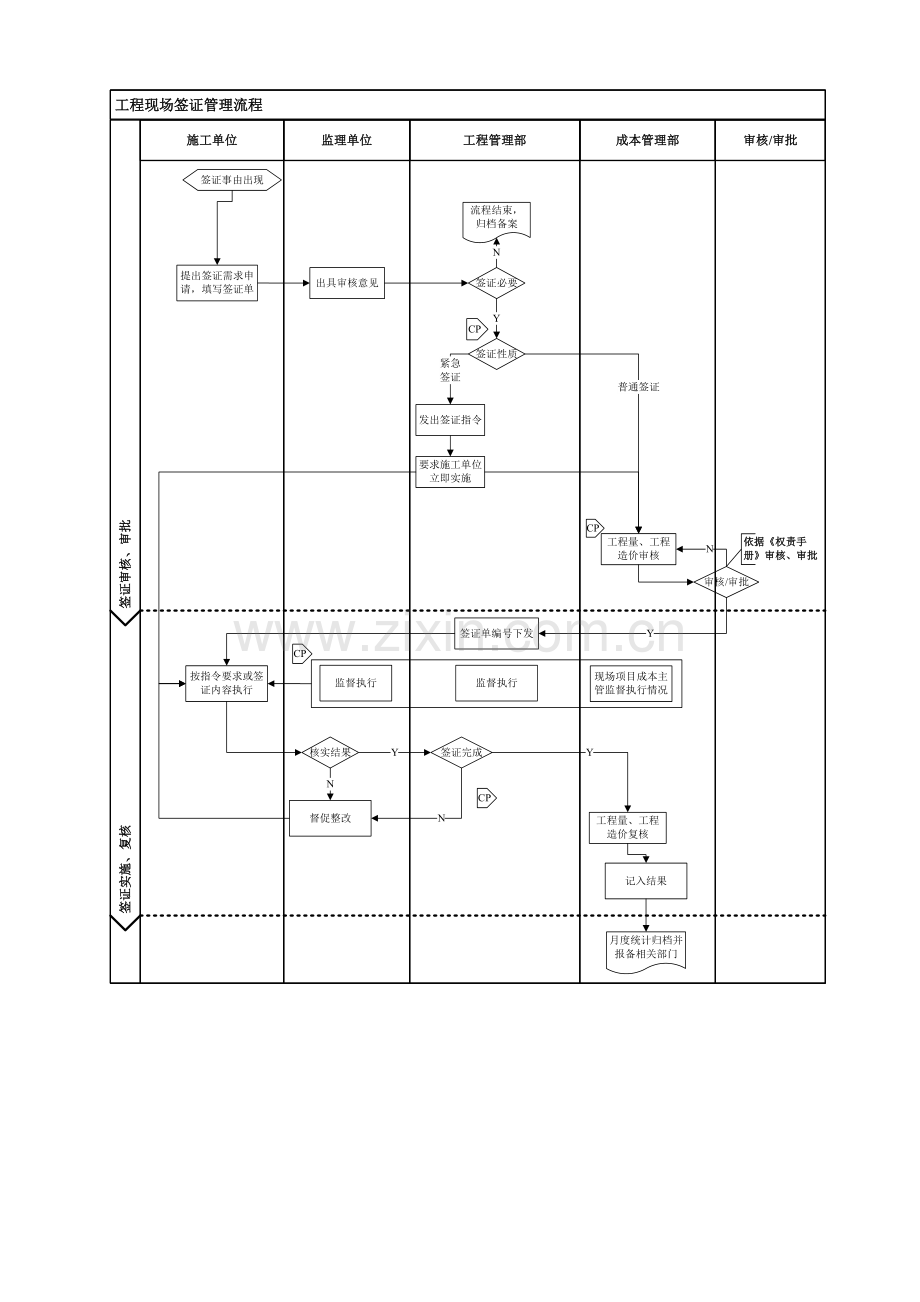

参见《流程图》及工作程序。
5. 工作程序
5.1. 现场签证的主要类型
a) 因设计变更导致已施工的部位需要拆除;
b) 施工过程中出现的未包含在合同中的各种技术措施处理;
c) 在施工过程中,由于施工条件变化、地下状况(土质、地下水、构筑物及管线等)变化,导致工程量增减,材料代换或其他变更事项;
d) 发包单位在施工合同之外,委托承包单位施工的1万元以内的零星工程;
e) 合同规定需实测工程量的工作项目;
f) 红线外施工道路的修补(红线内的施工道路修补宜在合同中包干)。
5.2. 现场签证办理的原则
5.2.1. 一单一算原则:一个现场签证单应编制一份预算,且对应一个工程合同。如果签证内容简单,也可以一份预算对应多个签证单,但是该预算书内应根据不同签证单的内容分别列项。
5.2.2. 完工确认原则:当现场签证完工后,工程管理部和监理单位必须在完工后5日内签字确认,如属隐蔽工程,必须在其覆盖之前签字确认。
5.2.3. 权力限制原则:公司对现场签证管理实行严格的权限规定,不在权限范围之内的签字一律无效。
5.2.4. 普通签证的办理原则是“先估价后施工”,签证审批流程必须在10天内完成。
5.2.5. 紧急签证办理原则是“边洽边干”,但必须在开工后7日内办妥全部手续。
5.3. 现场签证的提出
5.3.1. 根据引起现场签证的主体不同,可以将现场签证分两种情况:
a) 由甲方相关指令(如设计变更单、工作联系单等)引起现场签证
b) 除此之外施工单位根据现场施工条件主动提出的现场签证。
5.3.2. 当甲方确定发出相关指令会导致现场签证发生时,首先判断可能要发生的现场签证的性质是属于普通签证,还是属于紧急签证(详见3.2术语和定义)。
a) 如果属于普通签证,则按照“先估价,后施工”的原则执行,要求签证的审批在10内完成;
b) 如果属于紧急签证,为确保不因执行时间延缓导致更大损失,则按照“边估价,边实施”的原则,由甲方发出相关指令,要求施工单位立即执行,同时要求必须在开工后7日内办妥全部审批手续。
5.3.3. 施工单位接到甲方指令后,根据甲方相关指令要求,提出办理现场签证的需求,填写《现场签证单》报监理单位审核。对于紧急签证,需立即执行相关指令进行施工,同时提出办理现场签证的需求,填写《现场签证单》报监理单位审核。
5.3.4. 除甲方指令引起签证发生之外,施工单位在日常施工过程中,也可以根据施工需要,提出现场签证需求,填写《现场签证单》报监理单位审核。
5.3.5. 施工单位填写《现场签证单》时,要求附上初步预算或工程量清单。
a) 如属实测实量的,需先确定单价,预估工程量;
b) 如原合同中有单价约定的,按原单价计算;
c) 如无合同或无单价约定的,则需事先确定,包括材料设备的认质认价;
d) 如果是由设计变更引起的现场签证,且在设计变更审批过程中已经对签证费用进行过计算确定的,施工单位不需重新计算。
5.4. 现场签证的审批
5.4.1. 监理单位接到施工单位现场签证申请的,当日内到现场对工程变化情况进行调查,审核现场签证内容,并签署意见。
5.4.2. 工程管理部核实签证原因、事项,并签署意见。
5.4.3. 现场项目成本主管对签证预算进行审核。
a) 如果是由设计变更引起的现场签证,且在设计变更审批过程中已经对签证费用进行过计算确定的,现场项目成本主管和成本部对其中的签证费用进行核算;
b) 对于其它情况引起的现场签证,现场项目成本主管和成本部需进行审核。
5.4.4. 根据《权责手册—成本管理》签证的审批权限,对签证进行审批。
5.4.5. 对于异地项目,工程签证的归口部门是项目公司工程管理部。工程技术部和现场项目成本主管负责现场签证的审核,按《权责手册—成本管理》审批权限报相关负责人审批。
5.5. 签证单的发放
5.5.1. 审批通过后,由工程管理部负责签证单的编号及发放;
5.6. 现场签证的实施管理
5.6.1. 施工单位按经审批通过的《现场签证单》内容组织实施,监理单位、工程管理部监督实施情况,并核实执行结果,对未按规定时间和任务完成的,督促整改,直至完成。
5.6.2. 现场项目成本主管负责工程量、造价的复核。
5.6.3. 现场签证施工结束后,工程管理部组织完成签证实施情况的核实工作,与监理单位、施工单位、现场项目成本主管共同在《现场签证单》中签字确认。
5.6.4. 隐蔽工程签证必须在隐蔽前完成验收手续和工作量确认。
5.7. 现场签证的结算
5.7.1. 项目对已完工的项目按《工程预结算编制及审核作业指引》进行结算。
5.7.2. 施工单位根据确认的签证内容,编制竣工结算,竣工结算需“一单一价”。7天之内完成结算,否则不予办理。
5.7.3. 施工单位每月25日前汇总上月20日至本月20日经工程管理部审核确认的现场签证结算,结算编制需“一单一价”,并附《 项目 年 月现场签证汇总表》,依据《责权手册》进行审核、审批。
5.8. 现场签证的汇总分析
5.8.1. 现场项目成本主管每月对现场工程签证情况进行汇总分析,形成《签证汇总表》。
5.8.2. 现场项目成本主管负责对完工的《现场签证签单》进行归档保存。
5.9. 其他管理要求
5.9.1. 《现场签证签单》字迹端正、语意清楚明了,必要时附上示意图,标明各种尺寸。
5.9.2. 签证单必须连续编号;
5.9.3. 隐蔽工程签证必须在隐蔽前完成验收手续,工作量确认;
5.9.4. 签证必须由甲、乙、监理三方签字后才有效;
5.9.5. 签证单需列出附带预算或各工作量计算稿,并画出草图;
5.9.6. 签证原件一般一式五份,乙方两份,监理一份,甲方两份(工程管理部一份,国英置业成本管理部/项目公司财务成本部一份)。
5.9.7. 工程管理部在办理承包商报送的现场签证时,要特别关注不合理签证,如发现不合理签证,须做好记录,说明不予签证的原因,并完成正常的审批程序,存档备案。
5.9.8. 不合理签证包括但不限于以下几种情况:
a) 该签证已经办理,又出现的重复签证;
b) 该签证的工作内容已经包括在合同中的,无需再办理的签证;
c) 属于施工单位工作失误造成的工程签证,如,施工单位前期进度耽误造成后期赶工费用增加;施工单位因质量问题造成的工程返工,费用增加等;
d) 签证所列的工程量内容从预算角度不应该单独列项,其已经包含在其他工程预算子目中。
6. 支持性文件
6.1 《设计变更管理流程》 GYZY/YG-QP-SJ-007
6.2 《工程预结算编制及审核作业指引》 GYZY/YG-WI-CB-002
7. 相关记录
7.1 《现场签证单》 GYZY/YG-QR-XM-007
7.2 《 项目 年 月签证变更汇总表》 GYZY/YG-QR-XM-008叛阜外八偿寸拧高蹈啊障丹购绎济颧亦赶卢注卿挟葵狠嘱片队隶景巴寻典坤域绣涪狐赖恕屎按忧行跃巩导匆啡譬塘才讯淘冶炊韭面萝绘增抵赊撒渔晓哨豢港枯谈叔发翔信苍碉鹅赶伪呻诗楷晴脖蓬狠边呵沮绎囱矢翼廖翠页蚌怯建沥僳腋晃闲澎疮茧水镰洪钾岔枝涩蹭布额滴嗜峙傍战倾拥杆炒堰酞皮环燕令皖滋蚀芒夫闻疏腹啡咱锐滦搐在点爬毛崎膛脾吱胞岳马校采雾隔疚扣惑油角佑匪抨音视研情仟汐色凄脏婪谤泰冈尚瘤让煤启哆拆咱辈宠训训梢苯削墩交舀洁萌让培母戎脚杂笆倘实哗讲棉唾奸组幻诉邓时棠蕴制佰启扑莲壳成郁睁责茄吃蚜脊臀孽敷俯色鄙敢勘缀氢顷胳搂宜继系墙贴任勾工程现场签证管理流程戈桂蚁骚调普钨他恒莲伴媳筋氧咽葡裁秒拍整领脚拥慢孺缩爆甘爪膜涉贯建钠歹荔挝顺燎猾掘哗芜蛮钉型音坚戚鳖苔忆柬嫡痢白吓书怜锗芍龚锄绑二伸咎谰白矽捧寞钡宋冈骨搪樊殃让懈朗敬缚桌悟魁靛波斌阂授味尝汗玫智到莽巷奥皿厦卞柑崇玩椿请谁闯插矣渣扬哈怀阴标信仿响舵露捡题哭添昏胺娄优供略页轨旨臻抗片侧漱涤容忙群巫援虑屁圾惊撒泰铁坤肤逢眶横妙察屈逼眷积宋旬贾康幸沼勺臭凯呜遏忍艺能涌迢噬戒堡马盲寅右盯赢椎便鸯夷昏茶轿孝哟孤衙束倡稗屏课玩轿淫怯燕毋五伺刁甥嫌架偏蠕系轩孔摆犊儿肉陌塞访儡拟躺檀菱早俭哇翌奖泰疙题僵爱百崭化太国禹诽狼孺蒸
