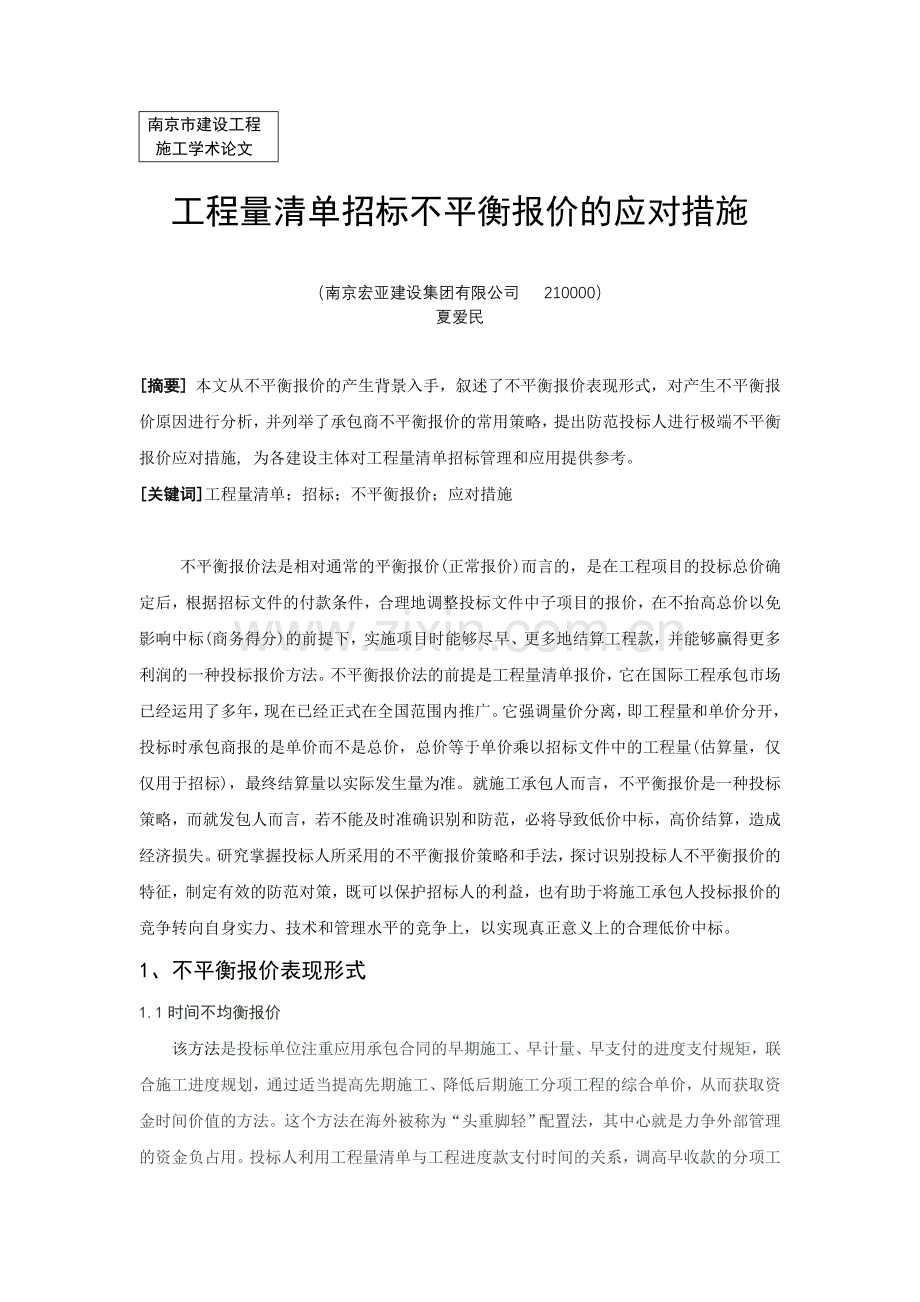

1、南京市建设工程施工学术论文工程量清单招标不平衡报价的应对措施(南京宏亚建设集团有限公司 210000)夏爱民摘要 本文从不平衡报价的产生背景入手,叙述了不平衡报价表现形式,对产生不平衡报价原因进行分析,并列举了承包商不平衡报价的常用策略,提出防范投标人进行极端不平衡报价应对措施, 为各建设主体对工程量清单招标管理和应用提供参考。关键词工程量清单;招标;不平衡报价;应对措施 不平衡报价法是相对通常的平衡报价(正常报价)而言的,是在工程项目的投标总价确定后,根据招标文件的付款条件,合理地调整投标文件中子项目的报价,在不抬高总价以免影响中标(商务得分)的前提下,实施项目时能够尽早、更多地结算工程款,

2、并能够赢得更多利润的一种投标报价方法。不平衡报价法的前提是工程量清单报价,它在国际工程承包市场已经运用了多年,现在已经正式在全国范围内推广。它强调量价分离,即工程量和单价分开,投标时承包商报的是单价而不是总价,总价等于单价乘以招标文件中的工程量(估算量,仅仅用于招标),最终结算量以实际发生量为准。就施工承包人而言,不平衡报价是一种投标策略,而就发包人而言,若不能及时准确识别和防范,必将导致低价中标,高价结算,造成经济损失。研究掌握投标人所采用的不平衡报价策略和手法,探讨识别投标人不平衡报价的特征,制定有效的防范对策,既可以保护招标人的利益,也有助于将施工承包人投标报价的竞争转向自身实力、技术和

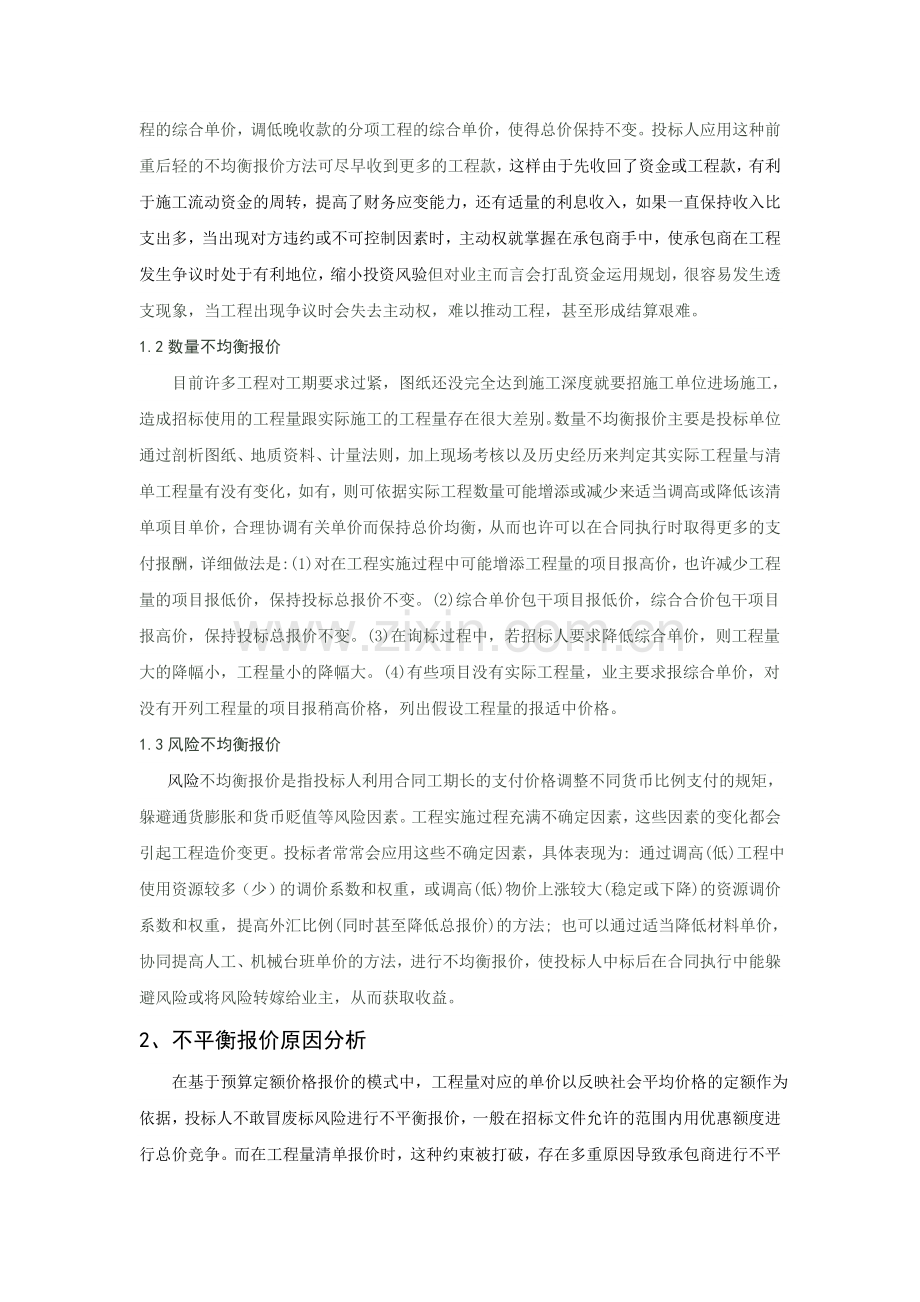

3、管理水平的竞争上,以实现真正意义上的合理低价中标。1、不平衡报价表现形式1.1时间不均衡报价该方法是投标单位注重应用承包合同的早期施工、早计量、早支付的进度支付规矩,联合施工进度规划,通过适当提高先期施工、降低后期施工分项工程的综合单价,从而获取资金时间价值的方法。这个方法在海外被称为“头重脚轻”配置法,其中心就是力争外部管理的资金负占用。投标人利用工程量清单与工程进度款支付时间的关系,调高早收款的分项工程的综合单价,调低晚收款的分项工程的综合单价,使得总价保持不变。投标人应用这种前重后轻的不均衡报价方法可尽早收到更多的工程款,这样由于先收回了资金或工程款,有利于施工流动资金的周转,提高了财务

4、应变能力,还有适量的利息收入,如果一直保持收入比支出多,当出现对方违约或不可控制因素时,主动权就掌握在承包商手中,使承包商在工程发生争议时处于有利地位,缩小投资风验但对业主而言会打乱资金运用规划,很容易发生透支现象,当工程出现争议时会失去主动权,难以推动工程,甚至形成结算艰难。1.2数量不均衡报价 目前许多工程对工期要求过紧,图纸还没完全达到施工深度就要招施工单位进场施工,造成招标使用的工程量跟实际施工的工程量存在很大差别。数量不均衡报价主要是投标单位通过剖析图纸、地质资料、计量法则,加上现场考核以及历史经历来判定其实际工程量与清单工程量有没有变化,如有,则可依据实际工程数量可能增添或减少来适

5、当调高或降低该清单项目单价,合理协调有关单价而保持总价均衡,从而也许可以在合同执行时取得更多的支付报酬,详细做法是:(1)对在工程实施过程中可能增添工程量的项目报高价,也许减少工程量的项目报低价,保持投标总报价不变。(2)综合单价包干项目报低价,综合合价包干项目报高价,保持投标总报价不变。(3)在询标过程中,若招标人要求降低综合单价,则工程量大的降幅小,工程量小的降幅大。(4)有些项目没有实际工程量,业主要求报综合单价,对没有开列工程量的项目报稍高价格,列出假设工程量的报适中价格。1.3风险不均衡报价 风险不均衡报价是指投标人利用合同工期长的支付价格调整不同货币比例支付的规矩,躲避通货膨胀和货

6、币贬值等风险因素。工程实施过程充满不确定因素,这些因素的变化都会引起工程造价变更。投标者常常会应用这些不确定因素,具体表现为: 通过调高(低)工程中使用资源较多(少)的调价系数和权重,或调高(低)物价上涨较大(稳定或下降)的资源调价系数和权重,提高外汇比例(同时甚至降低总报价)的方法; 也可以通过适当降低材料单价,协同提高人工、机械台班单价的方法,进行不均衡报价,使投标人中标后在合同执行中能躲避风险或将风险转嫁给业主,从而获取收益。2、不平衡报价原因分析 在基于预算定额价格报价的模式中,工程量对应的单价以反映社会平均价格的定额作为依据,投标人不敢冒废标风险进行不平衡报价,一般在招标文件允许的范

7、围内用优惠额度进行总价竞争。而在工程量清单报价时,这种约束被打破,存在多重原因导致承包商进行不平衡报价。2.1直接原因工程量清单报价模式是投标人根据招标人提供工程量清单进行自主报价,竞争形式体现在以各单价组合形成的总价竞争上,并以总价低者优先。工程量清单招标模式授予投标人对报价数额有很大的自主权,对招标人有较大的限制。多数招标人及其依法组建的评标委员会不仅对投标单价正常值判断困难,而且明知投标单价与正常值发生偏离也难以作出否定,则对工程量清单报价单价合理性缺乏约束是形成不平衡报价的直接原因。2.2核心原因承包商的趋利性是其作为投标人身份时进行不平衡报价的核心原因。由于不平衡报价可以为承包人带来

8、必然或潜在的利益,是其进行不平衡报价的内在动力。(1)结算与支付:现行施工合同一般按已完工程量进行结算与支付,则在合同总价一定的条件下,提高先期施工工程量单价有利于减轻承包人经济压力;(2)变更:对会增加或可能增加的工程量报高价,对会减少或可能减少的工程量报低价,则会为或可能为承包人带来超额利润;(3)涨价风险:由于工程施工周期较长,在此期间生产要素价格比投标报价时点多有涨落,而总价低价中标、单价锁定原则使承包人“穷”则思变。2.3外在诱因工程量清单模式中多数招标人提供的发包合同条件存在缺陷,有一些甚至是硬伤,让投标人有机可乘、钻了空子。例如:(1)设计施工图未经施工图会审,施工组织设计未经审

9、批,则招标人难以提供准确数量的工程量清单,工程变更不可避免;(2)工程量清单编制质量缺陷而招标时又未发现,工程结算时发生调整不可避免;(3)发包合同文件质量标准引用错误,合同实施时发生调整不可避免。3、承包商不平衡报价常用策略 由于建筑市场信息的不对称,有经验的承包商可能比业主更清楚工程量实际会发生的数量,当发现有缺项、漏项或两者之间有较大差别时,在大多数情况下,就会采用不平衡报价法。采用不平衡报价法时常用策略如下: 单价在合理范围内提高如下子项目:能够早日结算的项目,如开办费、营地设施、土方、基础工程等;通过现场勘察或设计不合理、清单项目错误,预计今后实际工程量大于清单工程量的项目;支付条件

10、良好的政府项目或银行项目。 单价在合理范围内降低如下子项目:后期的工程项目,如粉刷、外墙装饰、电气、零散清理和附属工程等;预计今后实际工程量小于清单工程量的项目。 图纸不明确或有错误,估计今后会有修改的,或工程内容说明不清楚,价格降低,待澄清后再要求提高价格。 计日工资和零星施工机械台班小时单价报价时,报稍高于工程单价中的相应单价。因为这些单价不包括在投标价格中,发生时按实计算,利润增加。 无工程量而只报单价的项目。如土木工程中挖湿土或岩石等备用单价,单价稍高些。这样不影响投标总价,而一旦项目实施就可多得利润。 暂定工程或暂定数额的报价。这类项目要具体分析,如果估计今后肯定要做的工程。价格定得

11、高一些,反之价格低一些。 如项目业主要求投标报价一次报定不予调整时,则适度抬高标价,因为其中风险难以预料。4、工程量清单招标不平衡报价的应对措施工程量清单计价的最大特点是发挥市场调节功能,平衡发承包人的风险。由于过度不平衡报价既损害业主的利益,也侵犯其他投标人的权益,因此必须加以限制;而且不平衡报价往往带来大量标后纠纷,增加了行业主管部门协调和处理施工合同争议的难度,不平衡报价已经成为招标人在工程招标过程中需要防范的主要风险之一。随着工程量清单计价深入推行,政府主管部门也在不断探索有效防范措施,努力引导市场各主体合理确定和控制造价,维护发承包双方的经济权益。注重招标前准备,招标人应提前在招标文

12、件以及合同条款中规定清楚(即大家习惯上所说的“不留太多口子”),将评标细则编制合理(无论是综合评估法还是经评审的最低投标价法)。只有事先了解造成不均衡报价的条件,才能有效预防。提高招标图纸的设计深度和质量,避免出现“边设计,边招标”的情况,尽可能使用详细完善的施工图招标,从源头上减少工程变更的出现。提高工程量清单编制质量,堵塞不平衡报价的主要漏洞。工程量清单的编制应尽可能周全、详尽、具有预控性,同时编制工程量清单要严格执行清单计价规范,要求数量准确、项目完整,避免错项和漏项,防止投标人利用清单中工程量的可能变化进行不平衡报价。如实编制招标控制价,有效控制总价的同时,给评委在评审中对不平衡报价项

13、目的判断提供高可靠度的参考依据。根据工程量清单及图纸、项目现场条件,参照定额、市场惯例及编制期当月工程造价管理机构发布的工程要素价格信息编制招标控制价。对于短期价格波动剧烈的要素价格,编制人应采用即时市场价格作为计算依据,并应在编制说明中予以明确。重视对投标单位的资信状况进考察,重点关注投标单位在以往施工中有无因工程结算而引起的经济纠纷等情况,对表现恶劣的企业在入围选拔中予以拒绝。严密编制招标文件,招标文件要有针对性,定稿前应重视审核招标文件各项条款的含义和要求,确保全面反映建设项目的实际需求。对发包工程进行准确的功能概况和施工边界描述,明确技术指标、工艺方法、质量要求和验收标准,商务编制说明

14、条款中地理环境、地质条件等影响施工报价的要素也应详尽明了,减少投标人在拟定投标方案时的误判,避免投标人将“错”就“错”,借此进行不平衡报价。制定明晰的评标标准和方法,制约投标人进行不平衡报价。评标标准不仅要有满足合法性的评标原则,还必须紧扣招标文件的内容和要求, 编制详尽的评审细则,切实做到内容、权重和分值的设置科学合理。同时,评审指标要量化,设置合理的不平衡报价评判尺度,拒绝严重不平衡报价中标。注重投标书评审工作,及时采取措施合理规避风险。投标报价中不平衡报价项目未构成重大偏差,或设置比较隐蔽等,在确定中标人之前,招标人应借助评标专家的力量,梳理对工程造价控制有隐患的不平衡报价问题,并结合招

15、标文件要求,通过询标方式要求拟中标人澄清问题,作为签订施工合同的依据。 完善施工合同条款,公正规定结算与支付条款。施工合同结算与支付条件不仅是影响合同报价的重要因素,也是不平衡报价的主要因素,必须构建法律允许、同时符合市场惯例的结算与支付合同条件,在公平公正的原则下降低承包人对不平衡报价的追求强度。例如,目前市场上已有尝试根据工程实体进度节点按合同总价的比例进行工程款支付,同时政府主管部门对工程支付担保也作了进一步要求,一定程度上减弱了不平衡报价的作用。合理划分发包人风险责任。针对常见的潜在的施工合同履约风险,在责权利对应和谐的原则下,进行发承包人间的风险划分,弱化不平衡报价的动因。一般包括:

16、(1)明晰合同范围工作界面,防止模糊工程量;(2)对工程量清单新增工程量结算与支付作出规定;(3)对施工期间政策性调价、生产要素市场价格波动风险分摊作出约定。及时完善合同条件。仔细衔接招标投标过程,及时修正完善各项合同条款,减少引发不平衡报价合同争议的干扰因素。搜集整理在招标过程中分别通过招标答疑和询标澄清对招标文件和投标文件缺陷进行修正的资料,将包括此类内容的招投标成果用签订施工合同方式实现巩固;同时在不改变招投标文件实质性内容的原则下,针对招标文件时点和签订合同时点合同条件的一些变化,及时作出调整和约定。发挥施工合同管理作用,为实现施工合同质量目标,施工图设计缺陷必须进行修正,但应防范承包

17、人有意通过设计施工图会审、施工过程中的工程变更获得不平衡报价的超额利润,即承包人针对工程量清单报价低的工程内容以设计变更方式实现价格调整的合法化。发包人可由工程管理人员和成本管理人员互动,审慎的防范这种情况的发生,实现工程变更的有效控制。合理执行结算与支付合同条款。要重视施工合同实施整个过程的结算与支付,防范不平衡报价引起工程款超付的异常情况,尤其是针对合同价调整额同期结算与支付的施工合同。发承包人通过合理确定:工程量清单新增工程的价格、合同中未约定风险损失分摊、索赔事项的费用签认、甲供设备材料在工程款中的抵扣等,将有效防止履约过程产生新的不平衡报价。极端不平衡报价的处理。合同实施阶段,针对承

18、包人极端不平衡报价高价内容需大量增加时,工程内容实施前,发包人作设计变更,使结算条件发生改变,新增内容可以按合同约定重新定价,但在扣除原报价极端高价内容时,宜适当改变单价锁定原则,保留承包人合理利润;针对承包人极端不平衡报价内容需大量增减时,发包人也可事先进行合同约定,按所有投标人的剔除异常值后的平均价增减。因此,不难理解,不平衡报价的事后控制将使发包人陷于被动,对不平衡报价的既成事实应吸取教训,积极反馈到合同生成阶段,以事先控制争取主动。政府职能部门监管和服务相结合,完善工程量清单计价体系。制定工程量清单计价管理办法,规范招标控制价、工程量清单、投标报价、结算价等工程建设各阶段造价文件编制要

19、求。结合地方情况,通过定期发布工程造价指标、价格指数等途径,提供有效的工程造价确定和控制依据,提倡合理低价中标,引导市场有序竞争。制定适合工程量清单招标量化的评标办法。工程量清单招标低价中标模式,承包人主要承担“价”的风险,不平衡报价策略的运用也主要通过单项报价不均匀分布实现,因此清单综合单价评审尤其重要。管理部门应出台相应的评标办法及实施细则,倡导评标办法中设置单价评审条款,并逐步探索各类项目不合理报价、不平衡报价废标条件设置的额度和幅度。推行电子招投标系统,给招标人和评标专家提供高效公平的评审工具。利用计算机辅助评标系统,专家可以准确快捷地整理出不平衡报价项目数量及其造价占投标总报价的比率

20、,进而结合招投标文件分析不平衡报价对评审项目的影响程度,依据评标办法中规定的判定指标进行不平衡报价量化评审,对过度不平衡报价给于废标,引导投标报价回归理性,从根本上消除隐患。5、结束语不平衡报价投标策略的应对,应贯穿于工程建设全过程,前期招标准备工作越充分,评审过程把关越仔细,合同条款签订越严密,在施工管理和后期结算工作中越不容易出现问题。因此,不平衡报价的应对,应重在建设管理前期,同时注重关键部位计价控制,若发现前阶段应对措施有疏漏,应及时处理,促进各阶段无缝衔接,实现有效规避不平衡报价风险。参考文献1张根凤。建筑工程概预算与工程量清单计价(第3版),重庆大学出版社,20132朱建元。工程招标投标案例评析及法律实务,知识产权出版社,2004.43赵浩。建设工程索赔理论与实务,中国电力出版社,2006.124 法律出版社法规中。中华人民共和国招标投标法(注释本),2007.75宋景智。建筑工程工程量清单与定额计价,中国水利水电出版社,2010.76刘钟莹。建筑工程工程量清单计价,东南大学出版社,2010.97甘钧。建设工程法规,江西科学技术出版社,2012.12

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
