收藏 分销(赏)

铁路桥隧涵路基水害抢修技术.docx

上传人:w****g 文档编号:1866947 上传时间:2024-05-10 格式:DOCX 页数:13 大小:151KB
下载 相关 举报
铁路桥隧涵路基水害抢修技术.docx_第1页
第1页 / 共13页
铁路桥隧涵路基水害抢修技术.docx_第2页
第2页 / 共13页
铁路桥隧涵路基水害抢修技术.docx_第3页
第3页 / 共13页
铁路桥隧涵路基水害抢修技术.docx_第4页
第4页 / 共13页
铁路桥隧涵路基水害抢修技术.docx_第5页
第5页 / 共13页
点击查看更多>>
资源描述

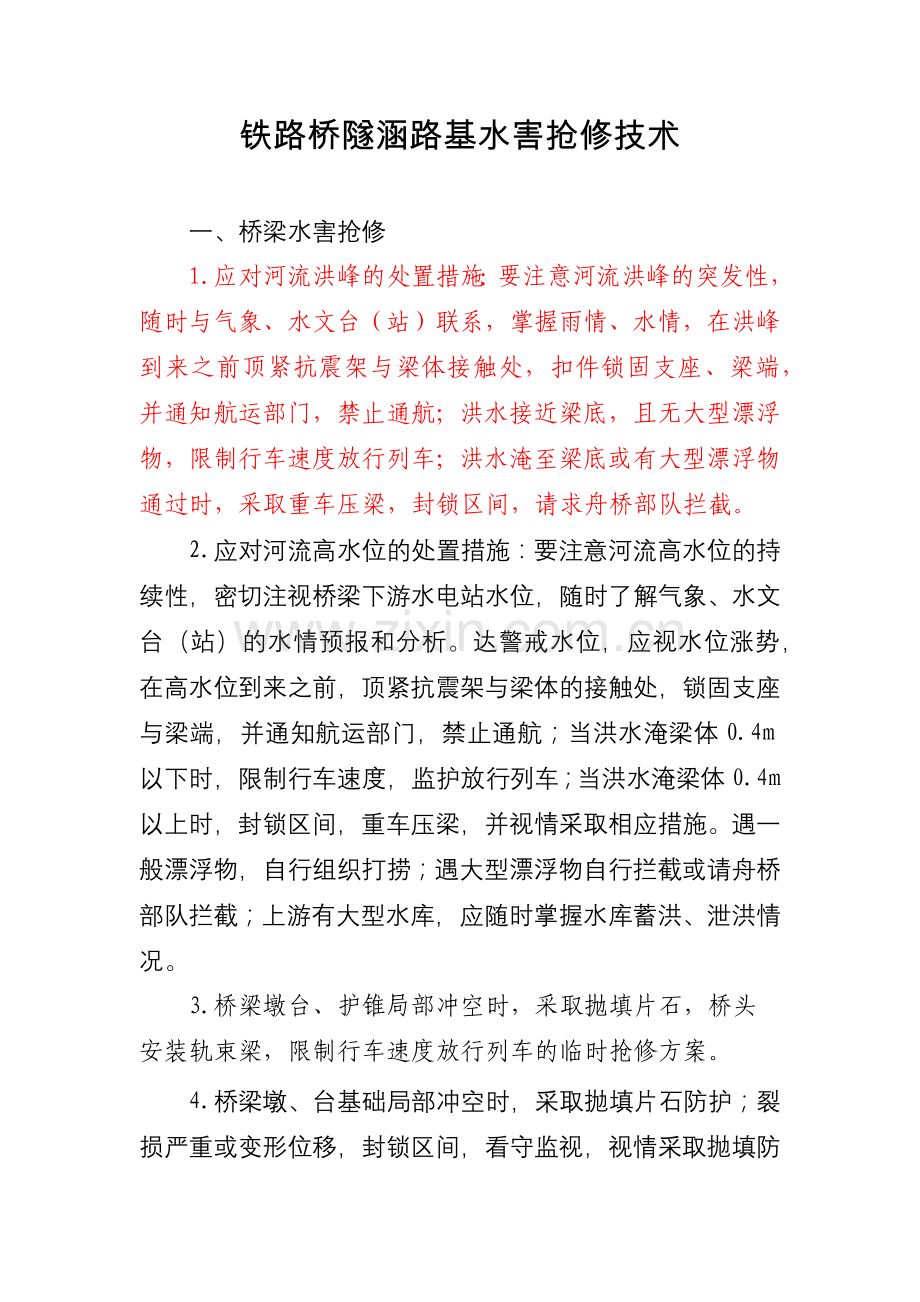

1、铁路桥隧涵路基水害抢修技术一、桥梁水害抢修1.应对河流洪峰的处置措施:要注意河流洪峰的突发性,随时与气象、水文台(站)联系,掌握雨情、水情,在洪峰到来之前顶紧抗震架与梁体接触处,扣件锁固支座、梁端,并通知航运部门,禁止通航;洪水接近梁底,且无大型漂浮物,限制行车速度放行列车;洪水淹至梁底或有大型漂浮物通过时,采取重车压梁,封锁区间,请求舟桥部队拦截。2.应对河流高水位的处置措施:要注意河流高水位的持续性,密切注视桥梁下游水电站水位,随时了解气象、水文台(站)的水情预报和分析。达警戒水位,应视水位涨势,在高水位到来之前,顶紧抗震架与梁体的接触处,锁固支座与梁端,并通知航运部门,禁止通航;当洪水淹

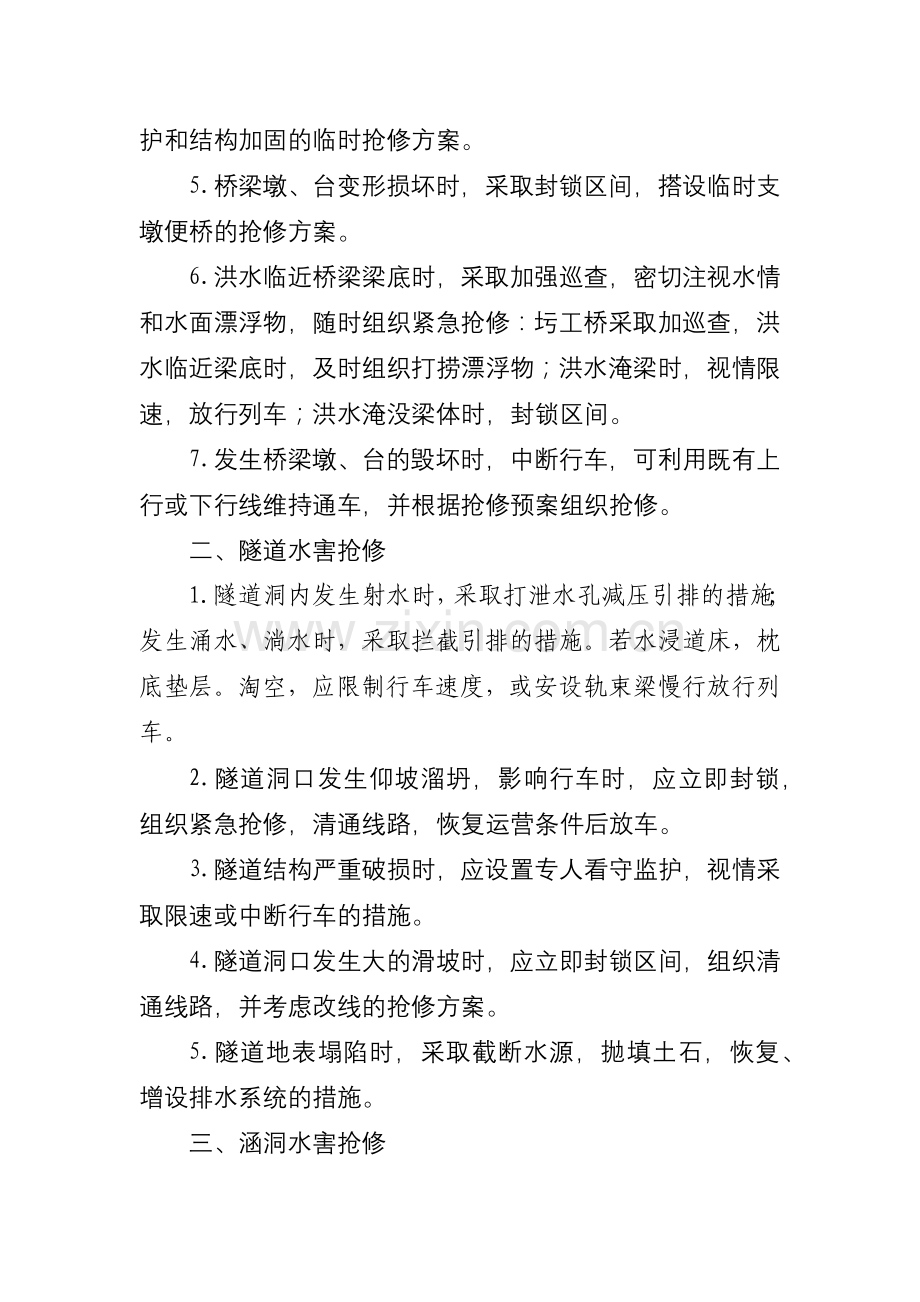

2、梁体0.4m以下时,限制行车速度,监护放行列车;当洪水淹梁体0.4m以上时,封锁区间,重车压梁,并视情采取相应措施。遇一般漂浮物,自行组织打捞;遇大型漂浮物自行拦截或请舟桥部队拦截;上游有大型水库,应随时掌握水库蓄洪、泄洪情况。3.桥梁墩台、护锥局部冲空时,采取抛填片石,桥头安装轨束梁,限制行车速度放行列车的临时抢修方案。4.桥梁墩、台基础局部冲空时,采取抛填片石防护;裂损严重或变形位移,封锁区间,看守监视,视情采取抛填防护和结构加固的临时抢修方案。5.桥梁墩、台变形损坏时,采取封锁区间,搭设临时支墩便桥的抢修方案。6.洪水临近桥梁梁底时,采取加强巡查,密切注视水情和水面漂浮物,随时组织紧急抢

3、修:圬工桥采取加巡查,洪水临近梁底时,及时组织打捞漂浮物;洪水淹梁时,视情限速,放行列车;洪水淹没梁体时,封锁区间。7.发生桥梁墩、台的毁坏时,中断行车,可利用既有上行或下行线维持通车,并根据抢修预案组织抢修。二、隧道水害抢修1.隧道洞内发生射水时,采取打泄水孔减压引排的措施;发生涌水、淌水时,采取拦截引排的措施。若水浸道床,枕底垫层。淘空,应限制行车速度,或安设轨束梁慢行放行列车。2.隧道洞口发生仰坡溜坍,影响行车时,应立即封锁,组织紧急抢修,清通线路,恢复运营条件后放车。3.隧道结构严重破损时,应设置专人看守监护,视情采取限速或中断行车的措施。4.隧道洞口发生大的滑坡时,应立即封锁区间,组

4、织清通线路,并考虑改线的抢修方案。5.隧道地表塌陷时,采取截断水源,抛填土石,恢复、增设排水系统的措施。三、涵洞水害抢修1.涵洞满流,水漫路堤时,采用对迎水面堆码防浪砂袋或视情抛片石防护,并安设轨束梁加固线路;对水害地点实施看守制度,限速放行列车。2.涵洞冲毁,路堤决口时,采用轨束梁或战备器材架便桥或抛填片石等的抢修方案,限速放行列车。四、路基水害抢修的技术标准(一)一般技术标准1.抢修通车时路基顶面最小宽度:若时间允许,路基应按原标准修复,若时间紧迫,可先按表4-1、4-2、4-3 所列的低标准抢修通车,但桥头引线及道岔范围应按原标准修复。抢修通车时路基顶面最小宽度 表4-1类别直线段R60

5、0m曲线段R600m曲线段路堤不小于3.5m不小于3.5m不小于3.5m,另加外侧加宽0.3m路堑不小于4.0m不小于4.0m不小于4.0m,另加外侧加宽0.3m2.抢修通车时路堤边坡坡度:全部填土者,普通土质地段边坡用1:1.11:1.25;砂质土地段边坡用1:1.51:1.75。拦边填土者,用片石干码拦边不得高于3m,边坡可用1:0.5,用草袋装土拦边者,按表4-2办理,但随填土增高,草袋拦边厚度应加厚,草袋码砌时上层应压住下层接缝,并逐渐收坡,码砌草袋拦边应做到底宽顶窄。抢修通车时草袋装土码砌拦边边坡 表4-2填土高度(m)123456及以上边坡不得陡于1:0.11:0.21:0.31:

6、0.41:0.51:0.75 3.抢修通车时路堑边坡坡度:按表4-3办理,并依不同土质变坡。抢修通车时路堑边坡表 表4-3土壤种类边坡坡度备注均质粘土、砂粘土、砂质土1:1.0-1:1.5黄土、黄土质土1:0.1-1:1.25老黄土坡可用1:0.1-1:0.5密实的碎石土、砾石土1:0.5-1:1.5严重风化岩石1:1.0-1:1.5坚石1:0.1注:上表只用于边坡高度不大于20m时。 对于清除坍方的临时通车,土质边坡可先采用不陡于1:0.5。(二)路堤水害抢修1.拦边法缩减断面:草袋装土码堆拦边,如图4-1。如图4-1大块片石干码拦边如图4-2。拦边使用的大块片石应与地面大致平行,压缝码砌,

7、有丁有顺,边砌边填土夯实。 图4-2 大块片石拦边(单位:m)废旧枕木拦边,如图4-3。通常将废枕锯断成短枕,每根长约0.70.9m,用作丁木, 而将较好的旧枕用作顺木(顺线路方向卧置),且纵向接头错开,在两枕相交处用扒钉钉牢。 图4-3 旧枕木拦边(单位:m) 石笼拦边,在缺乏大块片石时, 可采用编笼装小石块、小卵石拦边。编笼材料有铁丝笼、竹笼、荆条笼、木笼,钢筋笼等。施工时,应注意逐层收坡码砌。 2.拦边施工注意事项:基底首先要整平夯实。拦边器材要随层次加高而码砌收坡。草袋、大片石、 废旧枕木等栏边,在线路恢复正式标准时,于路肩标高以下1.2m范围的拦边材料必须全部拆除。顺线路方向放置的长

8、枕须全部拆除。3.渗漏、脱坡(溜坍)抢护:路堤一侧积水较高,向路堤另一侧渗漏,或因积水使坡脚土壤饱和失支稳定而脱坡。抢护路堤渗漏、脱坡的方法是“临河隔水,背河导渗”。临河用透水性小的材料加以防护,以减少渗到路堤内的水。背河用渗水性大的材料作反滤层,把渗入堤身内的水有控制的排出,以降低浸润线,使路堤趋于稳定。 迎水坡面帮土 在迎水坡面用粘土或土袋进行帮土和处理,一般长度最少超出渗水地段两端各5米,高出水面0.5米以上,宽度以路堤坡脚已被覆盖为宜。此法适用在流速不大的浅水处;如水流过急,则土或袋易被流水冲走。在迎水坡脚以外,约0.51.0 米处打木桩,桩的直径1520厘米,桩距1.52.0米。两桩

9、间插竹杆,入土3050厘米,间距3050厘米,以竹杆或柳条编格,上挂芦席或草帘,并折铺在坡面上,竹木杆顶端用铁丝或绳子拉在背水坡的路肩以下的木橛上,然后在其中倾倒粘土,高出水面0.5米,如图4-4。图4-4背水侧设反滤层。在背水坡脚用装炉碴或砂的草袋、麻袋作垫层,上面压片石或碎石作反滤层道。如图4-5。图4-5抢堵涌水洞穴及小范围脱坡。在路堤脱坡地段,先分段挖除已滑动的松湿泥土,如有洞穴须先填塞密产,再从地面起用草袋以透水性强的砂土,逐层排砌上来,其坡度应小于1:1.5, 一直砌到脱坡面以上0.25m。装砂厚度应在1m以上。如果脱坡范围较大,已影响路堤稳定时,可用草袋装炉碴做垫层,再干码片石堤

10、作护脚,然后以砂土草袋回填脱坡,如图4-6。图4-64.堤坡漏洞的抢护:在路堤上发现漏洞,应立即让熟谙水性的人员或潜水员下水寻找漏洞的进水口,用麻袋等堵塞漏洞口,然后再抛填装土的麻袋或草袋压住。下水检查人员的安全须特别注意,需事先备好安全绳索等,便于安全返回。如上下游水位相差悬殊,可先用装土麻袋在上游筑围堰围住漏口,将漏洞用草袋装土填塞,再封填围堰和整理线路。如为大漏洞时,须将路堤挖开,分层回填夯实恢复原状。以围井抢护漏管。在涌水口用土袋把水围起来,以平衡洪水漏过后的力量。施工前要将所需麻袋一次装好泥土存放在涌水口附近,然后将地面整平,集中一次完成。为防止麻袋漏水,应用双层麻袋中间填土夯实。围

11、堰不宜筑的太高,以免水压过大,泡松路堤而产生新的危险。必要时可在井内作反滤层,阻止管漏扩大,而将清水引出。5.路堤裂缝或下沉的抢护:路堤内浸水发生纵向裂缝或不均匀下沉时,应迅速查明原因,切断水源,封闭裂缝,填平路面。当路肩沉落小于20cm,裂缝宽小于5cm,深度小于1m时, 可用不渗水性土壤填裂缝,捣实后用石碴起平轨道,减速行车;当路肩沉落2050cm,裂缝宽510cm 深度大于路堤高度的三分之一或超过3m以上进,应扒开道床,用原路堤相同土壤或非渗水土壤或混凝土填塞裂缝,捣实后填平铺轨整道,限速行车;另在下沉一侧的边坡上消除浮土,依据情况于坡脚抛填片石,以保持路堤稳定。如图4-7。图4-7 路

12、堤裂缝处理6.浸水抢护:线路浸水的水源,分山洪暴发和江湖水位漫溢两种,山洪来势凶猛,水位上涨猛烈,破坏性强,但持续时间短,受害范围亦较小。江湖水位上涨缓慢,但持续时间长,受害范围亦较大,并易使路堤由于长期浸水而松软坍塌。因此对线路漫水的抢护方法亦有所不同。加高上游路肩。山洪暴发,如确认可以设法防止水漫过路堤时,应先加高上游路肩。如果洪水上涨较漫,或根据水位预报,有充分的时间,可用石块在上游路肩筑成临时防水墙,顶面高出预计水位2030cm,如图4-8。为防止渗水,在石墙内侧以草袋装粘土纵横交错作成副墙。在石墙顶铺一两层草袋子,并伸出1020cm,可以减弱波浪侵袭。图4-8 加高上游路肩处理苇席草

13、袋防护。在水浸过轨面时, 用草袋防护上游道床,用道钉或扒钉将苇席钉牢在枕木头上(苇席与道床间如有空隙时,须用草袋装砂土覆压),下端用草袋装土覆压或用木橛子钉牢,将水从苇席上引过路堤,防止道床冲失及路堤冲决,如图4-9。 苇席长度不足时可叠接使用,上面一张苇席应将下面一张的接头覆压住,覆压长度不小于0.5m。如果没有苇席,可用彩条布或草袋代替,亦可用竹席,甚至塑料板、塑料膜等。图4-9 道床排水槽引水。线路一侧涨水,或侧沟水满将漫过线路时,可以通过道床设置木制排水槽,将水引过路基排至下游。设置时,由下游向上游逐渐推进,并须防护好入口及下游坡面,防止水从道床中串流及冲刷下游路基。如设置数量较多或枕

14、木间隔扩大,须使列车慢行通过。如果水来的急,退的快,临时应急,也可用彩条布或草袋或苇席代替,做成排水槽。草袋装道碴、砂砾石压护道床,维持通车。路堑地段或靠近路堑处道床,受纵向冲刷时,道床两侧可用装有石碴或砂子的草袋压住。道床有冲失时,立即使用附近未受冲刷的直线地段枕木头以外的石碴,捣固后,容许减速列车通过。(三)高堤深堑重大水害抢修1.排除地表水:滑坡以外的地表水,以拦截和旁引为原则;滑坡以内的地表水,以防渗、尽快汇集和引出为原则,达到“水随人意,沟沟皆通,有水必流,涓滴不渗”。表面可采用彩条布覆盖。做地下截水沟、排水沟、急流槽拦截。2.排除地下水:根据滑带水分布类型,补给源、方式,采用拦截、

15、疏干、排引措施,达到“追踪寻源,截断水流,降低水位,晾干土体”,可采用截水渗沟、支撑渗沟等措施。3.对路堤滑坡,采用片石反压。反压片石来源,采用铁路运输与公路运输结合,可紧急调集集团公司管内的防洪备用片石,组织人工昼夜分组交替作业,用合理的卸料方案,不直接在滑坍处卸,可采取临时便桥做通道,以斗车运输和挖掘机整理片石的综合措施,将片石搬运至反压地点。公路运输可从附近石场用自卸汽车运输至反压地点,配合挖掘机、装载机进行整理的综合措施,缩短抢修时间,提高工效。4.路堑滑坡采用减载方法,以机械作业为主,推土机、拖拉机、挖掘机联合施工,机械不能通过公路到达工地时,可采用火车运输。(四)泥石流水害抢修1.及时排导泥石流安全通过桥梁、涵洞和排水设施,防止泥石流堆积堵塞排水设备,确保排水畅通。2.及时清理冲向线路上的泥石流,防止泥石流堆积掩埋线路。3.在泥石流流通区进行拦截,防止泥石流大量冲向线路,防止水害扩大。4.在泥石流形成区拦截地表水,减小泥石流旁蚀下切的动力作用,使沟床及沟坡保持稳定。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
