收藏 分销(赏)

无砂混凝土施工方案XX.doc

上传人:w****g 文档编号:1849010 上传时间:2024-05-10 格式:DOC 页数:8 大小:30.50KB
下载 相关 举报
无砂混凝土施工方案XX.doc_第1页
第1页 / 共8页
无砂混凝土施工方案XX.doc_第2页
第2页 / 共8页
无砂混凝土施工方案XX.doc_第3页
第3页 / 共8页
无砂混凝土施工方案XX.doc_第4页
第4页 / 共8页
无砂混凝土施工方案XX.doc_第5页
第5页 / 共8页
点击查看更多>>
资源描述

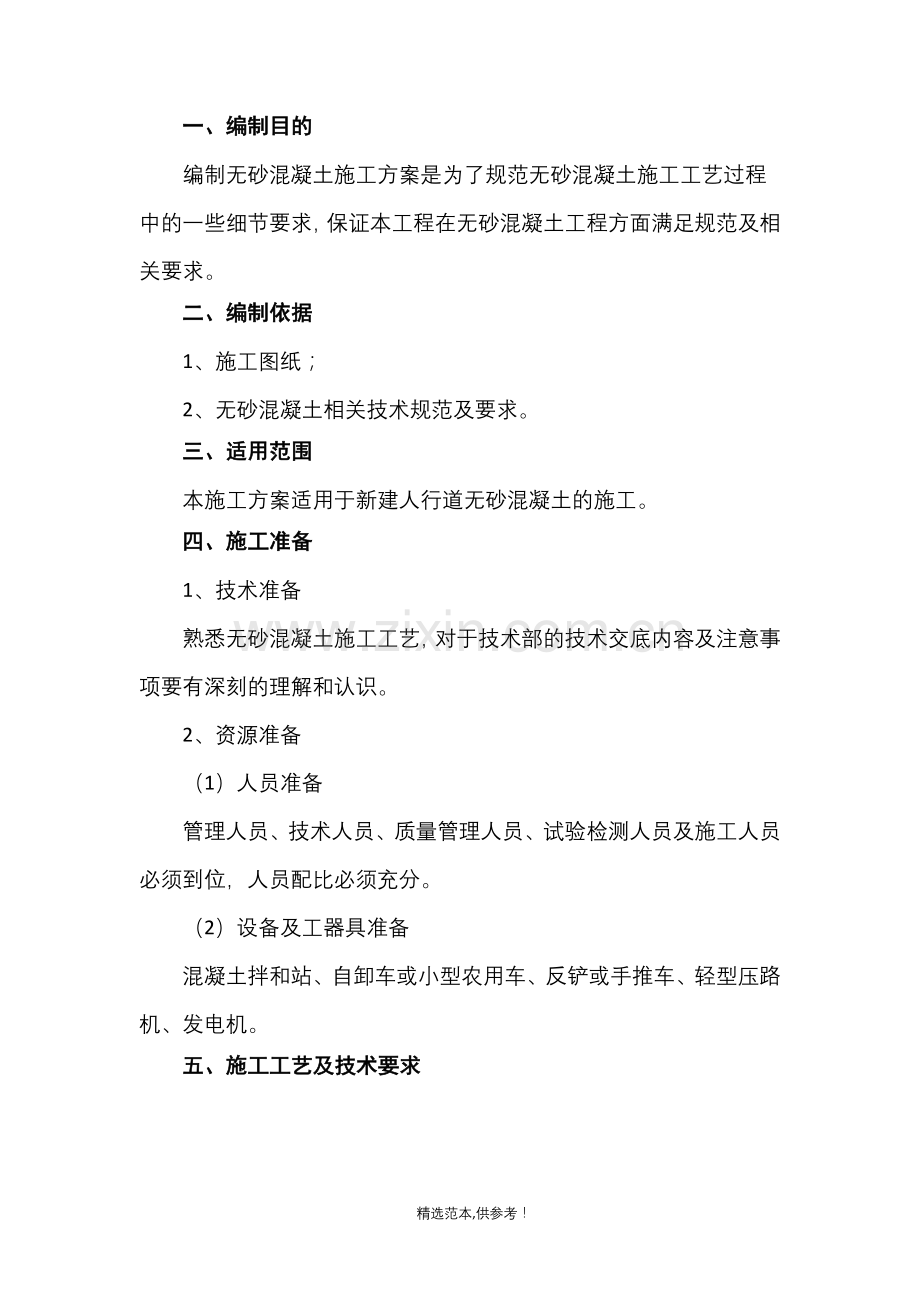

1、一、编制目的编制无砂混凝土施工方案是为了规范无砂混凝土施工工艺过程中的一些细节要求,保证本工程在无砂混凝土工程方面满足规范及相关要求。二、编制依据1、施工图纸;2、无砂混凝土相关技术规范及要求。三、适用范围本施工方案适用于新建人行道无砂混凝土的施工。四、施工准备1、技术准备熟悉无砂混凝土施工工艺,对于技术部的技术交底内容及注意事项要有深刻的理解和认识。2、资源准备(1)人员准备管理人员、技术人员、质量管理人员、试验检测人员及施工人员必须到位,人员配比必须充分。(2)设备及工器具准备混凝土拌和站、自卸车或小型农用车、反铲或手推车、轻型压路机、发电机。五、施工工艺及技术要求1、施工工艺测量放样基面

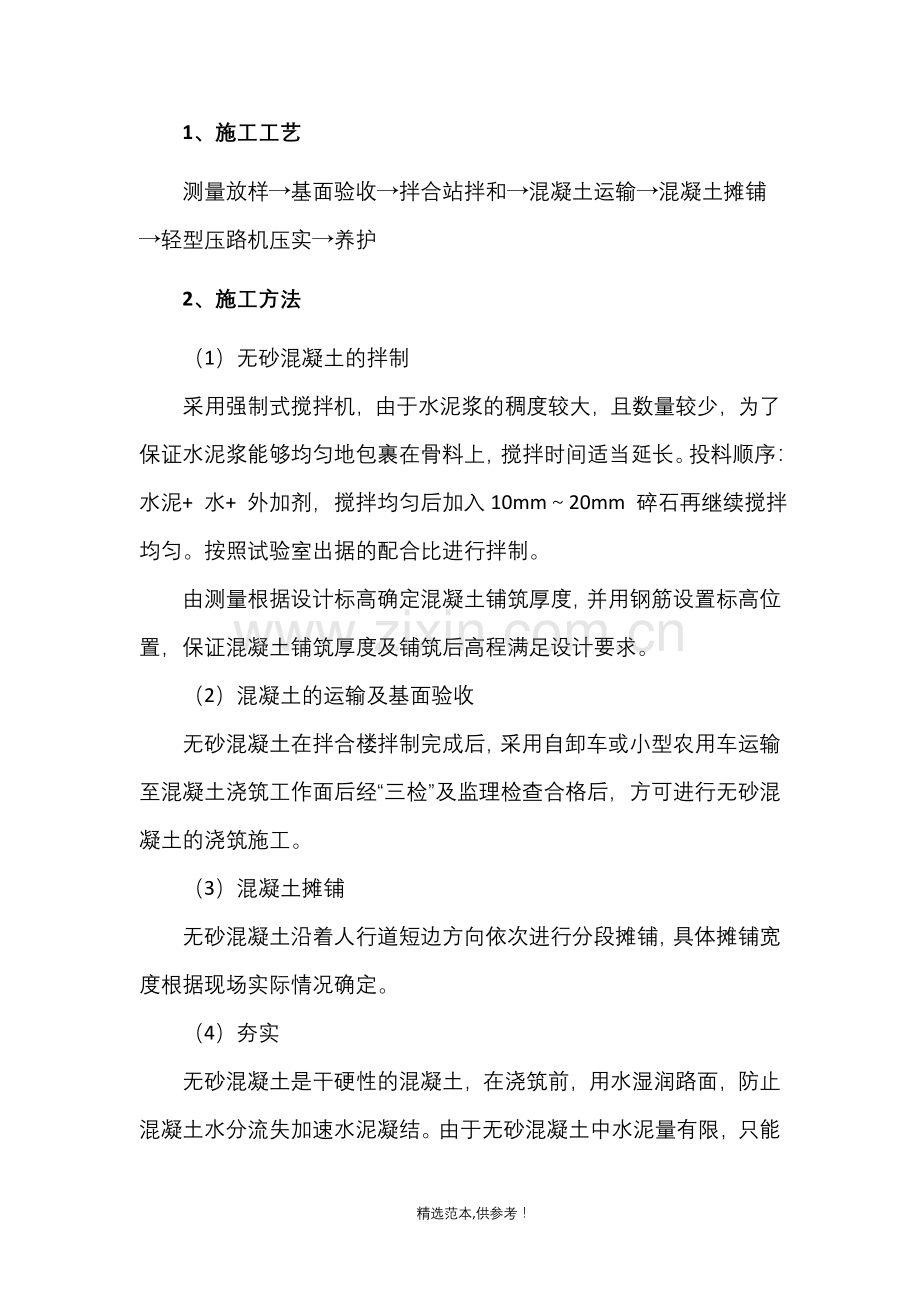

2、验收拌合站拌和混凝土运输混凝土摊铺轻型压路机压实养护2、施工方法(1)无砂混凝土的拌制采用强制式搅拌机,由于水泥浆的稠度较大,且数量较少,为了保证水泥浆能够均匀地包裹在骨料上,搅拌时间适当延长。投料顺序:水泥+ 水+ 外加剂,搅拌均匀后加入10mm20mm 碎石再继续搅拌均匀。按照试验室出据的配合比进行拌制。由测量根据设计标高确定混凝土铺筑厚度,并用钢筋设置标高位置,保证混凝土铺筑厚度及铺筑后高程满足设计要求。(2)混凝土的运输及基面验收无砂混凝土在拌合楼拌制完成后,采用自卸车或小型农用车运输至混凝土浇筑工作面后经“三检”及监理检查合格后,方可进行无砂混凝土的浇筑施工。(3)混凝土摊铺无砂混凝

3、土沿着人行道短边方向依次进行分段摊铺,具体摊铺宽度根据现场实际情况确定。(4)夯实无砂混凝土是干硬性的混凝土,在浇筑前,用水湿润路面,防止混凝土水分流失加速水泥凝结。由于无砂混凝土中水泥量有限,只能包裹骨料颗粒,因此,在浇筑时不得采用强烈振捣或夯实,否则将会使水泥浆沉积,破坏混凝土结构均匀性,并在底部形成不透水层。浇筑后用轻型压路机压实压平拌合物。(5)养护无砂透水混凝土由于存在大量孔隙,易失水,干燥很快,所以早期养护非常重要。浇筑后用塑料簿膜覆盖表面,并开始洒水养护。无砂混凝土浇筑完成后由于内部充满连通大孔,自由水份易随自由流动的空气散发,影响水泥浆的进一步水化,因此养护期间表面必须不断补充

4、水份。无砂混凝土养护时间不得少于7天。六、无砂混凝土质量控制考虑到工程所在地的气候特征及砂石骨料的特性,为保证混凝土施工的质量,严格按质量管理体系的要求加强质量控制,落实质量三级检查制度。1、混凝土拌合质量保证措施(1)拌合站必须严格按照试验室开据的混凝土配合比进行拌制;(2)混凝土允许运输的时间,应根据水泥的凝结时间及现场气候情况考虑控制,严格控制在30 min以内;(3)严格按照试验室提供的混凝土配合比控制用水量,无砂混凝土不具流动性,不宜用坍落度及稠度表达混合料的施工性能,在现场对混合料的质量进行控制时,须采用目测法测定泥浆含量。适宜的无砂混凝土混合料,其表面具有金属光泽且水泥浆均匀地包

5、裹粗骨料颗粒,用手触摸有枯稠感,且没有水泥浆下淌现象。2、浇筑质量控制(1)标高控制浇筑前测量在现场放出混凝土标高控制位置,带混凝土浇筑至标高位置时,严格控制摊铺厚度,多余的混凝土移至未达标高部位,严禁超浇,当发现有局部不平处,可用人工补料或进行修整。(2)密实度控制混凝土采用反铲或手推车进行入仓,每次铺层厚度不大于300mm,采用轻型压路机进行夯实,相对密实度应不小于75%。无砂混凝土浇筑至标高位置后,夯实后严禁施工人员对成型的混凝土面扰动。(3)混凝土养护无砂混凝土空隙多、失水快,必须及时洒水养护,养护不少于7d 。七、安全文明施工(一)安全保证措施1、施工人员进入现场,项目部进行安全教育

6、,组织学习各项安全管理规定。2、对各种进场人员,经常进行安全教育,宣讲现场安全常识和规章制度,并对各班组进行安全书面交底。3、现场设置一定数量的安全标语和各项安全管理规定。4、施工过程,每个分部分项工程、每道工序的每个环节都必须严格贯彻执行各项安全管理规定,实行安全岗位责任制。5、切实抓好四不放过,即麻痹思想不放过,事故苗子不放过,安全漏洞不放过,违章作业不放过,定期进行安全措施落实执行情况的 检查,一经发现事故隐患,及时加以纠正和制止,杜绝事故发生。6、施工人员进入施工现场,必须准确严格使用个人劳动保护用品,不戴安全帽不准上班,严禁酒后上班,特殊工种严禁无证上岗。7、各种机械设备装好接地接零

7、保护及防护设施(防护罩等),定人定期检查,非专职人员不得随意开机和使用,开机使用时一定要集中精力,停止使用时配电箱加锁并切断电源。8、现场施工临时用电,必须由工地专职电工持证上岗安装,配电线路架空及埋地敷设,不得私拉乱接。配电箱按规范做保护接零和接地。9、夜间施工作业,现场必须配备足够的照明光源,以保证夜间作业的施工安全。(二)文明施工保证措施1、施工现场废弃砼必须及时清理干净,做到工完料清。2、混凝土运输每次出场前应清洗下料斗、车轮,车辆出场前应清扫车厢。3、在大门出入口定时派专人对路面进行清扫,以保证不污染道路,同时派专人对施工道路进行清扫,维护现场的清洁卫生。八工程安全应急措施(一)应急

8、人员组织1、由各班组抽调精干人员组成抢修队,下设工程抢修组、救援组、物资组和外协组,由各班组长带队,接受安全领导小组的指挥。(二)应急措施1、发生事故后,工地安全领导小组组长负责现场勘查,召集队伍、调动资源、下达任务;2、工地安全领导小组副组长负责制定抢修方案,解决抢修过程中的技术问题,向组长提出资源计划,受组长的指挥;3、工程抢修组职责:小组长:负责组织人员,把重要物资及时、有序地疏散到安全区,对危险区域进行隔离,组织实施工程抢险方案,受组长的指挥。成员:把重要物资及时、有序地疏散到安全区,对危险区域进行隔离,负责实施工程抢险工作,受本组组长的指挥。4、救护组职责:小组长:负责组织对受伤人员

9、的救护,受副组长的指挥。成员:负责对受伤人员的救护,及时送医院,受本组小组长的指挥。5、物资组职责:小组长:负责组织抢修机具、材料的调配,受组长的指挥。成员:负责抢修机具、材料的调配,受本组小组长的指挥。6、外协组职责:小组长:负责组织联系社会的救助,协调外援的抢修工作,受副组长的指挥。成员:负责联系社会的救助,协调外援的抢修工作,受本组小组长的指挥。(三)生产安全事故及环境紧急情况的应急准备及响应措施1、检修电器、使用电动机械、工具等发生的触电事故的应急措施1)有人触电时,抢救者首先要立刻断开近处电源,如触电距开关较远,用电工绝缘钳或干燥木柄铁锹、斧子等切断电线断开电源,或用绝缘物如木板、木

10、棍等不导电材料拉开触电者或者挑开电线,使之脱离电源,切忌直接用手或金属材料及潮湿物件直接去拉电线和触电的人,以防止解救的人再次触电。2)触电人脱离电源后,如果触电人神志清醒,但有些心慌、四肢麻木、全身无力;或触电者再触电过程中曾一度昏迷,但已清醒过来,应使触电人安静休息,不要走动,严密观察,必要时送医院诊治。3) 触电人已失去知觉,但心脏还在跳动,还有呼吸,应使触电人在空气清新的地方舒适安静的平躺,解开妨碍呼吸的衣扣、腰带,若天气寒冷要注意保持体温,并迅速请医生(或打120)到现场诊治。4)如果触电人已失去知觉、呼吸停止,但心脏还在跳动,尽快把他仰面放平进行人工呼吸。5) 如果触电人呼吸和心脏

11、跳动完全停止,应立即进行人工呼吸和心脏胸外按压急救。2、机械伤害的应急措施1) 发生断手(足)、断指(趾)的严重情况时,现场要对伤口包扎止血、止痛、进行半握拳状的功能固定。将断手(足)、断指(趾)用消毒和清洁的敷料包好,切忌将断指(趾)浸入酒精等消毒液中,以防细胞变质。然后将包好的断手(足)、断指(趾)放在无泄露的塑料袋内,扎紧袋口,在袋周围放些冰块,或用冰棍代替(切忌将断手(足)、断指(趾)直接放入冰水中浸泡),速随伤者送医院抢救。2)发生头皮撕裂伤时,必须及时对伤者进行抢救,采取止痛和其他对症措施;用生理盐水冲洗有伤部位涂红汞后用消毒大纱布块、消毒棉花紧紧包扎,压迫止血;同时打120或者送医院进行治疗。【本文档内容可以自由复制内容或自由编辑修改内容期待你的好评和关注,我们将会做得更好】精选范本,供参考!

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
