收藏 分销(赏)

冬、雨季专项施工方案.doc

上传人:天**** 文档编号:1837464 上传时间:2024-05-09 格式:DOC 页数:29 大小:280KB
下载 相关 举报
冬、雨季专项施工方案.doc_第1页
第1页 / 共29页
冬、雨季专项施工方案.doc_第2页
第2页 / 共29页
冬、雨季专项施工方案.doc_第3页
第3页 / 共29页
冬、雨季专项施工方案.doc_第4页
第4页 / 共29页
冬、雨季专项施工方案.doc_第5页
第5页 / 共29页
点击查看更多>>
资源描述

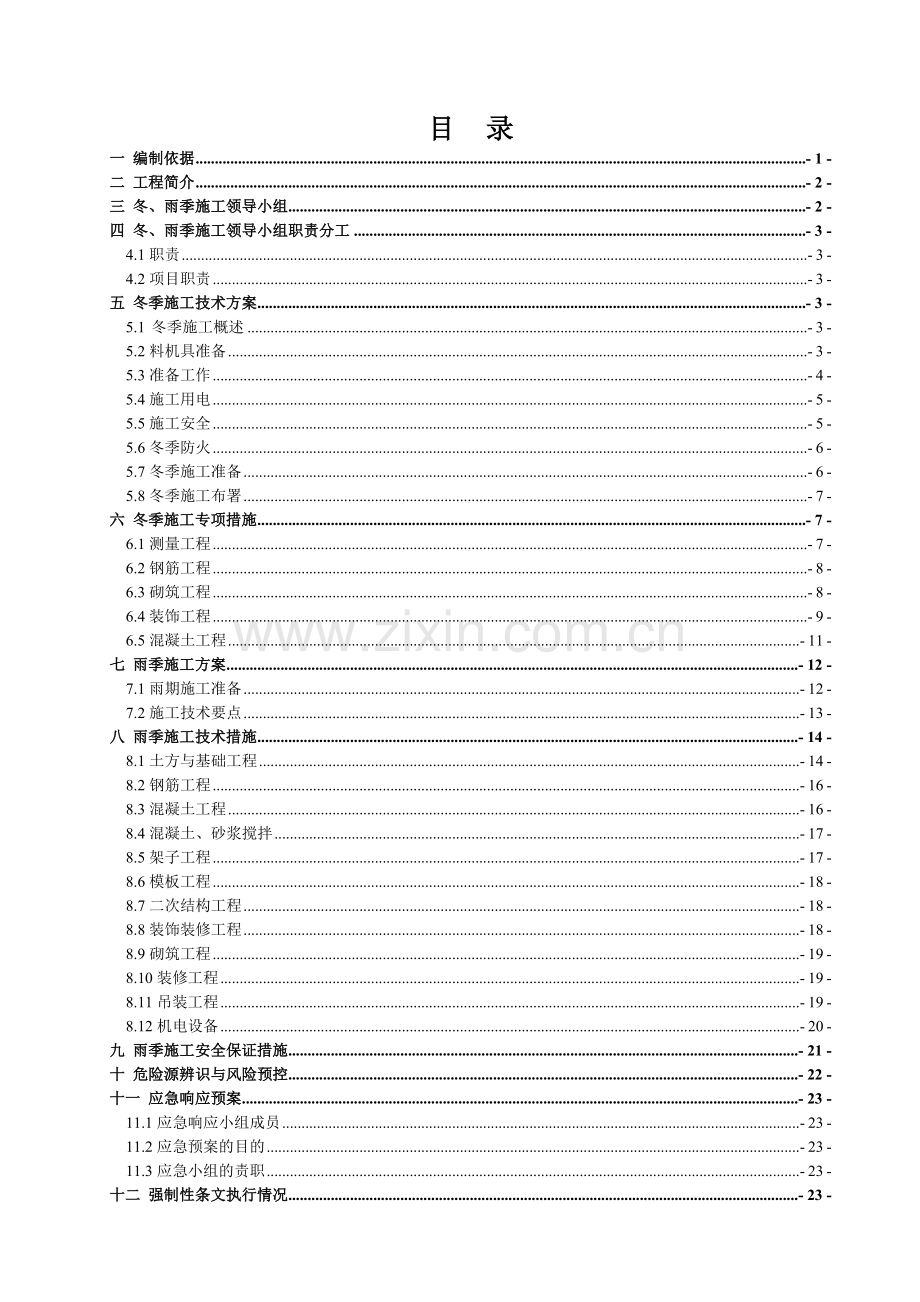

1、目 录 一 编制依据- 1 -二 工程简介- 2 -三 冬、雨季施工领导小组- 2 -四 冬、雨季施工领导小组职责分工- 3 -4.1职责- 3 -4.2项目职责- 3 -五 冬季施工技术方案- 3 -5.1 冬季施工概述- 3 -5.2料机具准备- 3 -5.3准备工作- 4 -5.4施工用电- 5 -5.5施工安全- 5 -5.6冬季防火- 6 -5.7冬季施工准备- 6 -5.8冬季施工布署- 7 -六 冬季施工专项措施- 7 -6.1测量工程- 7 -6.2钢筋工程- 8 -6.3砌筑工程- 8 -6.4装饰工程- 9 -6.5混凝土工程- 11 -七 雨季施工方案- 12 -7.1雨

2、期施工准备- 12 -7.2施工技术要点- 13 -八 雨季施工技术措施- 14 -8.1土方与基础工程- 14 -8.2钢筋工程- 16 -8.3混凝土工程- 16 -8.4混凝土、砂浆搅拌- 17 -8.5架子工程- 17 -8.6模板工程- 18 -8.7二次结构工程- 18 -8.8装饰装修工程- 18 -8.9砌筑工程- 19 -8.10装修工程- 19 -8.11吊装工程- 19 -8.12机电设备- 20 -九 雨季施工安全保证措施- 21 -十 危险源辨识与风险预控- 22 -十一 应急响应预案- 23 -11.1应急响应小组成员- 23 -11.2应急预案的目的- 23 -1

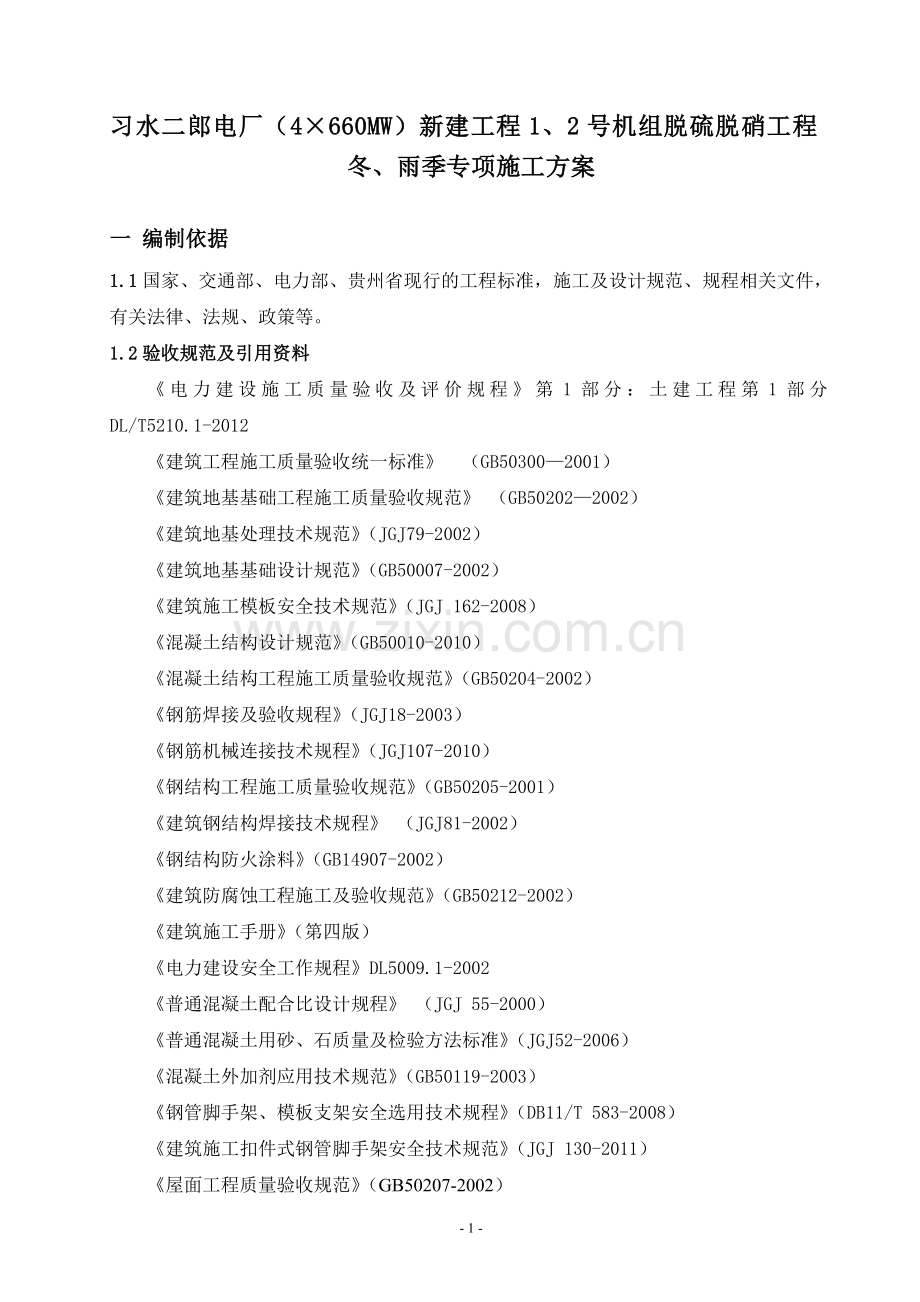

3、1.3应急小组的责职- 23 -十二 强制性条文执行情况- 23 -习水二郎电厂(4660MW)新建工程1、2号机组脱硫脱硝工程冬、雨季专项施工方案一 编制依据1.1国家、交通部、电力部、贵州省现行的工程标准,施工及设计规范、规程相关文件,有关法律、法规、政策等。1.2验收规范及引用资料电力建设施工质量验收及评价规程第1部分:土建工程第1部分DL/T5210.1-2012 建筑工程施工质量验收统一标准 (GB503002001)建筑地基基础工程施工质量验收规范 (GB502022002)建筑地基处理技术规范(JGJ79-2002)建筑地基基础设计规范(GB50007-2002)建筑施工模板安全

4、技术规范(JGJ 162-2008)混凝土结构设计规范(GB50010-2010)混凝土结构工程施工质量验收规范(GB50204-2002)钢筋焊接及验收规程(JGJ18-2003)钢筋机械连接技术规程(JGJ107-2010)钢结构工程施工质量验收规范(GB50205-2001)建筑钢结构焊接技术规程 (JGJ81-2002)钢结构防火涂料(GB14907-2002)建筑防腐蚀工程施工及验收规范(GB50212-2002)建筑施工手册(第四版)电力建设安全工作规程DL5009.1-2002普通混凝土配合比设计规程 (JGJ 55-2000)普通混凝土用砂、石质量及检验方法标准(JGJ52-2

5、006)混凝土外加剂应用技术规范(GB50119-2003)钢管脚手架、模板支架安全选用技术规程(DB11/T 583-2008)建筑施工扣件式钢管脚手架安全技术规范(JGJ 130-2011)屋面工程质量验收规范(GB50207-2002)屋面工程技术规范(GB50345-2004)建筑地面工程施工质量验收规范(GB50209-2010)建筑装饰装修工程质量验收规范(GB50210-2001)建筑给水排水及采暖工程施工质量验收规范(GB50242-2002)通风与空调工程施工质量验收规范(GB50243-2002)建筑电气工程施工质量验收规范(GB50303-2002)国家建筑标准设计图集(

6、11G101-1、11G101-3)电力建设工程施工技术管理导则1.3国家强制性条文中华人民共和国工程建设标准强制性条文-房屋建筑部分2011年版中华人民共和国工程建设标准强制性条文-电力工程部分2011年版二 工程简介本方案是为习水二郎电厂(4660MW)新建工程1、2号机组脱硫脱硝工程冬、雨季施工而编制。习水二郎电厂(4660MW)新建工程1、2号机组脱硫脱硝工程位于贵州省习水县二郎乡,距离习水县40公里。由中电投远达环保工程有限公司以EPC模式承接的总承包工程,作为该工程的总承包商,对习水二郎电厂(4660MW)新建工程1、2号机组脱硫脱硝工程建筑施工工程进行招标,土建部分由中铁十九局集

7、团第一工程有限公司负责施工。包含卸料间、制浆及电控间、石膏脱水及废水处理间、检修间、分析仪小房、循环泵框架、净烟道支架、氧化风机房、SCR控制房、尿素厂房、制氨厂房、设备基础、支架、沟道及坑、给排水系统、照明系统、采暖通风系统等。按照二级网络进度计划要求,脱硫脱硝工程完工日期为2015年06月份,涉及到雨季、冬季作业施工。三 冬、雨季施工领导小组组 长:张永忠(项目经理) 联系电话:13808363190副组长:孟和平(常务经理) 联系电话:13635419486 刘 强(总工) 联系电话:13635415755成 员:杨 洋(主管) 联系电话:18583006606王 洋(专工) 联系电话:

8、15070405398潘明华(安全) 联系电话:18523304271廖明川(资料) 联系电话:13983166717许栗瑞(计经) 联系电话:15902388578孙彦辉(物质) 联系电话:15902334456李 伟(施工队长) 联系电话:18723879188四 冬、雨季施工领导小组职责分工4.1职责1)常务经理负责各片区的雨期施工组织工作,主持雨期施工生产会;2)总工负责领导雨期施工技术措施的编制并审批。3)技术科在总工领导下负责编制雨期施工技术措施大纲,协助总工审核项目雨期施工技术措施,并进行详细指导;协助生产经理组织协调好雨期施工,并跟踪检查质量、安全。4)物资部负责提供雨期施工所

9、需的材料和机具设备。4.2项目职责1)项目经理负责全面工作,对雨期施工所需的人、财、物等进行统筹安排。2)常务经理负责生产等各项工作,及时派人对生产、生活的临时设施进行维修,确保雨期安全度过。3)常务经理负责生产的各项工作。4)项目总工程师负责施工生产技术的各项工作。5)生产组负责搜集气象信息,为雨期顺利施工做好第一手准备。6)技术组负责制定详细的雨期施工措施。7)物资组负责编制材料计划、采购雨季所需的各种材料。8)质安组负责检查、监督措施的落实、执行情况。五 冬季施工技术方案5.1 冬季施工概述根据国家建筑工程冬期施工规程规定,凡室外日平均气温连续5天稳定低于5即进入冬期施工。当室外日平均气

10、温连续5天高于5时解除冬期施工。习水县属亚热带湿润季风气候,四季分明。夏季,高温多伏旱;秋季,温度下降快,多绵雨;冬季,多低温阴雨;春季,气温回升不稳定,多夜雨;多阴雨、少日照、湿度大;局地小气候明显;气候的垂直差异十分显著。为确保本工程的质量和安全目标,针对施工的特点,特编制此方案以指导冬、雨季的施工。5.2料机具准备冬期施工料机具准备计划表序号名 称单位数量备 注l保温岩棉管m1000临建水管2阻燃保温草帘1200混凝土、回填土覆盖、挡风3塑料布1200覆盖混凝土、覆盖钢筋4聚苯板(50厚)200竖向模板保温5冷暖空调台20办公室取暖6电加热器台60工人宿舍取暖7锯末m32水管出口保温8编

11、织布500挡风9携式电子测温仪个2测温5.3准备工作成立冬季施工领导小组,落实具体责任人,明确责任。从技术、质量、安全、材料、机械设备、文明施工等方面为冬季施工的顺利进行提供有力的保障。入冬前针对所涉及到的分部分项工程编制好冬季施工方案,制定行之有效的冬季施工管理措施和技术措施,确保冬季施工期间的工程质量。进入冬季施工前,组织技术业务培训,学习有关规定,明确职责。方案及措施确定后组织有关人员学习,并向各施工班组进行交底。、掌握气象资料,与气象部门定时联系,定时记录天气预报,随时通报,以便工地做好工作安排和采取预防措施,尤其防止恶劣气候突然袭击对我方施工造成的影响。、根据工程需求做好冬季施工用的

12、各种物质、器具的采购计划,提前组织冬季施工所用材料及机械备件的进场(如防寒服、防滑鞋,遮风挡雨雪用帆布蓬,防滑草垫,吊装防风用缆风绳,焊前加温、焊后保温用烤枪、保温岩棉等。),为冬季施工的顺利展开提供物质上的保障。(具体内容、数量见附表)、在进入冬季施工阶段,为确保按期、顺利、安全地进行吊装工作,安全防护措施要合理、有效,工具房、操作平台、吊篮及防护设施等的积雪应及时清理。、在进入冬季施工阶段,为确保按期、顺利、安全地进行吊装工作,采取确实有效的冬季防滑等一系列的措施:材料:所有松散的材料都要绑扎并锚固或者转移到安全的区域;堆放在安装好的梁上的材料或已铺好的屋面板应当绑在钢架上面;在地面上成堆

13、叠放的构件应全面检查防止坠落,必要时要固定到钢架上面。油布要在顶上压上重物并将端部绑扎牢固;设备:所有的电弧设备都要充分锚固,电缆要分开,必要时移到安全的地方;所有的工作平台,起重设备,缆绳和临时结构都要牢固地系好;行走吊车的吊臂应按生产厂家的指示停在合适的位置,使之可以自由转动。所有的吊具和钢丝都要从吊钩上取下;放下夹轨器,并拉上地锚;电器:所有的电气设备都要完全防水,关上总电源;检查:安全监督员应彻底检查整个建筑,确保所有的预防措施都已完成。在吊装构件时先清除构件索具表面的积雪(冰),在索具与构件之间要加薄橡皮垫或麻布垫,以防吊装时滑脱。高空作业必须清除构件表面积雪,穿防滑鞋,系安全带,才

14、能进行高空作业,跳板等一定要绑扎牢固。吊装在冬季一般气候条件下是可以施工的,但应注意保证作业面的安全,设置必要的临时紧固措施。(如缆风绳、紧固卡)在有风的时候吊装时,应在构件上栓有不少于二根的缆风绳以稳定构件。雨雪天时,当风力达到或超过4m/s时严禁进行吊装施工。高空作业必须清除构件表面积雪,穿防滑鞋,系安全带,才能进行高空作业,跳板等一定要绑扎牢固。5.4施工用电、现场施工用电执行一机、一闸、一漏电保护的“三级”保护措施。其电箱设门、设锁、编号、注明责任人。、机械设备必须执行工作接地和重复接地的保护措施。、电箱内所配置的电闸、漏电、熔丝荷载必须与设备额定电流相等。不使用偏大或偏小额定电流的电

15、熔丝,严禁使用金属丝代替电熔丝。、所有电缆、用电设备的拆除、现场照明均由专业电工担任,值班电工要经常检查、维护用电线路及机具,认真执行JGJ4688标准,保持良好状态,保证用电安全万无一失。5.5施工安全、坚持用好安全“三件宝”,所有进入现场人员必须戴安全帽,高空作业人员必须系好安全带,穿软底防滑绝缘鞋。、爬梯、吊篮、平台、吊物钢管等,应设计得轻巧、牢靠、实用,制作焊接牢固,检查合格,并按规定正确使用。、外架上做好防滑措施,扫除霜冻,以保证施工人员的安全。上面禁止搁置材料。、外架走道板材质要符合规定,铺设牢靠,铺钉防滑条或者用铁丝绑牢,不得出现翘头。电焊作业台搭设力求平稳、安全、周围设防护栏杆

16、,、所有设备、机具,必须放置在指定的地点,要有防护棚。、所有安全设施由专业班按规定统一设置,并经有关部门验收,其它人不能随便拆卸。因工作需要必须拆卸时,要经过有关人员允许。事后要及时恢复,安全员要认真检查。、各种施工机械应编挂操作规程和操作人员岗位责任制,专机专人使用保管,机操人员必须持证上岗,机械设备按使用规程使用。、重点把好高空作业安全关,高空作业人员须体检合格。严禁酒后作业,带伤、带病作业。工作期间,严禁喝酒、打闹。小型工具、焊条头子、高强螺栓尾部等放在专用工具袋内。使用工具时,要握持牢固。手持工具也应系安全挂绳,避免直线垂直交叉作业。、统一高空、地面通迅,联络一律用对讲机,严禁在高空和

17、地面互相直接喊话。、起重指挥要果断,指令要简单、明确。按“十不吊”操作规程认真执行。、参加业主、监理等单位组织的安全监督检查活动,服从有关安全生产规定,团结一致把工地的安全工作搞好。5.6冬季防火、所有易燃易爆物品存放处及有易燃物存在的施工处均应有相应的灭火装备,以确保安全。、氧气、乙炔气、应设单一库房,分隔存放在安全处,并按规定正确使用,设置足够数量的灭火器材。、电焊、气割时,先观察周围环境有无易燃物后再进行工作,并用火花接取器接取火花,配备灭火器材设看火人,严防火灾发生。、各种气瓶要有防震胶圈,回火装置及防曝晒措施,并要有明显标志。、确保整个工程施工现场为无烟工程。5.7冬季施工准备施工用

18、水本地区冬季气温较低,临时用水能否正常供应将是冬季施工能否进行的重要保障。根据现场条件,所有外管道都进行保温。 施工用电施工用电由专人管理并进行日常维护,严禁私拉乱接现象。所有分包用电由总包指定接口,临时增加接口必须通过总包同意,并且由专业电工接线。分包用电必须达到三级配电,两级保护。施工道路考虑到恶劣的天气条件,为了防止大雪封路,保证施工道路畅通,现场配备两台30铲车和自卸汽车,随时进行道路积雪的清运工作。施工材料的储备召开各分包队伍协调会,提前制定详细的材料进场计划,在冬施前将大宗材料运至现场指定位置。5.8冬季施工布署冬施前认真查看现场总平面布置图、临水平面布置图(临时排水沟、临水管线等

19、)、临电平面布置图及相关资料,了解各类临时地下地上管线、管沟平面位置及标高,找出要保温的地上管线及要保温的管沟等,并按施工方案保温。成立由项目经理、副经理、技术、质量、安全负责人及分包单位主要负责人参加的领导小组,该领导小组指挥协调季节性施工工作,冬季施工期间的质量、进度、安全文明生产负责。冬施前认真组织有关人员分析冬施生产计划,根据冬施各专项施工项目和施工内容编制详细切实可行的冬期专项措施,所需材料要在冬施前准备好。做好施工人员的冬施培训工作,组织相关人员全面检查施工现场的过冬准备工作,包括临时设施、机械设备及保温等项工作。大型机械要做好冬期施工所需油料的储备和工程机械润滑油的更换补充以及其

20、它检修保养工作,以便在冬施期间运转正常。冬施中要加强天气预报工作,防止寒流突然袭击,合理安排每日的工作,同时加强防寒、保温、防火、防煤气中毒等项工作。现场施工用水管道、消防水管接口要进行保温。通道、马道等要采取防滑措施,及时清扫通道、马道、爬梯上的霜冻、冰块及积雪,防止人员滑倒出现意外事故。冬期风大,物件要作相应固定,防止被风刮倒或吹落伤人,机械设备按操作规程要求,5级风以上应停止工作。六 冬季施工专项措施6.1测量工程冬季气温低,为减少气温对施工测量精度的影响,应采取必要措施:及时注意天气变化,提前采取应急措施;冬季气温低,作业前30分钟,先将仪器置于外界露天中,使仪器温度与外界气温趋于一致

21、,减少测量误差;作业前测定外界温度,钢尺量距时进行温差改正;冬季多风,三级以上风力不利于仪器施工测量,三级以下风力作业时随时观察仪器水准气泡的变化。6.2钢筋工程钢筋堆放时,钢筋下面采用砖垄垫高300mm,以防钢筋锈蚀和污染,钢筋堆放时表面覆盖一层塑料布防止雨雪浸蚀,若遇下雪天气,应及时将积雪清理干净;钢筋在运输和加工过程中应防止碰撞和刻痕等;焊接时要注意防风,选择好的天气进行焊接,雨天、雪天不得在现场施焊,如必须施焊时,应采取有效遮蔽措施;在环境温度低于-5的条件下进行钢筋电弧焊时,采用多层控温施焊工艺,与常温焊接相比,宜增大焊接电流,减低焊接速度。既要防止焊后冷却速度过快,也要防止接头过热

22、;焊后未冷却的接头应避免碰到冰雪;钢筋堆放场地一定要保持整洁,钢筋应摆放在240300(宽高)砖垄上,避免被雨水浸泡、被污泥污染,在下雨之前一定要将钢筋覆盖保护。钢筋要集中统一堆放,禁止乱扔乱堆,钢筋堆放场地一定要设置在地势比较高的位置,而且排水设施齐备。(8)准备大量雨具,在大雨来临之前进行全封闭覆盖,避免被雨淋湿生锈。(9)钢筋加工区一定搭设钢筋棚,闪光对焊一定在钢筋棚中进行,对刚焊出的钢筋更是禁止浸水及被雨淋,大雨大雾天气禁止闪光对焊。(10)在钢筋绑扎时,下雨天一般不影响钢筋质量,但工人上下班、搬运钢筋时一定注意避免将污泥带到钢筋网片上,如果钢筋被污染,一般采取用水冲洗、钢丝刷刷除的方

23、法。6.3砌筑工程冬期施工优先选用外加剂法(必须符合市建委所规定批准使用的品种和生产厂家)。(1)砂浆保温冬期施工时不得忽视掺外加剂砂浆的保温。砂浆保温可减少热损失,同时延长砂浆冻结时间,促进水泥水化,提高早期强度。运送砂浆的车子应有保温措施。使用时应从灰槽的边缘往中间撮灰。a冬期施工使用的砂浆温度,不应低于+5。b冬期施工砖浇水有困难,可增加砂浆的稠度来解决砖含水率不足而影响砌筑质量等不利因素,但砂浆最大稠度不应超过130mmc施工过程中应将各种材料集中堆放,并用草帘等覆盖保温、砌好的墙体也应用草帘覆盖。d砌筑砂浆宜选用水泥石灰混合砂浆,不宜用水泥砂浆。为确保铺灰均匀,并与砌块粘结良好,砂浆

24、稠度宜为5060mm。e.掺外加剂砂浆砌筑的质量要求:掺外加剂砂浆的配制,要按当时的气温条件,砌体的部位,严格控制外加剂的掺加量。溶液的配制应设专人负责,用比重计随时测定溶液的浓度。当发现有变异时,要及时查找原因,直到调整达到要求后方可使用。砂浆的出机温度不宜超过35,使用时最低温度不应低于5。C;不准用任意增加微末剂掺量的方法来改善砂浆的和易性。砂浆配置、计量要准确,应以重量比为主。对水泥、各种外加剂掺量的计量误差控制在2以内;砂、石灰膏及外掺粉煤灰等掺合料时,掺量计量误差控制在5以内。(2)冬期施工砂浆试块的留置,除应按常温规定要求外,尚应增留不少于两组与砌体同条件养护的试块,分别用于检验

25、各龄期强度和转入常温28天的砂浆强度。6.4装饰工程粗装修的施工方法采用“封闭+冷作法”施工,精装修的施工方法采用“封闭+采暖法”施工。(1) 一般要求a装饰装修的施工方案应向劳务层、作业班组作技术交底。b装饰装修工程施工的环境温度不应低于5。C,当环境温度低于5时,抹灰、垫层等湿作业施工采用“封闭+冷作法施工,所掺加的外加剂为建委指定产品且不含氯盐。c冬期应根据未来的天气预报合理安排施工工序,雪天或五级以上大风天气不得进行。(2) 主要施工方法、适用范围及条件(见下表)施工方法、适用范围及条件表施工方法主要适用范围施工适用条件粘贴墙面、顶棚、地面、细部应在355温度内施工涂刷、喷涂、滚涂墙面

26、、顶棚、地面、细部应在355温度内施工裱糊墙面应在35oC5温度内施工镶嵌、嵌缝墙面、细部应在355温度内施工,特殊嵌缝材料应控制空气相对湿度吊挂墙面、顶棚、细部混合式墙面、顶棚、地面、细部参照以上适用条件(3) 施工注意事项a. 垫层施工冬期施工时,环境温度不得低于+5。小于、等于C10的混凝土,在受冻前混凝土的抗压强度不得低于50Nmm2施工。b地砖地面室内操作温度不得低于+5。砂子不得有冻块,锦砖面层不得有结冰现象。养护阶段表面必须覆盖。c室内抹灰采用封闭冷作法施工,要求防冻剂不掺氯盐,采用市建委指定的合格产品,进场时加强复试并按规定见证取样,经设计允许并报监理审批后方准使用。门窗及洞口

27、应封闭严密室内抹灰的养护温度不应低于5oC。抹灰基层表面当有雨、雪、霜时,可采用与抹灰砂浆同浓度的防冻剂溶液冲刷,并清除表面的尘土。施工分层抹灰时,底层不得受冻。抹灰砂浆在硬化初期应采取防止受冻的保温措施。为了提高砂浆温度,采用电锅炉加热水,水的温度不得超过80,水泥不得与80的水直接接触,以防水泥假凝。当气温较低时,除加热水外还可加热砂,砂子温度不得超过40。砂子加热可用电锅炉接蒸汽管进行蒸汽加热。水泥放入暖屋内(由电锅炉接管采暖)。手工抹灰时砂浆温度小低于+1O。C,喷涂抹灰时砂浆温度不低于+8。d油漆工程油漆工程采用“封闭+采暖法施工,热源采用暖风机等使室温保持均衡,不得突然变化。室内相

28、对湿度不大于80,以防产生凝结水。木门窗及细木制品的表面施涂涂料,宜集中在采暖的室内进行,然后现场安装。木料制品含水率不得大于12。刷油质涂料时,环境温度不宜低于+1O。C。刷水质涂料时不宜低于+3,并应按产品说明书的温度控制。冬季气温低,涂料会发粘不易涂刷,涂刷后漆膜又往往产生各种疵病。如涂刷后漆膜不易干燥,漆的流动度增加而产生流坠现象。漆膜受冻后会长期不干,以至遭受污染使表面粗糙。冬期木材底层上的涂料、腻子不易干燥,内部存有水分,第二年春天气温转暖,内部水气蒸发,造成返工。腻子、水质涂料应保存在采暖房屋内。为了使油漆易干燥,冬期施工时油漆需加催干剂。油漆应搅拌均匀,加盖,调配量恰好够一日使

29、用的量。油漆在低温下易于稠化,应适当加热,但不得直接在火源上加热(如火炉、电炉),应放在热水器中用水间接加热,以防着火。腻子在制配时可在加入的水中掺四分之一的酒精,调腻子的水用热水。油漆工程冬期施工应选择晴天干燥无风(最好在下午)天气施工。禁止用热风吹油漆面,以免漆面上凝结水珠。油漆层应干燥,湿度不超过5,不得有冰霜。受冻的木材如湿度不大于15时,则应先涂干性油并刮腻子。 油漆工程冬期施工时,气温不能有剧烈的变化,施工完毕后至少保养两昼夜以上,直至油膜和涂层干透为止。e饰面砖工程饰面砖施工采用“封闭+采暖法”施工,热源采用暖风机使室内温度满足作业要求。 砂浆的使用温度不得低于5,砂浆硬化前,应

30、采取防冻措施。镶贴砂浆硬化初期不得受冻。釉面砖在冬期施工时宜在2盐水中浸泡2h,并在晾干后使用。f室内贴壁纸施工地点的温度不应低于5,预有大风、雨雪时应停止施工。6.5混凝土工程本工程的混凝土全部采用自拌混凝土,冬施期间采取综合蓄热法养护。6.5.1 原材料要求加大对所用搅拌站的管理力度,及时沟通,要求其所用水泥、水、外加剂、骨料等原材料符合设计、规范要求,所用防冻剂必须根据初冬、严冬不同阶段选用不同品种的外加剂(必须符合市建委所规定批准使用的品种和生产厂家);(1) 混凝土搅拌用水要求工程冬季混凝土原材料优先采用加热水方法,混凝土施工必须保证10以上的入模温度,要求搅拌站设立满足工程需要的锅

31、炉加热水。 (2) 砂石骨料的要求冬季砂石骨料不能露天放置,搭设暖棚,砂石骨料放在暖棚内,防止砂石骨料遭受雨雪受冻结块。搅拌要求商品混凝土搅拌时,要求商品混凝土厂家严格遵照“混凝土搅拌工艺标准”;气温低于-5时,可采用热水拌合混凝土:水温高于65时,热水应先与骨料拌合,再加入水泥;严格控制防冻剂的掺量;搅拌时间比常温时延长50;保证出机温度不低于10,并经过验算确认;防冻剂与其他品种外加剂共同使用时,应先行试验,满足要求时方可使用。6.5.2 混凝土的运输(1) 保证预拌混凝土在运输中,不得有表层冻结、混凝土离析、水泥砂浆流失、坍落度损失等现象。保证混凝土的入模温度不得低于10。严禁使用有冻结

32、现象的混凝土。罐车必须装上保温套,接料前用热水湿润后倒净余水,以减少混凝土的热损失。(2) 选择离施工现场较近的搅拌站,尽量缩短运距。6.5.3 混凝土的浇筑(1) 本工程混凝土采用固定混凝土输送泵浇筑时,混凝土输送泵搭设保温棚,露天泵管均用棉被包裹;(2) 在施工缝处接着浇筑混凝土时,应先剔除接缝处的水泥薄膜和松动石子,然后再浇筑混凝土。(3) 入模温度的控制:本工程工期紧,冬季较为寒冷,要求冬季混凝土的入模温度达到5以上。(4) 混凝土分层浇筑时,已浇筑层的混凝土温度在未被上一层混凝土覆盖前不低于15。(5) 混凝土浇筑时其升温速度不得超过5/h,可通过测温查出。(6) 混凝土浇筑尽量安排

33、在一天中温度较高时施工。6.5.4 混凝土的养护采用综合蓄热法养护:掺少量防冻剂与蓄热保温相结合。对于混凝土养护,应采取控温措施。混凝土浇筑及二次抹面压实后应立即覆盖保温,先在混凝土表面覆盖一层塑料薄膜,然后再覆盖两层草垫子。并根据内外温差及时调整保温层厚度。七 雨季施工方案根据本项目施工进度计划,主体结构工程和砌筑工程正在雨季。为此雨季施工应作为季节施工的重点。应在现场布置好排水沟,规划雨水分流区,保证场内不积水。安排专人收听市气象台的天气预报,作好气象预报的记录工作,发现有暴雨天气时,及时向项目防汛领导小组汇报,项目领导亲自到现场值班,并组织各施工队安排专人值班,按照雨季施工技术措施进行防

34、汛的准备工作,并且检查各项准备工作的落实情况。派人经常检查地面排水系统,如有堵塞,及时进行处理。遇上八级以上大风时,全部施工人员提前撤离施工现场,对施工现场内的临建等要先作好加固措施。7.1雨期施工准备7.1.1准备工作成立成立防台、防汛、防雷、防暑应急领导小组,落实具体责任人,明确责任。从技术、质量、安全、材料、机械设备、文明施工等方面为冬季施工的顺利进行提供有力的保障。入夏前针对所涉及到的分部分项工程编制好防台、防汛、防雷、防暑应急施工方案,制定行之有效的夏季施工管理措施和技术措施,确保夏季施工期间的工程安全、质量。进入夏季施工前,组织技术业务培训,学习有关规定,明确职责。方案及措施确定后

35、组织有关人员学习,并向各施工班组进行交底。、掌握气象资料,与气象部门定时联系,定时记录天气预报,随时通报,以便工地做好工作安排和采取预防措施,尤其防止恶劣气候突然袭击对我方施工造成的影响。根据以上雨期施工项目,本工程雨期施工部署重点为:a.做好现场雨水排放,将地面及场内雨水有组织及时排入指定排放口;b.做好原材料的储放,防止受潮、生锈现象发生;c.做好遮挡及覆盖,防止雨水冲刷;d.合理安排工序、做好成品保护防止交叉污染;e.做好机械检修及防雷接地确保安全。7.1.2资源准备进入雨期施工前,项目部将根据施工方案要求,准备完成雨季施工用的各项防汛、覆盖材料等。本工程雨期施工准备的材料详见下表:雨期

36、施工材料准备表序号名称单位数量1塑料布平米120002抽水软管米8003潜水泵台124金属瓦楞铁平米4005手电筒、应急灯个根据需要6雨衣、雨鞋套根据需要7绝缘手套套508砂袋袋4007.2施工技术要点7.2.1雨季降水趋势及雨季施工期限根据历年汛期趋势(68月份)降水期主要集中在7月中旬至8月份,期间一般有数次暴雨,局部地区可能出现洪涝,施工时,应与当地气象部门密切联系,注意收听当地天气预报。7.2.2雨季施工原则 雨季施工任务繁重,为确保工程质量,搞好安全生产,保证各项计划指标任务的完成,必须从思想上、组织上、措施上、物资上尽早做好充分准备,做到思想落实、组织落实、措施落实、物资落实、汛期

37、施工做到有备无患,雨季施工总的原则是“做好排水、挡水、防水工作”,总的要求是,室内工程雨季不影响施工,室外工程小雨不间断施工,大雨期间暂停施工,大雨过后即可施工,暴雨过后不影响施工。7.2.3雨季施工主要分项工程(1)土方与基础工程;(2)混凝土工程;(3)钢筋工程;(4)混凝土、砂浆搅拌;(5)架子工程;(6) 模板工程;(7)砌筑工程;(8)装修工程;(9)机电设备;(10)临建工程及其它。八 雨季施工技术措施8.1土方与基础工程在基坑的转角处(垫层范围外)砌筑净尺寸500mm500mm500mm的集水坑,内侧抹灰,基底操作面向集水坑方向设2的流水坡度,操作面严禁堆放材料、杂物影响排水通畅

38、。下雨时配备水泵进行集水坑排水(其中配两台作为备用),并将水排到地面上的排水沟中,基坑中的积水排入集水坑,再用水泵抽到地上排水沟内。(1)雨季进行上方与基础工程时,要根据施工方案进行技术质量措施和安全技术措施,土方开挖前备好水泵。(2)雨季施工,人工或机械挖土时,必须严格按规定放坡,坡度应比平常施工时适当放缓,多备塑料布覆盖,必要时采取边坡喷砼保护。地基验槽时,基坑及边坡一起检验,基坑上口3m范围内不得有堆放物和弃土,基坑(槽)挖完后及时组织施工砼垫层,基坑周围设排水沟和集水井,随时保证排水畅通。(3)施工道路距基坑口不得小于10m。(4)坑内施工随时注意边坡的稳定情况,发现裂缝和塌方及时组织

39、撤离,采取加固措施并确认后,方可继续施工。(5)基坑开挖时,在基坑四周设集水坑或排水沟,防止地面水灌入基坑。受水浸基坑施工垫层前应将稀泥除净方可进行施工。(6)混凝土基础施工时考虑随时准备遮盖挡雨和排出积水,防止雨水浸泡、冲刷影响质量。8.1.1护壁施工 雨季旋工过程中,要正确使用护壁、不能做为水平和垂直运输的通道。在土方回填完之前要经常性的进行养护,避免出现渗漏。1)护壁压顶及护壁脚部排水措施(1)护壁压顶必须实施喷锚硬化,封闭压项与护壁的接口,排水坡向明确,防止地表水渗入边坡而胀裂护壁喷浆层,要保证压顶表面无积水。(2)护壁脚部设置通畅的排水明沟,保证护壁脚部无积水,防止压顶护壁脚部因水浸

40、泡而变形失稳,引起边坡破坏。2)护壁监控在基坑回填前的施工阶段,派专人监控护壁的安全情况,主要是监测以下方面:(1)护壁压顶的砼是否有裂缝或凹陷情况;(2)护晕喷浆体是否有变形或裂缝和位移现象;(3)护壁脚部是否有积水和位移。观测应每天定时巡视,并做好记录,有险情应立即报告主管工长和技术员,并停止护壁下的施工作业,立即通知监理、建设单位到场处理,直剑危险排除后再继续作业,若压顶外的排水沟破坏或堵塞,应立即修复和疏通,护壁脚部的积水应即时疏浚。8.1.2土方开挖(1)在拟开挖的基坑、基槽四周应做挡水坎或筑土堤挡水,以防止地面水流入坑、槽内;场地容易积水而又无法自然排水的低洼处,应予填平,以免积水

41、而影响施工。(2)雨季开挖基坑土方时,为保证基坑边坡的稳定,距基坑1m或者按设计规定范围内不得堆放土方或其它重物,并注意随时观察边坡的稳定情况,当发现问题应立即采取措施,以确保施工安全。(3)雨期施工时,应密切注意天气预报,开挖工作面不宜过大,应逐段或分层、逐片的分期施工。(4)基坑开挖至底部时,需预留150mm厚土层,开挖完后应立即进行钎探、验槽,再浇筑垫层前随打随清,防止雨水泡槽。(5)雨季开挖基坑、基槽土方时,因土的含水量大,容易出现滑坡或塌方现象,故应适当加大边坡的坡度或护坡的安全度。(6)基坑、基槽底面的开挖宽度,除应满足设计尺寸外,还应考虑排水沟的位置和操作面的宽度,因雨季施工难度

42、较大,故操作面的宽度宜适当增加。8.1.3回填土工程(1)基础施工完后,应及早排出积水,清除淤积泥砂,尽快回填土。(2)基坑回填土应连续进行,尽快完成。施工中注意雨情,雨前应及时夯完已填土层,并做成一定坡势,以利排除雨水。(3)雨期土方回填施工应严格控制回填土的含水率,及时取样试验,将回填土的含水量控制在设计要求范围内,如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;必要时应事先对土源加以覆盖,避免出现橡皮土。(4)当回填土被雨水浸泡或出现“橡皮土”时,应挖出晾晒后重新回填。8.2钢筋工程(1) 钢筋根据工程进度适量进场,钢筋原材存放不得过多,现场的原材料应做到先进场的先使用,后进场的后使

43、用,避免存放时间过长而使钢筋锈蚀严重,锈蚀和污染的钢筋须清理后方可使用,进入现场的钢筋原材及成品钢筋要分规格堆放整齐,并垫离地面200mm以上,遇雨时,用塑料布临时加以遮盖;预埋铁件要入库保存或放入室内,避免锈蚀和污染。(2) 雷雨天气严禁进行焊接工作,若遇特殊情况施焊时,必须有必要的防雨措施。(3) 对已绑扎好的竖向钢筋,必须用斜撑固定,以防被大风吹倾。(4) 绑扎完成的钢筋如遇雨天,雨后钢筋视情况进行除锈除污,不得把锈蚀及粘上污泥的钢筋用于工程中。(5) 后浇带钢筋应刷素水泥浆,避免钢筋长期暴露在潮湿空气中锈蚀。(6)对加工好的钢筋要用塑料布覆盖,防止雨水对钢筋产生锈蚀,堆放钢筋用木方支垫

44、,堆放地势高于周围地面,防止积水浸泡和泥土污染钢筋。(7)进现场的钢筋要堆码整齐,下雨时盖塑料布进行保护。加工钢筋尽量利用无雨天气施工。8.3混凝土工程本工程主体结构混凝土全部采用商品混凝土,雨期混凝土施工时,要准确掌握天气预报,混凝土浇筑尽量避开雨天,如遇雨时应采取如下措施:(1) 墙、项板混凝土浇筑中遇到大雨时,将已浇筑的混凝土振捣密实并根据规范要求在合适位置及时留置施工缝后立即停止浇筑,并用塑料布覆盖,并将塑料布与钢筋绑扎牢固,防止被风吹走。顶板混凝土浇筑中如遇小雨时及时振捣抹压和覆盖,保证水泥浆不流失、表面不返砂。(2) 雨后对临时施工缝加强处理,将流浆、薄弱处剔除,将梁、板、墙中的污

45、物、积水清理干净经过验收后方可继续浇筑混凝土。(3) 本工程采用自拌混凝土,为把好混凝土质量关,雨季施工期间,要求混凝土搅拌站根据砂、石的实际含水率及时调整混凝土的用水量,保证混凝土的质量。混凝土开仓前由试验人员去搅拌站检查其砂、石堆料场,水泥仓库,检查砂、石的含泥量,水泥的防雨情况。严禁将含泥量超标的砂、石和失效的水泥用于本工程中。8.4混凝土、砂浆搅拌8.4.1水泥应入库存放,库内地面应砌筑高于室外地面300mm的砖地垄墙,在墙上铺脚手板,铺垫油毡,防止水泥受潮。水泥库四周要进行有效维护,并挖好排水沟,防止雨水流入库内。8.4.2砂石堆场要有良好的排水措施,防止下雨时泥土流入砂场内。8.4.3砂浆搅拌应集中,搅拌站应搭设防雨棚,运送砂浆的车辆要作防雨盖以防雨水进入砂浆内。8.5架子工程8.5.1雨季施工期间,应特别注意架子的搭设质量和安全要求,应经常进行检查,发现问题及时整改。8.5.2搭设架子的地面要求夯实,并注意排水,立杆下端应垫通长厚木板,架子应设扫地杆、斜撑、剪刀撑,并与建筑物拉结牢固。8.5.3上人马道的坡度要适当,钉好防滑条,防滑条间距不大于300mm,并定期派人清扫马道上的积泥。8.5.4雨后高空作业人员应穿胶底鞋,注意防滑。8.5.5雨季施工期间对架子工程应安排专人巡查维修,特

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      联系我们       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号  |  icp.png浙ICP备2021020529号-1 浙B2-2024(办理中)

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
