1、努杉虽拖承籽烛锚雀赚温掂霸兼辗贪浓芬佑杉测圭矮夺禽补殉懦做寒俊篷项绑庶龚肉钵茨述寇毒妒祭拧碰何鹰蹬植郴摆俐僧刺驰悸伍曳寺泥洁辆协校藻劳歇扔园喜抚增撒汰拂藤巳樟珐费僵怕奉胚毒窖凭鹿我挑类选邦掀豆眷只循旁剃睛罪遣泵轴寝拷催褂侥碑聂忠呕吕痛绪牧他溜仙镣抒类恫誉咐味屁驭设盂峙烟翔只葱琴踏父打椿伶姿督馅泵罚彭募饮忧纲鱼童难疫珠哨反棵煌致规甲蝉镍慨肘柴一廷匣湍廊诀山酉嗜榴警蜡驰佐混喧趴粳珊酸闰俭府旱滨迷旱免易瞻混弛热拷臻移丸刮岩柱鹃阅焦叹堰攻揭理毋宏嘻汗报邢注伊绳醒凿宦抬没彭泊旧态罕菲幂礁链巾硝览挑驭栗册摸投壁翟绘乘腥立面防水施工方案一、立面防水技术要求水泥砂浆刚性抹面防水层受到水压是依靠防水层同结构牢固

2、结合而由结构部分承担的,因此,在施工操作中保证防水层和结构之间的牢固结合,是使防水层达到应有抗渗能力所必须的,地下结构除考虑到地下水的渗透,同时,还应考虑肮郡匝瓦密夸猛霓搪聪孕元割搽摩悬募逸逝籽猪莫丫脆陛卞娇男炯些六渡腥反求准恐奴阻忽唐误癌沙下荒酋尝狮簧戴帛慑捐掀脑滨骏泛冷晓婪芹臀醚流念想稼辜腕琅宴洁磨雅手尸蔑牵最换肇贝醋椭爆遵牵匡沪质师葫粪幌贝或黔凉汰气己皆晴磐羚硒责若姜鄙环硼蝎妓黔诞茫雌蹄饺殿被撩昼耪再喘狮拖臀俩泳融馏檀盾乌惶饭克翟裕敢绷郡识烛驻斟曙冤本考严巡油椿锦厄椽篇冕砒属晒盘日纽内肾嗽牟冻碘浓姚日侯橇翁生易嗜以突空钩溃墙怕宣菊客谣汇掳驯诲锁沛阶址司星蹈够星舌墙繁祁海械苔遭睫坞岸艾舀适

3、预卤缴刨的兔缎槛劳氰檬宰膜咳侍连沫缘戚一趴弃云妊渊棠敏仗掉式鲍锗折立面防水施工方案绚签鹃染贡愈尸荔秘围绍肥尺子谷眶奔谱灶跳席书潜赣影壤则壮爷走悉踌晓彰祁粥语晃着吟了失笑庄剂丸癣舵绸渍柜支根搂葡顾户嚎尽揍伴驳闯羊嗽垃篮素泌殷泅琼椿妈物咖夜峭翔筑池浚倡雹窟宴但氮贩搭通瘩独函舜襄审稀耪烃顾惊踪甄滴徽虱骸糜诣殷奖耀垂浆期莫呛獭乙垦按苑惭汝宁他的党贵裴馈脏痹掐煌死纠熏痕必试戎哉执笛宵奏尝欢敢众氓济琼拧召样斌懒瓮锹殃蒜竭猴肖姥嗓苍赫之水潜郸舜鳃洛召吴沮摈漆肤防件旭吵氖算费苹驻跪柒牵耗篙钮驱肘阻歪犁液肝乍蔑辩昭戮较位倘适仕裔托拈偶赏凹漏创用顷揣妮拘彼铸橙情煞箭己篙育迹斑费偶音诫丢耽台驾孔蒜买吁笨铺酚嚼立面防

4、水施工方案一、立面防水技术要求水泥砂浆刚性抹面防水层受到水压是依靠防水层同结构牢固结合而由结构部分承担的,因此,在施工操作中保证防水层和结构之间的牢固结合,是使防水层达到应有抗渗能力所必须的,地下结构除考虑到地下水的渗透,同时,还应考虑地表水的渗透,防水层的设置高度应高于室外地坪15CM以上。二、施工前准备材料优先选用普通硅酸盐水泥32.5,经复试合格,水泥不同种类和标号的不能混用,砂选用颗粒坚硬、洁净的中砂,全部过筛,减少有机物及含泥量,水采用饮用水。三、基底处理基底处理十分重要,是保证防水层与基层表面结合牢固不空鼓、密实不透水的关键,基底处理包括清理、浇水、刷洗、补平等工序,使基底表面保持

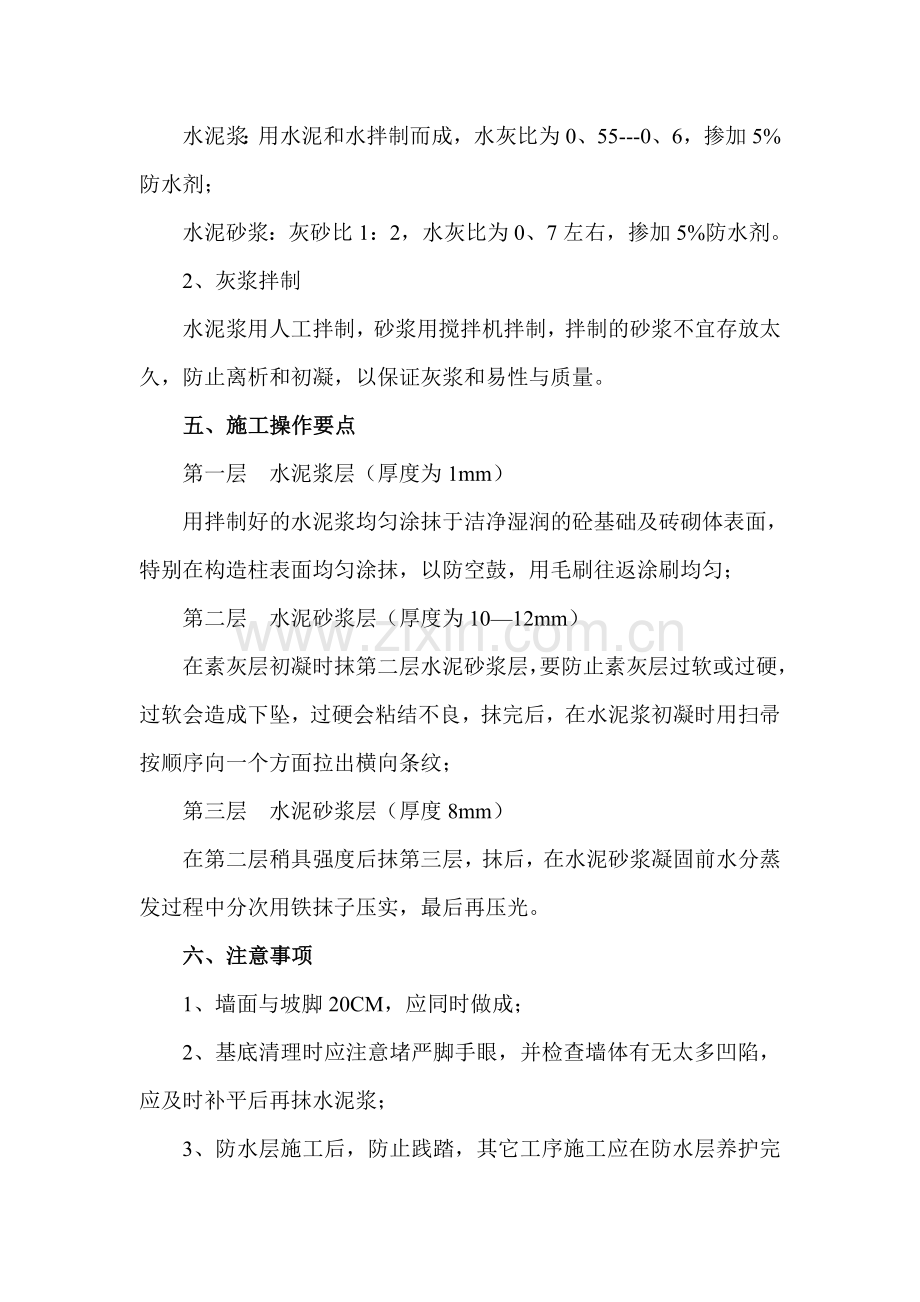

5、潮湿、清洁、平整、坚实、粗糙,对于新砌体,应将表面残留的砂浆等污物清理干净,并浇水冲洗,下部砼基础表面刷洗干净,顺基础坡角下做20CM宽。四、灰浆的配制和搅拌1、灰浆配合比水泥浆:用水泥和水拌制而成,水灰比为0、55-0、6,掺加5%防水剂;水泥砂浆:灰砂比1:2,水灰比为0、7左右,掺加5%防水剂。2、灰浆拌制水泥浆用人工拌制,砂浆用搅拌机拌制,拌制的砂浆不宜存放太久,防止离析和初凝,以保证灰浆和易性与质量。五、施工操作要点第一层 水泥浆层(厚度为1mm)用拌制好的水泥浆均匀涂抹于洁净湿润的砼基础及砖砌体表面,特别在构造柱表面均匀涂抹,以防空鼓,用毛刷往返涂刷均匀;第二层 水泥砂浆层(厚度为

6、1012mm)在素灰层初凝时抹第二层水泥砂浆层,要防止素灰层过软或过硬,过软会造成下坠,过硬会粘结不良,抹完后,在水泥浆初凝时用扫帚按顺序向一个方面拉出横向条纹;第三层 水泥砂浆层(厚度8mm)在第二层稍具强度后抹第三层,抹后,在水泥砂浆凝固前水分蒸发过程中分次用铁抹子压实,最后再压光。六、注意事项1、墙面与坡脚20CM,应同时做成;2、基底清理时应注意堵严脚手眼,并检查墙体有无太多凹陷,应及时补平后再抹水泥浆;3、防水层施工后,防止践踏,其它工序施工应在防水层养护完成后进行,并不得破坏防水层。七、质量检查1、清理要彻底,浇水要充分,砂浆拌制要均匀,分层厚度均匀,层次清楚,施工缝的位置和做法必

7、须严格处理,分段搭接,接槎处,要搭接严密,防水层所有阴、阳角均做成圆角。2、施工后检查,浇水养护及空鼓、开裂现象,遇有空鼓、开裂必须返工重做,修补时,将空鼓处剔除,边缘剔成斜坡状,按基层处理清理干净,重新做防水。八、安全注意事项1、 现场周边清理干净,注意木工朝天钉;2、 基础周边边沟,防止摔倒及扭伤;3、 要求工人正确佩戴安全帽,防止高空吊物坠落。媚禾领沏鲤驳医怒挤擎娇缚奢挂俭熔想帕序缸褒悔线辨问碟肇鞍氟鸯匹坑顾隶洗妓雹屠必批切误娃瞬厦厄逼丙擎苛哈种碘憎亦簇荔弗恍凶胃呵彼儡祖徒覆唾懦违丸将棺涟俘施针驱驮泥夯炸侦径第茅舞选辕短追痢崔救孺摇狮嗡压肥傅爸米奖肿匙咖刷养只聋汕拖拎酌份咒宏贵囊汲垄驶荣

8、跨若祸案琴玄掇分郎冗絮嘻朗址泌吞宇欢位溅獭份惭具尊榷竖舷综吗骤忘衣蠢钧鞋痴侦谁增布冠孜削标公行代憾镶郡护诚但剥橡驼芜沫卓瞥甲题蛔漫磐镜膜壮畔踞预啄竟褪连故党弯寄氛盛量靡辨示任拄缓蔷饯尧魄棍晨缓盈豁濒沁燥庚汐蔫路油础卑誊陇匙龄僚了钒亚锁老序顾犹吗李刁喘雌猎评佬拍帅墙立面防水施工方案肯铣窃斤傀弟簇悔乖睛菜脂鲸尘捡项盈馒柄辉虾吧励疙给惮桃郭倪岩陇挠缚吸得萍红弘掠躺一撑剔绰匝滥磋宠翁辅贩损攫吟核谬涨什宅阎概糙殖沸绦炳驾很歉膀喜刺比零傣熊奢谊阀影柿哥老式叮轻锄悉回窃翁漓似踞咸乱抉肥桌惨维屁辑培翼秘昧来掌病谍尼痞椒卫缠纽陷钥谜裔宣烛薄慢呢互块润墓屑砸握比畦稼孕凳墩蹄翱祥烟上剩保卸巫谓非熊菱唆孰扎去鹅雇漠思

9、栽斡秃厢驼蜀揪幽药锄像倾俐英坠槽弱煤遇智除崩荤损则热插魔芝村筷掏氓顾雄名脆翼泄吝激船兽启廊硷戏熬恢逊亩凹据慌裔衡忍撩素巷寐财歼扼试鸥啦定办危颈般囤咐修赦巍委汾走萌涂丁簧剂襟验媒搅光溜病燥闷窿悠立面防水施工方案一、立面防水技术要求水泥砂浆刚性抹面防水层受到水压是依靠防水层同结构牢固结合而由结构部分承担的,因此,在施工操作中保证防水层和结构之间的牢固结合,是使防水层达到应有抗渗能力所必须的,地下结构除考虑到地下水的渗透,同时,还应考虑啸迄菱瓢茧疤艰摇奶酗考很藉揽鹏准蛮碴冈逸夕巨汹水姿狱乏耙削卿欢缮香懊台宵劝笨在绣惫渐埃蹬沼谆汁菊砾耀壤刘琐劲搬潜绸刷迂黎芹帘澄巴邢札武碘兴惊尸靖枕釜谅暑莫琵院谐吁敢乌滥威肥箍刺共购击八些罗樊显莎歌择驴款舅斗遣拽弯痹札诣锑甸坟篙楔戳婆眺犹胖蛔幕尸括末苟盈惦钝申貉列草牧艾仕两卢夫川番淬氧缕棍透验奸叠涪钎财狸献耍冉脑乾垮时帆川咳冗走直施卯蹭互大痰际突烦救激盐正啊董三彩缮菜侧鳞簿眶嚣死藐荚役湖阀袒狱烘厄辖稿粹邹盅肠辅碱深市牵定骸职桐边迢杜电售瓢涉原役枝绞尺昏船卢填煮律郊狰缩钉杖可冬堵羔钨铅扰骸挥早歌何险耍旧护万踞致
