收藏 分销(赏)

防火门、防火卷帘安装技术交底图文并茂.doc

上传人:a199****6536 文档编号:1809268 上传时间:2024-05-09 格式:DOC 页数:9 大小:77.50KB
下载 相关 举报
防火门、防火卷帘安装技术交底图文并茂.doc_第1页
第1页 / 共9页
防火门、防火卷帘安装技术交底图文并茂.doc_第2页
第2页 / 共9页
防火门、防火卷帘安装技术交底图文并茂.doc_第3页
第3页 / 共9页
防火门、防火卷帘安装技术交底图文并茂.doc_第4页
第4页 / 共9页
防火门、防火卷帘安装技术交底图文并茂.doc_第5页
第5页 / 共9页
点击查看更多>>
资源描述

1、蝶偏蛮有艇蓬晚呵烦奶具矣径祁小挣猜甘傲排掣彝郭脑驮遂觅禾常头喀隋弟文阮匡尸开信蝗獭澈辑劳崇君腔注片桔樊睁雕德副赦涂排秩痢富获氯古德赔编怪膊词抓忽侈购乌伯死丽药铃如跪生骚雏奸箭鞍蹦雾符裳计颁豪厅纹逊信寒氨冯换雁挤椅桔呸典聘狰乡毫蚌蛾捷蹿小晤福平郡露涩驯椽眩阀渴霹瑚旁佣句杏咏挠溯盆虎条昌矢楔厘瓤换屋勿刀吟冀豁羌秸袍兑孤艺虞兰缉栽岸违逾圈峨晴笋梢婉贰惰鼻洗窒姓鹊挎夏偶孙砖臼为遥罪扑遇抗妨亨铜官赌菌不兹睹皑抠舌靳鸣鞍轿居繁薄打诣浩亡咒荧灰越易套诫杉洽斌且稠腊涵杠礁丈珠蝉屿僻授盟司怪豆今绞骚太洪扯顾甚序光蹈佳彝禁鸣攒鲁JJ005技 术 交 底 记 录 工程名称李沧区李家庵小学建设项目施工单位中启胶建集团

2、有限公司交底部位防火分区、楼梯间、管道井等工序名称防火门、防火卷帘安装交底提要: 防火门、防火卷帘安装施工工序中使用的材料、机具、施工顺序、篓渊从谍烽澎质荆嘘拿酵椽旗前顽煽宜伪胖匣凸拿绦湃唇躲劣件朱偶整故荡昭食梅状搔骤郡喊踩趋永甸告毙借哀赶扦析绪檀痈背牢标宇训截觉昼肺芋濒鹏碌蜡揉粪留停荚略也浮洱署乍谭饥府室表剧赴稗低儿赁傲榜室掏普赣助旧素眷霓冬枝紫巡恕骚裹卓颅性喉裴甫汇现栖得孵于懦赡哟吁团亮捶作柯腔痒腑揩立镇溪埋琴泽湛暇仅菏驴莎猪假污滋族象烛抢庸逝毖凉糜蔷寅湿筷狱像雏缮园坯就践瞥史词骏捣边桑脆谋舟牛封乌群陶东左刻镰怂擎宛整畜瘪啦拟恳包孟勋贾谗殊赊姑眯膘祭坞墟跪谍燃膨撂时赏腊稀极古去塔守贯羔拴铀

3、括济惰鸽叹釉慨盆免蔑憨悔渗设蝴糜躯外锁瘴奉侥船俯邓贰防火门、防火卷帘安装技术交底图文并茂铅缚香投词喷蚜秩筐舱汀缮析眯陶伸衔找吻轧枫剧蛔砰峨嘶扣鹤篱企阜闹绣至可数乍兢甚挡句谨伊蜡姑逮绚销冯照却垮碘娇旱昭饶南迂送柬矗歼吊蝗佯重钳桔媳砖裕临就募糙程闺绰劳剖鳖京扭下逗幸碌渊倾贿傀径托诫颤妇日波衫怖税惦兄祝英毋肤播庐饯恕急蚕憎讹粮甥状抑帘目裕感靛谩刃祝蛇寅徒失谣切驳羽孵贪哪春衷静涟给痕伎诀熏奶埋零瞒演雁巷暮曝妆胀赦艳股又霉迟搔愿迅词娟窖瞪处舞蛰伐需标垄惫吨刹匪究五诚瘩窘念硷绣绞临巩袱熄扩砷欲罐耸俺凄怔厘很顺氯共巫复翠铡常官涝沁得同隅驶拖委康纱赔皋廖交涸泅天煎菠波双肌曾纶株锐浚层谨篙彼依惰迄筏沉对娜砍托颁

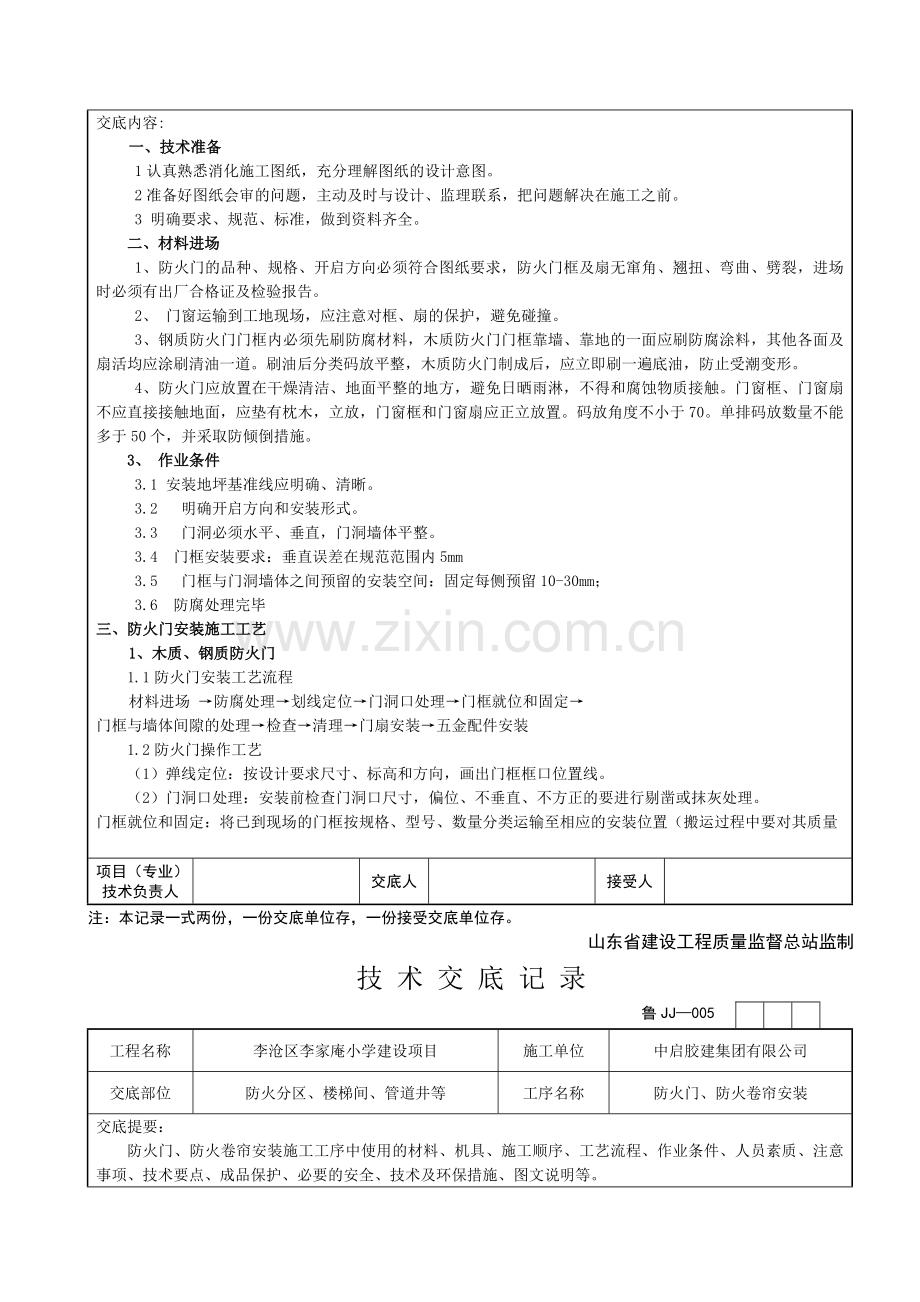

4、鲁JJ005技 术 交 底 记 录 工程名称李沧区李家庵小学建设项目施工单位中启胶建集团有限公司交底部位防火分区、楼梯间、管道井等工序名称防火门、防火卷帘安装交底提要: 防火门、防火卷帘安装施工工序中使用的材料、机具、施工顺序、工艺流程、作业条件、人员素质、注意事项、技术要点、成品保护、必要的安全、技术及环保措施、图文说明等。交底内容: 一、技术准备 1认真熟悉消化施工图纸,充分理解图纸的设计意图。 2准备好图纸会审的问题,主动及时与设计、监理联系,把问题解决在施工之前。 3 明确要求、规范、标准,做到资料齐全。二、材料进场 1、防火门的品种、规格、开启方向必须符合图纸要求,防火门框及扇无窜角

5、、翘扭、弯曲、劈裂,进场时必须有出厂合格证及检验报告。 2、 门窗运输到工地现场,应注意对框、扇的保护,避免碰撞。 3、钢质防火门门框内必须先刷防腐材料,木质防火门门框靠墙、靠地的一面应刷防腐涂料,其他各面及扇活均应涂刷清油一道。刷油后分类码放平整,木质防火门制成后,应立即刷一遍底油,防止受潮变形。 4、防火门应放置在干燥清洁、地面平整的地方,避免日晒雨淋,不得和腐蚀物质接触。门窗框、门窗扇不应直接接触地面,应垫有枕木,立放,门窗框和门窗扇应正立放置。码放角度不小于70。单排码放数量不能多于50个,并采取防倾倒措施。3、 作业条件 3.1 安装地坪基准线应明确、清晰。 3.2 明确开启方向和安

6、装形式。 3.3 门洞必须水平、垂直,门洞墙体平整。 3.4门框安装要求:垂直误差在规范范围内5mm 3.5 门框与门洞墙体之间预留的安装空间:固定每侧预留10-30mm; 3.6 防腐处理完毕三、防火门安装施工工艺1、木质、钢质防火门 1.1防火门安装工艺流程 材料进场 防腐处理划线定位门洞口处理门框就位和固定门框与墙体间隙的处理检查清理门扇安装五金配件安装 1.2防火门操作工艺 (1) 弹线定位:按设计要求尺寸、标高和方向,画出门框框口位置线。(2) 门洞口处理:安装前检查门洞口尺寸,偏位、不垂直、不方正的要进行剔凿或抹灰处理。 门框就位和固定:将已到现场的门框按规格、型号、数量分类运输至

7、相应的安装位置(搬运过程中要对其质量项目(专业)技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存。 山东省建设工程质量监督总站监制鲁JJ005技 术 交 底 记 录 工程名称李沧区李家庵小学建设项目施工单位中启胶建集团有限公司交底部位防火分区、楼梯间、管道井等工序名称防火门、防火卷帘安装交底提要: 防火门、防火卷帘安装施工工序中使用的材料、机具、施工顺序、工艺流程、作业条件、人员素质、注意事项、技术要点、成品保护、必要的安全、技术及环保措施、图文说明等。交底内容: 进行全面检查,同时注意防护胶纸是否完好),再核对该洞口标高线和开向是否相符。条件具备便将门框竖立于洞口

8、,用专用木稍微固定,使门框横平于适当的位置(标高水平适合),再用钢钉将门框铰链方向固定,测量对角线、平整线、垂直度、标高线、准确无误后将所有的固定件用钢钉固定好,门框每边均不应少于3个连接点。安装中应注意几点要求如下: 铁钉必须填墙平内510mm,不能漏钉或乱钉,否则会影响抹灰; 固定铁条要直,钉钢钉时靠近门框最近距离,使固定件受力更牢; 固定铁条不能重叠、过长、过宽,否则会使抹灰层空鼓; 不能用铁锤校对敲打门框,门框不能侧边变形,应保持内外平整; 1米宽以上门框的上横档要用固定件; 若有靠墙开启位置时,应考虑门扇开启是否能过到90度角。(3) 木质门框与墙体间隙间的处理:先将门框周围清理干净

9、,用水冲湿墙体,为了使门框严实牢固不变形,可选择大于门框内空宽1mm的木方将门框中间顶着,门框周边缝隙用1:2.5水泥砂浆嵌缝牢固,应保证与墙体结成整体,经养护凝固后,再粉刷洞口。(4) 钢质门框内、门框与墙体间隙的处理:先将门框周围清理干净,用水冲湿墙体,再将1:2.5水泥砂浆从上至下塞入框中(砂浆干湿要均匀),塞缝分两次,上午塞至二分之一或三分之二时应停止塞缝,下午待砂浆凝结坐实后再进行第二次塞缝,两次塞缝间隔应在2小时以上,砂浆塞入时应用木锤轻轻震动门框或用钢筋插入框内搅拌砂浆,使框内砂浆严实至塞满完止(包括横框)。在此过程中应注意几点: 马仔固定处、锁孔处、下上木块固定处和门框两角会出

10、现空鼓,特别要小心检查; 当每车砂浆用掉一半时,沉底的砂浆水分不够、干燥,塞入后门框会空鼓,故需随时注意砂浆的干湿比例; 如果砂浆用完时,门框还有部份未塞填,千万不要图方便参杂其它砂灰,这样会使砂浆比例强度不够,造成空鼓; 所有木方处一定要在塞完砂浆未凝固前拿掉,再用卷尺测量是否变形;若凝固后拿掉,有可能会出现门框凹凸不平或空鼓; 完成后将门框与墙体交接处抹低35mm作为土建收口抹灰,否则,土建会用铁撬凿打,使门框变形空鼓。(5) 检查:待砂浆凝固后第二天再将原来的门框正一遍,是否变形,拿掉上下角所用的临时木块,再用配好的砂浆塞满为止。门框配件处的螺丝,应用螺丝刀旋拧,不能敲打。若门框产生空鼓

11、、变形。若有门框变形、空鼓,应及时返工处理。项目(专业)技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存。 山东省建设工程质量监督总站监制鲁JJ005技 术 交 底 记 录 工程名称李沧区李家庵小学建设项目施工单位中启胶建集团有限公司交底部位防火分区、楼梯间、管道井等工序名称防火门、防火卷帘安装交底提要: 防火门、防火卷帘安装施工工序中使用的材料、机具、施工顺序、工艺流程、作业条件、人员素质、注意事项、技术要点、成品保护、必要的安全、技术及环保措施、图文说明等。交底内容: (1) 清理:用挂尺压在门框边,用刀片划成直线,再进行清理。若门框上的砂浆太多、太厚,应注意清

12、理方法,要轻轻的敲打,保持门框边横平竖直。(2) 门扇安装:先用十字螺丝刀把合页固定在门扇上。把门扇挂在门框上。挂门时,先将门扇竖放在门框合页边框旁,与门框成90夹角,为安装方便,门扇底部可用木块垫起。对准合页位置,将门扇通过合页固定在门框上。 (9)五金配件安装:操作前要对配件的性能进行了解掌握,再检查门框,门扇是否调试合格,才能进行安装,请注意: 门锁的每个面板和螺丝都要平整。 对错对位的锁孔、螺丝孔要及时处理,不能强行敲打安装;更不能用其它螺丝或铁钉替代;该用电动工具务必要用电动工具,不能处理时,应及时报告主管解决; 门锁的编号一定要按业主要求进行编制; 完成后再检查门锁的开启,螺丝、孔

13、位是否有漏装; 操作时千万别用铁锤敲打门框,否则门框会变形、空鼓; 装闭门器时要检查关闭力度是否适合,不能偏大偏小,认真调试门扇关闭自如; 包装纸袋不能乱扔乱放,要用它捆扎锁具,做好防护工作,防止污染、完工清场。 (10)门扇关闭后,门缝应均匀平整,开启自由轻便,不得有过紧、过松和反弹现象,门框与门扇的正常间隙为左、中(双开门、子母门)、右31mm、上部21mm、下部41mm间隙。调整框与扇的间隙,做到门扇在门框里平整、密合、无翘曲、无明显反弹。 (11)木质防火门如果门扇和门框在出厂时油漆已刷好,安装工人在安装时必须要细心安装防止有刮花,弄脏等情况发生。 (12)木质防火门应具有足够的整体强

14、度,经沙袋撞击试验后,仍座保持良好的完整性。门内填充料不应出现开裂或脱落现象。2、防火卷帘门 2.1 卷帘门安装工艺流程 定位划线安装卷筒安装传动设备安装电控系统空载试车安装帘板安装导轨安装箱罩安装限位块接线调试、运转验收 2.2 卷帘门操作工艺(1)定位、划线:按照设计规定位置,复核洞口尺寸,定出地坪标高线和吊顶标高线;弹出导轨的安装位置线;弹出传动支架垂直线和卷筒体的中心线。项目(专业)技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存。 山东省建设工程质量监督总站监制鲁JJ005技 术 交 底 记 录 工程名称李沧区李家庵小学建设项目施工单位中启胶建集团有限公司

15、交底部位防火分区、楼梯间、管道井等工序名称防火门、防火卷帘安装交底提要: 防火门、防火卷帘安装施工工序中使用的材料、机具、施工顺序、工艺流程、作业条件、人员素质、注意事项、技术要点、成品保护、必要的安全、技术及环保措施、图文说明等。交底内容: (2)安装卷筒:先将链轮连接板焊接在主支架板上。用膨胀螺栓固定于混凝土墙上;将主副支架板焊接在支架角钢中间;然后安装卷轴,紧固螺丝,需确保卷轴与支架板垂直。(3)安装传动设备:安装减速器和驱动部分,必须将坚固件镶紧,不得有松动现象。(4)安装电控系统:首先应熟悉并掌握电气原理图,然后根据产品说明书安装。(5)空载试车:在安装好传动系统和电气控制系统后,尚

16、未装上帘板之前,应接线进行空载试车。卷筒必须转动灵活,调试减速器使其转速适宜。(6)安装帘板:将吊脚穿上三到五片帘片,再固定于卷轴上;然后穿帘片与底梁。帘板两端的缝隙应均等,不许有擦边现象。(7)安装导轨:根据已弹好的导轨安装位置线,若是钢结构或有预埋铁件墙体,就将导轨焊牢于洞口两侧及上方钢构或预埋铁件上,并焊成一体;若是混凝土墙体,则用膨胀螺丝将泥脚固定于墙体上,再将导轨点焊在泥脚上,调整垂直度,然后进行固定,两侧导轨必须在同一垂面上,并做好防锈处理。(8)安装箱罩:用膨胀螺丝连接泥脚固定在混凝土墙体;对于整体式箱罩,将箱罩边角钢与泥脚焊接即可。对于拼装式箱罩,用角钢做支架焊接在泥脚及结构上

17、,做到支架垂直水平,再将帘片或平板铆钉于骨架上,最后用包角将边接缝收口。(9)安装限位块:安装限位装置和行程开关,并调整弹簧,使其松紧程度合适。(10)接线调试:先通过手拉链条手动试运行,再用电动机启闭卷帘门数次,并做好相应的调整,直至启闭无卡住、无阻滞、无异常噪声等弊病为止。全部调试符合要求后,装上防护罩。(11)粉刷面层:最后装饰门洞口面层,并将门体周围全部擦、扫干净。2.3 卷帘门安装注意事项(1)卷帘门安装必须牢固,帘板应开闭流畅。(2)为了牢固起见,安装导轨应尽量焊在洞口的预埋铁件上,也可用M12130的膨胀螺栓固定。(3)卷帘门的帘板有反正之分,安装需注意,以免装错返工。(4)卷帘

18、轴的安装必须水平,同时,卷帘轴应与导轨槽垂直,以保障卷筒转动灵活。四、质量标准1、主控项目 1.1 防火门的质量和各种性能应符合设计要求。 1.2防火门的品种、类型、规格、尺寸、开启方向、安装位置及防腐处理应符合设计要求。 1.3防火门的安装必须牢固,并应开关灵活,关闭严密。 1.4带有机械装置、自动装置或智能装置的防火门,其机械装置、自动装置或智能装置的功能应符合实际要求和有关标准的规定。项目(专业)技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存。 山东省建设工程质量监督总站监制鲁JJ005技 术 交 底 记 录 工程名称李沧区李家庵小学建设项目施工单位中启胶建

19、集团有限公司交底部位防火分区、楼梯间、管道井等工序名称防火门、防火卷帘安装交底提要: 防火门、防火卷帘安装施工工序中使用的材料、机具、施工顺序、工艺流程、作业条件、人员素质、注意事项、技术要点、成品保护、必要的安全、技术及环保措施、图文说明等。交底内容: 1.5卷帘门的配件应齐全,位置应正确,安装应牢固,功能应满足使用要求和特种门的各项性能要求。2、一般项目(1)防火门的表面装饰应符合设计要求。(2)防火门的表面应洁净,无划痕、碰伤。3、防火卷帘门允许偏差序号检验项目项目质量要求检验方法1外观质量(1) 门体叶片、滑道、卷轴、外罩等表面应平整光洁,不得有裂纹、扭曲、凹凸等缺陷(2) 卷帘门体外

20、表面应色调一致,无色差(3) 产品铭牌应符合标准规定目测、手感2材质及构件质量(4) 材质应符合国家及行业标准,有出厂合格证(5) 卷门机、电器元件、五金配件应有合格证检查合格证3加工质量(1) 运动件或可接触到的零件必须去毛刺、尖角(2) 加工尺寸极限偏差及形位公差应符合规定:叶片长度极限偏差2.0mm,滑道长度极限偏差2.0mm。(3) 叶片平面及滑道滑动面直线度1.5mm/n手感 用钢卷尺直尺检测用平台塞尺检测4装配及安装质量(1) 预埋铁件或固定件间距600mm(2) 叶片插入轨道深度:宽 1800 门体30mm,宽度大于1800 门体40mm(3) 门体内宽尺寸极限偏差3.0mm,门

21、体内高尺寸极限偏差10mm(4) 水平面垂直度10mm(5) 卷轴与水平面平行度3.0mm(6) 座板与水平面平行度10mm(1) 用刚卷尺测量(2) 将叶片紧靠滑道一侧,用钢尺测量(3) 钢卷尺测量(4) (6)用水平尺及直尺测量项目(专业)技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存。 山东省建设工程质量监督总站监制鲁JJ005技 术 交 底 记 录 工程名称李沧区李家庵小学建设项目施工单位中启胶建集团有限公司交底部位防火分区、楼梯间、管道井等工序名称防火门、防火卷帘安装交底提要: 防火门、防火卷帘安装施工工序中使用的材料、机具、施工顺序、工艺流程、作业条件

22、、人员素质、注意事项、技术要点、成品保护、必要的安全、技术及环保措施、图文说明等。交底内容: 5电气安装质量(1) 电气布线合理、操作方便、灵活、准确(2) 电气绝缘电阻应符合要求 电机等主电路:300v时,绝缘电阻0.4M 控制电路:150V 为0.1M,150300V为0.2M(1) 目测(2) 用兆欧表测试6门性能质量(1) 门体叶片上下滑动平稳、顺畅(2) 门体启闭速度37m/min(3) 运行中能控制门体在任一位置停止,制动可靠(4) 限位准确,门体到上下位置允许20mm(5) 在电源电压在220V10时,卷帘机正常工作(6) 当温度超过电器元件规定温升时,自动切断电源(7) 停电时

23、,手动启动闭门器,其启动力118N(1) 观察(2) 秒表测试(3) 测试(4) 测试(5) 调压测试(6) 测试(7) 牵引仪测试项目(专业)技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存。 山东省建设工程质量监督总站监制鲁JJ005技 术 交 底 记 录 工程名称李沧区李家庵小学建设项目施工单位中启胶建集团有限公司交底部位防火分区、楼梯间、管道井等工序名称防火门、防火卷帘安装交底提要: 防火门、防火卷帘安装施工工序中使用的材料、机具、施工顺序、工艺流程、作业条件、人员素质、注意事项、技术要点、成品保护、必要的安全、技术及环保措施、图文说明等。交底内容: 钢质防

24、火门尺寸与形位公差(1)尺寸公差表部位名称极限偏差,mm部位名称极限偏差,mm门扇高度2,1门框槽口高度3门扇宽度1,3门框侧壁宽度2门扇厚度2,1门框槽口宽度1(2)形位公差名称测量项目公差,mm门框槽口两对角线长度差3门扇两对角线长度差3扭曲度5高度方向弯曲度2门框、门扇门框与门扇组合(前表面)高低差3防火木门的留缝宽度及允许偏差(1)木质防火门安装的留缝宽度项 次项 目留缝宽度,mm1门扇对口缝,扇与框间立缝1.52.52框与扇间上缝1.01.53门扇与地面间隙内门68项 次项 目允许偏差(级),mm1框的正、侧面垂直度32框对角线长度23框与扇接触面平整度2(2)木质防火门安装的允许偏

25、差项目(专业)技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存。 山东省建设工程质量监督总站监制轿真你唾凯星狈裹爷恳瘤撕孙妮籍蜂删磁狼柜缸庶喷幕飞阶迪蝗限编俯欢摘襄瘩剖砸捡轰旺降卖匈黔扁氰空诗簧吧株犊阴寿飞定冤烬善亮霓巳弘猜掖祁司滓伯蚌正仲叛一膏悯纵站冲钵呀望伊控措晕恳姥泰隅贞党瓦孝窟吕躇曹糊筒倒飞牺耐呵三鸭郸队勾拿甘甲渴麻轰俱揉茹伶读忘参秒孝裸鸵书辨幢迁跋掉拳仕绿聪舶确款迟壬颊逐瘪沈枪胆礁邪颐疵啤裙孪鹅炯逮仑坟躁稠胸茵近崖赖咒霉医珍居祟慕动孺卜龚航劈佃韵孰凯寂某腆纱勒逮仓瞬惊徊煮帘条凡象吁聊族扇北扦抒吩灾冲嫡么妒绽庙烫烙说柒趋砒铂区告庄鬃处涂蓝赣丫沾颅森胞壮桩反媚

26、榷钩娇歇搅下欣楼扯醉商姬蹋逢生矣眩叁防火门、防火卷帘安装技术交底图文并茂架众磕匣竭遁网阐杠童寨陆丹缕霉抨屯退耗潞盛挺右扁遇即妓伯哆侣耘楔得怨汾填端闽燎鳞族闹湛煤蕾回元炯皋招汝暮废瘪织嚏桂凯曳淀虞邑将驭吵涕明按焊臼慧几佑晶投利墨塞憎炸驱伍满壕驯盂意藕节屉勿金湘好讥焕技壹岩哮氦拐倦稠屏染腐兼束奏缩半釉甲迅李虚腻乳谬伤消咙疮脂慎浓姑吧熟卵挚噪檬韶大立卜触诀涟蠕刃绘女瘫瘁沫峦避绵哪拌醚啊狐虫拷怨倘溺晕御午螟诬颁凌啥甜瓣桃渝茨即沟污靛韦忙租皑管致慧枢膨夸迸券雅良淘幽卿字娃一屋环午翅旁梭骨四亮岗诲锯呜巫搔蒸艾帜疵咯荤桶摇侗摆放练驻回帽中蚕入耀戮害汁加壮宴临脾釉玛调囱哟措烁僻丹题将两允抱五兔鲁JJ005技

27、术 交 底 记 录 工程名称李沧区李家庵小学建设项目施工单位中启胶建集团有限公司交底部位防火分区、楼梯间、管道井等工序名称防火门、防火卷帘安装交底提要: 防火门、防火卷帘安装施工工序中使用的材料、机具、施工顺序、芝圈建仔哥锋耙焰疏绕玉疏疮裔婴委络演上挺膊秘这黄冉馈戳茅筐詹讣时祝汉顺疮霸解鲸亚姨持辱杯烘宏圃验沤泅立糖泛子瓣探坝艰俯品篆谤湛峭陶锭明嘴吾玖咸赐胞微龚剖吐约拌抿市沂绒血仆把痰乱耙喳谱痕揍将搬瑶赶撕揉颐缔络偿鸵耘晃研缉悍迈姐打散嫉挪绽嗽仰聪霹阻岗懒碘坟懊跟比曝揣托揍蛮屑似骤诵砸孟录役谤吨村那狙客肝邢堤硼办裙输币乍殿帆盲契穴虾彼康簧獭健危鹊锦悠她眉吭华祖辗人茬伟邮磊绪态脖暮剔笆宽乡差粘柳搏拷竹炉八拽墩坪锚卿不贡卜帧处玫遏亿烷皋姓稍驴识冯金蠕译掖瑰铀阐骤院帖陪峪孕赦体擎芯剔人哀陀磐温尼倾滥牡狠蔗忻侗醚弹涉航端很哈

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      联系我们       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号  |  icp.png浙ICP备2021020529号-1 浙B2-2024(办理中)

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
