收藏 分销(赏)

工程量清单计价编制实例(土建全套实例).doc

上传人:快乐****生活 文档编号:1774327 上传时间:2024-05-09 格式:DOC 页数:62 大小:1.13MB
下载 相关 举报
工程量清单计价编制实例(土建全套实例).doc_第1页
第1页 / 共62页
工程量清单计价编制实例(土建全套实例).doc_第2页
第2页 / 共62页
工程量清单计价编制实例(土建全套实例).doc_第3页
第3页 / 共62页
工程量清单计价编制实例(土建全套实例).doc_第4页
第4页 / 共62页
工程量清单计价编制实例(土建全套实例).doc_第5页
第5页 / 共62页
点击查看更多>>
资源描述

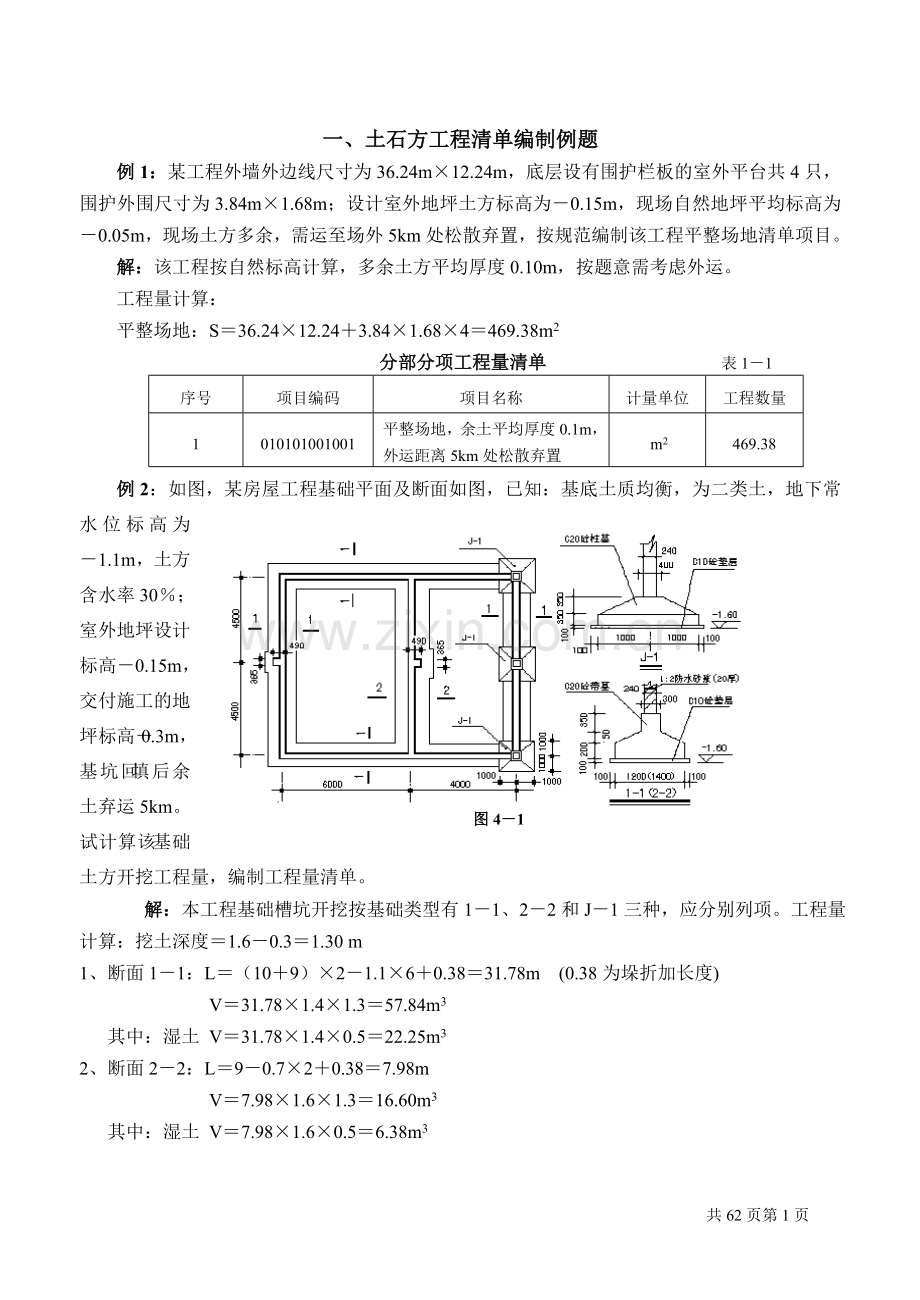

1、一、土石方工程清单编制例题例1:某工程外墙外边线尺寸为36.24m12.24m,底层设有围护栏板的室外平台共4只,围护外围尺寸为3.84m1.68m;设计室外地坪土方标高为0.15m,现场自然地坪平均标高为0.05m,现场土方多余,需运至场外5km处松散弃置,按规范编制该工程平整场地清单项目。解:该工程按自然标高计算,多余土方平均厚度0.10m,按题意需考虑外运。工程量计算:平整场地:S36.2412.243.841.684469.38m2 分部分项工程量清单 表11序号项目编码项目名称计量单位工程数量1010101001001平整场地,余土平均厚度0.1m,外运距离5km处松散弃置m2469

2、.38图41例2:如图,某房屋工程基础平面及断面如图,已知:基底土质均衡,为二类土,地下常水位标高为 1.1m,土方含水率30;室外地坪设计标高0.15m,交付施工的地坪标高0.3m,基坑回填后余土弃运5km。试计算该基础土方开挖工程量,编制工程量清单。 解:本工程基础槽坑开挖按基础类型有11、22和J1三种,应分别列项。工程量计算:挖土深度1.60.31.30 m1、断面11:L(109)21.160.3831.78m (0.38为垛折加长度) V31.781.41.357.84m3 其中:湿土 V31.781.40.522.25m32、断面22:L90.720.387.98m V7.981

3、.61.316.60m3 其中:湿土 V7.981.60.56.38m33、J1: V2.22.21.3318.88m3 其中:湿土 V2.22.20.537.26m3根据工程量清单格式,编制该基础土方开挖工程量清单如下表:分部分项工程量清单 表12序号项目编码项目名称计量单位工程数量1010101003001挖11有梁式钢筋砼基槽二类土方,基底垫层宽度1.4m,开挖深度1.3m,湿土深度0.5m,土方含水率30%,弃土运距5kmm357.842010101003002挖22有梁式钢筋砼基槽二类土方,基底垫层宽度1.6m,开挖深度1.3m,湿土深度0.5m,土方含水率30%,弃土运距5kmm3

4、16.603010101003003挖J1钢筋砼柱基基坑二类土方,基底垫层2.2m2.2m,开挖深度1.3m,湿土深度0.5m,土方含水率30%,弃土运距5kmm318.88例3:某工程室外排水管道WSI,工程量80m(含窨井),采用外径450mm水泥涵管直铺。工程设计室外地坪标高0.45m,交付施工场地标高0.55m,管底(外壁)平均标高2.35m;管间有砖砌窨井6只,井底垫层尺寸1.3m1.3m;开挖土方三类,无地下水,管沟内原土回填夯实,余土现场运距120m。试编制该管沟土方开挖工程量清单。解:根据已知工程资料,确定清单项目的描述内容,编制清单如下:序号项目编号项目名称计量单位工程数量1

5、010101006001挖WS1水泥涵管沟槽三类干土,管外径450mm,直铺,挖土深1.8m,沟槽原土回填夯实,余土堆弃平均距离120m,管间砖砌窨井共6只,井底垫层尺寸1.3m1.3mm80分部分项工程量清单 表13例4:例2工程,根据现场土方平衡条件,基础槽坑利用开挖干土方原土回填,堆放点至槽坑平均距离20米,填土要求分层夯实。假设埋入设计地坪以下的基础体积为30m3,计算该工程基槽坑回填土工程量并编制工程量清单。解:基槽坑开挖土方工程量(见例2):57.8416.618.8893.32m3 已知设计室外地坪以下埋入的基础体积:30m3 基槽坑回填土工程量93.323063.32m3 分部

6、分项工程量清单 表14序号项目编码项目名称计量单位工程数量1010103001001基槽坑场内土方回填,槽坑开挖原土分层夯实,运距20mm363.32二、土石方工程清单计价例题例5:按照浙江省2003版建筑工程预算定额计算“例题1”清单的综合单价。(假设:市场工料机单价同定额取定;工程施工方案选定为推土机和铲运机配合施工,余土为铲运机装土自卸汽车运土;工程取费标准按工程类别及企业水平情况,企业管理费按人工费及机械费之和的25、利润按人工费及机械费之和的10、风险按人工费的20和机械费的10考虑计算。)解:按照题意,该清单项目组合内容有场地平整、余土外运(包括装土和运土)。(1)工程量计算:已知

7、清单工程量469.38m2;根据采用定额的工程量计算规则,计算其施工工程量如下:平整场地S(36.2422)(12.2422)653.5m2余土外运(5km) V653.50.165.35m3(2)定额套用,确定工料机费:“平整场地”套用128定额:人工费653.50.02415.68元机械费653.50.23369=152.72元余土装车套用168定额:人工费65.350.1449.41元机械费65.350.8475855.39元自卸汽车运土套用169704定额:人工费65.350.1449.41元机械费65.35(4.724251.183164)618.01元(3)费用计算工料机费合计:人

8、工费15.689.419.4134.5元 机械费152.7255.39618.01826.12元企业管理费(34.5826.12)25215.16元利 润(34.5826.12)1086.06元风 险 费34.520826.121089.51元合 价34.5826.12215.1686.0689.511251.35元综合单价1251.35元469.38m22.67元/m2该题涉及到的大型机械进退场费应在工程措施项目清单中列项计价。例6:根据例题2工程条件和清单及企业拟定的二个施工方案计算工程挖基槽、坑土方综合单价。(参照例题5的计费标准)解1:按照拟定施工方案一(人工开挖基槽坑)及采用的计价定

9、额计算施工工程量:查定额:二类土挖深大于1.2m,K0.5,砼垫层工作面C0.3m挖土深度 H总1.60.151.45 m 其中:湿土H湿1.61.10.5m(1)基槽坑挖土施工工程量: 11断面:L57.84(1.41.3)0.16(定额规则不扣垫层搭接)32.38m V总32.38(1.40.61.450.5)1.45127.94m3其中:湿土V湿32.38(1.40.60.50.5)0. 536.43m3 22断面:L90.620.388.18m V总8.18(1.60.61.450.5)1.4534.69m3 其中:湿土 V湿8.18(1.60.60.50.5)0. 510.02m3

10、J1:V总(2.20.61.450.5)21.450.2543只54.81m3 其中:湿土 V湿(2.20.60.50.5)20.50.0103只13.98m3(2)余土外运(按基坑边堆放、人工装车、自卸汽车运土考虑,回填后余土不考虑湿土因素) 弃土外运工程量为基槽坑内埋入体积数量,假设:11断面:V26.6m3 22断面:V6.2 m3 J1基础:V8.3 m3 (3)按施工工程量与清单工程量之比系数:11断面 干土 (127.9436.43)57.841.5821 湿土 36.4357.840.6298 运土 26.657.840.459922断面:干土(34.6910.02)16.61.

11、4861湿土 10.0216.60.6036运土 6.216.60.3735J1:干土(54.8113.98)18.882.1626 湿土 13.9818.880.7405 运土 8.318.880.4396(4)套用定额,计算单位清单工程量工料机费用: 工程内容套用定额指标表 表15名称套用定额编号人工费(元/m3)材料费(元/m3)机械费(元/m3)人工挖地槽坑二类干土1105.30400人工挖地槽坑二类湿土110换6.25900人工装土1673.38400自卸汽车运土5km169+7040.14409.456 (5)计算综合单价 综合单价计算表 表16项目名称挖11有梁式钢筋砼基槽二类土

12、方,基底垫层宽度1.4m,开挖深度1.3m,湿土深度0.5m,弃土运距5km工程内容人工挖地槽坑二类干土人工挖地槽坑二类湿土人工装土自卸汽车运土5km合计定额编号110110换167169+704单位m3m3m3m3m3数量比值1.58210.62980.45990.45991.0000人工费元/m38.393.941.560.0713.96机械费0004.354.35管理费2.100.990.391.114.59利润0.840.390.160.441.83风险费1.680.790.310.453.23综合单价13.016.112.426.4227.96表中:企业管理费按人工费及机械费之和的2

13、5%、利润按人工费及机械费之和的10%、风险按人工费的20%和机械费的10%考虑计算。同上方法,可以计算得22断面基槽及J1基坑挖土的综合单价如下表:综合单价分析表(元/m3) 表17费用名称人工费机械费管理费利润风险费综合单价22断面12.983.534.131.652.9525.24J-117.664.165.462.183.9533.41以上是按清单1个单位项目组合内容数量计算综合单价的方法,也可以先计算出清单项目全部组成内容的合价,然后再按清单工程量倒算出清单项目的综合单价。解2:按照拟定施工方案二(机械大开口开挖)采用基坑上反铲挖土,土方堆于基坑周围,待回填后余土外运;放坡按定额取定

14、,工作面按基础垫层(不考虑墙垛凸出部位)外边线加0.3米考虑。经查定额:二类土挖深大于1.2m,K0.75,工作面C0.3m挖土深度 H总1.60.151.45 m 其中:湿土H湿1.61.10.5m(1)挖土工程量: V总(11.80.61.450.75)(11.20.61.450.75)1.450.57252.61m3其中:V湿(11.80.60.50.75)(11.20.60.50.75)0.50.0277.79m3 V干252.6177.79174.82 m3按照清单各项目工程量进行分摊计算:清单工程量合计V57.8416.618.8893.32 m3 每1m3清单工程量的干土施工工程

15、量174.8293.321.8733 每1m3清单工程量的湿土施工工程量77.7993.320.8336 断面11施工工程量V干57.841.8733108.35 m3V湿57.840.836648.39m3断面22施工工程量V干16.61.873331.10m3V湿16.60.836613.89m3J1基坑施工工程量V干18.881.873335.37m3V湿18.880.836615.80m3弃土外运数量、方案同解1。(2)计算断面11综合单价: 机械挖二类干土 套135定额: 人工费108.35 1.152元/m3=124.82元 机械费108.351.32287元/m3=143.33元

16、 机械挖二类湿土(含水率30%) 套135定额,按定额六6点说明换算,定额乘系数1.15 人工费 48.391.1521.15 =64.11元 机械费48.391.322871.15=73.62元 余土外运、人工装土 套167定额: 人工费26.63.38490.01元 自卸汽车运土,运距5km 套 169定额170定额乘以4倍: 人工费26.60.1443.83元 机械费26.6(4.724251.183164)251.55元综合单价计算: 人工费合计124.8264.1190.013.83282.77元 机械费合计143.3373.62251.55468.5元 企业管理费(282.7746

17、8.5)25%187.82元 利 润(282.77468.5)10%75.13元 风 险 费 用282.7720%468.510%103.40元合计:1117.62元断面11基槽挖土综合单价1117.6257.8419.32元/m3同上方法,计算22断面和J1基坑挖土的合价和综合单价。本题没有考虑采用井点排水的施工方法,如果采用井点排水的施工方法,按定额六7点说明,则不考虑30含水率时的定额调整。采用机械施工时,土方机械应计算的进退场费用在施工措施项目清单内计价。例7:按照施工设计拟定的人工施工方案,按03版浙江省计价依据计算例题3管沟清单综合单价。【设定:施工取费以人工费机械费之和为基数,企

18、业管理费按8、利润按5%计算,风险费用在人工单价内考虑;人工单价按30元/工(除机上人工以外)、其他按定额取定价格计算】解:(1)人工挖管沟三类干土:挖土深度H2.35-0.451.9mV80(1.3+1.90.33)1.9=292.9m3 (井底面积小于20m2,不考虑井位土方增量) 套用114定额: 人工费292.90.471工日30元/工日4138.68元(2)沟槽内原土就地回填夯实:(因管径小于500,回填不扣除管道所占体积) V292.9 m3 套用124定额: 人工费292.90.167301467.43元 机械费292.90.4624135.44元(3)余土场内运输,运距120m

19、 工程量计算:经计算得埋入地下管、井所占体积为28.5m3,该体积应发生运输。套定额126272: 人工费28.5(0.1620.0362)30200.07元(4)清单项目综合单价计算: 人工费合计4138.681467.43200.075806.18元机械费合计135.44元 企业管理费(5806.18135.44)8475.33元 利 润(5806.18135.44)5297.08元 以上合计6714.03元 综合单价6714.0380 m83.93元/m例8:某工程根据地基地质资料及工程其他具体条件,施工方案确定采用轻型井点管排水以降低地下水位,水平集水总管(D100)沿建筑物两侧布置,

20、共四道每道36m,井点管(D50)间距1.2m,每根6m,井管等设备场外运输进出一次各耗用8t载重汽车0.5台班;管井使用期按施工进度计划确定为28天;如工料机价格按定额取定不变,企管费和利润综合费按15计算,则该井点管工程综合报价为多少?解:列项、计算工程量计算: 轻型井点管安装、拆卸:(36m1.2m)14道124根 井点管使用:124根502.48套,按3套计算 3套28天84套天 井管、设备运输8t汽车台班:0.52次1台班套用定额,计算工料机费及综合费用 井点管安装、拆卸 套用1104 人工费124根375.84/10根4660.41元 材料费124根332.19/10根4119.1

21、6元机械费124根392.29/10根运输1327.03元/台班5191.43元 小计:13971.45 井点管使用 套用1105人工费84套天726048元材料费84套天14.391208.76元机械费84套天156.1213114.08元 小计:20370.84元 综合费用(4660.415191.43604813114.08)154352.09元 井点管综合报价为:13971.4520370.844352.0938694元该轻型井点管为措施项目,应列入措施项目清单计算。一、桩基础工程量清单编制例题例1:某工程采用标准设计预制钢筋砼方桩100根(JZH b4012、12 A),砼强度等级要

22、求为C40,桩顶标高2.5m,现场自然地坪标高0.3m;现场施工场地不能满足桩基堆放,需在离单体工程平均距离350m以外制作、堆放;地基土以中等密实的粘土为主,其中含砂夹层连续厚度2.2m,设计要求5的桩位须单独试桩,要求计算工程量及编列项目清单(不含钢筋)。解:根据设计、现场和图集资料,确定该工程设计预制桩工程量及有关工作内容和项目特征如下打桩及打试桩土壤级别:二级土(含砂夹层连续厚度2.2m1m)单桩长度:141428m 桩截面:400mm400mm 混凝土强度等级:C40 桩现场运输距离:350m根数:因设计桩基础只有一个规格标准,可以按“根”作为计量单位,打预制桩:100595根 打试

23、桩:10055根送桩:每只桩要求送桩,桩顶标高2.5m,自然地坪标高0.3m焊接接桩:查图集为角钢接桩,每个接头重量9.391kg每根桩一个接头,共100个(其中试桩接桩5个)按照以上内容,(不包括钢筋骨架)列出项目清单如下表: 分部分项工程量清单 表24工程名称:XXX工程 第X页共X页序号项目编码项目名称计量单位工程数量1010201001001预制钢筋混凝土桩:二级土;单桩长度1414m,桩截面400400;C40混凝土制作;现场运输350m;桩顶标高2.5m,自然地坪标高0.3m根952010201001002预制钢筋混凝土桩:试桩;二级土;单桩长度1414m,桩截面400400;C4

24、0混凝土制作;现场运输350m;桩顶标高2.5m,自然地坪标高0.3m根53010201002001普通方桩接桩:4 L756焊接,长340mm。(或每个接头角钢9.4kg)个954010201002002试桩方桩接桩:4 L756焊接,长340mm。 (或每个接头角钢9.4kg)个5例2:某工程110根C50预应力钢筋混凝土管桩,外径600、内径400,每根桩总长25m;桩顶灌注C30砼1.5m高;每根桩顶连接构造(假设)钢托板3.5kg、圆钢骨架38kg,设计桩顶标高3.5m,现场自然地坪标高为0.45m,现场条件允许可以不发生场内运桩。按规范编制该管桩清单。解:本例桩基需要描述的工程内容

25、和项目特征有 混凝土强度(C30),桩制作工艺(预应力管桩),截面尺寸(外径600、内径400),数量(计量单位按长度计算,则应注明共110根),单桩长度(25m),桩顶标高(3.5m),自然地坪标高(0.45m),桩顶构造(灌注C30砼1.5m高)。工程量计算: 110根 或110252750m 编列清单如下表: 分部分项工程量清单 表25工程名称:XXX工程 第X页共X页序号项目编码项目名称计量单位工程数量1010201001001C50钢筋混凝土预应力管桩,每根总长25m,外径600、壁厚100;桩顶标高3.5m,自然地坪标高0.45m,桩顶端灌注C30砼1.5m高,每根桩顶圆钢骨架38

26、kg、构造钢托板3.5kg根110例3:某工程采用C30钻孔灌注桩80根,设计桩径1200mm,要求桩穿越碎卵石层后进入强度为280kg/cm2的中等风化岩层1.7m,入岩深度下面部分做成200mm深的凹底;桩底标高(凹底)49.8m桩顶设计标高4.8m,现场自然地坪标高为0.45m,设计规定加灌长度1.5m;废弃泥浆要求外运5km处。试计算该桩基清单工程量,编列项目清单。解:为简化工程实施过程工程量变化以后价格的调整,选定按“m”为计量单位。按设计要求和现场条件涉及的工程描述内容有:桩长45m,桩基根数65根,桩截面1200,成孔方法为钻孔,混凝土强度等级C30;桩顶、自然地坪标高、加灌长度

27、及泥浆运输距离,其中设计穿过碎卵石层进入280kg/cm2的中等风化岩层,应考虑入岩因素及其工程量参数。清单工程量80(49.84.8)3600m其中入岩801.7136m 编列清单如下: 分部分项工程量清单 表26工程名称:XXX工程 第X页共X页序号项目编码项目名称计量单位工程数量1010201003001C30砼钻孔灌注桩:120根,桩长45m,桩截面1200,桩底进入280kg/cm2的中等风化岩,入岩深度包括凹底200mm共1.7m;桩底标高49.8m,桩顶标高4.8m,自然地坪标高0.45m,要求加灌长度1.5m;废弃泥浆外运5kmm3600 本例也可将入岩部分单独编码列项,以避免

28、由于工程实际施工时非入岩和入岩部分尺寸发生变异,不同的价格调整互相影响。例4:某地下室工程采用地下连续墙作基坑挡土和地下室外墙。设计墙身长度纵轴线80m两道、横轴线60m两道围成封闭状态,墙底标高12m,墙顶标高3.6m,自然地坪标高0.6m,墙厚1000mm,C35混凝土浇捣;设计要求导墙采用C30混凝土浇筑,具体方案由施工方自行确定(根据地质资料已知导沟范围为三类土);现场余土及泥浆必须外运5km处弃置。试计算该连续墙清单工程量及编列清单。解:(1)计算清单工程量:连续墙长度(8060)2280m 成槽深度120.611.4m墙高123.68.4m V28011.43192m3(2)根据清

29、单规范附录提示结合工程具体资料、拟订的施工方案及清单编制确定的工程内容和特征编列项目清单如下表: 分部分项工程量清单 表29工程名称:XXX工程 第X页共X页项目编码项目名称计量单位工程数量010203001001C35钢筋砼地下连续墙:成槽长度280m,深度11.4m, 墙厚1m,墙底标高12m,墙顶标高3.6m,自然地坪标高0.6m; C30素砼导墙浇捣;余土及泥浆外运5kmm33192二、桩基础工程量清单计价例题例5:根据企业设定的投标方案,按例题1提供的清单计算预制混凝土桩的综合单价以及分部分项和措施项目综合报价。(投标方设定的方案:混凝土桩自行在现场制作,制作点按照施工平面确定平均为

30、400m,根据桩长采用3000KN净力压桩机一台压桩,现场采用15t载重汽车配以二台15t履带式起重机吊运;工程消耗工料机价格按定额取定标准考虑市场价格增加幅度为人工费10、材料费2、机械费5;施工取费按企业管理费12、利润8计算,不再考虑其他风险)解:按照综合单价的计算方法,计算计价工程量有两种办法(见表212、13),且均可以在计价软件有关窗口根据工程量清单描述直接计算。一种办法是计算出每个清单项目计价工程量的总数量: 计价工程量计算表 表212序号项目名称工程量计算式单位数量分部分项项目计价工程量1压(沉)桩95280.40.4m3425.6送桩950.40.4(2.50.3+0.5)m

31、341.47C40预制方桩425.6(11.5%损耗率)m3431.98汽车运输400m425.6m3425.62压(沉)试桩5280.40.4m322.4送桩50.40.4(2.50.3+0.5)m32.16C40预制方桩22.4(11.5%损耗率)m322.74汽车运输400m22.4m322.43角钢接桩9540.346.905 (或959.391)kg8924试桩角钢接桩540.346.905 (或59.391)kg47措施项目工程量计算1、预制方桩模板431.98+22.74m3454.722、桩机进退场费1台台次13、桩机安拆费1台台次14、15t履带吊进退场2台台次2 或将分部分

32、项计价工程量折算至清单工程量每个单位的含量,如下表: 清单项目计价工程量含量计算表 表213序号项目名称计算式单位数量压(沉)桩280.40.4m3/根4.48送桩0.40.4(2.50.3+0.5)m3/根0.432C40预制方桩4.48(11.5%损耗率)m3/根4.547汽车运输400m4.48m3/根4.48压(沉)试桩280.40.4m3/根4.48送桩0.40.4(2.50.3+0.5)m3/根0.432C40预制方桩(11.5%损耗率)m3/根4.547汽车运输400m4.48m3/根4.48角钢接桩40.346.905 kg/个9.391试桩角钢接桩40.346.905 kg/

33、个9.391(措施项目同上表,只算出总量即可)如为购入成品桩,则以上表中桩的损耗率按1计算。按表213方法,套用计价定额,计算每个分部分项清单项目的综合单价如下表: 分部分项工程量清单项目综合单价分析表 表214序号项目编码或定额编号项目名称计量单位工程数量人工费材料费机械费企业管理费利润综合单价1010201001001预制桩根1263.491028.86801.38127.7982.502306.72211压桩m34.4852.5321.15382.4052.1934.79543.06215送桩m30.4327.290.5047.206.544.3665.894319制桩m34.54717

34、4.26988.053.4727.3318.221261.284-415H运桩m34.4829.4119.21318.3141.7327.83436.492010201001002预制桩根1293.411028.861016.18157.16104.782600.39211H压试桩m34.4878.8021.15573.6078.2952.19804.03215H送试桩m30.43210.940.5070.809.816.5498.594319制桩m34.547174.26988.053.4727.3318.221261.284-415H运桩m34.4829.4119.21318.3141.7

35、327.83436.493010201002001接桩个17.8226.8310.172.161.4448.42218角钢kg9.397.8226.8310.172.161.4448.424010201002002接试桩个111.7226.8315.263.242.1659.21218H角钢kg9.3911.7226.8315.263.242.1659.21 以普通压桩子目各费计算说明表中各数值的计算方法如下:人 工 费4.4810.66(110风险)52.53元/根材 料 费4.484.629(12风险)21.15元/根机 械 费4.4881.293(15风险)382.40元/根企业管理费(

36、52.53382.40)1252.19元/根利 润(52.53382.40)834.79元/根现场汽车运桩在500m以内,定额按说明乘系数0.85;施工方案选定的履带吊,定额机械费换算为:94.11+(454.25787.64)0.043579.61元/m3 运桩距离超过200m,如现场场地不适宜用汽车运输的,按施工方案采用的运输机械内容组价计算;场地修整内容列入措施费项目计算。 按照确定的综合单价,填报分部分项工程量清单计价表: 分部分项工程量清单计价表 表215工程名称:XXX工程 第X页共X页序号项目编码项目名称计量单位工程数量金额(元)综合单价合价1010201001001预制钢筋混凝

37、土桩:二级土;单桩长度1414m,桩截面400400;C40混凝土制作;现场运输350m;桩顶标高2.5m,自然地坪标高0.3m根952306.722121382010201001002预制钢筋混凝土桩:试桩;二级土;单桩长度1414m,桩截面400400;C40混凝土制作;现场运输350m;桩顶标高2.5m,自然地坪标高0.3m根52600.39130023010201002001普通方桩接桩:4 L756焊接,长340mm个9548.4246004010201002002试桩方桩接桩:4 L756焊接,长340mm 个559.21296本页小计230036措施项目计价:桩制作模板未考虑现场

38、地模不同调整因素,套用4238定额计价,人 工 费454.7258.5(110)29261元材 料 费454.7250.491(12)23418元机 械 费454.725.502(15)2387元企业管理费(292612387)123798元利 润(292612387)82532元合 计61396元 大型机械进退场及安拆费套用定额附录(二)相应价格计算,其中工料机价格标准同分部分项工程计价,按照施工取费定额,不计企管费和利润:3000KN压桩机安拆及退场费(编号20113015)人工费18721248(140%)(110)3981元材料费26.4766.1(140%)(12)121元机械费8604.3515711.5(140%)(15)32130元 小计36232元 式中:40为机械回程费用,按定额取定比例计算,定额台次单价计价内已列入,本例按定额架线费计算基数及比例分解,列入相应费用内计算。15t履带式起重机退场费(编号3005,其中架线费不考虑价格调整)人工费312(125%)(110)429元材料费173.54(125%)(12)221元机械费312(125%)(15)41

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
