收藏 分销(赏)

混凝土道路施工方案.doc

上传人:可**** 文档编号:1734898 上传时间:2024-05-08 格式:DOC 页数:15 大小:79.50KB
下载 相关 举报
混凝土道路施工方案.doc_第1页
第1页 / 共15页
混凝土道路施工方案.doc_第2页
第2页 / 共15页
混凝土道路施工方案.doc_第3页
第3页 / 共15页
混凝土道路施工方案.doc_第4页
第4页 / 共15页
混凝土道路施工方案.doc_第5页
第5页 / 共15页
点击查看更多>>
资源描述

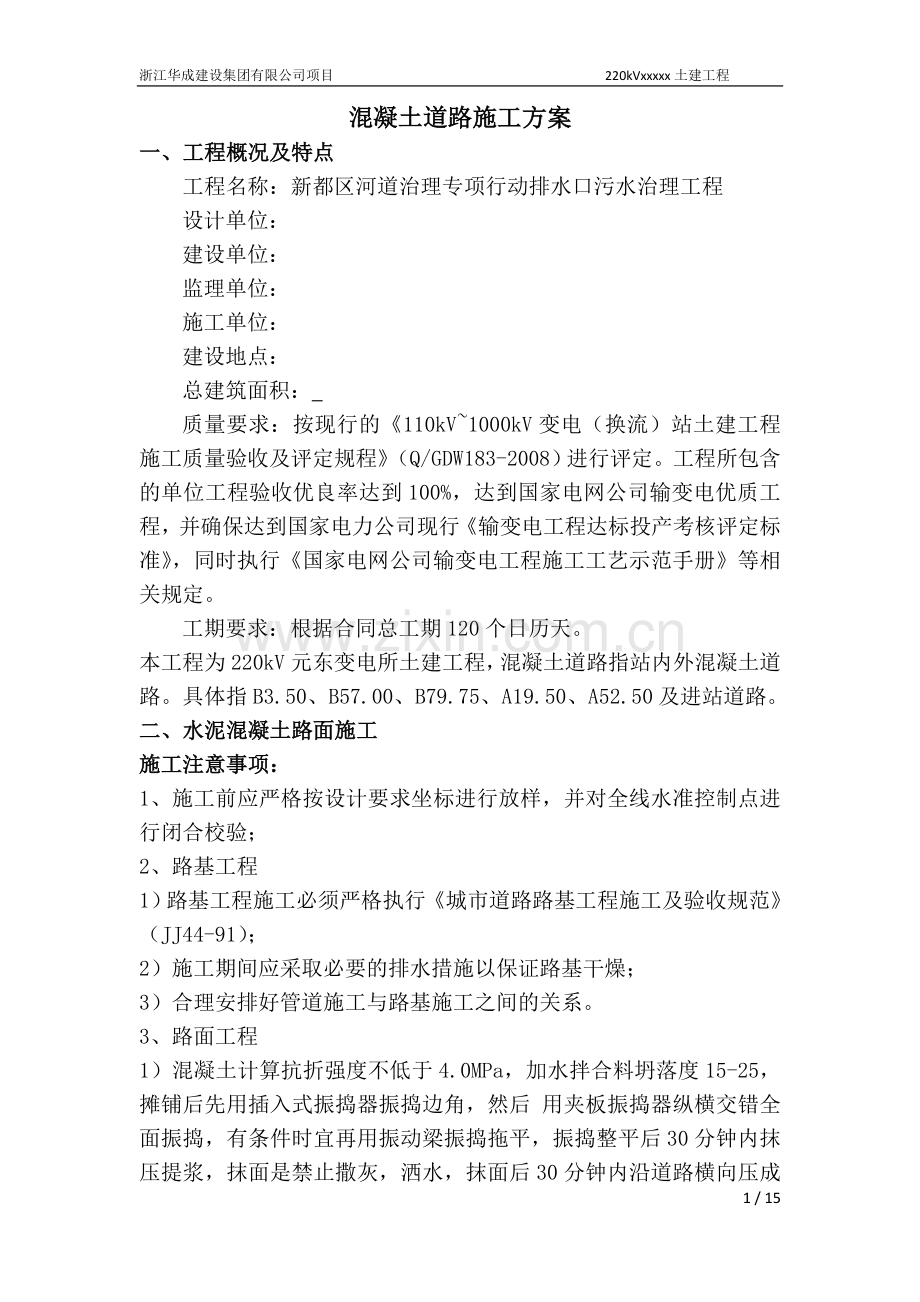

1、浙江华成建设集团有限公司项目 220kVxxxxx土建工程混凝土道路施工方案一、工程概况及特点工程名称:新都区河道治理专项行动排水口污水治理工程设计单位: 建设单位: 监理单位: 施工单位: 建设地点: 总建筑面积: 质量要求:按现行的110kV1000kV变电(换流)站土建工程施工质量验收及评定规程(Q/GDW183-2008)进行评定。工程所包含的单位工程验收优良率达到100%,达到国家电网公司输变电优质工程,并确保达到国家电力公司现行输变电工程达标投产考核评定标准,同时执行国家电网公司输变电工程施工工艺示范手册等相关规定。工期要求:根据合同总工期120个日历天。本工程为220kV元东变电

2、所土建工程,混凝土道路指站内外混凝土道路。具体指B3.50、B57.00、B79.75、A19.50、A52.50及进站道路。二、水泥混凝土路面施工施工注意事项:1、施工前应严格按设计要求坐标进行放样,并对全线水准控制点进行闭合校验;2、路基工程1)路基工程施工必须严格执行城市道路路基工程施工及验收规范(JJ44-91);2)施工期间应采取必要的排水措施以保证路基干燥;3)合理安排好管道施工与路基施工之间的关系。3、路面工程1)混凝土计算抗折强度不低于4.0MPa,加水拌合料坍落度15-25,摊铺后先用插入式振捣器振捣边角,然后 用夹板振捣器纵横交错全面振捣,有条件时宜再用振动梁振捣拖平,振捣

3、整平后30分钟内抹压提浆,抹面是禁止撒灰,洒水,抹面后30分钟内沿道路横向压成光面,施工完毕 3小时开始养护,保持湿治。2)道路路面应满足公路水泥混凝土路面施工技术规范(JTG F30-2003)4、在路边缘外1m宽范围内,不论有无人行道,碎石以下凡压路机处理不到的土层均需用蛙式打夯机分层夯实。5、施工允许误差板厚10mm 路拱标高10mm路面宽20mm 相邻板高差3mm平整度3m直尺接触路面,空隙不大于5mm纵横顺直度 20m长误差不大于15mm。三、施工工艺1、级配碎石垫层施工工艺流程:施工准备施工测量放样摊铺级配碎石平地机整平压路机静压振动压路机压实人工精平进入下步工序2、6%水泥稳定碎

4、石基层施工工艺流程:检查、整修垫层铺设土工格栅施工测量放样各材料分析与组成混合料试验碎石组成配合比设计报负责人审批搅拌、运输摊铺、找平、整形加水分段分遍碾压、施工洒水养护检查质量、测定各类数据并记录报负责人审批基层结束交验3、水泥混凝土路面面层施工工艺施工准备测量放样、复测高程路面基层清理安装模板摊铺砼抹平压纹拆模板切缝养生本工程混凝土基层4、土工格栅施工工艺:检测、清理下承层人工铺设土工格栅搭接、绑扎、固定摊铺上层路基碾压。在工程施工过程中,我们把土工格栅铺设工序作为一项重要工作来抓,具体如下:1)土工格栅工作机理:土工格栅的抗拉强度大,可增加路基的稳定性;格栅网眼的存在制约了基层的横向移动

5、,形成了良好的嵌锁作用,使基层具有较好的整体抗剪能力;土工格栅有一定的刚度使上面的负荷得到扩散,提高了基层的承载力。2)铺设准备工作: 地基处理:首先对下层进行整平、碾压,要求平整度不大于15,压实度达到设计要求,表面严禁有碎石、块石等坚硬凸出物。 铺设环境:室外气温5以上,风力4级以下,无雨、雪。3)土工格栅的铺设土工格栅的铺设面应较为平整,铺设层应验收合格。为防纵向歪斜现象,先按幅宽在铺设层划出白线或挂线,即可开始铺设,然后用U型钉固定格栅的端部(每米宽用钉4根,均匀距离固定);固定好格栅端部后,用铺设机或人工方法将格栅缓缓向前拉铺,每铺10米长进行人工调查一次,直至一卷格栅铺完,再铺下一

6、卷,操作同前;接铺:以卷长为单位作为铺设的段长,应铺格栅的段长内铺满以后,再整体检查一次铺设质量,然后接着铺设下一段,下一段铺设时,搭接长度不小于30cm,并用绑线固定后继续向前进方向铺第二段。依次类推,操作要求同前。4)土工格栅铺设的注意事项:应使格栅最大强度方向与受最大应力方向一致尽量减少土工格栅的切割量和缝合量,避免浪费寒冷季节施工时,土工格栅变硬,易割手擦膝,要注意安全。土工格栅在平整的下承层上按设计要求的宽度铺设,其上下层填料无刺坏土工格栅的杂物。土工格栅横向铺设。铺设时绷紧,拉挺,避免折皱、扭曲或坑洼。土工格栅沿纵向拼接采用搭接法,搭接宽度不小于30cm。铺好土工格栅后,人工铺设上

7、层填料,及时完成碾压,避免长期暴晒。然后采用机械运料、整平、碾压。摊铺、碾压从两边向中间推进,碾压自两边向中间进行,其压实度保持达到规范要求。杜绝一切施工车辆和施工机械行驶或停放在已铺好的土工格栅上,施工中随时检查土工格栅的质量,发现有折损、刺破、撕裂等损坏时,视程度修补或更换。5 .按照文明施工要求,道路在基础阶段先铺设混凝土临时路面,然后在安装调试完成后浇筑混凝土二次路面。混凝土路面浇筑后做好成品保护工作。3.1施工准备工作为保证施工质量和施工进度,拟优先采用商品混凝土,当无法使用商品混凝土时,应及时与设计及甲方和监理联系,采用施工现场自拌混凝土。当采用施工现场自拌混凝土时:施工前的准备工

8、作包括选择混凝土拌和场地,材料准备及质量检查,混合料配合比检验与调整,基层的检验与整修等项工作。3.1.1选择混凝土拌和场地根据施工路线的长短和所采用的运输运工具,混凝土集中在同一个场地拌制。 3.1.2材料准备及其性能检验 根据施工进度计划,在施工前分批备好所需要的各种材料(包括水泥、砂、石料及必要的外加剂),并在实际使用时核对调整对已选备的砂和石料抽样检测含泥量、级配;对石子还应抽检其强度等。如含泥量超过允许值,应提前12d冲洗或过筛至符合规定为止,若其它项不符合规定时,应另外选料或采取有效的补救措施。已备水泥除应查验其出厂质量报告单外,还应逐批抽验其细度、凝结时间、安定性及3d和28d的

9、强度等是否符合要求。受潮结块的水泥禁止使用。3.1.2混合料配合比检验与调整混凝土施工前必须检验其设计配合比是否合适,如不合适,应及时调整。(1)按设计配合比取样试拌,测定其坍落度。(2)按工作性符合要求的配合比,制作混凝土抗折试件,养生28d后测定强度。施工现场砂和石子的含水量经常变化,必须逐班测定,并调整其实际用量。当采用商品混凝土时:1)在正式施工前,商品砼供应商的试验室应先按设计图纸要求的砼强度等级进行配合比设计,并按规定做好砼的试件,经有关部门审核符合要求后,才能正式在工程施工中使用。砼的运输2)砼供应商采用搅拌车将工程所需的砼由搅拌站运送至现场,再用泵车运输至浇捣地点作业。商品混凝

10、土运输进入施工现场后将混凝土用泵车送到浇筑面上,连续浇筑。在施工过程中,加强通信联络和调度,确保混凝土浇筑的连续均匀性。3)为满足混凝土连续施工的需要,浇筑之前,应提前选择好行车路线和确定运输车数量,同时应做好沿途交通警察工作、工地附近居民工作,以防出现混凝土因交通和民扰出现问题。4) 由商品混凝土搅拌站试验室确定配合比及外加剂用量。5) 混凝土浇筑前组织施工人员进行施工方案的学习,由技术部门讲述施工方案,对重点部位单独交底,设专人负责,做到人人心中有数。6) 混凝土浇筑前,仔细清理泵管内残留物,确保管畅通。7) 提前签订商品混凝土供货合同,签订时由技术部门提供具体供应时间、标号、所需车辆数量

11、及其间隔时间等。3.1.4基层检验与整修1 基层检验基层的宽度、标高、表面平整度、厚度和压实度等,均须检查其是否符合规范要求。如有不符之处,应予整修。在工程实践中,要求基层完成后,应加强养护,控制行车,使其不出现车槽。如有损坏应在浇筑混凝土路面前采用相同材料修补压实,严禁用松散粒料填补。2测量放样测量放样是水泥混凝土路面施工的一项重要工作。首先应根据设计图纸放出中心线及边线,设置胀缝、缩缝、曲线起迄点和纵坡转折点等桩位,同时根据放好的中心线及边线,在现场核对施工图纸的混凝土分块线。要求分块线距窨井盖的边线保持至少1cm的距离,否则应移动分块线的位置。放样时为了保证曲线地段中线内外侧车道混凝土块

12、有较合理的划分,必须保持横向分块线与路中心线垂直。对测量放样必须经常进行复核。包括在浇捣混凝土过程中,要做到勤测、勤核、勤纠偏。3、安设模板基层检验合格后,即可安设模板。模板采作钢模,长度34m,接头处应有牢固拼装配件,装拆方便。模板高度与混凝土面层板厚度相同。模板两侧铁钎打入基层固定。模板的顶面与混凝土路面顶面齐平,并应与设计高程一致,模板底面应与基层顶面紧贴,局部低洼处(空隙)要事先用水泥浆铺平并充分夯实。模板安装完毕后,再检查一次模板相接处的高差和模板内侧是否有错位和不平整等情况,高差大于3mm或有错位和不平整的模板应拆去重新安装。如果正确,则在内侧面均匀涂刷一薄层油,以便拆模。3.2混

13、凝土的拌和与运输当采用施工现场自拌混凝土时:3.2.1混凝土拌和混凝土必须采用机械搅拌。搅拌站应合理布置拌和机和砂石、水泥等材料的堆放地点。力求提高拌和机生产率。搅拌机的容量应根据工程量的大小和施工进度配置。拌制混凝土的供料系统应采用地磅的计量方法 ,在每天开始拌和前,应按混凝土配合比要求。对水泥、水和各种集料的用量准确调试后(特别应根据天气变化情况,测定砂石材料的含水量,以调整拌制时的实际用水量),经试拌检验无误,再正式拌和生产。量配的精确度为:水和水泥:2%;粗细集料:3%。外加剂应单独计量,精确度为2%。每一工班至少应检查两次材料量配的精确度,每半天检查两次混合料的坍落度。搅拌机的装料的

14、顺序为:砂、水泥、碎石。进料后,边搅拌边加水。搅拌时间应根据搅拌机的性能和拌和物的和易性确定。现场使用800L自由式搅拌机,其混凝土拌和物的最短搅拌时间165min,最长时间不得超过最短时间的三倍。搅拌时间自材料全部进入搅拌算起,至拌合物开始出料止。3.2.2混凝土运输现场施工混凝土运输距离较短,采用自卸机动车和翻斗车相结合进行运输。装运混凝土拌和物的过程中,还不应漏浆,并应防止离析。出料及铺筑时的卸料高度不应过高。当有明显离析时,应在铺筑时重新拌匀。运送用的车箱在每天工作结束之后,必须用水冲洗干净。3.3摊铺与振捣3.3.1摊铺摊铺混凝土前,应对模板的间隔、高度、润滑、支撑稳定情况和基层的平

15、整、润湿情况等进行全面检查。混凝土混合料运送车辆到达摊铺地点后,直接倒入安装好侧模的路槽内,并用人工找补均匀,如发现有离析现象,应用铁锹翻拌。用铁锹摊铺时,应用“扣锹”的方法,严禁抛掷和搂耙,以防止离析。在模板附近摊铺时,用铁锹插捣几下,使灰浆捣出,以免发生蜂窝。当采用商品混凝土时,要注意以下几点:泵送混凝土时,混凝土泵的支腿完全伸出,并插好安全销。混凝土泵启动后,先泵送适量水以湿润混凝土泵的料斗、网片及输送管的内壁等直接与混凝土接触部位。混凝土的供应,必须保证输送混凝土的泵能连续工作。输送管线直,转弯缓,接头严密泵送混凝土前,先泵送混凝土内除粗骨料外的其分成分相同的水泥砂浆。开始泵送时,混凝

16、土泵处于慢速、匀速并随时可反泵的状态。泵送速度,先慢后快,逐步加速。同时,观察混凝土泵的压力和各系统的工作情况,待各系统运转顺利后,方可以正常速度进行泵送。混凝土泵送连续进行,如必须中断时,其中断时间超过2h必须留置施工缝。泵送混凝土时,活塞保持最大行程运转。混凝土泵送过程中,不得把拆下的输运管内的混凝土撒落在未浇筑的地方3.3.2振捣先用插入式振捣器振捣,振捣注意加强模板边缘角隅等平板振捣器振捣不到的位置,然后再用平板振捣器全面振捣。振捣时应重叠1020cm。同一位置振捣时,振捣时间不应少于30s,以不再冒气泡并泛出水泥浆为准。插入式振捣器移动间距不应大于其作用半经的1.5 倍,其至模板的距

17、离不应大于其作用半径的0.5倍,并应避免碰撞模板。混凝土在全面振捣后,再用振动梁进一步拖拉振实并初步整平。振动梁往返施拉23遍,使表面泛浆,交赶出气泡。振动梁移动的速度要缓慢而均匀,前进速度以1.2 1.5m/min为宜。对不平之处,应及进铺以人工补填找平。补填时就用较细的混合料原浆,严禁用纯砂浆填补,振动梁行进时,不允许中途停留。牵引绳不可过短,以减少振动梁底部的倾斜,振动梁底面要保持平直,当弯曲超过2mm时应调查或更换,下班或不用时,要清洗干净,放在平整处,不得暴晒或雨淋。如发现混凝土表面与拱板仍有较大高差,应重新补填找平,重新振滚平整。最后挂线检查平整度,发现不符合之处应进一步处理刮平,

18、直到平整度符合要求为止。3.4表面整修用大木抹多次抹面至表面无泌水为止,并做到表面平整、光滑。吸水抹面的各遍间隔时间参见下表。普通混凝土路面板吸水抹面间隔时间水泥品种施工温度()间隔时间(min)普通水泥03545103035201525301015注:吸水抹面的间隔时间除同施工温度有关外,还受日照、风力、水泥用量等因素的影响,故实际操作时还需根据当时情况而定。修整时,每次要与上次抹过的痕迹重叠一半。在低洼处要补充混凝土,并用3m 直尺检查平整度。待混凝土强度达到施工要求时,采用磨光机进行磨光。3.5接缝施工接缝是混凝土路面的薄弱环节,接缝施工质量不高,会引起板的各种损坏,并影响行车的舒适性。

19、因此,应特别认真地做好接缝施工。施工时,纵缝、缩缝、分隔缝要严格按照电力行业标准化施工工艺实施。3.5.1纵缝纵缝按设计要求设于路脊中央,按设计要求纵缝拉杆钢筋采用直径14的螺纹钢筋,长度700mm,每隔750mm设置一道,设置在路面厚度的中间。并在拉杆钢筋中间的100mm长度两涂三号沥青。纵缝施工预先将拉杆采用门型式固定在基层上,待路面砼强度达到要求后,纵缝顶面缝槽用切缝机切缝,缝宽10mm,深60mm ,切缝完成后,用黑色耐侯胶填缝。3.5.2横缝缩缝缩缝按设计要求每6m设置一道。待路面砼强度达到要求后,横缝缝槽用切缝机切缝,缝宽10mm,深60mm ,切缝完成后,用黑色耐侯胶填缝。胀缝胀

20、缝应与路中心线垂直,缝壁必须垂直,缝隙宽度必须一致。缝隙下部设闭孔泡沫板,上部60mm用黑色耐侯胶填缝。传力杆采用直径20mm的圆钢,长度400mm,靠活动端半段270mm长两涂三号沥青。传力杆的活动端,设在缝的一边,活动端设金属帽,金属帽26*3,长度140mm,内用木屑填充。固定后的传力杆必须平行于混凝土路面及路面中心线,其误差不得大于5mm,传力杆的固定,采用支架固定安装。支架固定传力杆安装方法。传力杆长度的一半穿过闭孔泡沫板至活动端挡板,并应用钢筋支架固定就位,浇筑时应先检查传力杆位置,再在胀缝两侧摊铺混凝土拌和物至板面,振捣密实后,抽出端头挡板,空隙部分填补混凝土拌和物,并用插入式振

21、捣器振实。为保证胀缝施工的平整度以及施工的连续性,闭孔泡沫板以上的混凝土硬化后用切缝机按胀缝的宽度切两条线,待填料时,将闭孔泡沫板以上的混凝土凿去,然后用黑色耐侯胶填缝。3.5.3施工缝施工缝设于胀缝处。接缝填封混凝土路面养护期满后及时填封接缝。填缝前必须保持缝内清洁,防止砂石等杂物掉入缝内。按设计要求采用黑色耐侯胶填缝。3.5.4切缝施工方法及注意事项(1)切缝前应检查电源、水源及切缝机组试运转的情况,切缝机刀片应与机身中心线成90角,并应与切缝线在同一直线上。(2)开始切缝前,应调整刀片的进刀深度,切割时应随时调整刀片切割方向。停止切缝时,应先关闭旋扭开关,将刀片提升到混凝土路面面上,停止

22、运转。(3)切缝时刀片冷却用水的压力不应低于 0.2Mpa。同时应防止切缝水渗入基层和土基。(4)当混凝土强度达到设计强度的25%30%,即可进行切割,当气温突变时,应适当提早切缝时间,以防因温度应力产生不规则裂缝。应严禁一条缝分两次切割的操作方法。(5)切缝后,应尽快灌注填缝料。这里应指出的是,切割时间要特别注意掌握好,切得过早,由于混凝土的强度不足,会引起粗集从砂浆中脱落,而不能切出整齐的缝。切得过迟,则混凝土由于温度下降和水分减少而产生的收缩因板长而受阻,导致收缩应力超出其抗拉强度而在非预定位置出现早期裂缝。合适的切割时间应控制在混凝土获得足够的强度,而收缩应力并未超出其强度的范围内时。

23、它随混凝土的组成和性质(集料类型、水泥类型和含量、水灰比等),施工时的气候等因素而变化。施工技术人员须依据经验并进行试切后决定。下表为大致的切缝时间范围。经 验 切 缝 时 间昼夜平均温度()常规施工方法(h)昼夜平均温度()常规施工方法(h)545502018211030452515181522263013153.6养生及拆模养生混凝土表面修整完毕后,3小时进行养生,使混凝土路面在开放交通前具备足够的强度和质量。养生期间,须防止混凝土的水分蒸发和风干,以免产生收缩裂缝;须采取措施减少温度变化,以免混凝土路面产生过大的温度应力;须管制交通,以防止人和车辆等损坏混凝土路面的表面。混凝土路面的养生

24、,可根据施工工地的情况及条件,选用湿治养生。其养生时间按实际情况确定,但不少于 14d。在养生初期,为减少水分蒸发,避免阳光照射,防风吹和暴雨等,可以麻袋覆盖,将混凝土全部遮起来,并浇水养护。湿治养生湿治养生由三个时期组成:防护层润湿期、保证混凝土凝固的蓄能期和含水量逐渐降低不产生收缩应力的终结期。润湿期用麻袋覆盖,在混凝土终凝后覆盖于板的表面,每天均匀洒水,保持潮湿状态,但注意洒水时不能有水流冲刷。蓄能期内,每天对麻袋润湿34次;终结期内,必须保证混凝土逐渐失水,与周围环境温度保持平衡。混凝土路面在养生期间和填缝前,应禁止车辆通行,在达到设计强度的4%以后,方可允许行人通行。养生期满后方可将

25、覆盖物清除,板面不得留有痕迹。拆模拆模时间应根据气温和混凝土强度增长情况确定,采用普通水泥时,一般允许拆模时间见下表。拆模应仔细,不得损坏混凝土路面的边、角、尽量保持模板完好。拆模后不能立即开放交通,只有混凝土路面达到设计程度时,才允许开放交通。当遇特殊情况需要提前开放交通时,混凝土路面的强度应达到设计强度80%以上,其车辆荷载不得大于设计荷载。混凝土路面允许拆模时间昼夜平均气温()允许拆模时间(h)昼夜平均气温()允许拆模时间(h)572203010482524153630以上18注:允计拆模时间,自混凝土成形后至开始拆模时计算。浙江xxxx集团有限公司220kVxxxxx土建工程项目经理:

26、 年 月 日下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,

27、“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过

28、程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文

29、:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。苗木供应合同书甲方:乙方

30、:周至县哑柏镇绿星苗圃经甲乙双方协商同意, (以下简称甲方)从周至县哑柏镇绿星苗圃(以下简称乙方)购买银杏苗木,(用于渭政办发2010205号文件,渭南市区绿化),并就相关事宜达成以下协议:一、 苗木数量: 二、 苗木规格:胸径15cm以上,主干通直,树头完整,枝条匀称、丰满,无病虫害,树形美观。三、 苗木价格:每株计人民币四、 该价格包括:苗木费、挖掘费、包装费、装车费、拉运费五项。合计人民币( )五、 付款方式:任务完成后,10日内一次付清。六、 有关事项:1、 土球规格:苗木所带土球直径1.2米以上,厚度60cm以上,卸车前完整不破裂。2、 包装规格:土球包装腰带无间隙宽度12cm以上,纵扎草绳间隙在2cm以下。绳杆高度40cm,缠冠高度2米。3、 所有苗木必须是播种培育,均为本苗圃苗木,严禁从外省、外地调动,由此产生的不良后果,由乙方负责。4、 乙方必须按照甲方时间、地点、数量要求按时送苗。(送苗地点,渭南市城区)并保证我县任务完成居全市前三名。5、 苗木结算数量以接收方接收单上的数据为准,因不符合合同条款中苗木规格要求的,接收方拒绝接收的苗木由乙方自行处理。六、本合同未尽事宜,甲乙双方同意协商解决。七、合同条款违约,造成经济损失,由造成损失方全额赔偿。八、本合同一式两份,甲乙双方各执一份,自签字盖章之日起生效 二0一0年十二月 15 / 15

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
