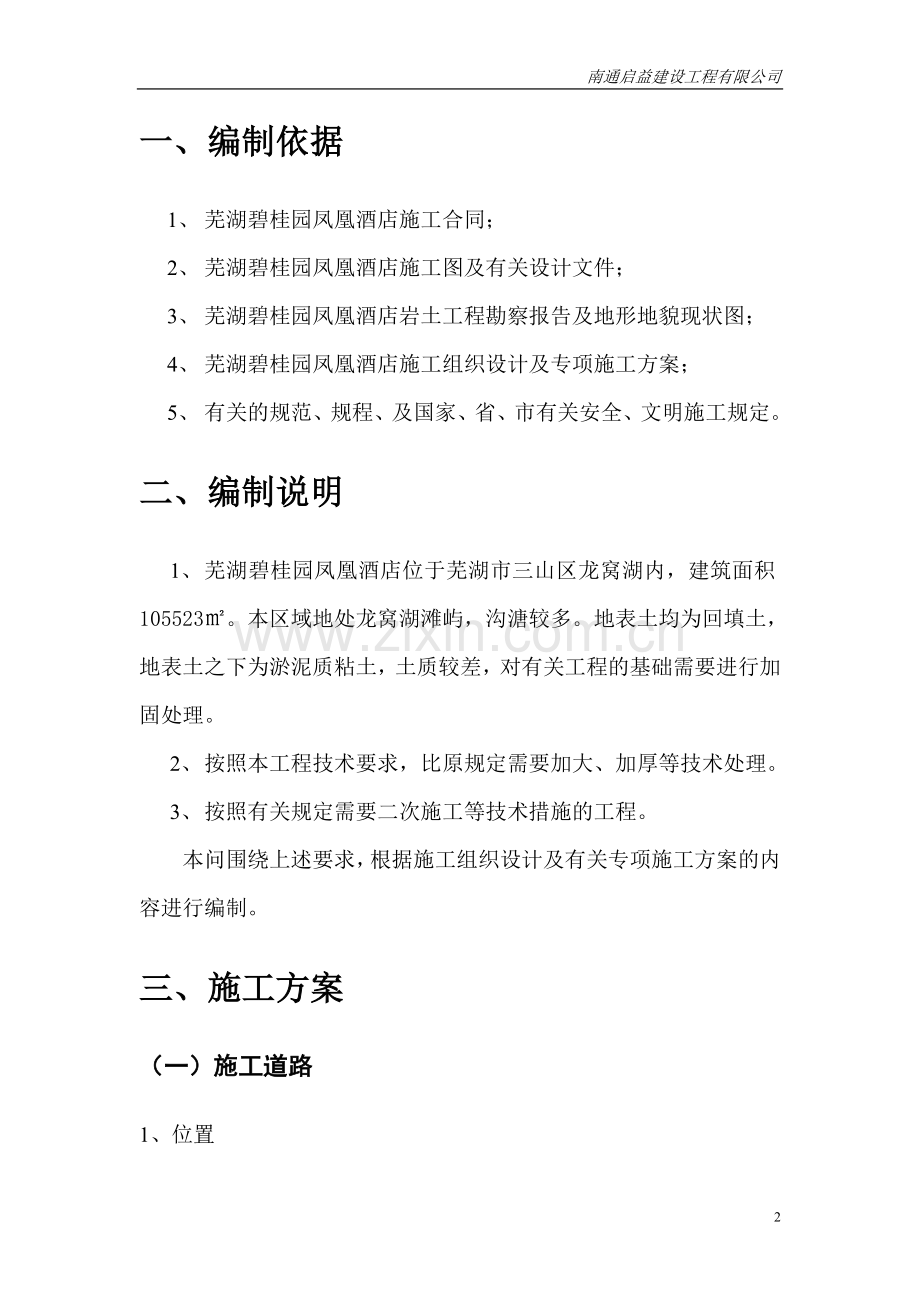

一、编制依据
1、 芜湖碧桂园凤凰酒店施工合同;
2、 芜湖碧桂园凤凰酒店施工图及有关设计文件;
3、 芜湖碧桂园凤凰酒店岩土工程勘察报告及地形地貌现状图;
4、 芜湖碧桂园凤凰酒店施工组织设计及专项施工方案;
5、 有关的规范、规程、及国家、省、市有关安全、文明施工规定。
二、编制说明
1、 芜湖碧桂园凤凰酒店位于芜湖市三山区龙窝湖内,建筑面积105523㎡。本区域地处龙窝湖滩屿,沟溏较多。地表土均为回填土,地表土之下为淤泥质粘土,土质较差,对有关工程的基础需要进行加固处理。
2、 按照本工程技术要求,比原规定需要加大、加厚等技术处理。
3、 按照有关规定需要二次施工等技术措施的工程。
本问围绕上述要求,根据施工组织设计及有关专项施工方案的内容进行编制。
三、施工方案
(一)施工道路
1、位置
(1)沿A、B、C区外围四周处,道路至每一台塔吊处。
(2)有门口南,经3#、7#塔吊,A与B区间原消防通道贯通。
2、宽度
详见附图一(芜湖碧桂园凤凰酒店施工平面布置图)。
3、道路结构层次
由上而下为:
200厚C25混凝土,100厚468碎石,850~2250厚块石垫层。
4、道路剖面图
5、平面位置(见附图一)
6、预埋混凝土预制排水管
位于大门口处埋设600预制混凝土管
(二)基土开挖时临时道路
1、800厚块石垫层上铺150厚碎石压实。
2、宽度4000mm,间距@15000mm,由北向南与主干道贯通。
3、详见土方开挖工程施工方案。
(三)临时设施
1、生活区
(1)平面布置图(见附图二)
(2)设施墙基处理
(3)生活设施材质:彩钢保温板+钢架结构。
(4)楼地面
①地面
素土夯实+50厚碎石+50厚C20混凝土面层
②楼面
18厚工程板,部分办公室上铺塑料地板。
(5)散水
外侧240厚混凝土多孔砖砌体挡土墙+内侧填土夯实+50厚碎石+50厚C20混凝土面层
(6)场内道路
①主干道入口
原土挖深1m+1000厚块石压实+100厚碎石+100厚C20混凝土面层
②其他道路
素土夯实+50厚碎石+150厚C20混凝土面层
(7)地面硬化
素土夯实+50厚碎石+100厚C20混凝土面层
(8)围墙
①大门口:
240厚多孔砖围墙,高2200mm,门柱600×600mm,高2600mm
②其它:
钢管支架+彩钢板
(9)排水
①D150PVC排水管
②砖砌检查井500×500×400mm
③明沟排水:截面240×150mm排水沟
(10)化粪池
砖砌:7000×3000×2000mm 一座
2、现场
(1)平面布置图(见附图一)
(2)设施基础处理
同生活区设施基础处理
(3)塔吊基础处理(详见塔吊基础专项施工方案)
①数量 7台
②基础承台
截面尺寸: 5000×5000×1350mm
砼 : C35
配筋 : 20@150双层双向+对角线520上下设置+14@300×300上下拉接筋
钢筋支架: 14钢筋马櫈1只/㎡
防雷接地: 二组
4×25镀锌便贴连接线
预埋螺栓: 16只/台基础
③预应力混凝土管桩
直径500mm,壁厚90mm,桩长34m/根,4根/台基础
④承台顶至自然地面 240厚砌体维护+顶D48×3.5钢管加工程板封盖。
⑤承台顶内排水
设2.5寸潜水泵,一只/台基础,专供承台内排水。
⑥承台240厚砖基础
混凝土实心砖MU7.5
砌筑砂浆 M5.0
(4)钢筋加工区基础处理
①位置:
A:施工现场7处
B:生活区1处
②内容
A:钢筋堆放场地与施工主干道连接道路。
B:钢筋堆放区。
③基础处理
800厚块石+150厚碎石压实
(5)其他堆放场地基础
①加固方法:同钢筋加工堆放区
②位置:见附图一(芜湖碧桂园凤凰酒店施工平面布置图)
(6)施工排水
①因施工现场四周无排水系,为了把施工区域内积水排除,在施工区域内开挖土质排水沟系与人工湖及其他场外排水沟系。
②断面尺寸如下图所示:
土方量:8500m³。
③埋设砼排水管 600m
(四)支模体系技术措施
1、A2区宴会大厅支模架
(1)基础处理原因
本区域屋面结构梁大,支架高度高,荷载大,属建设部规定的三超部位,由于该部位土质条件较差,基础承载能力远远不够,为确保安全,达到支架设计要求,基础需做处理。
(2)基础处理方案
由上往下,结构层次为:
150厚C20混凝土面层+内配8@150×150钢筋网片+500厚碎石夯实+素土夯实
2、A2区宴会大厅模板
宴会大厅截面600×1800mm预应力梁模板二次制作(详见专项施工方案)。
3、 其他区域支架基础处理
由上往下结构层次:
100厚C15混凝土面层+内配4@200钢筋网片+150厚碎石夯实+素土夯实
4、屋面挑檐支架及基础处理
(1)模板支架搭设前,拆除外脚手架,因为脚手架不能做支模用。
(2)基础处理
100厚C15混凝土面层+内配4@200钢筋网片+450厚碎石夯实+素土夯实
(3)宽度
支模架宽度+2×500mm
5、B1区大堂一层顶支架
由于该层支架高度为18m,按施工设计要求,负一层支模架待一层结构混凝土强度达到设计强度100%以后才能拆除。所以,负一层支模架及模板使用时间超过一般拆除时间,支架及模板占用时间长。
6、塔楼
塔楼超过屋面部分的支模难度较大。
塔楼:4座(详见塔楼专项施工方案)
(五)钢筋工程
地下室、车库、游泳池等基础底板上下钢筋需要用钢筋支櫈,确保上下层钢筋位置达到设计要求(详见专项施工方案)。
(六)外脚手架
1、需二次搭设
第一次:肢体结构施工至闷顶层底一层。
第二次:挑檐之墨家拆除厚进行第二次搭设,满足装饰工程施工要求。
2、需要二次拆除
3、基础处理
100厚C15混凝土面层+200厚碎石夯实+素土夯实
下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!
毕业论文致谢词
我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意
这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!
感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭!
最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。
致谢词2
在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的
感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。
谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。
开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“***”,希望大家能记住我,因为被别人记住是一件幸福的事!!
)查看更多与本文《高中生开学自我介绍》相关的文章。
苗木供应合同书
甲方:
乙方:周至县哑柏镇绿星苗圃
经甲乙双方协商同意, (以下简称甲方)从周至县哑柏镇绿星苗圃(以下简称乙方)购买银杏苗木,(用于渭政办发[2010]205号文件,渭南市区绿化),并就相关事宜达成以下协议:
一、 苗木数量:
二、 苗木规格:胸径15cm以上,主干通直,树头完整,枝条匀称、丰满,无病虫害,树形美观。
三、 苗木价格:每株计人民币
四、 该价格包括:苗木费、挖掘费、包装费、装车费、拉运费五项。合计人民币( )
五、 付款方式:任务完成后,10日内一次付清。
六、 有关事项:
1、 土球规格:苗木所带土球直径1.2米以上,厚度60cm以上,卸车前完整不破裂。
2、 包装规格:土球包装腰带无间隙宽度12cm以上,纵扎草绳间隙在2cm以下。绳杆高度40cm,缠冠高度2米。
3、 所有苗木必须是播种培育,均为本苗圃苗木,严禁从外省、外地调动,由此产生的不良后果,由乙方负责。
4、 乙方必须按照甲方时间、地点、数量要求按时送苗。(送苗地点,渭南市城区)并保证我县任务完成居全市前三名。
5、 苗木结算数量以接收方接收单上的数据为准,因不符合合同条款中苗木规格要求的,接收方拒绝接收的苗木由乙方自行处理。
六、本合同未尽事宜,甲乙双方同意协商解决。
七、合同条款违约,造成经济损失,由造成损失方全额赔偿。
八、本合同一式两份,甲乙双方各执一份,自签字盖章之日起生效 二0一0年十二月
14
展开阅读全文
