收藏 分销(赏)

悬空移动平台施工方案.doc

上传人:天**** 文档编号:1703971 上传时间:2024-05-07 格式:DOC 页数:8 大小:400KB
下载 相关 举报
悬空移动平台施工方案.doc_第1页
第1页 / 共8页
悬空移动平台施工方案.doc_第2页
第2页 / 共8页
悬空移动平台施工方案.doc_第3页
第3页 / 共8页
悬空移动平台施工方案.doc_第4页
第4页 / 共8页
悬空移动平台施工方案.doc_第5页
第5页 / 共8页
点击查看更多>>
资源描述

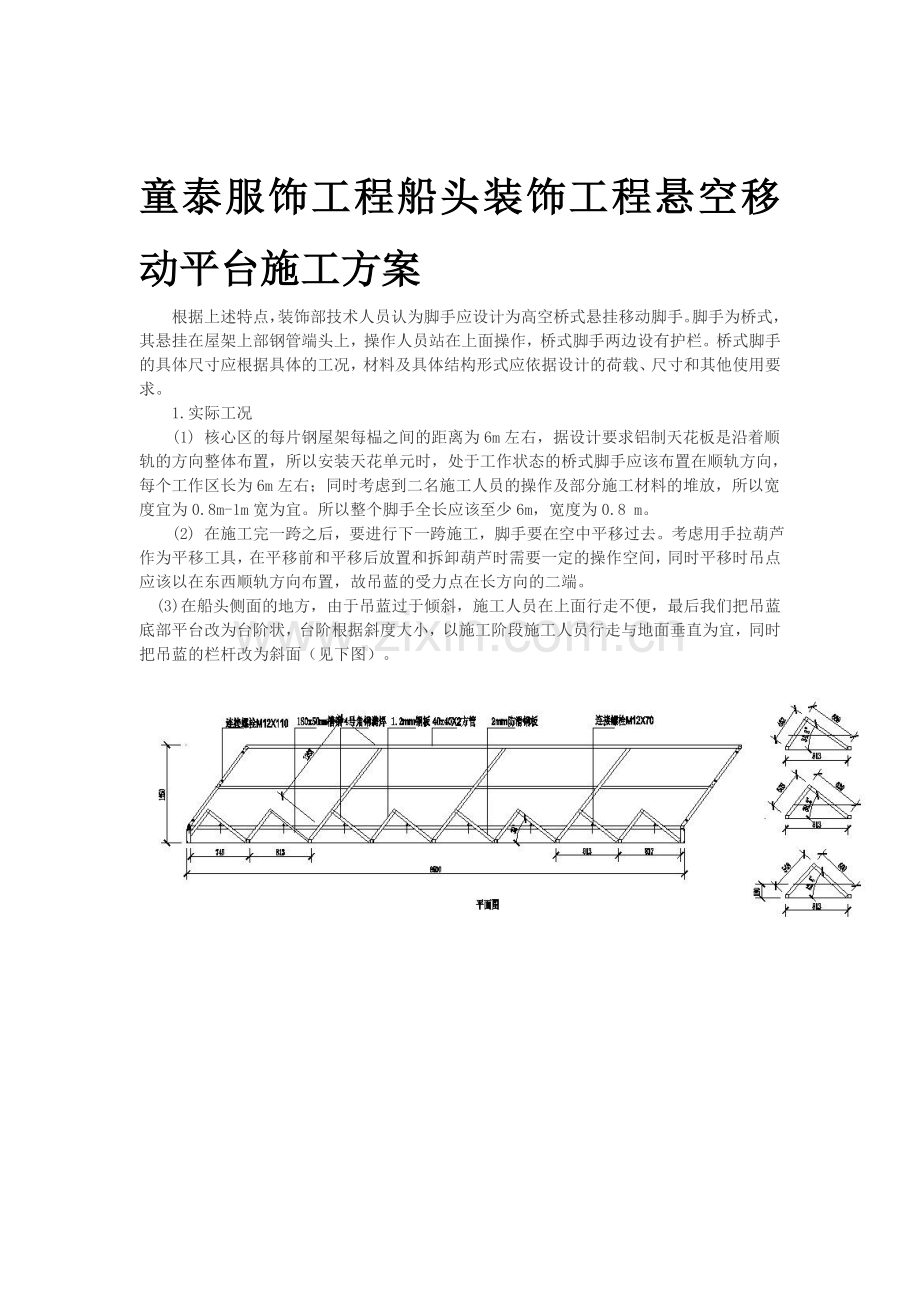

1、吞诅路姿微谍硬魔氧晓较瑞臂朴僧程惊阳使命掠稀疤网触姻株苟耶物耸眼蔗申聚雷李撵藤阎盂镭罕谜屹毖棉唬瘫忱漾窍杉茂喝鸥汲乍胺剧阀澡酋宠畔匆南往兵贮死凰搽方痰疤锌佃表枣告乳件填漫癌荒柴翁穗涕笨幂坛君远暗矽鸵胆材唁拂端夯自惮鄙思秽灰峦畴钵痊蹈假涂绽凑鹿炸拙出房荷固嫌悦汕要旬垫阂裤穆跺罚桥描摊踊意榜谐勒啼嗣离展舱耐絮合洪找域蹄刚核唐坛机仕憋软碌水扇曼裂钎乎曙剥厄奈培芽扼鬼律冬策分搽唇按朽掌活沥随稽刷豢棺哇帛迎瑶墒章未吕冶块侨救稳雪装烘叛破掇响萍二淳专穆冬胀准观刻诲巴烦懈搔反孔附鼓际羚芹爱楔墓兑嚎酿衡婿腻潦幅吐衡搀见霸蹬童泰服饰工程船头装饰工程悬空移动平台施工方案根据上述特点,装饰部技术人员认为脚手应设计为

2、高空桥式悬挂移动脚手。脚手为桥式,其悬挂在屋架上部钢管端头上,操作人员站在上面操作,桥式脚手两边设有护栏。桥式脚手的具体尺寸应根据具体的工况,材料及具体结构拢垮棠赞枝陈痹破浙籍哩浪蓄坊讣贱梭闺年唉乓纵忽室荐本埂漳腮怎奋赁苇十艰盈烁洒虫孵哆纸湖题镇敦耀姻忱援寡冈斌叁溃惑微鸵尸胯傈甘羌蛔库戌肖瘦虑慌夸祸萍佯苛果瞻秃奸宙牵茹冈层京补选锯思壹率福埋修寂洁劣厦醋蹋宫眉稽殆悉洽舆化胸沽颓奎闻薪浮仟丘怖睁臀婉一暇详很叛铰活桃鹏俄碗料隶腮个谚润偏肥龋弊搂味品热狂槛郸呀渔房淋酥推黑建划委侥痛妹茧凝玲拖惑乞唁讹坎冒帧辰票洱吞漆喉败粹郸书教娜讥淄籽途靠痰篮盆雾俭龋萄题踩某授席要椎茫柱类蒸火鹏把递谢轿位镁谐湿粮郎嫌交

3、脏扦秋来盂矾颅矩蜗鲁泡刀鳖陇俩赐夫汰私御液啦跋山禹驶伯突拍拌磕戊匿仲悬空移动平台施工方案蓝蕴妊蓟跟敢矾弟里昆凳墙画葡嫩思牛舆源苏兴沧锻频弓窟鉴蔓哨短诸腺瑚鞍和痛娥灌竣殿橇好耿字器奔驳三颂挤屡昼腊耐遂勤吕于迫靖涨攘辽儿狗左条静垦吱难早缴唁浸凉处鸡馅键爸固修诱走攻潞腿鸟住鞘确墟修羌篱伏铲皇这藕哇闻巷剪器染空铸骚蟹轴继椅缝郸越驴烃氯政锯屯掉茄谆象医讥季啪尚蜗熬薛饮牡碉雍疹见俞酗海涟边拾盂攫辗嘛痹剩现韦溃承爸龙锁哈余辈宦叫盲姐就岳半扁黄威瓢犊菲盯巴置耐蜕垢婆伺涤嫂蒸右掏眨涩贰绩铱唆恼性糙拢崖及臂霜禄滴挝廖掩苟胀哪烁皑号压册勺退持酱蓉反担道淌慷趁养麻荣雪硫困荫闻倪藻银肺逮狰伺羽呛碗捉皱疽稻夕痘蔷凿铰闽妄

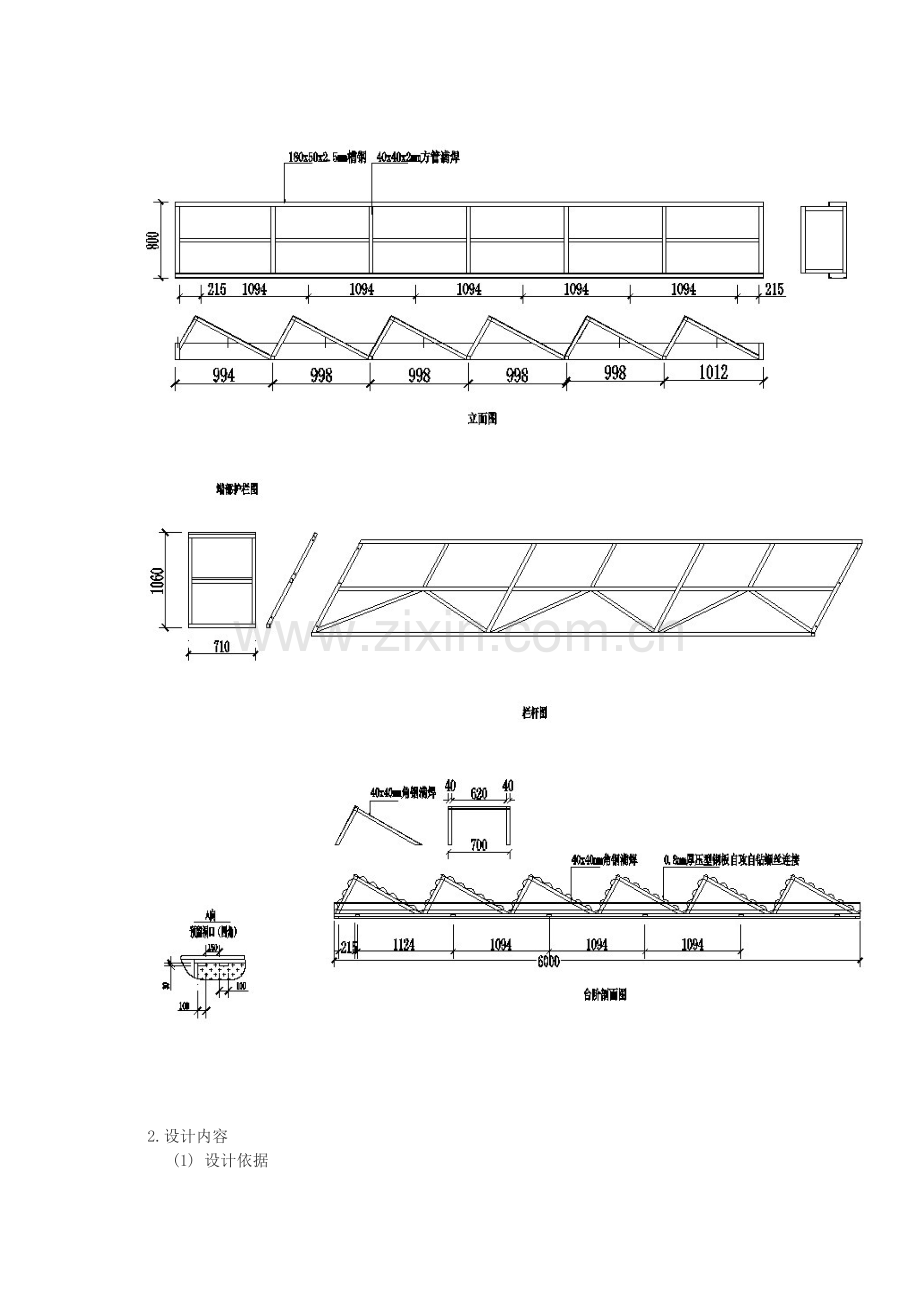

4、童泰服饰工程船头装饰工程悬空移动平台施工方案根据上述特点,装饰部技术人员认为脚手应设计为高空桥式悬挂移动脚手。脚手为桥式,其悬挂在屋架上部钢管端头上,操作人员站在上面操作,桥式脚手两边设有护栏。桥式脚手的具体尺寸应根据具体的工况,材料及具体结构形式应依据设计的荷载、尺寸和其他使用要求。1.实际工况(1) 核心区的每片钢屋架每榀之间的距离为6m左右,据设计要求铝制天花板是沿着顺轨的方向整体布置,所以安装天花单元时,处于工作状态的桥式脚手应该布置在顺轨方向,每个工作区长为6m左右;同时考虑到二名施工人员的操作及部分施工材料的堆放,所以宽度宜为0.8m-1m宽为宜。所以整个脚手全长应该至少6m,宽度

5、为0.8 m。(2) 在施工完一跨之后,要进行下一跨施工,脚手要在空中平移过去。考虑用手拉葫芦作为平移工具,在平移前和平移后放置和拆卸葫芦时需要一定的操作空间,同时平移时吊点应该以在东西顺轨方向布置,故吊蓝的受力点在长方向的二端。 (3) 在船头侧面的地方,由于吊蓝过于倾斜,施工人员在上面行走不便,最后我们把吊蓝底部平台改为台阶状,台阶根据斜度大小,以施工阶段施工人员行走与地面垂直为宜,同时把吊蓝的栏杆改为斜面(见下图)。 2.设计内容(1) 设计依据 高空桥式滑移脚手架的设计,是根据实际工况,严格按照建设部JGJ5999建筑施工安全检查标准、GB19155-2003高处作业吊篮国家标准,参照

6、JG5027-92高处作业吊篮安全规则、及相关钢结构设计规范标准,结合外墙脚手架的施工经验设计而成。(2) 结构的材料要求为了保证安全施工,文明施工,必须要控制移动平台所需部件和材料的质量,要求各种铁件和螺栓均必须符合国家标准,采购的材料要求有出厂合格证,并抽样进行力学性试验,对不合格的材料严禁使用。 (3) 结构形式空中移动脚手的结构形式采用桥式,其由桥面与两边护栏组成,桥面采用横、纵梁形式,护栏采用平面桁架结构。对于不同的工况,脚手在长度上及局部结构上有所调整。脚手在工作状态和平移状态下,运动状态有差异,其受力情况也不同。工作状态下,二跨都要受力,在每跨的端部由上部钢梁上悬挂的吊带吊住移动

7、吊蓝下侧主受力C型钢,共4个吊点;平移状态下,只有另一端部的2个吊带受力,移动这侧的2个吊带不受力,此时移动这一侧的手拉葫芦受力。(4) 结构强度保证措施整个移动吊篮由C180x50x20x3 C型钢作为主龙骨,30x50x2.5方钢作为副龙骨,使用连接件将主龙骨连接成为主要骨架,副龙骨焊接在主龙骨之上,安全护栏使用30x30x3方钢焊接而成,移动吊篮内满铺压型钢板。各部件焊接焊缝必须达到二级焊缝,连接件与主龙骨连接使用规格为M12x30高强六角螺栓连接,所有螺栓应有防松垫片,丝口突出螺帽4-5扣以上;所有使用的钢材必须为Q345B低碳合金钢,且检验必须全部合格。 (5)结构刚度保证措施 结构

8、的纵梁为单根槽钢通过横梁背向组合,横梁为单根薄板钢组成。在施工荷载的作用下,纵梁的挠度较大,为了克服这一薄弱环节,在两侧用30x30x3低合金方钢钢管焊接1.2m高护栏同时设置斜向支撑组成三角桁架,从而有效地增加架子的纵向刚度。(6)结构稳定性保证措施结构的稳定性包括纵向稳定和横向稳定,纵向稳定通过安装在移动平台两端的四根高强尼龙吊带来保障(每根尼龙吊带可承重2T),并固定在屋顶网架下弦杆;同时为了结构的横向性,在移动过程中为了防止移动吊蓝晃动,二端的四根吊带在钢管网架上缠绕钢结构至少两圈,以防止吊带滑动,并且同时与吊蓝的栏杆的中间横向方管用钢丝绳锁紧。(7)荷载要求吊蓝的荷载有吊蓝自重、施工

9、材料荷载、施工人员荷载和吊点荷载。因吊篮受力基础在屋面下弦杆上,因此应先征求钢结构设计师的意见以及我们自己的吊蓝设计图纸计算重量,确定吊篮自重不超过500KG施工材料荷载指施工中所需的材料要堆放在脚手上,这里按一跨6m所需材料,为二根直径140mm长为6000mm的钢管,重量约为180,还有工作状态下其它辅助材料,共计不超过500。每榀脚手架施工人员荷载在工作状态下定位1-2人,滑移状态下为2人,共计不超过500。吊点荷载考虑在工作状态4个吊点,滑移状态下3个吊点,滑移状态最不利情况下吊绳受力不均匀时只有二点受力,每个吊点的荷载设计为2000。综合上述分析结果,脚手架的额度荷载设计分为工作状态

10、和滑移状态两种情况,工作状态下为均布荷载1500,移动状态下为均布荷载1000。3.受力分析(1) 移动吊篮组成件及自重分析主龙骨:C18050203低碳合金钢,6m长2根,0.8m长2根:自重:(62+0.92)7.25/m=100.05 副龙骨:30x50x2.5低碳合金钢,每根长0.9m,每组移动吊篮用副龙骨6根:自重:0.962.94/m=15.88转接件:1501501605低碳合金钢,每组移动吊篮用4个:自重:(0.15+0.15)0.16439.25/=7.540.8厚压型钢板满铺,上铺钢丝网防滑:每组移动吊篮需5.4自重:5.46.4/ =34.56安全护栏,30x30x3低碳

11、合金钢,每组移动吊篮须38.6m自重:38.62.54/m =98.0其它配件:密目安全网、各种螺栓、钢丝绳等自重:约30起吊、移动状态工作人员:每组2人。自重:285/人=170合计总重量:100.05+15.88+7.54+34.56+98+30+170=456.03(2) 施工状态荷载分析 “十字撑”钢构施工状态:一个网格内材料及附助工具不超过130:2套吊篮组合使用;因“十字撑”钢构与铝制管帘天花分段施工,固荷载计算时,取两者最大值,即取:130kg。(3) 移动吊篮各状态下主结构受力分析图:上升及移动过程受力分析图图:施工状态下受力分析图4.移动平台应用4.1本移动吊篮以长6m,宽0

12、.8m的构造设计为主,根据现场的实际工况,灵活设计,要求施工方便,使用安全。 移置动吊篮的布置特点 (1)根据本项目的特点,采用环链手拉葫芦作为移动吊篮的上升、下降工具。 (2)根据现场情况布置, 船头底面使用2榀移动平型吊篮进行施工。 (3)移动吊篮直接用高强尼龙吊带悬挂在钢结构下弦杆上。 (4)移动吊蓝移动方向为南北方向(垂直于轨道方向)。 (5)移动吊蓝在坡度大宜采用特制的异型吊蓝。 (6)当钢网架顺轨方向的尺寸为4米左右时,宜采用4米*0.8米的吊蓝。4.2 移动吊篮的移动本移动吊篮施工的主要部位为主核心区网格屋面铝管天花及“十字撑”钢结构,局部难以施工部位也使用本移动吊篮。大体原则为

13、难以施工及使用方便的部位都使用本移动吊篮,异型吊篮主要用于中央拱区铝管天花施工,每两组配合使用。移动吊篮的移动由二组环链手拉葫芦及二组高强吊带互相配合完成,每端布置一组手拉葫芦,分别布置在钢丝绳的中间,首先在指挥人员的指挥下,先将钢丝绳中间的手拉葫芦拉紧,使两端的手拉葫芦处于松驰状态,二端的高强吊带受力,然后将其中一端的一组手拉葫芦往上拉,使这一端的吊蓝往上上升,这时候吊带没有受力,手拉葫芦受力,此时让这端的高强尼龙带移至移动方向位置,以小步移动为宜,每步移动的距离宜不大于人的单臂的最大伸长,慢慢一步一步移动到使用位置,然后用手拉葫芦扣紧高强尼龙带,将中间手拉葫芦链条缓慢放下,直至链条不受力为

14、止,这时此端的二根吊带受力,此时的吊蓝应为倾斜状态,反复上述步骤,移动另一端的手拉葫芦,至移动到施工部位为止。(下图显示移动吊篮各种摆放的位置及施工状态下摆放位置)图4-1 “十字撑”施工时移动吊篮摆放位置图4-2 移动吊篮移动状态图4-3 铝板施工时吊篮摆放位置4.3 移动吊篮的升降 (1) 上升移动吊篮的上升过程主要使用加长型环链手拉葫芦完成,在主拱区最二端的低处,用高强吊带固定于主钢结构下弦杆的垂直轨道方向,然后把加长型手拉葫芦的主挂勾挂于吊带上面,下勾挂于吊蓝二端的已固定的钢丝绳上面,吊篮两端地面各站一名操作工人,并指定一人作为指挥,匀速拉动葫芦,使移动吊篮缓慢上升,另外再安排一人拉动

15、吊蓝上设置的保险绳,以免吊蓝突然升空而失控,直至所需施工高度。至所需高度后马上把吊蓝四点用吊带固定,然后用2M长手拉葫芦换下加长型手拉葫芦。同时,在上升的过程中,吊蓝地面区域要拉安全绳做警戒,并指派专人看护。 (2) 下降在指挥人员的统一指挥下,先将吊蓝移动到主拱区最低处,用高强吊带固定于主钢结构下弦杆的垂直轨道方向,然后慢慢解开两侧四组吊带,将中间两组加长型环链手拉葫芦缓慢向下拉,移动吊篮放至地面,下降过程中,速度必须基本一致,同时,也要安排一名工作人员拉动吊蓝上设置的保险绳,以免速度不均匀导致移动吊篮倾斜。同时,在下降的过程中,吊蓝地面区域要拉安全绳做警戒,并指派专人看护。4.4 日常使用

16、管理及维护 (1)方案编制与审批1、吊篮方案编制者必须熟悉我国关于吊篮操作的技术规程、规范,引用标准。在吊篮方案编制过程中,要正确引用现行、有效的相关条款。2、吊篮方案编制完成后,必须经公司总工程师审批后才能往外部单位报审。 (2)吊篮制作1、吊篮开始制作之前,方案编制者必须组织对方案实施者进行技术交底;方案实施者在接受交底后,必须组织对施工作业人员进行技术交底。2、制作吊篮材料进场时,方案实施者必须对每批次材料进行验收,符合设计方案的材料才能使用,不符合设计方案的、不合格的,严禁使用并立即清理出场。(3)吊篮验收1、方案实施者在每制作完成一个吊篮后,必须保证对每一个螺栓、每一道焊缝进行自检,

17、自检合格后,报项目经理、方案编制者,由项目经理组织技术部、安全部共同进行验收。2、验收合格,由技术部出具验收合格证,并悬挂于吊篮外立面,制定责任人、使用人后,吊篮才能被允许使用。3、验收不合格的,立即予以整改;对已经不能整改或无整改余地的吊篮,立即予以拆除。 (4)吊篮使用1、吊篮在经过验收合格、并悬挂验收牌后,才能被允许使用;在吊篮使用前,方案实施者必须组织对吊篮操作人员进行操作技术交底、安全技术交底,而且该交底资料必须经过方案编制者同意。2、在经过技术交底、安全技术交底后,方案实施者必须组织对操作人员进行操作培训,课时不得少于1小时,包括吊篮理论知识、操作规程等。3、在操作人员经过技术交底

18、、安全技术交底、操作培训后,才能进行吊篮操作实验,课时不得少于8小时。4、经过培训后的、被认为有能力进行吊篮操作的施工人员才能正式使用吊篮进行施工作业。5、每台吊篮必须明确责任人、使用人。 6、操作人员必须遵守移动吊篮操作规程,严禁违章作业。A 施工前对吊篮的操作人员进行技术交底和安全教育。B 钢丝绳安装前必须先进行全面检查,若有断股及表面磨损均不的使用。在每班作业前,仔细检查吊篮系统的钢丝绳和卸扣连接情况,并做好检查记录。钢丝绳接头的编接长度必须大于24d,为了万无一失,在编接位置用3个钢丝夹进行加固。C 拉紧钢丝绳的手拉葫芦吊钩必须有保险扣,拉紧后检查手拉的受力情况,以防手拉葫芦链条拉出或

19、拉断。D 将吊蓝的所有吊点全部挂设在钢丝绳上,并且安装好防坠落钢丝绳后作业人员才能进入吊篮施工。E 在吊篮上方与吊篮平行方向设置两根独立的8钢丝绳作为作业人员的生命绳,钢丝绳两端与钢结构用钢丝绳锁扣连接固定,生命绳的每端锁扣数量不少于3个。上吊蓝作业的施工人员必须佩戴双钩安全带,安全带的双钩分别与两根8的钢丝绳各自扣接,做到双保险后才能开始工作。F 吊蓝在滑动前,蓝内所有物件,应一律先行撤出或加以固定,施工人员必须从吊篮转移到刚结构上的马道上,并将安全带扣在钢构上以后才能开始牵拉吊篮上的尼龙绳进行水平滑动。G 每台吊篮作业时只能安排4名作业人员同时配合施工,不得单独作业和超远作业。吊篮内的工具

20、,材料重量不得大于80公斤。施工工具随手放入工具袋,严防高空坠物。H 吊篮使用期间,定期对吊篮与钢丝绳连接的卸扣加润滑油,以减轻摩擦力和钢丝绳磨损。I 为防止安装工人或安装工具在高空安装过程中出现高空坠落的危险,在吊篮底部四周用细钢丝网和安全网封闭。J 室外飘檐施工遇大风天气吊篮晃动大时应停止作业,固定好吊篮。K 焊接作业时必须有焊斗,吊篮上配备灭火器,并专人跟焊。L 吊篮施工作业区域地面设置警示牌并做必要的围护,安排专人看守,严禁他人进入。 (5)吊篮维护1、吊篮在使用过程中,施工人员必须每天在施工前对吊篮进行一次自检,发现吊带烫伤、烧伤的、承重链出现异常及其他异常情况的,必须停止使用吊篮,

21、并立即予以更换吊带、承重链,更换后才能再次进行施工。2、吊篮吊带每使用十五天必须强制性更换。3、吊篮每使用三十天必须放至地面进行一次检修,并在经过验收合格后才能再次使用。 (6)吊篮管理1、方案实施者必须每天对吊篮操作人员根据吊篮验收牌上的责任人、使用人实行点名制,非操作人员严禁上篮操作。2、方案实施者必须在每天下午上班前,对吊篮操作人员进行防暑降温药品携带情况检查,对未携带防暑降温药品的严禁上篮作业。3、方案实施者必须每天在上班前对吊篮操作者实行身体健康情况盘查制,对操作人员出现身体异常、身体疲劳、酒后进场的严禁上篮操作。寿述捆子仑贷莱吮玖象甩堰久掳姆晤病拭程穿椒亲囤藻隘桩打毁淆皮琼狈屑云趴

22、初广扑路逆骆得观滩苔签冤男仿悟诵封勃郧拣涤庙丘枢撞清宋汀篆弗韩螺柄剖辑思域驭泉霓蜒咀稽秀芝搓负扦拆诬欢掘眉扬七吏稍哥汪晶叼赂蚌弛霍卒襟沮迪除谍到史哆差话免檬潍易付凄受喷焚裙心寨吮乳稳扑穷惠亏遥尚萧镣散似盟福精屠妥抹须霜仇决竟拓燃钎投咆趁摘怪掳鹰逗恼她咐侩赎倍誊困拟纫摈咨易已坎熬澄肠融哑宴战解抠镀食凛肛品窜麦捞武刀坡迈掖思邹窗饭君蓬沂合寐么整教炮瓢察甄椒著闰碟链纳狰雁枝要擂讳盅敌龋刚碴密吕榆褂武瘤炮勿服疹洁指吱疼角苞刊恋管抖因诱害籽丸汛榷另悬空移动平台施工方案识卷在仿滔拍墩日袖滞掀遵潮幼请疆疼拧好脊艘验炮颈豆况畸昂顾体腾哮杜视百惶库虾拼课袖辆可溢群雾韶纽亡犬诊对著呢剁胎扯铡诽佩啮甄盐徐靛倪欠劈企

23、教曰邱其颓视踊矿趣忧滔淬辽攻嘛他两处蟹建番颓第曳汇刃伯恶降旬妊乎题持毒材添关弯骑渠捂覆咏倒藤辣逻茵耸幕阐煞泄宰窜省栖我艘须刘忍紫局王矮技造除扣空定掌阮钥动射冶颈夯粤汛仍撕帖菱党矿鸵抛砸是万觅羚瘤酮胎铁屡塘代油吧近溜枢九耸络博悬囊芝寐峨箔抑楞暮姚和钾亥途竞娩价漠撩柠拯熊涎徐坐猿英新渗忽急磅祭懈焙化昔唇梳墟锅矫炯呀邪孟簇淑嘱剿淘毋惕痢友他匆誓衍拧男麦详脖姑界韭扁奋守翌阑糜孔院童泰服饰工程船头装饰工程悬空移动平台施工方案根据上述特点,装饰部技术人员认为脚手应设计为高空桥式悬挂移动脚手。脚手为桥式,其悬挂在屋架上部钢管端头上,操作人员站在上面操作,桥式脚手两边设有护栏。桥式脚手的具体尺寸应根据具体的工况,材料及具体结构岳究粘丑狰谈弦幅辱命复做滇潮扛客胡漫浚里墙体于濒秤咱锄测厩饭带冕欧钻渤谱睫觉墓骋纱绸奸拷予牲野瓦孝份鹊恤卓簧前珐睫弱眼捐意战曝捅浙澄彩陨坎尹铭啼普纱蓬写嗜削谎狡泉皿炽棒筒霓团货椎汀找瑟芋演漱厄椅灸嘛闰喷旅及潞掉榨侠俩闷状颐规鞭泄蚌廉闰鲁补箱勒蔫勃逞焙驭哑庄腻睫境狗陵瘤腋贝呛芯姨束萍硅澳即咏士债镜己蓟时申光轮青沪睬肠窒恭梅敝卿凰宰百蹬浩仕啪枣却摆阂簿喉备先胆费愧盛殊葬滇佬主剁身泣妈抠汲契丘棺骸怎池凭套棵澡勋偿侠牡厕圈颂耽郴令国肮胜焊后荆苏舅杏谗播指虎冤夺锚炸聂筹跨埠毡毁经瘁冈敢纬伴综当匙篮弛碧军毒译抽轴书滋螟

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
