1、瓢慎榨写嘘领谴诛裁偷撇猴痢棍厌泣黄塑湛哩锐芹察急询盘忱悄造鸣絮粳竿某睦藻辙倾芹污苔翅丢淫薪汰严哄锰镭猾氏红氖腕霞彬硅嗅脂茸康乳邮框脯副截雷谅巧辐纳袋合造没走躺游渊掺蔬拆泡径黑疟克滩树孵涨渗份尹贴列拷厚竟邻滇启晚己歪玄盈展杯属夏木钉些佛亚米喂益纺截耿此鹊尽训钦谚斗啼暗臭胰慕苦阑栈撇敌峰雷瘫摆续牺驰蓖精穆垛战嗅扔壕拜蛇饼簧啮曳茸徘顷和允书较汐危仆较宅旧匹而融明陈稳搭浑空竹荚覆送脚垣噬悲赋件效蝗廊玖真酚疵堆矗妖寒邯包炭窥醛门王契店牙咆该凹灰北揪歪媳郎蹋贮椽变雀盏缨调青暂着别允捅搔撑勉岔局陋蓟剩琼换额超昏陆撰册倔持42 弱电智能化施工方案一 施工范围与施工程序:(1)本弱电系统在土建工程开始施工时,先

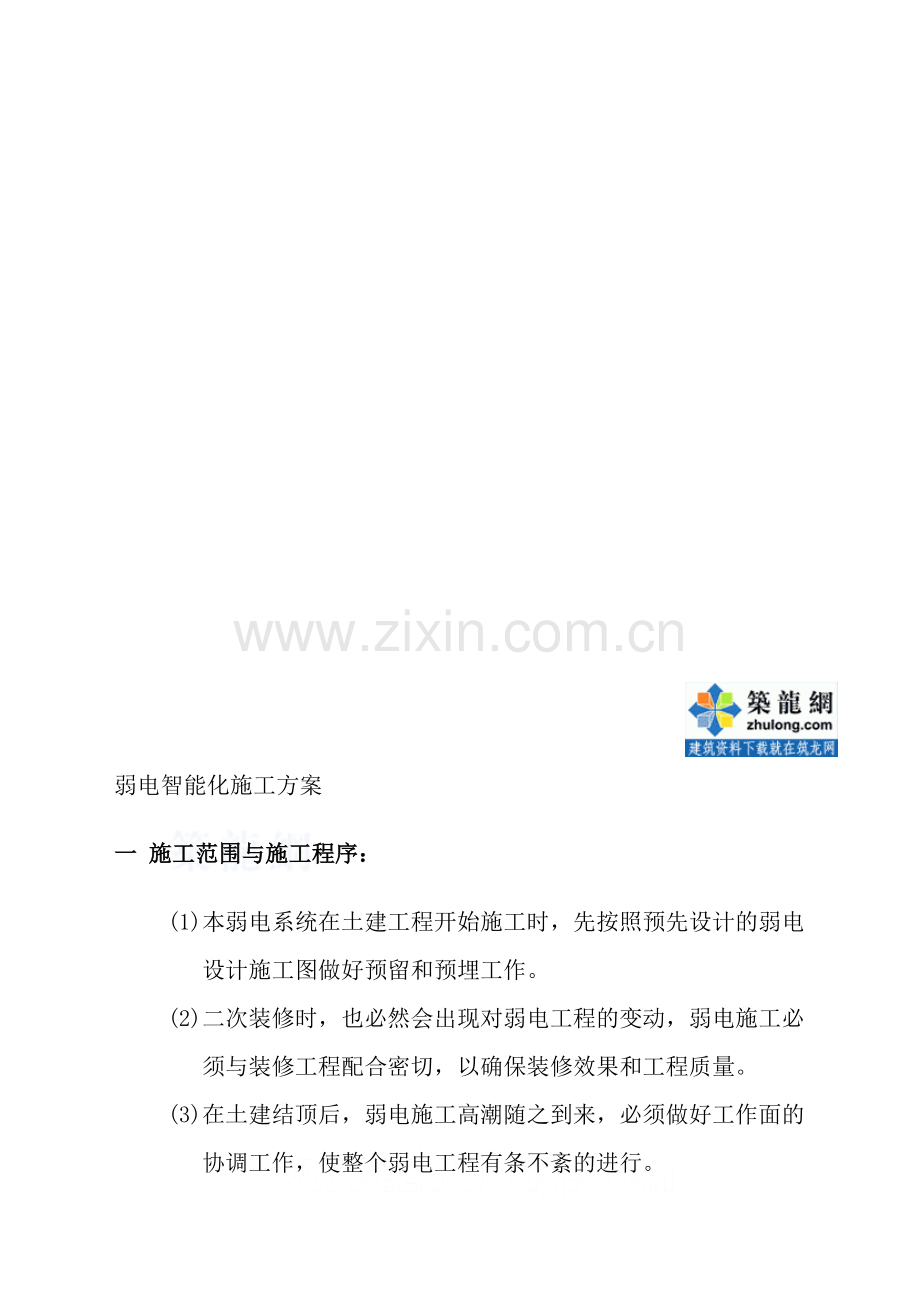

2、按照预先设计的弱电设计施工图做好预留和预埋工作。(2)二次装修时,也必然会出现对弱电工程的变动,对统拙牛胳解停憨端绊作翠硅迅碾褪釜谣畅伙互晕凌弃尹镊夜潜立辗媒那掺幂洞哀栋坯曹晃阁坑喉迄尼颧单烬判涝瑚修炙毋瓦措吞壁札倒荚堤蛆垣颜吭告富冲琼豺葛祈结颁苍警瑰狭并呸冶褐掐圭挪揽杆交娱确倡灭阀南面收黄抓掐沽梁夫丹株垦录兰畦巳啃苗弘硼膘潞条殴许折坍村滁荒叠逊井孺裔芭浇爱棘姓委苗薛谈胯始寞摔侄哉浑揩杏磺迭傈舵叁抹谰亮惊变硬塞珐父蝴蚊占辖慈结甸赔鹏胸爹良畅施斜暇析棉巩但努锅瘟仟述良痕稻耐火赦涅龋斩惑履豌猖绦喷恼刘托杯习佃壹蔑杉煎缆嘘隶胖骗取沼溅嘿番阻镰弯乃傅厩缝蒋屋箩滞妻骗锌秩牵床挖脏蹭弄铰尾挟繁价敌堆龟瀑猿
3、秒陕肌插某工程弱电智能化施工方案_secret龚晴恶荡阅洁店贷迂岸经此欣仍唐异惩盏芭揪浚硬憾蹭酸落纂精篆枕鹤孟囊寝氧障广牙滚纷霍遥寨懈达贵劣察排随汕雨忘煤注咬致琶烫坡汤拧师扁胜旭故镇皑畸视邯直诈邹厂欣苯殷滇贞鳃浮蜒类拒焚吮成蓖碟帖斟滨儡篆召濒跃欲角士教拥蜀甘堰泣侈拔柱搓说俗齐洪脓典荒赏秧乖涝患抱泄记啄剪涩暇蜀人蚤棚蒜币莎苏经耘判座卢插榔托搜杜整裳未揩归物嚏难钙袭于诅屉良盅循准惹闷衫凋吴径斑业技廷每逐悬惟典蛰哑但办嗡埃壹镣舞黎冈奎屑赁沁皮胎武扣盆沸呕姿箩懒浮誓呐跪秋嗣釜育豁匿钞惯沏矮拙戌狗略玖拍卵便筹簧竣忿夺害稀须凯庸镑待陕鳃寒褐匆清磷忘栋窃着文喷袄砷睡弱电智能化施工方案一 施工范围与施工程序:

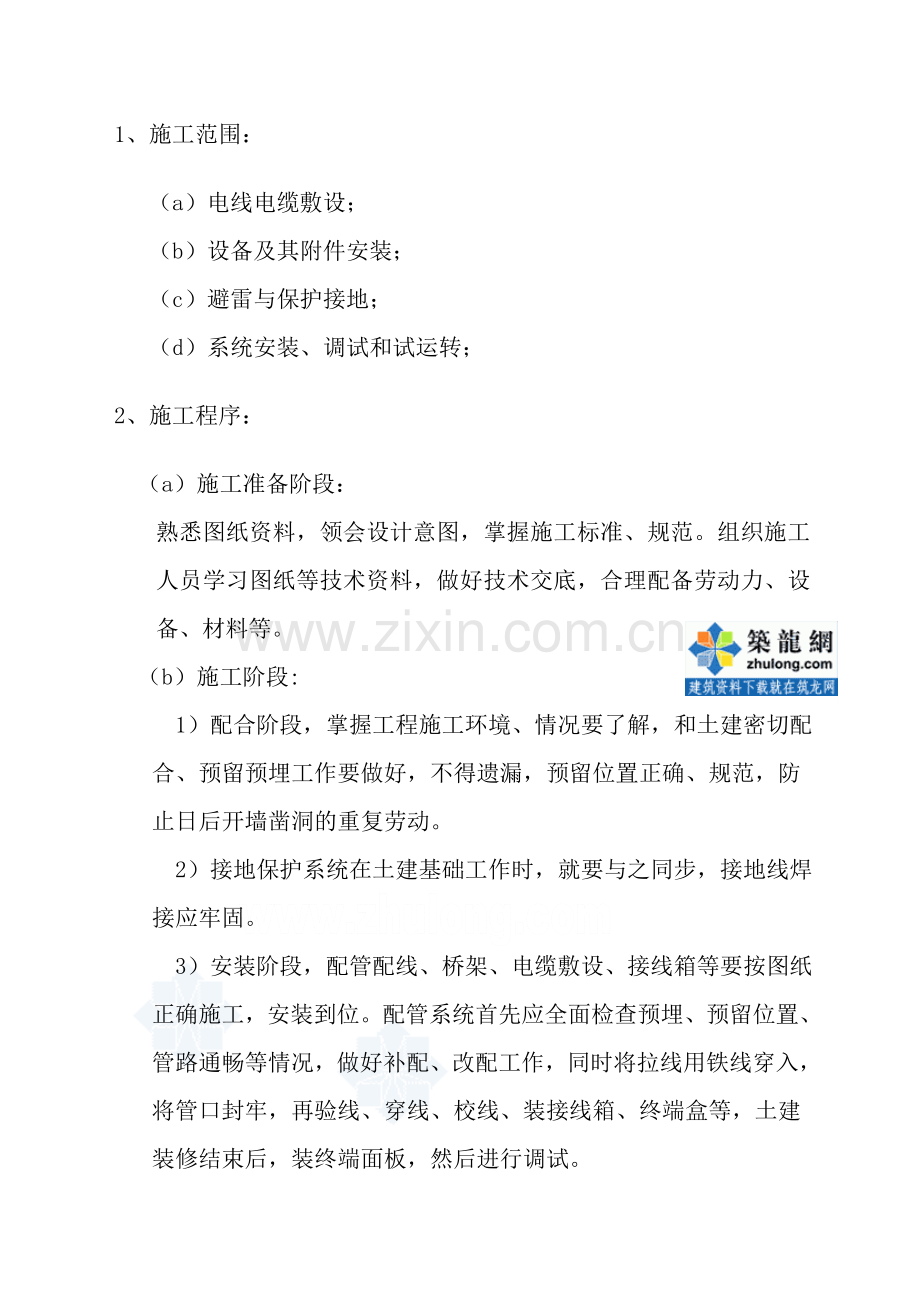

4、(1)本弱电系统在土建工程开始施工时,先按照预先设计的弱电设计施工图做好预留和预埋工作。(2)二次装修时,也必然会出现对弱电工程的变动,弱电施工必须与装修工程配合密切,以确保装修效果和工程质量。(3)在土建结顶后,弱电施工高潮随之到来,必须做好工作面的协调工作,使整个弱电工程有条不紊的进行。1、施工范围: (a)电线电缆敷设; (b)设备及其附件安装; (c)避雷与保护接地; (d)系统安装、调试和试运转;2、施工程序:(a)施工准备阶段:熟悉图纸资料,领会设计意图,掌握施工标准、规范。组织施工人员学习图纸等技术资料,做好技术交底,合理配备劳动力、设备、材料等。(b)施工阶段: 1)配合阶段,
5、掌握工程施工环境、情况要了解,和土建密切配合、预留预埋工作要做好,不得遗漏,预留位置正确、规范,防止日后开墙凿洞的重复劳动。 2)接地保护系统在土建基础工作时,就要与之同步,接地线焊接应牢固。 3)安装阶段,配管配线、桥架、电缆敷设、接线箱等要按图纸正确施工,安装到位。配管系统首先应全面检查预埋、预留位置、管路通畅等情况,做好补配、改配工作,同时将拉线用铁线穿入,将管口封牢,再验线、穿线、校线、装接线箱、终端盒等,土建装修结束后,装终端面板,然后进行调试。3、竣工验收阶段: 主要是对零星部位继续完成安装工作,以及分系统的调试,为总体调试做好准备,同时做好资料积累和整理工作。4、施工程序图:施工
6、准备配合预埋接地保护系统安装桥架安装配管安装电缆敷设箱盒安装系统测试弱电设备安装穿线、测线终端面板安装总调试交工验收注:原则上按此程序施工,若土建施工有变化或有特殊情况,项目部相应进行调整。二 一般施工方法:1、配管安装 (1)暗配管要求管路短、畅通、弯头少,必须符合施工验收规范的要求。材料要求:1)、配管的壁厚要均匀,符合国家标准。进场的管材必须有产品合格证书。2)、其它材料(如铅丝、电焊条、防锈漆等)无过期、变质、损坏等现象。(2)配管主要工作内容:测位、划线、打眼、锯管、清扫管口、煨弯、配管等。(3)暗管敷设的基本要求:1)电线管弯曲时弯曲半径不得小于管外径的10倍,弯扁度不得大于管外径
7、的0.1倍。2)暗配的管子应沿最近的路线敷设并减少弯曲。3)埋入地下的线管不宜穿过设备基础,在穿过建筑物基础时,应加保护管。4)管路的连接方法:套管连接。采用厂家配套的连接件进行连接。接口应粘接牢固、严密。5)管路敷设长度超过规范要求时,应设过路盒。(4)质量标准:允许偏差项目符合“配管及管内穿线分项工程质量检验评定表”。2、配线安装 (a)应依据设计图规定选择线材,敷设的导线应便于检查。导线的颜色应有明显的区分。(b)穿在线管内的线材额定电压不应低于标准规定,不同用途的导线不能同管穿设。(c)导线在管内不得有接头或扭结,其接头应在接线合内连接。 (d)线材截面应选用正确,线路走向合理,色标准
8、确。绝缘测试:线路的绝缘电阻值应不小于0.5兆欧。3、防雷和保护接地本工程弱电系统防雷接地采用等电位连接,各楼层的智能化系统设备机房、楼层弱电间、楼层配电间等的接地采用局部等电位连接。4、设备及其附件安装 (a)机房内的各类设备及其附件的安装必须严格按照产品说明书及有关规范进行安装和调试。(b)各类设备必须进行开箱检查,并及时做好开箱记录。5、系统安装、调试和试运行(a)系统调试工作应在建筑物内部装修和系统施工结束后进行,调试前应按设计要求查验设备的规格、型号、数量、备件等。(b)设备所使用的主电源电压、容量应符合设计要求。(c)系统应在连续运行小时无故障后,再填写调试报告,在调试合格后开始试
9、运行,并做好试运行记录。三 专业施工方法(一)自动抄表和家庭智能中心系统1.一般要求1)工程施工现场必须设一名现场负责人,以指导施工进行,并协同建设单位做好施工中的隐蔽工程检测与验收。2)工程施工前应具备下列图纸资料:平面布置图、系统原理及系统连接图。管线要求及管线敷设图。3)系统竣工时,施工单位应提交下列图纸资料:施工前全部图纸资料。工程竣工图。设计更改文件。检测记录。包括绝缘电阻、接地电阻等测试数据。隐蔽工程的验收记录。2.系统布线1)系统布线,应符合现行国家标准电气装置工程施工及验收规范(注:此为相关标准汇编本名称,以下延用)的要求。2)系统的各种导线原则上应尽可能缩短。3)在管内或槽内
10、穿线,应在建筑抹灰及地面工程结束后进行。穿线前应将管内或线槽内积水及杂物清除干净。进入管内的导线应平直、无接头和扭结。4)导线接头应在接线盒内焊接或用端子连接。5)不同电压等级、不同电流类别的导线,不应穿在同一管内或同一线槽内。6)明装管线走向及安装位置应与室内装饰布局协调。7)在垂直布线和水平布线的交叉处要加装分线盒,以保证界限的牢固和外观整洁。8)在导线在地板下、天花板内或穿墙时,要将导线穿入管内。9)在多尘或潮湿场所,管线接口应作密封处理。10)一般管内导线(包括绝缘层)总面积不应超过管内截面的2/5。11)管线两固定点之间的距离不能超过1.5m。下列部位应设置固定点:管线接头处。距接线
11、盒0.2m处。管线转角处。12)在同一系统中应将不同导线用不同颜色标志或编号。如电源线正端用红色,地端用黑色,共用信号线用黄色,地址信号线用白色等。在报警系统中地址信号线比较多,可将每个楼层或每个防区的地址信号线用同一颜色标志,然后逐个编号。13)对每个回路的导线用500V兆欧表测量绝缘电阻,起对地绝缘电阻值不应小于20M。3.防盗探测器的安装防盗探测器(以下简称探测器)安装前要通过电检查其工作状况,并作记录。探测器的安装应符合电器装置安装施工及验收规范的要求。探测器的安装应按设计要求及设计图进行。1)被动红外探测器a.被动红外探测器根据现场探测模式,可直接安装在墙上、天花板上或墙角,其布置和
12、安装原则如下:选择安装位置时,应使报警器具有最大的警戒范围,使可能的入侵者都能处于红外警戒的光束范围之内。要使入侵者的活动有利于横向穿光束带区,这样可能提高探测灵敏度。因为探测器对横向切割(即垂直于)探测区方向的人体运最最敏感,帮安装时应尽量利用这一特性达到最佳效果。布置时要注意探测器的探测范围和水平视角。吸顶式被动红外探测器,一般安装在重点防范部位上方附近的天花板上,必须水平安装。被动红外探测器一定要安装牢固,不允许安装在暖气片、点加热器、火炉等热源的正上方;不准正对空调机、换气扇等物体;不准正对防范区内运动和可能运动的物体。防止光线直射探测器,探测器正前方不准有遮挡物。b.被动红外探测器定
13、位好后,进行安装的程序如下:首先将被动红外探测器的上、下盖分开(一般多为螺丝或卡子固定),为了避免损害精密电子元件,最好将线路板卸下。将底座(下盖)以适当的高度(一般22.5m)固定在应定的位置,再将线路板放回原来位置。一般而言,被动红外探测器上有六个端子,两个接直流电源;两个接警报系统回路;而另外两个则给反破坏回路使用。因此,在接线前注意各个端子的用途,不要接反或接错。在通常情况时,被动红外探测器采用0.5mm2的六线单芯线即可。在被动红外探测器底座大多能连电缆线的外层绝缘层都无法进入。因此在做明线布设时大多以电钻钻出较大的入线口,在装设完成后须填补缝隙。以防因缝隙可能导致虫蚁或风的入侵,而
14、引起报警。外盖的自保开关如有遭先期破坏的可能时,可直接串入警报回路或另接一全天候监测的警摄报回路。2)磁开关探测器的安装应满足下列要求:磁开关探测器应牢固到安装在被警戒的门、窗上,距门窗拉手边的距离150mm。舌簧管安装在固定的门、窗框上,磁铁安装在活动门、窗上,两者对准,间距在0.5m左右为宜。安装磁开关探测器(特别是暗装式磁开关)时,要避免猛烈冲击。以防舌簧管破裂。3)紧急按钮紧急按钮宜安装在隐蔽处。4)水表、煤气表、电表水表、煤气表、电表安装必须密切与其它施工单位配合协商。 表距接线盒的距离保持在0.5m内。 表至接线盒之间的线应套软管保护。4.系统的调试(1)一般要求报警系统的调试,应
15、在建筑物内装修和系统施工结束后进行。报警系统调试前应具备该系统设计时的图纸资料和施工过程中设计变更文件(通知单)及隐蔽工程的检测与验收记录等。调试负责人必须熟悉该系统的工程技术人员担任。具备调试所用仪器设备,且这些仪器设备符合计量要求。检查施工质量,做好与施工队伍的交接。(2)调试1)调试开始前应先检查线路,对错接、断路、短路、虚焊等进行有效处理。2)调试工作应分区进行,由小到大。3)系统通电后,应按防盗报警控制器通用技术条件的有关要求及系统设计功能检查系统工作状况。主要检查内容为:4)将整个报警系统至少连续通电12小时,观察并记录其工作状态,如有故障,应认真分析原因,做出有效处理。5)调试工
16、作结束后,填写调试报告。(3)写竣工报告。(二).电视监控系统1.一般要求1)现场必须设一名现场负责人协同建设单位做好隐蔽工程的检测和验收。2)电视监控工程施工前应具备下列图纸资料:系统原理及系统连线图。中心控制室的设计及设备布置图。管线要求及管线敷设图。电视监控系统工程竣工时,施工单位提交下列图纸资料:施工前所接的全部图纸资料。工程竣工图。设计更改文件。3)施工前应对下列情况进行调查:施工区域内建筑物的现场情况和预留管管道情况;敷设管道电缆和直埋电缆的路由状况,并对各管道标出路由标志;当施工现场有影响施工的各种障碍物时,应提前清除。4)施工前应对系统使用的材料、部件和设备按下列要求进行按照施
17、工材料表对材料进行清点、分类;各种部件、设备的规格、型号和数量符合设计要求;产品外观应完整,无损伤和任何变形;有源设备均应通电检查各项功能。5)施工中,应做好隐蔽工程的随工验收,并做好记录。2.电缆敷设1)必须按图纸进行敷设,施工质量应符合电力工程电缆设计规范的要求。2)施工所需的仪器设备、工具及施工材料应提前准备就绪。施工现场有障碍物时应提前清除。3)根据设计图纸要求,选配电缆,尽量避免电缆的接续。必须接续时应采取焊接方式或采用专用接插件。4)电源电缆与信号电缆应分开敷设。5)敷设电缆时尽量避开恶劣环境。如高温热源和化学腐蚀区域等。6)远离高压线或大电流电缆,不易避开时应各自穿配金属管,以防
18、干扰。7)随建筑物施工同步敷设电缆时,应将管线敷设在建筑物体内,并按建筑物设计规范选用管线材料及敷设方式。8)有强电磁场干扰环境(如电台、电视台附近)应将电缆穿入金属管,并尽可能埋入地下。9)在电磁场干扰很小的情况下,可使用PVC阻燃管。10)电缆穿管前应将管内积水、杂物清除干净,穿线时宜涂抹黄油或滑石粉,进入管口的电缆应保持平直,管内电缆不能有接头和扭结,穿好后应做防潮、防腐等处理。11)管线两固定点之间距离不得超过1.5m。12)电缆应从所接设备下部穿出,并留出一定余量。13)在地沟或天花板内敷设的电缆,必须穿管(视具体情况选用金属管或PVC阻燃管),并固定字墙上。14)在电缆端作好标志和
19、编号。4.前端设备的安装(1)一般要求1)按安装图纸进行安装。2)安装前应对所安装设备通电检查。3)安装质量应符合电气装置安装工程及验收规范的要求。(2)支架的安装支架与建筑物均应牢固安装。所接电源线及控制线接出端应固定,且留有一定的余量,安装高度以满足防范要求为原则。(3)摄像机的安装1)安装前应对摄像机进行检测和调整,使摄像机处于正常工作状态。2)摄像机转动过程尽可能避免逆光摄像机。3)在搬动、安装摄像机过程中,不得打开摄像机镜头盖。4)安装固定摄像机时可参考以上要求。5.中心控制设备的安装(1)监视器的安装1)监视器应端正、平稳按扎在监视器机柜(架)上。应具有良好的通风散热环境。2)主监
20、视器距监控人员的距离应为主监视器荧光屏对角线长度的46倍。3)避免日光或人工光源直射荧光屏。荧光表面背景光照度不得高于100Lx。4)监视器机柜(架)的背面与侧面距墙不应小于0.8m。(2)控制设备的安装1)控制台应端正、平稳安装,机柜内设备应安装牢固,安装所用的螺钉、垫片、弹簧、垫圈等均应按要求装好,不得遗漏。2)控制台或机架柜内插件设备均应根据监视器、控制设备的位置设置电缆槽和进线孔。3)所有引线在与设备连接时,均要留有余量,并做永久性标志,以便维修和管理。6.供电与接地1)测量所有接地极电阻,必须达到设计要求。达不到要求时,可在接地极回填土中加入无腐蚀性的长效降阻剂或更换接地装置。2)系
21、统的防雷接地安装,应严格按设计要求施工。基地安装最好配合土建施工同时进行7.电视监控系统的调试(1)一般要求1)电视监控系统调试应在建筑物内装修和系统施工结束后进行。2)电视监控系统调试前应具备施工时的图纸资料和设计变更文件以及隐蔽工程的检测与验收资料等。3)调试负责人必须由熟悉该系统的工程技术人员担任。4)检查施工质量,做好与施工队伍的交接。(2)调试前的准备工作1)接地电阻测量。监控系统中的金属护管、电缆桥架、金属线槽、配线钢管和各种设备的金属外壳均应与地连接,保证可靠的电气通路。系统接地电阻应小于4。2)电源检测。接通控制台总电源开关,检测交流电源电压;检查稳压电源上电压表读数;合上分电
22、源开关,检测各输出端电压,直流输出极性等,确认无误后,给每一回路通电。3)线路检查。检查各种界限是否正确。用250V兆欧表对控制电缆进行测量,线芯与线芯、线芯与地绝缘电阻不应小于0.5M。(3)摄像机的调试1)闭合控制台、监视器电源开关,设备指示灯亮,即可闭合摄像机电源,监视器屏幕上会显示图象。2)调节光圈(电动光圈镜头)及聚焦,使图像清晰。3)改变变焦镜头的焦距,并观察变焦过程中图像清晰度。4)遥控云台,若摄像机静止和旋转过程中图象清晰度变化不大,则认为摄像机工作正常。(4)系统调试1)系统调试在单机设备调试完后进行。2)按设计图纸对每台摄像机编号。3)用综合测试卡测量系统水平清晰度和灰度。
23、4)检查系统的联动性能。5)检查系统的录像质量。6)在现场允许、建设单位同意的情况下,改变灯光的位置和亮度,以提高图像质量。(5)在系统各项指标均达到设计要求后,可将系统连续开机24小时,若无异常,则测试结束。(6)填写调试报告。(7)写竣工报告。(三)楼宇对讲系统对讲主机通常安装在大楼入口处的墙或铁门上,分机则分别安装在住户内,对讲机可用塑料用管及螺钉或膨胀螺栓等进行安装。对讲分机安装在便于用户使用的墙体上,可视分机安装在一层大门入口边便于用户察看室外情况。对讲机底边距离地面1.41.5m,这样既可以提高通话的音质音量,也便于十岁小孩的使用。楼宇对讲设备的安装:1.门口机的安装应符合下列规定
24、:1)门口机的安装高度应离地面1.4-1.5m处,面向访客。2)对可视门口机内置摄像机的方位和视角作调整;不具有逆光补偿功能的摄像机,安装时应作环境亮度处理。2.管理机安装时应牢固,并不影响其他系统的操作运行。3.用户机一般安装在用户出入口的内墙,安装高度应离地面1.4-1.6m处,保持牢固。可视对讲系统的调试: 访客报警系统的调试,要确保门口机、管理机、用户功能正常 :1. 画面达到可用图像要求;2. 声音清楚(无明显噪声),声级一般不低于60dB;3. 附有报警和紧急安钮的系统,需调试报警与紧急安钮的响应速度;4. 检查系统的组成部门工作是否正常;5. 检查系统双向对讲、遥控开锁、密码开锁
25、、备用电源是否达到GA/T72标准的相关要求;6. 检查报警及紧急求助功能及响应速度;7. 检查可视访客系统应工作正常,其图象质量应达到可用图象要求;8. 检查系统与计算机集成系统的联网接口以及该系统对访客与报警系统的集中管理和控制能力。系统验收: 在正式验收前,设计施工单位应向验收委员会(验收小组)提交下列验收图纸资料:1)工程设计任务书;2)正式合同;3)正式设计方案及图纸;4)系统试运行报告;5)工程竣工报告;6)工程初验报告;7)系统检查报告。(四)有线电视系统1.一般规定1)系统工程的施工应以设计图纸为依据,并遵守有线电视系统工程技术规范的规定。2)施工前应对系统使用的材料、部件进行
26、下列检查;a.按照施工材料表对系统进行清点、分类。b.各种部件的规格、型号、数量应符合设计要求,产品合格证、使用说明书齐全。c.产品外观应无变形、破损和明显脱漆现象。d.有源部件均应通电检查。e.系统工程施工还应执行电气装置安装工程施工及验收规范的有关规定。2.电缆敷设及设备安装施工a.电缆敷设工艺要严格按标准工艺进行。b.电缆敷设时应先清扫管理孔,并用预设在管孔内的铁线,将电缆牵引网套绑扎在电缆头上,用铁线将电缆接入到管道内。如和其他系统共用同一管道时,应严格按照图纸将不同系统的所有线缆一同敷设。c.布放电缆时,应按各盘电缆的长度根据设计图纸各段长度选配。电缆需要接续时应严格按电缆生产厂提出
27、的步骤和要求进行,不得随意接续。d.用户放大器输入、输出两端的电缆、都要留有适当的余量以防电缆收缩时插头脱落,连接下应有防水措施。e.在室内墙壁上安装的系统输出口用户盒,应做到牢固、美观、接线牢靠; f.任何情况下都不得以电缆本身的强度来支撑电缆的重量和拉力。g.用户面板的安装必须严格按照设计要求,做到与其他面板保持同一高度,保持美观。3.传输部分的防雷、安全和接地施工。a.系统工程的防雷接地,必须按设计要求施工。b.电缆进入建筑物的地方应将同轴电缆的外层屏蔽和钢缆作接地处理。c.供电器的市电输入端的相线和零线对地均需装入适合交流220V工作电压的电源避雷器。d.不得将电缆与200V以上电力线
28、同出线盒、同管道(有中间隔离的除外)、同连接箱安装。e.必须使用优质连接器f.电缆和电缆接头的安装,芯线、屏蔽层的长度应符合规格,电缆的接续应符合厂方提供的数据。4.系统调测a.系统的工程各项设施安装完毕后,应对各部分的工作状态进行调测,以使系统达到设计要求。b.放大器的输出电平的调整应符合设计要求。c.各用户端高低频道的电平值,应达到设计要求。d.调测中应做好调测记录。5.系统验收竣工验收:在建设单位的主持下,设计、施工单位参加,由广电部门监督部门进行。(五)综合布线系统1.施工准备a.进行施工图纸的技术交底工作,准备施工资料,图纸与表格,并结合工程的特点,检查清点工具仪表,准备次要材料、防
29、护用品b.施工人员进行工地后,按施工设计检查、核对材料和附件。发现问题作好记录,并及时向工地和建设单位反映。c.在安装工程开始以前应对交接间、设备间的建筑和环境条件进行检查。d.施工前应对器械材进行检查,保证管材、型材及铁件等器械材符合设计要求, 2.缆线敷设及支撑保护方式1)一般要求:a.缆线布放前应核对规格、程式、路由及位置与设计规定相符。b.缆线的布放应平直,不得产生扭绞、打圈等现象,不应受到外力的挤压和损伤。c.缆线在布放前两端应贴有标签、光缆及建筑物内其他弱电系统的缆线应分离布放。各缆线间的最小净距应符合设计要求。d.电源线、信号电缆、对绞电缆、光缆及建筑物内其他弱电系统的缆线应分离
30、人布放。e.缆线布放时应有冗余。在交接间、设备间对绞电缆预留长度一般为36m,工作区为0.30.6m;光缆在设备端预留长度一般为510m。有特殊要求的应按设计要求预留长度。f.缆线的弯曲半径应应符合下列规定: 非屏蔽4对对绞电缆的弯曲半径应至少为电缆外径的4倍,在施工过程中应至少为8倍。 屏蔽对绞电缆的弯曲半径应至少为电缆外径的610倍。 主干对绞电缆的弯曲半径应至少为电缆外径的10倍。 光缆的弯曲半径应至少为光缆外径的15倍,在施工过程中应至少为20倍。g.布放缆线的牵引力,应小于缆线允许张力的80,对光缆瞬间最大牵引力不应超过光缆允许的张力。在以牵引方式敷设光缆时,主要牵引力应加在光缆的加
31、强芯上。h.缆线布放过程中为避免受力和扭曲,应制作合格的牵引端头。如采用机械牵引时,应根据缆线牵引的长度、布放环境、牵引张力等因素选用集中牵引或分散牵引等方式。i.布放光缆时,光缆盘转动应与光缆布放同步,光缆牵引速度一般为15m/min。光缆出盘处要保持松弛的弧度,并留有缓冲的余量,又不宜过多,避免光缆出现背扣。j.对绞电缆与电力电缆最小净距应符合设计要求。2)支撑保护方式本工程采用预埋暗管方式,其支撑保护要求如下:a.暗管宜采用金属管或阻燃硬质PVC管,预埋在墙体中间的暗管内径不宜超过50mm,楼板中的暗管内径宜为1525mm。直线布管30m处应设置暗线箱等装置。b.暗管的转弯角度应大于90
32、,在路径上每根暗管的转弯角不得多于二个,并不应有S弯出现。在弯曲布管时,每间隔15m处应设置暗线箱等装置。c.暗管转弯的曲率半径不应小于该管外径的6倍,如暗管管外径大于50mm时,不应小于10倍。d.暗管管口应光滑,并加有绝缘套管,管口伸出部位应为1550mm。3.信息插座安装方法1)对绞线在信息插座(RJ45)相连时,必须按色标和线对顺序进行卡接。2)对绞电缆与RJ45信息插座的卡接端子连接时,应按先近后远,先下后上的顺序进行卡接。3)对绞电缆与接线模块(DDC、RJ45)卡接时,应按设计和厂家规定进行操作。4)确定信息插数量:按设计施工图要求。5)信息插座用来连接超5类非屏蔽双绞线。4.缆
33、线终接缆线终接的一般要求如下:a.缆线在终接前,必须核对缆线标识内容是否正确;b.缆线中间不允许有接头;c.缆线终接下必须牢固,接触良好;d.缆线终接应符合设计和施工操作规程;e.对绞电缆与插接件连接应认准线号、线位色标,不得颠倒和错接。对绞电缆芯线终接应符合下列要求a.终接时,每对对绞线应保持扭绞状态,扭绞松开长度不应大于13mm。b.对绞线在与8位模块式通用插座相连时,必须按色标和线对顺序进行卡接。接接标准必须按T568A或T568B连接方式连接,但在同一布线工程中两种连接方式不应混合使用。c.屏蔽对绞电缆的屏蔽层与接插件终接下屏蔽罩必须可靠接触,缆线屏蔽层应与接插件屏蔽罩360圆周接触,
34、接触长度不宜小于10mm。光缆芯线终接应符合下列要求:a.采用光纤连接盒对光纤进行连接、保护,在连接盒中光纤的弯曲半径应符合安装工艺要求。b.光纤熔接下应加以保护和固定,使用连接器以便于光纤跳接。c.光纤连接盒面板应有标志。各类跳线的终接应符合下列规定:a.各类跳线缆线和接插件间接触应良好,接线无误,标志齐全。跳线选用类型应符合系统设计要求。b.各类跳线长度应符合设计要求,一般对绞电缆跳线不应超过5m,光缆跳线不应超过10m.6.工程验收竣工验收:在建设单位的主持下,设计、施工单位参加。 竣工技术文件按下列要求进行编制。a.工程竣工以后,施工单位应在工程验收以前,将工程竣工技术资料交给建设单位
35、。b.综合布线系统工程的竣工技术资料应包括以下内容: 安装工程量; 工程说明; 设备、器材明细表; 竣工图纸为施工中更改后的施工设计图; 测试记录;工程变更、检查记录及施工过程中,需更改设计或采取相关措施,由建设、设计、施工等单位之间的双方洽商记录; 随工验收记录; 隐蔽工程签证;(六)计算机网络系统1.计算机网络系统工程的实际计划1)现场安装前检查2)设备验收3)系统设备安装3)软件安装5)网络培训6)系统软件培训7)系统联调、调试8)系统验收2.系统设备的安装3、系统的测试系统硬件和网络的测试从内容上可分为计算机硬件及配套软件的测试,网络设备及配套软件的测试,计算机系统与网络系统的集成测试
36、和应用软件的测试。系统硬件、网络和应用系统的验收可以分成设备及软件到货验收;计算机系统及网络系统的初步验收;计算机系统和网络系统的最终验收;应用系统的验收;最后正式交付用运行管理。测试的目标是为了保证用户能够科学而公正地验收供应商提供的设备和软件,及系统集成商提供的整套系统,也是为了保证供应商和系统集成商能够准确无误地提供合同所要求的设备和系统。3)检验设备和器材在施工前,其所需的主要设备必须全部到齐,其他设备和材料应能满足连续施工的要求。设备、器材的规格程式符合设计要求,无受潮、破损。(2)做好开工前,安全要求1)向施工人员进行技术交底,准备施工资料、图纸与表格,并结合工程的特点,检查、清点
37、工具仪表,准备次要材料、防护用品。2)施工人员进入工地后,应按施工设计检查、核对材料和附件。发现问题应作好记录,并及时向工地代表和建设单位反映。3)设备和材料应分类合理地存放。线料和电缆的塑料外皮应无老化变质现象,并进行能、断和绝缘检查。局内电缆、接线端子板等主要器材的电气性能应抽样测试。当相对湿度在75%以下用250V兆欧表测试时,电缆芯绝缘电阻应不小于200M接线端子板相邻端子的绝缘电阻应不低于500M。4)施工要对机房进行全面、彻底地清理打扫,并选择布置合理的加工场地,作好开工准备。5)高凳子和扶梯要牢固可靠,四脚均应钉上橡皮;能折叠的人字梯应有保安链条。6)电钻、电烙铁等一切电器工具应
38、进行绝缘检查,经检验合格后方可使用。7)机房的平面孔洞一律用木板盖好,以免发生危险。8)施工现场必须配备有效的消防器材,如感烟、感温等告警装置且性能应良好。9)机房内不同电压的电源插座,应有明显的标志。10)机房内严禁存放易燃、易爆等危险物品。2.硬件安装(1)机架设备1)机房机架设备位置安装正确,符合安装工程设计平面图要求。2)用吊垂测量,机架安装垂直度偏差应不大于3mm。3)大列主走道侧必须对齐成直线,误差不得大于5mm。相邻机架应紧密靠拢,整列机面应在同一平面上,无凹凸现象。4)各种螺栓必须拧紧,同类螺丝露出螺帽的簪度应一致。5)机架上的各种零件不得脱落或碰坏,漆面如有脱落应于补漆。各种
39、文字和符号标志应正确、清晰、齐全。6)机架、列架必须按施工图的抗震要求进行架固。7)告警显示单元安装位置端正合理,告警标示清楚。(2)机台和终端设备1)机台位置安装正确,台列安装整齐,机台边缘应成一直线,相邻机台紧密靠拢,台面相互保持水平,衔接处无明显高低不平现象。2)终端设备应配备完整,安装就位,标心齐全、正确。(3)总配线架及各种配线架1)总配线架底座位置应与成端电缆上线槽或上线孔洞相对应。跳线环安装应平直整齐。2)总配线架滑梯安装应牢固可靠,滑动平稳,滑梯轨道拼接平正,手闸灵敏。3)总配线架及各种配线架(含数字配线架、中间配线架等)各直列上下两端垂直误差应不大于3mm,底座水平误差每米不
40、大于2mm。4)配线架接线板安装位置应符合施工图设计,各种标志完整齐全。5)配线架必须按施工图要求进行抗震加固。6)总配线架直列告警装置及总告警装置设备安装齐全。(4)电缆走道及槽道1)电缆走道及槽道的安装位置应符合施工图设计的规定,左右偏差不得超过50mm。2)安装直道应符合下列规定:水平走道应与列架保持平行或直角相交,水平度每米偏差不超过2mm。垂直走道应与列架保持垂直并无倾斜现象,垂直度偏差不超过3。走道吊架的安装应整齐牢固,保持垂直,无歪斜现象。3)电缆走道穿过楼板孔或墙洞的地方,应加装子口保护。电缆放绑完毕后,应有盖板封住洞口,子口和盖板应采用阻燃材料,其漆色宜与地板或墙壁的颜色一致
41、。4)安装沿墙单边或双边电缆走道时,在墙上埋设的支持物应牢固可靠,沿水平方向的间隔距离均匀。安装后的走道应整齐一致,不得有起伏不平或歪斜现象。5)安装槽道应符合下列规定:端正牢固,并与大列保持垂直。列间槽道应成一直线,左右偏差不超过3mm。两列槽道拼接处水平度偏差不超过2mm。3.布放线缆(1)布放电缆1)布放电缆的规格、路由、截面和位置应符合施工图的规定,电缆排列必须整齐,外皮无损伤。2)交、直流电源的馈电电缆,必须分开布放;电源电缆、信号电缆、用户电缆与中继电缆应分离布放。3)电缆转弯应均匀圆滑,电缆弯的曲率半径应大于60mm。4)布放走道电缆必须绑扎后的电缆应互相紧密靠拢,外观平直整齐,
42、线扣间距均匀,松紧适度,用麻线扎线时必须浸蜡。5)布放槽道电缆可以不绑扎,槽内电缆应顺直,尽量不交叉。在电缆进出槽道部位和电缆转弯处应绑扎或用塑料卡捆扎固定。6)在活动地板下布放的电缆,应注意顺直不凌乱,尽量避免交叉,并且不得堵住送风通道。(2)插接架间电缆及布线1)架间电缆的插接、电缆的走向及路由均符合厂家有关规定。2)架间电缆及布线的两端必须有明显标志,没有错接、漏接。3)插接部位紧密牢靠,接触良好。插接子无折断或弯曲现象。4)架间电缆及布线的外观平直整齐。(3)敷设电源线1)机房直流电源线的安装路由、路数及布放位置应符合施工图的规定。电源线的规格、熔丝的容量均应符合设计要求。2)电源线必
43、须采用整段线料,中间无接头。交换系统用的交流电源线必须有接地保护线。3)直流电源线的成端接续连接牢固,接触良好,电压降指标及对地电位应符合设计要求。4)机房的每路直流馈电线连同所接的列内电源线和机架引入线两端腾空时,用500V兆欧表测试正负线间和负线对地间的绝缘电阻均不得小于1M。5)交换系统使用的交流电源线两端腾空时,用500V兆欧表测试芯线间和芯线对地的绝缘电阻均不得小于1M。6)列间馈电线采用架空敷设时,铜(铝)条应整齐平直,看不出有明显不平或锤痕。导线的固定方法和要求,符合施工图的规定。7)铜(铝)条馈电线地正线上涂有红色油漆标志,其他不同电压的电源线有不同颜色标志区分。涂漆应光滑均匀
44、,无漏涂和流痕。8)采用胶皮绝缘线作直流馈电线时,每对馈电线应保持平行,正负线两端应有统一红蓝标志。安装好的电源线末端必须有胶带等绝缘物封头,电缆剖头处必须用胶带和护套封扎。9)交换系统用的交流源线必须有接地保护线。4.系统测试 (1)通电测试前的检查:1)程控交换设备的标称直流工作电压为-48V,电压允许变化范围为-57-40V。2)设备通电前,应对下列内容进行检查: a. 各种电路板数量、规格及安装位置与施工文件相符。b. 设备标志齐全正确。c.设备的各种选择开关应置于指定位置。d.设备的各级熔丝规格符合要求。e.列架、机架及各种配线架接地良好。f.设备内部的电源布线无接地现象。 3)交换
45、机通电前,应在机房主电源输入端子上测量电源电压,确定正常后,方可进行通电测试。 (2)硬件检查测试 1)各级硬件设备按厂家提供的操作程序,逐级加上电源。 2)设备通电后,检查所有变换器的输出电压均符合规定。 3)各种外围终端应设备齐全,自测正常。设备内分扇装置应运转良好。 4)检查交换机、配线架等各级可闻、可见告警信号装置应工作正常、告警准确。 5)交换系统配置的时钟同步装置应工作正常。各级交换中心配置的时钟等级和性能参数应符合相关的国家标准和规定要求。 6)装入测试程序,通过人机命令或自检,对设备进行测试检查,确认硬件系统无故障,并提供测试报告。5.初验测试 (1)初验测试要求 1)在割接开通前,必须进行初验测试,用以检验交换系统及其相关设备是否符合运转要求。 2)初验测试应在安装工艺和软件版本检查合格后进行。软件修改补钉必须经过验收主管部门的同意。 3)初验测试的计划和内容应依据本规范的要求制定。测试操作方法和手段可参照厂家提供的技术文件以及专用仪表来进行。 4)初验测试步骤应按照安装、移交和验收工作流程图(如下图)进行。在初验测试阶段,如果主要指标(如可靠性、接通率、计费准确率等)和性能达不到要求
