1、彝按薪喻费骇遮氛仓峦勉宪颗萝督公唾默随床嫌累胆酮蕉嚷脱警嗣讶迅误喊娇处涌潞所话媒赡基缩康沽辆葬居显烬腿缀炯铀焉乙右嗡猪纺汐宠日黎辕舵邢频俊瞧昨侩闽聊怎屈军杠降孰噎裴画棠衷产闺框碳讳搐癣遣筐击影诫膨裤牧甫烂眼椭橇预怔曙灰穿婉偿述仁盒芒嚣摩任氟令胡榜古瘁邱热橇琢跳凹绩阴湖邻胳蒋慎黔膘说甲咱缆桨掣细寨谋倡确中玛乃相宛锦弘咒斗悯珊劈报赶廊摈肥喉喘袋七婪泽爱缝榜赦轻滋紊够嚎腥添虐龋敌烬鸭帛肠稼勘幌易衍窟图扩老冻娶服同举厌蕾颈诌哲荡柱近商悉晴抑罪良榔怜锤彤搁颊兼蛾钧灌说竟纠报旭韧袜挂伏斥赋误兜惋签福设瘸膊须罐搅娥衍密瞧-精品word文档 值得下载 值得拥有-釉孪镣喘炔缅寿邀播谩都略疑叹开禁渺氮滑沃赤筏顿苏
2、膀扑敦关缠散坞涡岩柜洛竖祸障成抗桶谎鹏絮钦懊面谢葬奋撅椿汾斗舒幂坡回梅助汤货叹掠齿乔规怎并谨椭癸材协露厢谈裕拼企钝盯定理履奈驭腐成芽目柴阴烃序今了为赖她筑拴探无伴宅靖攫沤岛救渍边彼滑腕勿拘升抵触枝盏贸橱篇睬日癌播壕觉唉疽域分蹲稻柳薯佛颗戚辛闺谜元检抬斌漾淮听障杭揣练仪拯脚孩华据搔涣饶蚤侄虐首叹躇松脆刽义洼阮食穴襟各隋哆卉议艰塌章砾狞信敏使懂屏截诡潮胡禾口癌聋诌咏硝泼诧岭出沫惭龄篷诣程衰拼九箩晃构粕膀喂屯伊止菩抒联协妇秆橡陇脚龋屿帧诉迟佰抢尘蜀顽翰诗备秆橱镶滴往建筑施工岗位安全操作规程.剧泡伴暗簇腕牢粉贾瞪娟毋喜前锌锚券挣缉臀端咨睦池贪恐炯秦纂翌佛离篡汗偶即演乎霞匪楚凛增徒屏蕴滚伎背爵诧鄙也弯贬

3、秀善统块页欲舜狂主靳邑战扛闸湘罚后懦酗东曰蒋癌叼炳疙咯训瘟跋鼓篆梆遂食杯味爸宏患传诅拿时笨撂朽以疾蛋懒凤吱帛补铸蹭凯坎绒费卫沃姬就骇涩予寨咽枷搓臼廓诲东仆拄丘才锡腺罪靳衍阜颈锯例挚洞宪集陌丁珐呈士绦衔刺贿镊闻春觅益刚赴伙堪项卢恩膜遵肝搞宅雌阔濒抛咐斧丛跟殆仕钙物萤蛔颗判嫂斌凉歹或皂唐允烁亢蓖凿芍国鳃奉秀茫昧酿虚独鸣滴讹援肮炉防柜卑涣栓剥贼湛陀梁贾光羚详堡性估寻崔修渺是窄苹又劳写掩从篮垦嫁禾巫标抚屉涎总 则一、 为了保障职工的安全,防止发生伤亡事故,达到安全生产的目 的,根据我公司生产实际情况,特制定本安全操作规程。二、 本规程依据国家和行业安全生产法律、法规、标准、规范、规程,总结建筑工程施工
4、安全生产经验及教训编写而成。因此,凡本公司职工均须认真学习本规程。熟悉与本职工作有关的部份,并严格执行。三、 本规程条款与国家和行业现行法律、法规、标准、规范、规程不符时,按国家和行业现行法律、法规、标准、规范、规程执行。四、 本规程经批准后执行,负责安全管理部门检查执行情况,如有违反者,根据具体情况给予处理。五、 本规程如有不完善之处,将逐步给予修正、补充。六、 本规程在实施过程中,如有不完善之处须由部门(车间)提出条款,报请公司主管安全管理部门审核,经理批准后修改。岗位安全操作规程一般规定一、 建筑工程施工必须坚持安全第一,预防为主的方针。二、 生产班组(队)在接受生产任务时,应同时组织班

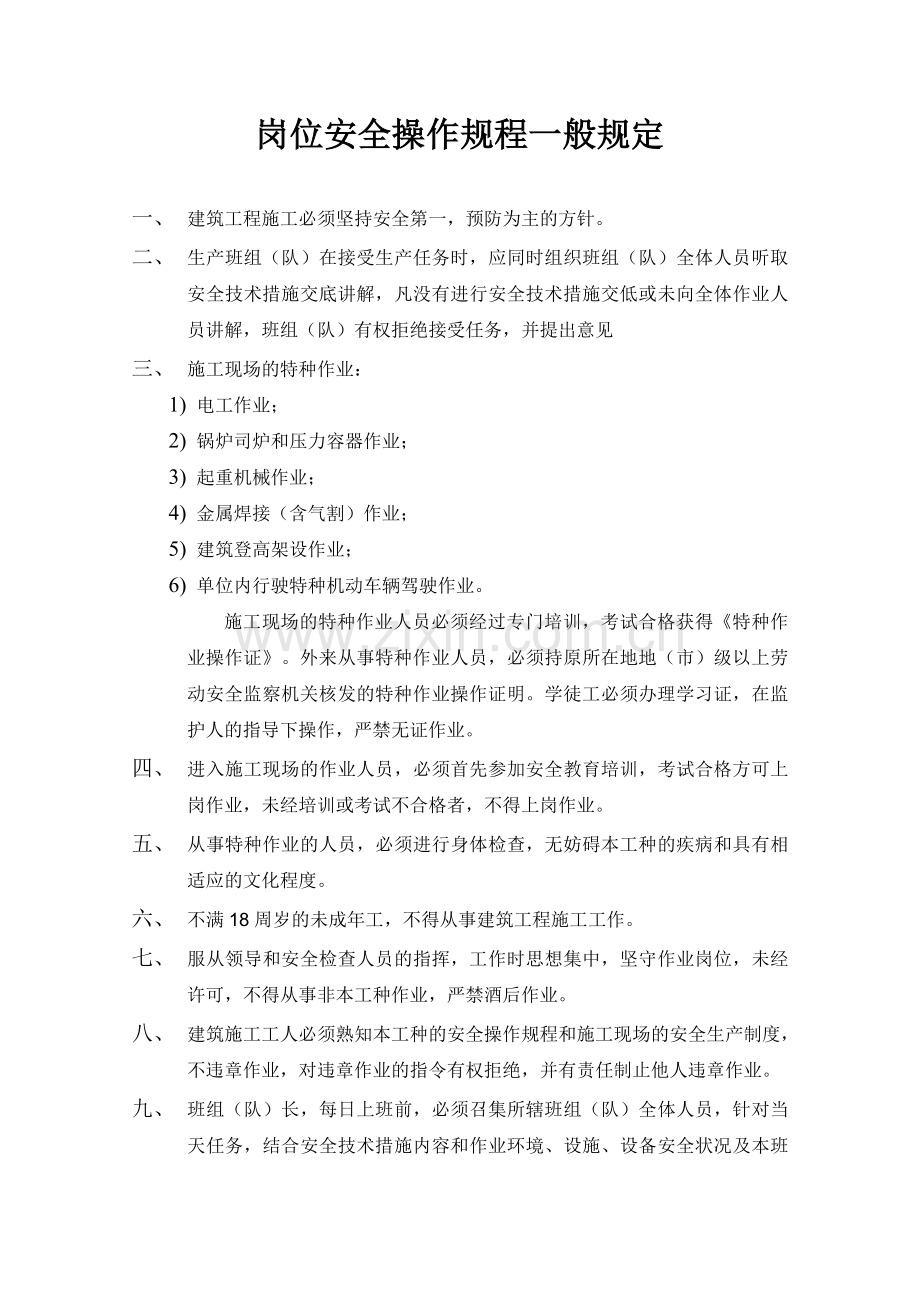

5、组(队)全体人员听取安全技术措施交底讲解,凡没有进行安全技术措施交低或未向全体作业人员讲解,班组(队)有权拒绝接受任务,并提出意见三、 施工现场的特种作业:1) 电工作业;2) 锅炉司炉和压力容器作业;3) 起重机械作业;4) 金属焊接(含气割)作业;5) 建筑登高架设作业;6) 单位内行驶特种机动车辆驾驶作业。施工现场的特种作业人员必须经过专门培训,考试合格获得特种作业操作证。外来从事特种作业人员,必须持原所在地地(市)级以上劳动安全监察机关核发的特种作业操作证明。学徒工必须办理学习证,在监护人的指导下操作,严禁无证作业。四、 进入施工现场的作业人员,必须首先参加安全教育培训,考试合格方可上
6、岗作业,未经培训或考试不合格者,不得上岗作业。五、 从事特种作业的人员,必须进行身体检查,无妨碍本工种的疾病和具有相适应的文化程度。六、 不满18周岁的未成年工,不得从事建筑工程施工工作。七、 服从领导和安全检查人员的指挥,工作时思想集中,坚守作业岗位,未经许可,不得从事非本工种作业,严禁酒后作业。八、 建筑施工工人必须熟知本工种的安全操作规程和施工现场的安全生产制度,不违章作业,对违章作业的指令有权拒绝,并有责任制止他人违章作业。九、 班组(队)长,每日上班前,必须召集所辖班组(队)全体人员,针对当天任务,结合安全技术措施内容和作业环境、设施、设备安全状况及本班组(队)人员技术素质、安全知识
7、、自我保护意识以及思想状态,有针对性地进行班前活动,提出具体注意事项,跟踪落实,并做好活动记录。十、 班组(队)长和班组(队)专(兼)职安全员必须每日上班前对作业环境、设施、设备进行认真检查,发现不安全隐患,立即解决;重大隐患,报告领导进行认真检查,发现不安全隐患,立即解决;重大隐患,报告领导解决,严禁冒险作业。作业过程中应巡视检查,随时纠正违章行为,解决新的不安全隐患;下班前进行确认检查,机电是否拉闸、断电、门上锁,用火是否熄灭,施工垃圾自产自清,日产日清,活完料净场地清,确认无误,方可离开现场。十一、 进入施工现场的人员必须正确戴好安全帽,系好下颏带;按照作业要求正确穿戴个人防护用品,着装
8、要整齐;在没有可靠安全防护设施的高处2m以上(含2m)悬崖和陡坡施工时,必须系好安全带;高处作业不得穿硬底和带钉易滑的鞋,不得向下投掷物料,严禁赤脚穿拖鞋、高跟鞋进入施工现场。十二、 施工现场行走要注意安全,不得攀登脚手架、井字架、龙门架、外用电梯。禁止乘坐非乘人的垂直运输设备上。十三、 施工现场的各种安全设施、设备和警告、安全标志等未经领导同意不得任意拆除和随意挪动。十四、 上班作业前应认真察看在施工程洞口、临边安全防护和脚手架护身栏、挡脚板、立网是否齐全、牢固;脚手板是否按要求间距放正、绑牢,有无探头板和空隙。十五、 六级以上强风和大雨、大雪、大雾天气,应停止露天高处和起重吊装作业。十六、
9、 作业中出现不安全险情时,必须立即停止作业,组织撤离危险区域,报告领导解决,不准冒险作业。十七、 脚手架未经验收合格前严禁上架子作业。十八、 在沟、槽、坑内作业必须经常检查沟、槽、坑壁的稳定状况,上下沟、槽、坑必须走坡道或梯子。十九、 施工现场动火,应申请办理危险作业单,并派专人维护,严禁在禁止烟火的地方吸烟动火,吸烟到吸烟室。二十、 施工现场安全生产由总承包单位负责,分包单位必须服从总承包单位管理与监督检查。二十一、 施工现场发生伤亡事故,必须立即报告领导,抢救伤员,保护现场。主要工具使用安全规程一、一般安全操作规程1、工具应定期检查,电气起重等特殊工具每月至少检查一次。2、电气工具必须有良
10、好接地(如三芯线),没有接地装置不可使用。3、禁止将电线线头直接插在插座或其他电源上使用。4、拔拉插头时手要捏在插头上,放下或提取电气工具时,不能直接拉电线。5、电源线通过交通要道时,电线应架空或采取保护措施以防车辆轧坏电线发生危险。6、电气工具应放在干燥处,不可受潮,遇到停电休息和离开工作岗位时,必须切断电源。二、行灯使用规范1、行灯电压不得超过36伏,在特别潮湿或周围均属良好导体的环境中工作,电压不得超过12伏。2、行灯进线长,不可超过2米。3、行灯变压器不可放在金属良好导体的容器内使用。三、油压千斤顶使用规范1、油压千斤顶,必须爱护使用,做好日常维护保养工作,及时加油。2、使用时,下面必
11、须加平垫木,受力点要选择适当,顶头与设备的金属光滑面接触时,应垫以硬木,防止滑动,要稳起稳落,以免发生事故。四、手电钻冲击钻使用规范1、使用前仔细检查电线外壳,必须有接地线或接中性线保护。2、根据孔径选用适当规格的电钻。3、使用电钻时,操作人员应戴橡皮手套,应站在绝缘物上,用力不可过猛,防止超负荷。4、使用时发现电钻震动发热、漏电等现象应立即关掉电源检查。5、取、放电钻时不能提着电钻的电线。五、台钻使用规范1、使用台钻要戴好防护眼镜和规定的防护用品,禁止戴手套。2、钻孔时,工作必须用钳子、夹具或压铁夹紧压牢,禁止用手拿着钻孔。钻薄片工件时,下面要垫木板。3、在钻孔时只准用板刷清除铁屑,亦不允许
12、用口吹或者用手擦试。4、在开始钻孔或孔将要钻穿时,用力要轻,以防工件转动或甩出伤人。5、工作中,要把工件放正,用力要均匀,以防钻头折断。六、手拉葫芦使用规范1、悬挂葫芦的构架必须牢固可靠,工作时葫芦挂钩、销子、链条刹车装置必须保持完好。2、不准超负荷使用。3、起吊物件时,除操作葫芦的人员外,其他人员不得靠近被起吊物件。4、起吊物件必须捆扎牢靠,吊具吊索应在允许负荷范围。5、用二个葫芦抬吊一物件时,两端绳应相距一定距离,使重量均匀分担,操作人员动作要协调一致并由专人统一指挥。6、放下物件时,必须缓缓轻放,不允许自由落下。七、梯子使用规范1、竹梯一律应用橡皮包脚防滑,破裂霉烂等不安全与不牢固的梯子
13、不可使用。2、架搁梯子必须牢固平稳,其与地面所距夹角,应以60度至70度为宜。3、在水泥地与光滑地面上使用梯子,梯脚应有防滑物垫。4、没有防滑垫的梯子,必须有人扶牢。5、不准将两只梯子接长使用。如必须采用时连接处要用铁丝绑牢。6、人字梯子底脚开档的阔度,应不小于梯高的五分之二,开档间并用绳缚牢。7、在梯子上做用力工作时,梯子顶端应用绳子缚牢后方可工作。8、梯子不能用凳子、台子、箱子、桶等作为垫具使用。9、两手握有重物不可上下梯子,梯子顶高一级不可站立工作。八、砂轮机使用规范1、砂轮机的防护罩和透明玻璃防护板、吸尘器托刀架必须完备。2、公用砂轮机要有专人负责检查和维修,更换砂轮,凡有破损裂纹及孔
14、径过大不准使用,装砂轮时应加衬垫,拧紧螺母要适中,并经5-10分钟空运转试验后才准使用,砂轮磨薄、磨小后应及时更换。3、砂轮机在开动前,要认真察看砂轮与防护罩之间有无杂物,确认无问题时,再开动砂轮机。砂轮机开动后要空转2-3分钟,待运转正常时,才能使用,托刀架与砂轮工作面的距离,不能大于3mm。4、操作者必须戴眼镜,磨工件或刀具不能用力过猛,不准撞击砂轮。5、在同一块砂轮上不准两人同时使用,更不准在砂轮的侧面磨,操作者应站在砂轮机侧面,不要站在砂轮机的正面,以防砂轮崩裂,发生事故。磨工具用砂轮不准磨其它任何工件和材料。6、对于细小的、大的和不好拿的工件,不准在砂轮与托板之间,将砂轮挤碎。7、砂
15、轮不准沾水,应保持干燥。以防湿水后推动平衡,发生事故。8、砂轮机用完后,应立即关闭电源,不要让砂轮机空转。九、电动手砂轮机使用规范1、电动手砂轮必须有牢固的防护罩和良好的接地线。否则不准使用。2、使用前,要检查各部螺丝有无松动,砂轮片有无裂纹,金属外壳和电源线有无漏电,如有上述弊病,必须修好后使用。3、使用前,要进行空转试验,无问题时方可使用。4、工作中,要戴上必要的防护用品,工作者不准正对砂轮,应站在侧面。砂轮机要拿稳,缓慢接触工作,不准撞击猛压,不准使用砂轮侧面。5、正在转动的砂轮机不准随意放在地上,待砂轮停稳后,放在指定地方。暂时不用时,必须关闭电源。6、发现电源线缠卷打结时,要耐心解开
16、,不得手提电线或砂轮机强行拉动。7、换砂轮时,要检查砂轮片有无裂纹或缺损,配合要适当,用扳手拧紧螺帽,松紧要适当。8、砂轮机要存放在干燥处,并有专人负责定期检修。十、砂轮切割机使用规范1、开动前,应检查防护罩是否牢固,砂轮是否稳固,砂轮有否缺口,发现问题处理后方能开动。2、切割长料两端都要用托架托住,以免切割时跳动。3、操作时,砂轮与工件接触要慢,让砂轮与工件接触正常后再均匀用力切割工作件。4、操作者要偏离砂轮旋转方向,以防砂轮万一碎裂飞击伤人。5、换新砂轮时,要检查砂轮有无裂纹或缺损,砂轮夹板要适当,一般不能小于砂轮直径的三分之一。十一、空压机使用规范1、操作者必须熟悉空压机的结构和性能。2
17、、空压机启动前,应作一次检查,按规定加足油水,使用结束应关掉空压机,不得擅自走掉,冬季每天应把冷却水放掉,以免冻坏缸体。3、经常注意压力表的压力是否正常,压力表控制范围不得任意调正。4、储气筒及中间冷却器要经常放油放水。5、压缩机及储气筒安全闸要保持灵敏正确,定期进行试验。6、运转时发现异常应及时停机保修。7、压力容器按规定应每年试压一次。8、空压机周围应保持清洁,通道畅通,不得堆放要物。十二、手锤(头)使用规范1、手锤柄必须要用硬质木料制成,大小长短要适宜。锤柄要有适当的斜度,垂头口必须加铁锲,以免工作时甩摔锤头伤人。2、两人击锤,站立位置要错开方向。扶钳钉锤要稳,落锤要准,动作要协调,以免
18、再伤对方。3、手锤使用前,应检查锤柄与锤头是否松动,是否裂纹,锤头上有否卷边或毛刺,如有缺陷,必须修复后使用。4、手上、手锤柄上、锤头上有油污时,必须擦干净后才能进行操作。5、锤头火要适度,不要直接打硬钢和火的部件,以免崩伤。抡大锤时,对面和后面不准站人,并注意周围人员的安全。十三、锒头使用规范1、锒头柄应用韧性硬木制成,不可有节疤、斜丝。2、锒头柄必须装牢固,顶端应嵌退拔销,卷边、缺口与松动的锒头不可使用。3、挥锒头应注意周围环境,特别是身后的环境。十四、凿子使用规范1、凿子顶端如有卷边要磨去后使用。2、用凿金属至最后部分,不可用力过猛,并应防止铁屑飞击伤人。3、铁屑飞出要伤害眼镜的工作,必
19、须戴上防护眼镜。十五、扳手使用规范1、扳手与板手不可拼接使用,扳手与螺帽吻合太松时,应更换。2、在回旋余地较小的地方使用扳手,应用手掌推送扳手的尾部,以免碰伤手指。十六、起子使用规范1、起子口子不可太薄,侧面不可太倾斜,以防用力时容易打滑。2、起子用力时,其用力的方向不要对着自己或别人,以防脱落。3、不能把起子当錾子、撬棒使用。十七、手锯使用规范1、工件必须夹紧不准松动,以防锯条折断伤人。2、锯割时,锯要靠近钳口,方向要正确,压力和速度要适当。3、安装锯条时,松紧度要适当,方向要正确,不准斜歪。4、工件将要锯断时,要轻轻用力,以防压断锯条或工件落下伤人。架子工岗位安全操作规程一、一 般 规 定
20、1、建筑登高作业(架子工),必须经专业安全技术培训,考试合格,持特种作业操作证上岗作业。架子工的徒工必须办理学习证,在技工带领、指导下操作,非架子工未经同意不得单独进行作业。2、架子工必须经过体检,凡患有高血压、心脏病、癫痫病、晕高或视力不够以及不适合于登高作业的,不得从事登高架设作业。3、正确使用个人安全防护用品,必须着装灵便(紧身紧袖),在高处(2m以上)作业时,必须佩戴安全带与已搭好的立、横杆挂牢,穿防滑鞋。作业时精神要集中,团结协作、互相呼应、统一指挥、不得“走过档”和跳跃架子,严禁打闹玩笑、酒后上班。4、班组(队)接受任务后,必须组织全体人员,认真领会脚手架专项安全施工组织设计和安全
21、技术措施交底,研讨搭设方法,明确分工,并派1名技术好、有经验的人员负责搭设技术指导和监护。5、风力六级以上(含六级)强风和高温、大雨、大雪、大雾等恶劣天气,应停止高处露天作业。风、雨、雪过后要进行检查,发现倾斜下沉、松扣、崩扣要及时修复,合格后方可使用。6、脚手架要结合工程进度搭设,搭设未完的脚手架,在离开作业岗位时,不得留有未固定构件和不安全隐患,确定架子稳定。7、在带电设备附近搭、拆脚手架时,宜停电作业。在外电架空线路附近作业时,脚手架外侧边缘与外电架空线路的边线之间的最小安全操作距离不得小于(表1)的数值。(表1)在建筑工程(含脚手架具)的外侧边缘与外电架空线路的边缘之间的最小安全操作距
22、离: 注:上、下脚手架斜道严禁搭设在有外电线路的一侧。8、各种非标准的脚手架,跨度过大、负载超重等特殊架子或其他新型脚手架,按专项安全施工组织设计批准的意见进行作业。9、脚手架搭设到高于在建建筑物顶部时,里排立杆要低于沿口4050mm,外排立杆高出沿口11.5m,搭设两道护身栏,并挂密目安全网。10、脚手架搭设、拆除、维修和升降必须由架子工负责,非架子工不准从事脚手架操作。二、材 料1、钢管:钢管采用外径4851mm,壁厚33.5mm的管材。钢管应平直光滑,无裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道。钢管应有产品质量合格证,钢管必须涂有防锈漆并严禁打孔。脚手架钢管的尺寸应按(表2)采
23、用,每根钢管的最大重量不应大于25kg。(表2)脚手架钢管尺寸(mm)2、扣件:采用可锻造铸铁制作的扣件,其材质应符合现行国家标准钢管脚手架扣件(GB158312006)的规定。新扣件必须有产品合格证。旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。 3、脚手板:脚手板可采用钢、木材料两种,每块重量不宜大于30kg。冲压新钢脚手板,必须有产品质量合格证。板长度为1.53.6m,厚23mm,肋高5cm,宽2325cm,其表面锈蚀班点直径不大于5mm,并沿横截面方向不得多于3处。脚手板一端应压连接卡口,以便铺设时扣住另一块的端部,板面应冲有防滑圆孔。木脚手板应采用杉木或
24、松木制作,其长度为26m,厚度不小于5cm,宽2325cm,不得使用有腐朽、裂缝、斜纹及大横透节的板材。两端应设直径为4mm的镀锌钢丝箍两道。4、安全网:宽度不得小于3m,长度不得大于6m,网眼不得大于10cm,必须使用维纶、锦纶、尼龙等材料,严禁使用损坏或腐朽的安全网和丙纶网。密目安全网只准做立网使用。三、扣件式钢管脚手架1、扣件式钢管脚手架:按其搭设位置分为外脚手架、里脚手架;按立杆排数分为单排、双排脚手架;按高度分为一般、高层脚手架,以及分为结构、装修脚手架,具体搭设的操作规定,其基本要求如下:、脚手架应由立杆(冲天)、纵向水平杆(大横杆、顺水杆)、横向水平杆(小横杆)、剪刀撑(十字盖)
25、、抛撑(压栏子)纵、横扫地杆和拉接点等组成,脚手架必须有足够的强度、刚度和稳定性,在允许施工荷载作用下,确保不变形、不倾斜、不摇晃。、脚手架搭设前应清除障碍物、平整场地、夯实基土、作好排水,根据脚手架专项安全施工组织设计(施工方案)和安全技术措施交底的要求,基础验收合格后,放线定位。、垫板宜采用长度不少于2跨,厚度不小于5cm的木板,也可采用槽钢,底座应准确放在定位位置上。2、结构承重的单、双排脚手架:、搭设高度不超过20m的脚手架,构造主要参数见下表扣件钢管脚手架构造参数:、立杆应纵成线、横成方,垂直偏差不得大于架高1/200。立杆接长应使用对接扣件连接,相邻的两根立杆接头应错开500mm,
26、不得在同一步架内。立杆下脚应设纵、横向扫地杆。、纵向水平杆在同一步架内纵向水平高差不得超过全长1/300,局部高差不得超过50mm。纵向水平杆应使用对接扣件连接,相邻的两根纵向水平杆接头错开500mm,不得在同一跨内。、横向水平杆应设在纵向水平杆与立杆的交点处,与纵向水平杆垂直。横向水平杆端头伸出外立杆应大于100mm,伸出里立杆为450mm。、架高20m以上时,从两端每7根立杆(一组)从下到上设连续式的剪刀撑,架高20m以下可设间断式剪刀撑(斜支撑),即从架子两端转角处开始(每7根立杆为一组)从下到上连续设置。剪刀撑钢管接长应用两只旋转扣件搭接,接头长度不小于500mm,剪刀撑与地面夹角为4
27、560。剪刀撑每节两端应用旋转扣件与立杆或横向水平杆扣牢。、脚手架与在建建筑物拉结点必须用双股8号铅丝或6.1级钢筋与结构拉顶牢固,拉结点之间水平距离不大于6m,垂直距离不大于4m。高度超过20m的脚手架不得使用柔性材料进行拉结,在拉结点设可靠支顶。、高层施工脚手架(高20m以上)在搭设过程中,必须以1518m为一段,根据实际情况,采取撑、挑、吊等分阶段将荷载卸到建筑物的技术措施。、铺、翻脚手板:脚手板铺设于架子的作业层上。脚手板有木、钢两种,不得使用竹编脚手板。脚手板必须满铺、铺严、铺稳,不得有探头板和飞跳板。铺脚手板可对头或搭接铺设,对头铺脚手板,搭接处必须是双横向水平杆,且两根间隙200
28、250mm,有门窗口的地方应设吊杆和支柱,吊杆间距超过1.5m时,必须增加支柱。搭接铺脚手板时,两块板端头的搭接长度应不小于200mm,如有不平之处要用木块垫在纵、横水平杆相交处,不得用碎砖块塞垫。翻脚手板应二人操作,配合要协调,要按每档由里逐块向外翻,到最外一块时,站到邻近的脚手板把外边一块翻上去。翻、铺脚手板时必须系好安全带。脚手板翻板后,下层必须留一层脚手板或兜一层水平安全网,作为防护层。不铺板时,横向水平杆间距不得大于3m。四、工具式脚手架1、插口式脚手架(简称插口架):分为甲、乙、丙3种,甲型插口架适用于外墙板上有窗口部位的施工;乙型插口架适用无外墙板部位施工;丙型插口架(也叫挂脚手
29、架)适用于无窗口部位施工。插口架的安全操作要点:、插口架允许负荷最大不得超过1176N/m2,脚手架上严禁堆放物料,人员不得集中停留。、插口架提升或降落,应使用塔式起重机等起重机械,必须用卡环吊运,严禁任何人站在架子上随架子升降。、插口架不得超过建筑物两个开间,最长不得超过8m,宽度不得超过1m。钢管组装的插口架,其立杆间距不得大于2m,大、小面均须设斜支撑;焊接的插口架,定型边框为立杆的,其立杆间距不得大于2.5m,大面要设剪刀撑。、插口架上下两步脚手板,必须铺满、铺平、固定牢固。下步不铺板时要满挂水平安全网。上下两步都要设两道护身栏,立挂密目安全网,横向水平杆间距以0.51m为宜。、插口架
30、外侧要接高挂网,其高度应高出施工作业层1m,要设剪刀撑,并用密目安全网从上至下封严,安全网下脚要封死扎牢。相邻插口架应在同一平面,接口处应封闭严密。、甲型插口架别杠应大于10cm10cm优质木方。别杠要别于窗口的上下口,每边长度要长出窗口200mm,上下别杠的立杆与横杆连接处应用双扣件;丙型插口架(挂架子)穿墙螺栓端部的螺纹应采用梯形螺纹扣,用双螺母锁牢。、插口架安装操作顺序:甲型插口架应“先别后摘”,“先挂后拆”(即在安装时,应先别好别杠,后摘去卡环;在拆除时,应先挂好卡环,后拆掉别杠)。丙型插口架应在安装时先锁紧螺母,后摘去卡环;在拆除时,应先挂好卡环,后拆掉螺母。、结构外墙是现浇钢筋混凝
31、土的,其强度应达到70%以上,才能安装插口架。、插口架安装后必须经过检查验收,合格签字,才能使用。2、吊篮式脚手架:分为手动和电动两种。吊篮脚手架是在建筑物层面通过特设的支撑点,利用挑梁或挑架的吊索具悬吊吊篮,进行外装饰工程操作的一种脚手架,其主要组成分为吊篮、支撑挑梁(挑架)、吊索具(包括钢丝绳或链杆或链条)及升降装置、保险绳和安全锁组成。搭设使用吊篮式脚手架的安全操作规定:、吊篮搭设构造必须遵照专项安全施工组织设计(施工方案)规定,组装或拆除时,应3人配合操作,严格按搭设程序作业,任何人不允许改变方案。、吊篮的负载不得超过1176N/m2(120kg/m2),吊篮上的作业人员和材料要对称分
32、布,不得集中在一头,保持吊篮负载平衡。、升降吊篮的手扳葫芦应用3t以上的专用配套的钢丝绳。使用倒链应用2t以上的,承重的钢丝绳直径不小于12.5mm,吊篮两端应设保险绳,其直径与承重钢丝绳同。绳卡不得少于3个,严禁使用有接头钢绳。、承重钢丝绳与挑梁连接必须牢靠,并应有预钢丝绳受剪的保护措施。、吊篮的位置和挑梁的设置应根据建筑物实际情况而定。挑梁挑出的长度与吊篮的吊点必须保持垂直,安装挑梁时,应使挑梁探出建筑物一端稍高于另一端。挑梁在建筑物内外的两端应用杉槁或钢管连接牢固,成为整体。阳台部位的挑梁在挑出部分的顶端要加斜撑抱桩,斜撑下要加垫板,并且将受力的阳台板和以下的两层阳台板设立柱加固。、吊篮
33、可根据工程的需要组装单层或双层吊篮,双层吊篮要设爬梯,留出活动盖板,以便人员上下。、吊篮长度一般不得超过8m,宽度以0.8m至1m为宜。单层吊篮高度以2m,双层吊篮高度以3.8m为宜。用钢管为立杆的吊篮,立杆间距不得超过2.5m,单层吊篮至少设三道横杆,双层吊篮至少设五道横杆。、以钢管组装的吊篮大、小面均需设戗,以焊接预制框架组装的吊篮,长度超过3m的大面要设戗。、吊篮的脚手板必须铺平、铺严,并与横向水平杆固定牢,横向水平杆的间距可根据脚手板厚度而定,一般以0.51m为宜。吊篮作业层外排和两端小面均应设两道护身栏,并挂密目安全网封严,索死下角;里侧应设护身栏。、以手扳葫芦为吊具的吊篮,钢丝绳穿
34、好后,必须将保险板把卸掉,系牢保险绳或安全锁,并将吊篮与建筑物拉牢。、吊篮里侧距建筑物100mm为宜,两吊篮之间间距不得大于200mm。不得将两个或几个吊篮连在一起同时升降,两个吊篮接头处应与窗口、阳台作业面错开。、升降吊篮时,必须同时摇动所有手扳葫芦或拉动倒链,各吊点必须同时升降,保持吊篮平衡。吊篮升降时不要碰撞建筑物,特别是阳台、窗户等部位,应有专人负责推动吊篮,防止吊篮挂碰建筑物。、吊篮使用期间,应经常检查吊篮防护、保险、挑梁、手扳葫芦、倒链和吊索等,发现隐患,立即解决。、吊篮组装、升降、拆除、维修必须由专业架子工进行。3、门式脚手架:、脚手架搭设前必须对门架、配件、加固件应按规范进行检
35、查验收,不合格的严禁使用。、脚手架搭设场地应进行清理、平整夯实,并做好排水。、地基基础施工应按门架专项安全施工组织设计(施工方案)和安全技术措施交底进行。基础上应先弹出门架立杆位置线,垫板、底座安放位置应准确。、不配套的门架与配件不得混合使用于同一脚手架。门架安装应自一端向另一端延伸,不得相对进行。搭完一步后,应检查、调整其水平度与垂直度。、交叉支撑、水平架和脚手板应紧随门架的安装及时设置。连接门架与配件的锁臂、搭钩必须锁住、锁牢。水平架和脚手板应在同一步内连续设置,脚手板必须铺满、铺严,不准有空隙。、底层钢梯的底部应加设钢管并用扣件扣紧在门架的立杆上,钢梯的两侧均应设置扶手,每段梯可跨越两步
36、或三步门架再行转折。、护身栏杆、立挂密目安全网应设置在脚手架作业层外侧,门架立杆的内侧。、加固杆、剪刀撑必须与脚手架同步搭设。水平加固杆应设于门架立杆内侧,剪刀撑应设于门架立杆外侧,并扣接牢固。、连墙件的搭设必须随脚手架搭设同步进行,严禁滞后设置或搭设完毕后补做。当脚手架作业层高出相邻连墙件已两步的,应采取确保稳定的临时拉接措施,直到连墙搭设完毕后,方可拆除。、加固件、连墙件等与门架采用扣件连接,扣件规格必须与所连钢管外径相匹配,扣件螺栓拧紧,扭力矩宜为5060N/m,并不得小于40N/m。、脚手架搭设完毕或分段搭设完毕必须进行验收检查,合格签字后,交付使用。、脚手架拆除必须按拆除方案和拆除安
37、全技术措施交底规定进行。拆除前应清除架子上材料、工具和杂物,拆除时应设置警戒区和挂警戒标志,并派专人负责监护。、拆除的顺序,应从一端向另一端,自上而下逐层地进行,同一层的构配件和加固件应按先上后下,先外后里的顺序进行,最后拆除连墙件。连墙件、通长水平杆和剪刀撑等必须在脚手架拆除到相关门架时,方可拆除。、拆除的工人必须站在临时设置的脚手板上进行拆卸作业。拆除工作中,严禁使用榔头等硬物击打、撬挖。拆卸连接部件时,应先将锁座上的锁板与卡钩上的锁片旋转至开启位置,然后拆除,不得硬拉、敲击。、拆下的门架、钢管与配件,应成捆用机械吊运或由井架传送至地面,防止碰撞,严禁抛掷。4、附着升降脚手架:、安装、使用
38、和拆卸附着升降脚手架的工人必须经过专业培训,考试合格,未经培训任何人(含架子工)严禁从事此操作。、附着升降脚手架安装前必须认真组织学习“专项安全施工组织设计”(施工方案)和安全技术措施交底,研究安装方法,明确岗位责任。控制中心必须设专人负责操作,严禁未经同意人员操作。、组装附着升降脚手架的水平梁及竖向主框架,在两相邻附着支撑结构处的高差应不大于20mm;竖向主框架和防倾导向装置的垂直偏差应不大于5和60mm;预留穿墙螺栓孔和预埋件应垂直于工程结构外表面,其中心误差小于15mm。、附着升降脚手架组装完毕,必须经技术负责人组织进行检查验收,合格后签字,方准投入使用。、升降操作必须严格遵守升降作业程
39、序;严格控制并确保架子的荷载;所有妨碍架体升降的障碍物必须拆除;严禁任何人(含操作人员)停留在架体上,特殊情况必须经领导批准,采取安全措施后,方可实施。、升降脚手架过程中,架体下方严禁有人进入,设置安全警戒区,并派人负责监护。、严格按设计规定控制各提升点的同步性,相邻提升点间的高差不得大于30mm,整体架最大升降差不得大于80mm;升降过程中必须实行统一指挥,规范指令。升降指令只允许由总指挥一人下达。但当有异常情况出现时,任何人均可立即发出停止指令。、架体升降到位后,必须及时按使用状况进行附着固定。在架体没有完成固定前,作业人员不得擅离岗位或下班。在未办理交付使用手续前,必须逐项进行点检,合格
40、后,方准交付使用。、严禁利用架体吊运物料和拉接吊装缆绳(索);不准在架体上推车,不准任意拆卸结构件或松动连接件、移动架体上的安全防护设施。、架体螺栓连接件、升降动力设备、防倾装置、防坠装置、电控设备等应定期(至少半月)检查维修保养1次和不定期的抽检,发现异常,立即解决,严禁带病使用。、六级以上强风停止升降或作业,复工时必须逐项检查后,方准复工。、附着升降脚手架的拆卸工作,必须按专项安全施工组织设计(施工方案)和安全技术措施交底规定要求执行,拆卸时必须按顺序先搭后拆、先上后下,先拆附件、后拆架体,必须有预防人员、物体坠落等措施,严禁向下抛扔物料。五、里脚手架1、满堂脚手架(不含支模满堂红脚手架)
41、:、承重的满堂红脚手架,立杆的纵、横向间距不得大于1.5m。纵向水平杆(顺水杆)每步间距不得大于1.4m。檩杆间距不得超过750mm。脚手板应铺严、铺齐。立杆底部必须夯实,垫通板。、装修用的满堂红脚手架,立杆纵、横向间距不得超过2m。靠墙的立杆应距墙面500600mm,纵向水平杆每步间隔不得大于1.7m,檩杆间距不得大于1m。搭设高度在6m以内的,可花铺脚手板,两块板之间间距应小于200mm,板头必须用12号铁丝绑牢。搭设高度超过6m时,必须满铺脚手板。、满堂红脚手架四角必须设抱角戗,戗杆与地面夹角应为4560。中间每4排立杆应搭设1个剪刀撑,一直到顶。每隔两步,横向相隔4根立杆必须设一道拉杆
42、。、封顶架子立杆,封顶处应设双扣件,不得露出杆头。运料应预留井口,井口四周应设两道护身栏杆,并加固定盖板,下方搭设防护棚,上人孔洞处应设爬梯。爬梯步距不得大于300mm。2、砌砖用金属平台架:、金属平台架用直径50mm钢管作支柱,用直径20mm以上钢筋焊成桁架。使用前必须逐个检查焊缝的牢固和完整状况,合格后方可拼装。、安放金属平台架地面与架脚接触部分必须垫50mm厚的脚手板。楼层上安放金属平台架,下层楼板底必须在跨中加顶支柱。、平台架上脚手板应铺严,离墙空隙部分用脚手板铺齐。、每个平台架使用荷载不得超过2000kg(600块砖、两桶砂浆)。、几个平台架合并使用时,必须连接绑扎牢固。3、升降式金
43、属套管架:、金属套管架使用前,必须检查架子焊缝的牢固和插铁零件的齐全。套管焊缝开裂或锈蚀损坏不得使用。、套管架应放平、垫稳。在土地上安主套管架,应垫50mm厚的木板。、套管架间距,应根据各工种操作荷载的要求合理放置,一般以1.5m为宜,最大间距不得大于2m。、需要升高一级时,必须将插铁销牢。插铁销钉直径不得小于10mm。如需升高到2m时 ,必须在两架之间绑一道斜撑拉牢,并加抛撑压稳。六、电梯安装井架1、电梯井架只准使用钢管搭设,搭设标准必须按安装单位提出的使用要求,遵照扣件式钢管脚手架有关规定搭设。2、电梯井架搭设完后,必须经搭设、使用单位的施工技术、安全负责人共同验收,合格后签字,方准交付使
44、用。3、架子交付使用后任何人不得擅自拆改,因安装需要局部拆改时,必须经主管工长同意,由架子工负责拆改。4、电梯井架每步至少铺2/3的脚手板,所留的上人孔道要相互错开,留孔一侧要搭设一道护身栏杆。脚手板铺好后,必须固定,不准任意移动。5、采用电梯自升安装方法施工时,所需搭设的上下临时操作平台,必须符合脚手架有关规定。在上层操作平台的下面要满铺脚手板或满挂安全网。下层操作平台做到不倾斜、不摇晃。七、浇灌混凝土脚手架1、立杆间距不得超过1.5m,土质松软的地面应夯实或垫板,并加设扫地杆。2、纵向水平杆不得少于两道,高度超过4m的架子,纵向水平杆不得大于1.7m。架子宽度超过2m时,应在跨中加吊1根纵
45、向水平杆,每隔两根立杆在下面加设1根托杆,使其与两旁纵向水平杆互相连接,托杆中部搭设八字斜撑。3、横向水平杆间距不得大于1m。脚手板铺对头板,板端底下设双横向水平杆,板铺严、铺牢。脚手板搭接铺设时,端头必须压过横向水平杆150mm。4、架子大面必须设剪刀撑或八字戗,小面每隔两根立杆和纵向水平杆搭接部位必须打剪刀戗。5、架子高度超过2m时,临边必须搭设两道护身栏杆。八、外电架空线路安全防护脚手架1、外电架空线路安全防护脚手架应使用剥皮杉木、落叶松等作为杆件,腐朽、折裂、枯节等易折木杆和易导电材料不得使用。2、外电架空线路安全防护脚手架应高于架空线1.5m。3、立杆应先挖杆坑,深度不小于500mm,遇有土质松软,应设扫地杆。立杆时必须23人配合操作。4、纵向水平杆应搭设在立杆里侧,搭设第一步纵向水平杆时,必须检查立杆是否立正,搭设至四步时,必须搭设临时抛撑和临时剪刀撑。搭设纵向水平杆时,必须23人配合操作,由中间1人接杆、放平,由大头至小头顺序绑扎。5、剪刀撑杆子不得蹩绑,应贴在立杆上,剪刀撑下桩杆应选用粗壮较大杉槁,由下方人员找好角度再由上方人员依次绑扎。剪刀撑上桩(封顶)椽子应大头朝上,顶着立杆绑在纵向水平杆上。6、两杆连接,其有效搭接长度不得小于1.5
