收藏 分销(赏)

深基础施工方案.docx

上传人:胜**** 文档编号:1364759 上传时间:2024-04-24 格式:DOCX 页数:10 大小:18.20KB
下载 相关 举报
深基础施工方案.docx_第1页
第1页 / 共10页
深基础施工方案.docx_第2页
第2页 / 共10页
深基础施工方案.docx_第3页
第3页 / 共10页
深基础施工方案.docx_第4页
第4页 / 共10页
深基础施工方案.docx_第5页
第5页 / 共10页
点击查看更多>>
资源描述

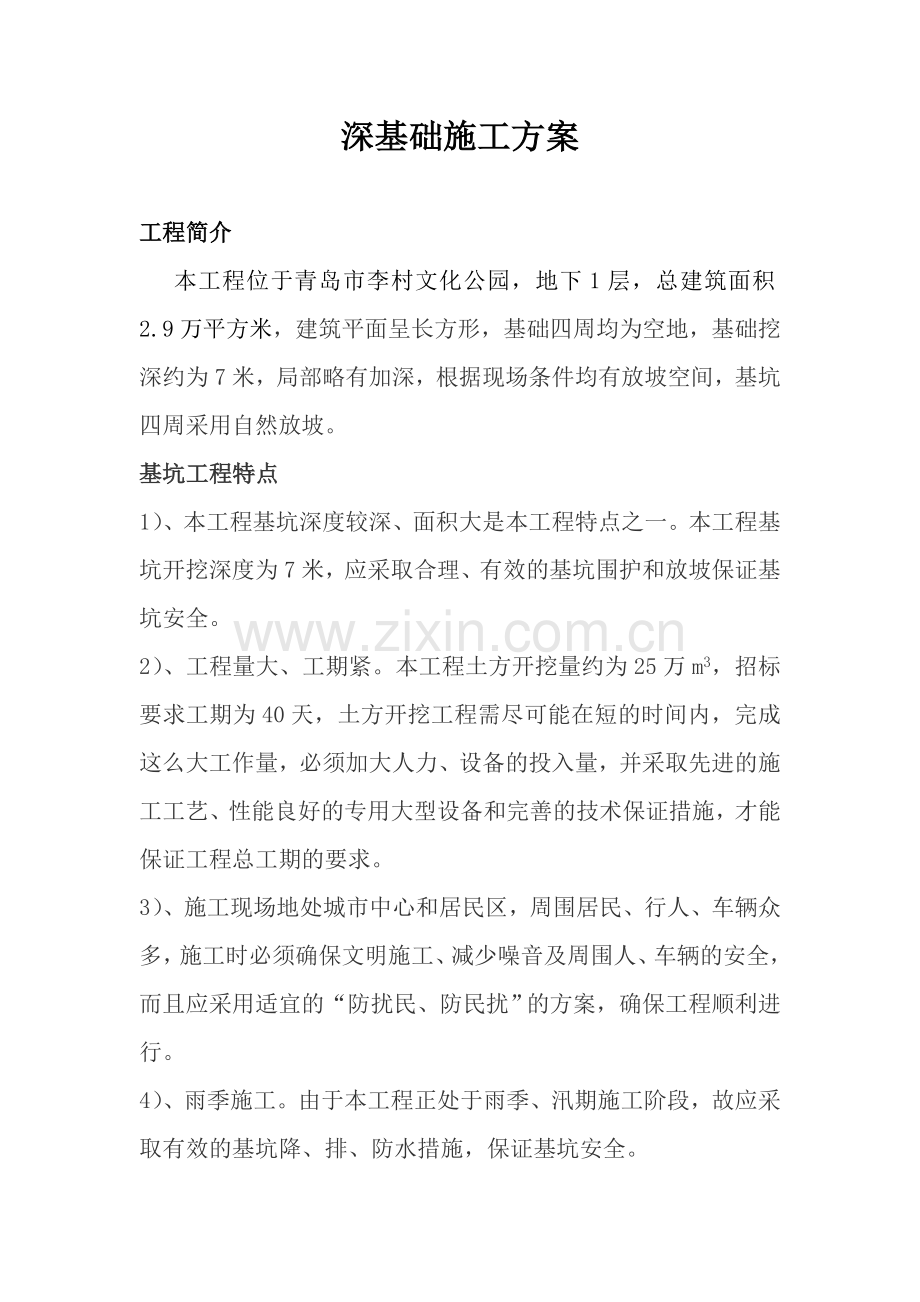

1、深基础施工方案工程简介 本工程位于青岛市李村文化公园,地下1层,总建筑面积2.9万平方米,建筑平面呈长方形,基础四周均为空地,基础挖深约为7米,局部略有加深,根据现场条件均有放坡空间,基坑四周采用自然放坡。基坑工程特点1)、本工程基坑深度较深、面积大是本工程特点之一。本工程基坑开挖深度为7米,应采取合理、有效的基坑围护和放坡保证基坑安全。2)、工程量大、工期紧。本工程土方开挖量约为25万m3,招标要求工期为40天,土方开挖工程需尽可能在短的时间内,完成这么大工作量,必须加大人力、设备的投入量,并采取先进的施工工艺、性能良好的专用大型设备和完善的技术保证措施,才能保证工程总工期的要求。3)、施工

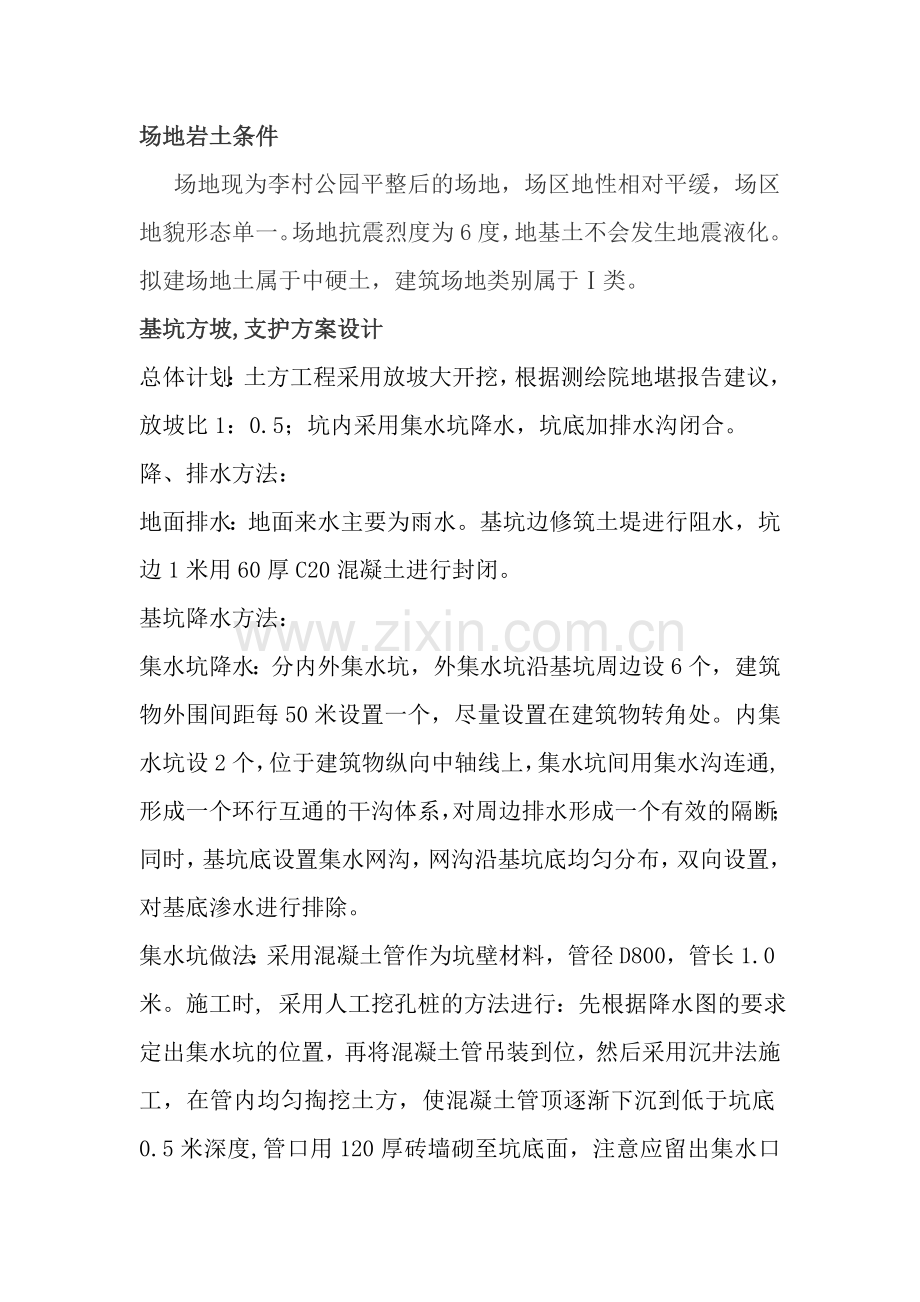

2、现场地处城市中心和居民区,周围居民、行人、车辆众多,施工时必须确保文明施工、减少噪音及周围人、车辆的安全,而且应采用适宜的“防扰民、防民扰”的方案,确保工程顺利进行。4)、雨季施工。由于本工程正处于雨季、汛期施工阶段,故应采取有效的基坑降、排、防水措施,保证基坑安全。场地岩土条件 场地现为李村公园平整后的场地,场区地性相对平缓,场区地貌形态单一。场地抗震烈度为6度,地基土不会发生地震液化。拟建场地土属于中硬土,建筑场地类别属于类。基坑方坡,支护方案设计 总体计划:土方工程采用放坡大开挖,根据测绘院地堪报告建议,放坡比1:0.5;坑内采用集水坑降水,坑底加排水沟闭合。降、排水方法:地面排水:地面

3、来水主要为雨水。基坑边修筑土堤进行阻水,坑边1米用60厚C20混凝土进行封闭。基坑降水方法:集水坑降水:分内外集水坑,外集水坑沿基坑周边设6个,建筑物外围间距每50米设置一个,尽量设置在建筑物转角处。内集水坑设2个,位于建筑物纵向中轴线上,集水坑间用集水沟连通,形成一个环行互通的干沟体系,对周边排水形成一个有效的隔断;同时,基坑底设置集水网沟,网沟沿基坑底均匀分布,双向设置,对基底渗水进行排除。集水坑做法:采用混凝土管作为坑壁材料,管径D800,管长1.0米。施工时, 采用人工挖孔桩的方法进行:先根据降水图的要求定出集水坑的位置,再将混凝土管吊装到位,然后采用沉井法施工,在管内均匀掏挖土方,使

4、混凝土管顶逐渐下沉到低于坑底0.5米深度,管口用120厚砖墙砌至坑底面,注意应留出集水口与集水沟相连。坑内底部设滤网,滤网用双向 10间距200焊接成骨架,外罩一层钢丝滤网,滤网安装后铺设200厚碎石滤水层,即可下泵排水。水泵采用50型潜水泵每井一台,另准备2台50型水泵做为备用泵。集水沟做法:与集水坑相连设置集水明沟,最浅处明沟截面为0.5*0.5米,坡度0.5%,坡向相邻集水坑集水网沟做法:基底内均匀设置,纵横向间距5.0*5.0米,沟截面最浅处为0.3*0.4米,坡度0.5%,坡向排水明沟.集水坑、沟的处理:上层施工前需对建筑物内的集水坑、沟、网沟进行处理,先回填碎石,然后用比沟宽500

5、的彩条布和油毡进行覆盖。排水设备:采用50型水泵,每井设置一台。 施工要求:注意在排水期间,每天安排2人进行对集水坑、沟、网沟进行经常清理,对落入其中的泥土、杂物进行清除,保持坑沟的畅通。对水泵应经常进行检查,保持正常排水。边坡护壁根据边坡土层分布情况,为了防止边坡受雨水冲刷后引起塌方,采用挂网护壁,6圆钢双向间距300,坡面抹70厚细石混凝土;并在护坡面每4平方设置一根40的塑料引水管。护壁做自坡顶外1米。引水管采用PVC塑料管加工,单根长度0.5米,(土内0.35米)一端钻孔并用钢丝网包裹.土方开挖期间若发现外围土体出现裂缝,应及时用水泥沙浆灌堵.土方工程施工方案现场准备:清除开挖范围内的

6、障碍物。确定开挖范围。技术准备:分析地堪资料,进行高程、坐标控制点引测。确定开挖方法,选择开挖机械,进行机械配置。组织准备:安排专业施工队伍,设置土方施工负责人,施工员二名,技术员一名、安全员两名。机械准备:根据现场情况及进度要求,机械配置如下:根据本基坑较深的特点,采用8台WY200反铲挖掘机(斗容量1.0立方米,机重25吨,台班产量500立方米)进行挖土,现场倒运阶段配置10台10T自卸汽车,土方外运阶段配置2台25T自卸车。 开挖流程:放开挖线-表土剥离-机械开挖第一层机械开挖第二层- 人工清槽 .施工过程:开挖放线:根据施工图纸考虑预留1.5米工作面,放坡坡度,确定基坑上口开挖线,绘制

7、基坑开挖平面图。表土剥离:由于施工场地原为公园,局部基坑范围内有约0.5米厚的混凝土,采用机械对其进行剥除。第一层开挖:由于挖土深度大于所用机械的作业深度4.0米,不能一次到位。为节约工程施工时间,挖土采用两层开挖。第一层挖土机械行使在地表土层上,向下开挖,挖深约3米,挖土时从基坑北端开始,向南退行开挖。斜坡道设置:便道到坑边用建筑垃圾和石渣填成1:8的斜坡道,设置位置为两个卸土场地方向各一道。起点为第一层土的上口。第二层开挖:便道施工后,进行下层土的开挖。开挖时将八台挖掘机分为三组,三台挖掘机一组,配以各7台自卸汽车,形成一个工作组。人工清槽:在机械挖第二层土的同时,应安排进行人工清槽。清槽

8、时,根据基坑排水要求,先进行排水系统的施工,防止基坑集水。人行便道及坑边防护:由于基坑较深,为便于施工人员上下,基坑每边各设置两道人行便道,用钢管搭设。基坑上口距离坑边1.0米处用钢管搭设防护,高度1.2米。具体做法按省、市施工现场安全规范要求。 施工高程控制(1)、水准点引测:根据规划勘测部门设置的水准点引测现场施工用水准点,采用高精度水准仪进行数次往返闭合的方法布设现场施工用水准点。现场水准点布置数量不少于三个,以便相互校核和满足分段施工的需要。施工中标高控制:场内设置的水准网控制点,在间隔一定的时间需联测一次,以作相互检核,对检测的数据应认真计算,以保证水准点使用的准确性。施工中标高控制

9、方法:根据现场水准网控制点,采用高精度的水准仪在基坑四周布置标高传递基准点,以此点控制基坑的开挖标高。在基坑开挖过程中,为了做到心中有数,在基坑壁上每2m设置一个控制标高。基底标高的控制:为了保证不超挖,在距基底设计标高1m处测一标高,并抄出标高水平线,以此标高线来控制挖土深度。基坑施工监测为了基坑工程施工的安全,顺利按计划进行,保证工程质量,并且在施工过程中,使周围已有建筑物、市政设施、地下管线等不受损伤、少受干扰,必须对基坑工程全过程进行系统监测。在施工过程中,随时掌握基坑围护结构的位移、沉降、受力水平及周围建筑物的动态(沉降或倾斜),以科学数据为依据,做到信息指导施工,对可能出现的工程隐

10、患及时预报以采取相应措施,以防患于未然。本工程基坑监测内容如下:.护坡水平位移;基坑土体沉降观测. 基坑槽底回弹观测. 降水观测观测方法1)、沉降观测采用精密的水准仪进行量测。主要采用精密水准测量方法进行,沉降观测点直接设置在被观测对象的特征点上,并在远离基坑或稳定的位置设置基准点。观测点应布置在具有特征点的地方。2)、肉眼巡检由于支护结构的施工质量、施工条件的改变、基坑边堆载的变化、施工用水不适当排放、管道渗露以及气候条件的改变,还有工程隐患如地面裂缝、支护结构的失稳、临近建筑物裂缝等都可在巡检工作中及时发现,因此巡检是十分重要和很有必要的,应由有经验的工程师按期进行巡检,巡检工作应列入观测

11、计划,按期进行,并保持记录。观测点设置1)、测距点在距基坑2030米相对稳定地方(如基坑四周的原有建筑物)沿基坑边线延长方向设置,共设置4个,并用水泥桩固定;2)、护坡桩水平位移观测点在土钉墙适当上布设,测点间距8-10米,点位用水泥钉固定;3)、护坡桩倾斜观测在已开挖后的土钉墙及桩上下各设一点,间距1015米,用水泥钉固定; 观测频度(1)、采用方向法进行观测,从基坑开挖开始观测,主基坑回填为止结束,土方开挖期间、降水期间和特殊天气后,要每天早晚各观测一次,其它可每周观测23次,并做好记录;(2)、设专人并使用水准仪及经纬仪进行观测变形情况,记录要准确工整严禁涂改,每次观测结果详细记入汇总表

12、,定期向监理工程师报告变形情况;(3)、如地面变形产生裂缝时,增设观测点,随时观测裂缝的变化。 挖土质量保证措施(1)、现场成立质量领导小组,严格按照有关规定进行施工。(2)、现场设专职质量检查员,让专职质量员有职有权,有责有利。(3)、现场建立健全质量管理体系和质量管理制度,谁施工谁负责质量,严格执行质量管理制度。(4)、挖土过程中,机械手要谨慎操作,严禁触碰护坡面和原建筑物基础等。配合测量放线人员应严格掌握标高,严禁超挖。(5)、运土过程中,司机配合现场门口的专职人员盖苫布,走草袋路面,严禁运土车带泥砂出场。挖土安全保证措施(1)、坚持安全第一,预防为主的施工安全管理方针,全体施工人员上岗

13、前必须进行安全教育,加强防范意识。(2)、施工现场设专职安全员,各施工机械台、班组的主要负责人兼职安全员,建立安全责任体系。(3)、操作人员持证上岗,施工时非操作人员不得靠近。施工现场内控制喇叭出现,以减少扰民因素。(4)、做好施工场区周边住户的安扶工作,取得住户的理解,避免民扰。挖土环保措施 开工前向与土方施工有关的执法部门联系,办理有关手续。同时在土方开挖过程中做到以下几点:(1)、施工过程中尽量减少噪音,以防造成扰民。(2)、运土车辆开出场地前进行拍整覆盖,严禁在路上遗洒。(3)、每天派专人清扫场地,并随时洒水,防止扬尘。 雨季防护措施本工程进入雨季施工,因此雨季施工是本工程的难点,雨期

14、施工期间必须做好“排水、挡水、防水”工作。为保证基坑支护的安全,确保地下部分结构正常施工,做好雨期施工的措施是关系到工程能否顺利进行的关键因素之一,为确保工程如期进行,特制定雨季施工方案。具体措施如下:1)、在进入雨季施工前准备好防汛、防雨材料和设施。2)、在护坡结构顶部地面处砌筑240240mm的截水砖墙,外侧抹水泥砂浆,并把截水墙外侧地面做成坡面后抹水泥砂浆地面,宽约1m。坡面外侧做200300mm的截水沟,形成环路并与下水管道相通,以排泄地面雨水,防止雨水进入基坑。3)、基坑四周地面要填平,尚一定外坡,并视场地排水管道组成地面外排水系统,使基坑四周8m宽范围地面不能有积水。4)、在雨季期

15、间,加强值班及收听天气预报,下雨之前清理坑内积水坑及排水沟,预备好潜水泵等抽水工具,雨后及时组织人力、物力进行坑内抽、排水工作及基坑四周积水的疏通工作。5)、地面排水:为防止基坑浸泡,开挖及进行基底结构施工时,应预先在基槽四周或流水的上游设置排水、散水沟,截水堤和暗沟等,为防止雨季雨水等造成基坑塌方、滑坡,在做好地面排水的同时,在基坑侧壁按一定间距设置排水管(类似挡土墙的泻水孔)。6)、基坑排水:为防止地表水、地下水等大量渗入基坑,造成基坑浸水,破坏边坡稳定,影响施工进行,必须采取地面截水、坑内排水等措施,基坑内排水可在基坑底面四周结构以外设置排水沟和集水井,排水沟按宽0.3米,深3050cm设置,坡度为0.10.5%,集水井按四角及距离3040米设置一个。集水井内的积水要随时用泵排出,保证基坑底干燥。7)、雨天过后加强基坑监测及坑内的水位观测,遇到非正常情况及时采取措施,保证基坑支护的安全及排水工程满足施工的需要。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
