收藏 分销(赏)

钢筋砼箱涵施工方案.docx

上传人:胜**** 文档编号:1364749 上传时间:2024-04-24 格式:DOCX 页数:23 大小:111.60KB
下载 相关 举报
钢筋砼箱涵施工方案.docx_第1页
第1页 / 共23页
钢筋砼箱涵施工方案.docx_第2页
第2页 / 共23页
钢筋砼箱涵施工方案.docx_第3页
第3页 / 共23页
钢筋砼箱涵施工方案.docx_第4页
第4页 / 共23页
钢筋砼箱涵施工方案.docx_第5页
第5页 / 共23页
点击查看更多>>
资源描述

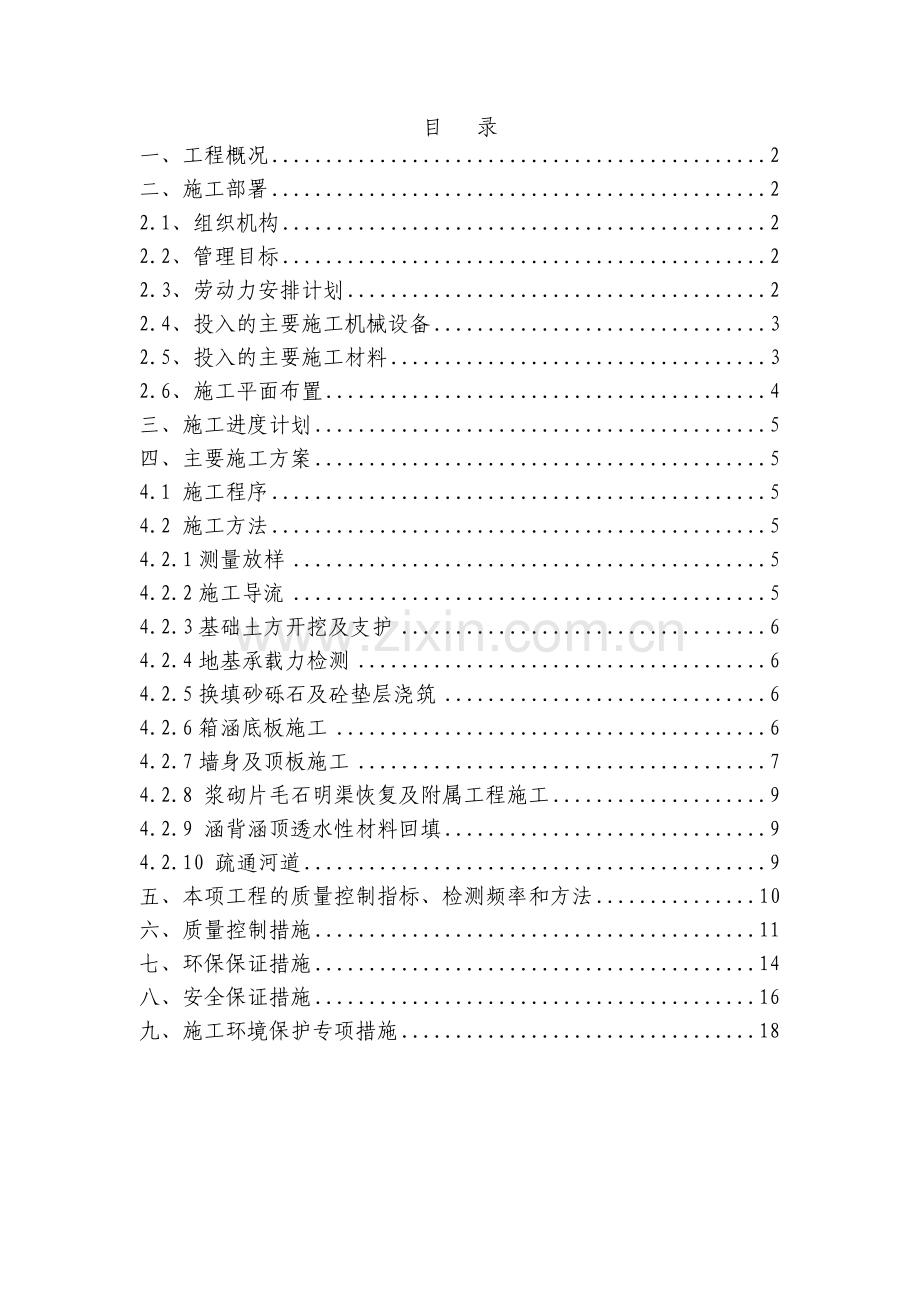

1、目 录一、工程概况2二、施工部署22.1、组织机构22.2、管理目标22.3、劳动力安排计划22.4、投入的主要施工机械设备32.5、投入的主要施工材料32.6、施工平面布置4三、施工进度计划5四、主要施工方案54.1 施工程序54.2 施工方法54.2.1测量放样54.2.2施工导流54.2.3基础土方开挖及支护64.2.4地基承载力检测64.2.5换填砂砾石及砼垫层浇筑64.2.6箱涵底板施工64.2.7墙身及顶板施工74.2.8 浆砌片毛石明渠恢复及附属工程施工94.2.9 涵背涵顶透水性材料回填94.2.10 疏通河道9五、本项工程的质量控制指标、检测频率和方法10六、质量控制措施11

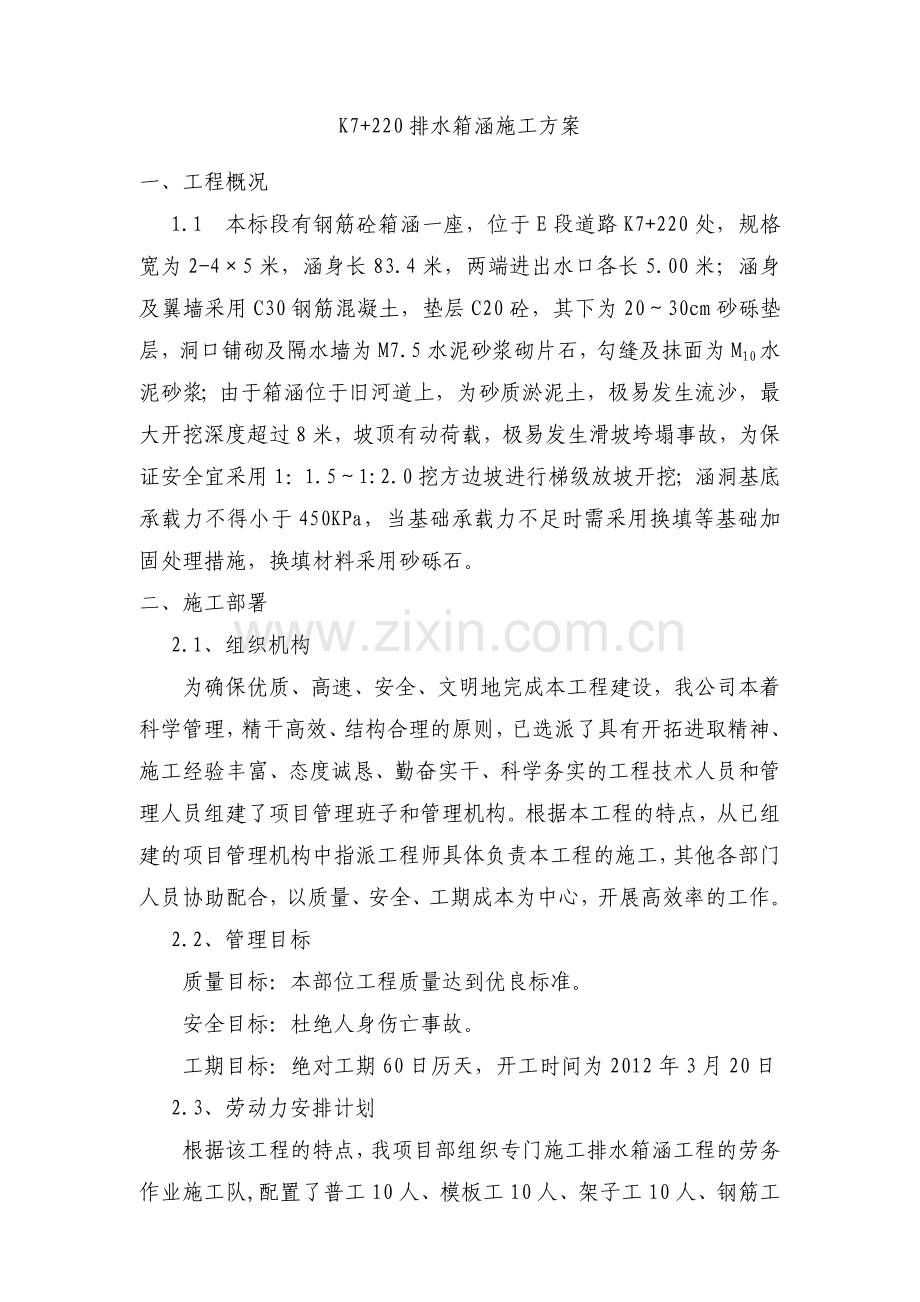

2、七、环保保证措施14八、安全保证措施16九、施工环境保护专项措施18K7+220排水箱涵施工方案一、工程概况1.1 本标段有钢筋砼箱涵一座,位于E段道路K7+220处,规格宽为2-45米,涵身长83.4米,两端进出水口各长5.00米;涵身及翼墙采用C30钢筋混凝土,垫层C20砼,其下为2030cm砂砾垫层,洞口铺砌及隔水墙为M7.5水泥砂浆砌片石,勾缝及抹面为M10水泥砂浆;由于箱涵位于旧河道上,为砂质淤泥土,极易发生流沙,最大开挖深度超过8米,坡顶有动荷载,极易发生滑坡垮塌事故,为保证安全宜采用1:1.51:2.0挖方边坡进行梯级放坡开挖;涵洞基底承载力不得小于450KPa,当基础承载力不足

3、时需采用换填等基础加固处理措施,换填材料采用砂砾石。二、施工部署2.1、组织机构为确保优质、高速、安全、文明地完成本工程建设,我公司本着科学管理,精干高效、结构合理的原则,已选派了具有开拓进取精神、施工经验丰富、态度诚恳、勤奋实干、科学务实的工程技术人员和管理人员组建了项目管理班子和管理机构。根据本工程的特点,从已组建的项目管理机构中指派工程师具体负责本工程的施工,其他各部门人员协助配合,以质量、安全、工期成本为中心,开展高效率的工作。2.2、管理目标质量目标:本部位工程质量达到优良标准。安全目标:杜绝人身伤亡事故。工期目标:绝对工期60日历天,开工时间为2012年3月20日2.3、劳动力安排

4、计划根据该工程的特点,我项目部组织专门施工排水箱涵工程的劳务作业施工队,配置了普工10人、模板工10人、架子工10人、钢筋工15人、砼工8人、防水工1人。各工种紧密配合,具体分工如下:普工:清理基槽土方,搬移材料、土袋围堰、配合技术工种作业等。模板工:支模前的放线,配模,支模,拆模等。架子工:施工脚手架及支撑、承重脚手架搭设等。钢筋工:钢筋加工及半成品的运输,绑扎,保护层的控制等。砼工:砼的浇筑入模,振捣,养护等(砼的搅拌运输由商品砼站集中组织供应)防水工:涵洞的沉降缝处理等。2.4、投入的主要施工机械设备为满足本工程的施工需要,拟投入主要施工机械设备如下:、为满足基槽土方开挖,投入PC300

5、挖掘机3台,红岩自卸汽车5台,推土机2台,150QJ10-50/7(3KW)潜水泵4台。、为满足砼施工需要,砼从商品砼站购置,采用5台9m3砼搅拌运输车运至现场浇筑,现场配备砼振动器3台,100kw发电机2台,同时投入成套的钢筋加工设备,木工机械,测量设备及其他设备等,均已按施工组织总设计的配置要求组织到位,满足本工程的施工需要。2.5、投入的主要施工材料主要施工材料计划如下表:序号材料名称规格单位数量备 注1钢管48t90承重及支撑脚手架用2扣件套5000承重及支撑脚手架用3木枋100100m330模板背楞用4胶合九夹板1.8cmm22800基础、墙身及盖板模板用5对拉螺杆16 L1.2m套

6、1200模板加固用6塑料软管20m300砼养护用7扎丝kg200钢筋绑扎用8蝶形扣个2400模板加固用9螺帽M16个2400模板加固用10碘钨灯1kw盏5夜间照明用11电缆线10mm2m200现场用电12配电箱个3现场用电2.6、施工平面布置2.6.1、临时设施布置,及施工用水用电根据现场实际情况,考虑所用材料多需修便道,长100m、宽4.5m,底层手摆片石25cm,填屑碎石10cm。为加快施工进度,本排水箱涵所用砼全部采用商品砼,以保证砼质量。在涵洞一侧平整面积大约600平方米的场地并用C20砼硬化厚度15cm,作为木工和钢筋工加工棚及材料堆放场地。设置两台木工加工机械、三台弯曲机、三台切断

7、机、四台电焊机及其其它钢筋加工设备和二台100kw发电机以满足所有钢筋加工设备的用电要求。2.7、技术准备2.7.1、进行测量放线及水系高程复核,对照设计图纸,核对涵洞位置及流水面高程是否与现场相符,若发现不符,应及时通知监理及设计单位进行设计修改,以满足排水要求。2.7.2、地基进行试验检测,确保满足地基承载力要求。2.7.3、按照施工规范要求,对用于该工程的原材料进行抽样检测,对商品砼的生产要求进行交底和委托,确保工程质量。2.7.4、进行技术交底,程序为:项目总工组织,工程部长工区长班组长作业工人,以书面形式下达。班组长在接受交底后,认真贯彻施工意图。三、施工进度计划本箱涵洞按20m左右

8、设沉降缝一道,可将整个涵洞分为4段,按间隔分段组织施工,确定施工进度计划如下(具体见附表):四、主要施工方案4.1 施工程序本箱涵的施工程序为:测量放样基础挖方基底地基承载力检测换填砂砾石砼垫层箱涵底板墙身及顶板明渠及附属施工台背回填检查验收。4.2 施工方法4.2.1测量放样在基础开挖之前,按照图纸所示坐标及尺寸,放出箱涵中心线及基础开挖边线,并敷设临时水准点,作为箱涵施工过程高程控制依据,箱涵中心线应引至两端木桩上,以便随时进行中心线检查。测量放线成果须经监理工程师复核无误后方可进行下一步施工 。4.2.2施工导流本工程的施工选择在雨水较少的季节三月份里展开施工。经现场勘察,在进行软基处理

9、时需对原排水沟进行施工导流。先在原水沟位置即南侧改沟埋设长度100米长800钢筋砼管涵进行导流,将箱涵施工位置的两端采用堆码砂袋的方式进行围堰,然后展开箱涵的施工,待箱涵施工完毕,将原排水系统恢复。4.2.3基础土方开挖及支护本箱涵基础土方采用3台小松PC300挖掘机进行开挖,从西面沿涵洞纵向向东面后退开挖,自卸汽车装运走。挖掘机在开挖过程中,采用水准仪随时进行观测控制,为不扰动基底土,反铲在开挖时,应预留20cm厚的土进行人工清理。本箱涵的最大开挖深度为8m,周围没有受影响的建筑物和管线,有足够的放坡条件,由于箱涵位于旧河道上,为砂质淤泥土,极易发生流沙,最大开挖深度超过8米,坡顶有动荷载,

10、极易发生滑坡垮塌事故,为保证安全宜采用1:1.51:2.0挖方边坡进行梯级放坡开挖。基础底部每边各预留100cm宽工作面。4.2.4地基承载力检测基槽挖至设计标高后,由现场工程师及时通知实验室对地基进行检测,检测合格后,由监理工程师对基底标高、尺寸、轴线位置进行检查,符合设计要求后方可进行换填砂砾石及后续工序的施工。4.2.5换填砂砾石及砼垫层浇筑地基检测合格后,及时进行换填砂砾石。砂砾石购进运至现场基槽一侧,采用挖机布料至槽底,每层摊铺厚度不超过0.4米,碾压实密实至设计标高。经监理检查验收后,支设垫层模板,浇筑砼垫层,需留设沉降缝。垫层砼由商品砼站用9m3搅拌运输车运至现场,通过砼泵车、输

11、料管配合人工入模,插入式振动器振捣密实,人工抹平。4.2.6箱涵底板施工本箱涵以变形缝为界分为4段,底板一次性支模成型,分两次间隔进行砼浇筑,模板采用=1.8cm厚胶合九夹板,上中下三道100100mm木枋背楞,外侧用短钢管夹紧打入土中并支撑基坑边坡土壁上,间距50cm。底板施工前,将沉降缝处及砼表面凿毛,剔除松散砼,清理杂物并冲洗干净。根据设计要求,施工缝应留设在距底板流水面50cm高的侧墙上,支模时应一次支设成型。内侧模板支撑可利用在底板钢筋上焊接钢筋撑脚,采用钢管进行对撑。模板支设完毕,绑扎底板钢筋,预留好侧墙钢筋;在砼浇筑前,应清理模板内杂物及垃圾,并冲洗干净,经监理工程师检查验收后进

12、行砼浇筑。砼采用9m3搅拌运输车从商品砼站运至浇筑地点,使用砼泵车、输料管入模,插入式振动棒分层振捣密实。砼在浇筑过程中应派专人对模板及支撑情况进行观察,若发现松动变形应及时进行加固处理。第一次基础底板砼浇筑成型后,将端头模板拆除,采用泡沫板将第二次浇筑的砼在变形缝处与第一次浇筑的砼隔开。箱涵侧墙上的施工缝留设,应在墙体留缝处嵌入通长100100mm木枋以留设企口凹槽,在砼浇筑初凝后及时取出。4.2.7墙身及顶板施工 墙身和顶板施工也分为4 段,每段按变形缝分开,并与底板上下保持一致。墙身施工前,将施工缝处砼表面凿毛,剔除松散砼,清理渣物并冲洗干净。然后绑扎墙身钢筋,经监理检查验收后支设墙身模

13、板。墙身模板采用=1.8cm厚胶合九夹大模板,以100100mm木枋为竖向背楞,间距20cm,横向48钢管辅以双向1640cm对拉螺杆进行对拉加固,底排螺杆距底面不得大于20cm。墙身和顶板模板在支设时,考虑连续安装,墙身模板在变形缝处使用加密拉杆固定墙身两端挡模。顶板支模搭设满堂支撑架,双向间距60cm,顶板模板采用=1.8cm厚胶合九夹大模板拼装而成,以100100木枋作背楞,间距30cm,48满堂钢管脚手架作支撑体系。模板拼缝采用夹双面胶带或涂抹玻璃胶的方法进行封堵,以防漏浆。顶板模板经监理检查验收后,绑扎顶板钢筋。穿墙止水螺杆大样图箱涵模板支架搭设示意图在砼浇筑前,应清理模板内杂物及垃

14、圾,并冲洗干净。经监理工程师检查验收后浇筑砼。混凝土采用商品砼,由商品砼站用9m3搅拌运输车运至现场,通过砼泵车、输料管配合人工入模,插入式振动器振捣密实。墙身砼应分层浇筑,分层振捣,分层厚度不得大于50cm,每段墙身和顶板应连续浇筑,中途不得间断形成施工冷缝。间隔浇筑完第一次砼后,待砼浇筑完达到拆模强度,拆除挡板,将分段接缝处采用泡沫板隔开,重新穿入加密拉杆加固,将杂物清理并冲洗干净后,进行第二次砼浇筑。砼浇筑完达到拆模强度后,拆除内外侧模板。顶板砼浇筑后,待砼强度达到70后方可拆模。4.2.8 浆砌片毛石明渠恢复及附属工程施工本箱涵进出口与现状排水沟相接,采用M7.5浆砌毛石砌筑,采用座浆

15、挤浆法砌筑,砌体石料应质地坚硬,无风化、水锈、裂纹,坚固耐久,质量符合要求,浆砌片石应大面朝下,分层砌筑,砌缝砂浆饱满,砌缝宽度不大于3cm,勾缝采用平缝压槽,上下层错开距离不小于10cm,各种砌筑均应符合规范要求,砌筑后及时洒水覆盖养生。箱涵变形缝采用油浸麻絮填塞,沥青油膏封口。施工前,将泡沫板剔除。为保证填塞麻絮时沥青污染墙面,采用包装胶带沿沉降缝边贴两条隔离带。沥青就近采用铁锅在箱涵附近熬化,用铁桶盛装提至沉降缝处使用。浸热沥青的麻絮采用铁夹夹稳,辅以木棍将之塞入缝内,并使之饱满密实。沥青油膏采用刮刀将缝口抹压平整。待沥青降温冷却后,将包装塑料胶带撕除。4.2.9 涵背涵顶透水性材料回填

16、箱涵施工完,箱涵基础及两侧墙身高度范围内,须按设计和规范要求,采用透水性材料(砂砾石)进行分层对称夯填。每层填料虚铺厚度不得大于20cm,在墙身上弹线进行控制。每层填料压实后进行压实度检测,符合压实度要求后才能进行下层填土。台背填土采用小型压路机或冲击振动夯进行压实。压实度不得低于96。4.2.10 疏通河道箱涵所有的部位施工完成后,疏通两端的河道,为保证和进出水口的原河道接顺,需要疏通河道100米长。疏通河道采用和进出水口相同的做法,采用M7.5水泥砂浆浆砌MU30片石。五、本项工程的质量控制指标、检测频率和方法1、基坑开挖质量检测检 查 项 目检查方法平面轴线位置(mm)经纬仪测量纵横各2

17、点基底标高(mm)土质水准仪测量5-8点石质基坑尺寸(mm)钢尺检测2、混凝土基础质量检测检 查 项 目允 许 偏 差检 查 方 法混凝土强度(Mpa)在合格标准内试件试压平面尺寸(mm)50钢尺量长、宽各3处基础底面高程(mm)土质50水准仪检测5-8点石质+50,-200基础顶面高程(mm)30水准仪检测5-8点轴线偏位(mm)25经纬仪检查,纵横各2处3、钢筋加工及安装质量检验筋加工及安装实测项目项次检验项目规定值或允许偏差检查方法和频率1受力钢筋间距(mm)两排以上排距5每构件检查2个断面,用尺量同排梁、板、拱肋10基础、墩台、柱20灌 注 桩202箍筋、横向水平钢筋、螺旋筋间距(mm

18、)箍筋、水平筋+0,-20每构件检查510个间距螺旋筋+0,-203钢筋骨架尺寸(mm)长10按骨架总数30%抽查宽、高或直径54弯起钢筋位置(mm)20每骨架抽查30%5保护层厚 度(mm)柱、梁、拱肋5每构件沿模板周边检查8处基础、墩台10板3六、质量控制措施实行全面质量管理,执行ISO9002质量保证标准。我公司已通过ISO9002质量体系认证和年审,在推行全面质量管理的过程中积累了一定的经验,为实现本工程的质量目标,我们将进一步完善本企业的质量管理体系,提高质量管理水平。本工程实行三级质量管理体系,严格按照跟踪检测、复检、抽检三个等级对每个施工环节进行行之有效的全面质量监控。1、牢固树

19、立质量意识,深刻领会本工程的设计标准和施工工艺的特点,将本工程施工作为施工技术水平迈上新台阶的一个机遇和里程碑。在企业职工中树立“质量是企业生存的关键”的观念,使其认识到质量工作与企业、个人利益的关系,把质量工作贯穿到施工的全过程中,深入到企业的每个人,形成道道工序齐抓共管,上下自律,使工程质量始终处于受控状态。2、建立各级技术负责人技术负责制,技术负责人主管施工技术。推行企业公司以往行之有效的技术管理条例和分级技术负责制,使基层单位技术工作规范化。坚持质量双检制、隐蔽工程签证制、质量挂牌、质量讲评、质量事故分析等质量管理制度。严格执行施工前的技术交底制度,对作业人员坚持进行定期质量教育和考核

20、。3、项目部建立严格的质量检查组织机构,全力支持和充分发挥质检机构和人员的作用。4、测量工程师配备满足本工程需要的工程监测的仪器设备。 5、认真落实各项管理制度,强化监测试验工作管理。加强文件和资料的管理,设专人负责。坚持对检测试验人员定期进行培训教育,提高职业道德和业务技术水平。 6、 强化施工管理,确保工程质量(1)对项目主要管理人员选配水平高,经验丰富,业绩优良的人员担任,各分项工程安排具备专业资格的专业队伍承担施工。对施工管理人员和特殊工种工作人员实施持证上岗制度,保证人员素质满足工程创优需要。(2)做好施工图纸会审工作,把图纸中存在的问题都汇总出来,再会同设计部门和监理研究解决,以避

21、免不必要的质量事故发生。(3)对施工的每道工序必须要有施工技术交底书。对施工草图、钢筋表、铁件加工单等,都必须复核无误后再下发。并注意内业资料的收集整理。(签证、变更、检查记录、各类报表等)。以利于工程竣工后,文整工作的同步结束。(4)在施工全过程中,实行全面质量管理,严格贯彻执行施工质量保证措施,认真做好施工原始记录和质量评定资料的签认整理,归档工作,完善质量责任追踪档案。(5)贯彻质量样板制、三检制。坚持砼开盘申请制。(6)严格质量检查制度,各级质量监察人员,要保证三分之一的时间,深入现场做好检查工作。监测检查工作,以专职为主,群专结合,确保工程质量符合“验标”规定。(7)各级施工负责人亲

22、自抓施工质量,抓技术交底工作,积极组织职工学习有关质量工作规程,确保工作质量。(8)在施工中,对每道工序,每个工种,每个操作工人,作到质量工作“三个落实”即:a、施工前,施工管理人员必须对施工班组进行书面技术交底,每个操作人员,明确操作要点及质量要求。b、施工过程中施工管理人员必须随时检查指导施工,制订工序流程图,确定关键工序和特殊工序的关键点,进行连续监控,对比分析质量偏差,及时纠正质量问题,把质量隐患消灭在施工过程中。c、每道工序施工结束后,要及时组织质量检查评比,进行工序交接,上道工序质量不合格,下道工序不得开始,并根据检查结果对施工班组及操作人员进行相应奖罚,强化施工人员的质量意识。

23、(9)以试验室为中心,通过试验检测使进入工地的材料符合规范和设计要求。所有厂制材料必须有出厂合格证和必要的检验、化验单据,否则,不得在工程中使用。(10)每批进场水泥、钢材等主要材料,应向监理工程师提供供货附件,明确生产厂家,材料品种、型号、规格、数量,出厂日期及出厂合格证、检验、化验单据等,并按国家有关标准和材料使用要求,分项进行抽样检查试验,试验结果报监理工程师审核,作为确定使用依据。七、环保保证措施(一)环境保护措施1、文明施工的措施(1)创文明工地目标: 文明施工管理是创优规划中的重要方面,本合同工程文明施工管理目标是:创“双优”文明工地。 由现场经理组织分别在场容场貌、料具管理、环境

24、控制、综合治理等方面确定责任人,采取“标准明确,责任到人”的管理目标责任制,将文明施工落到实处。(2) 场容场貌a、按规划布置临时施工设施,建立平面信息信号管理系统,对各项生产、生活设施、道路、管线、电力线路、各类物资放置场地及临时仓库实行平面动态管理,定期检查考评,有奖有罚;b、对作业环境设置必要的安全警示标志,对工序实行挂牌标识的方法:c、场地按规划要保证运输道路畅通,排水有组织。2、环境保护的措施环境保护是我国一项基本国策,与当地政府密切合作,按规定控制施工污染,减少粉尘及噪音污染,为生态平衡创造良好的生态环境。(1) 建立健全环境保护体系成立以项目经理任组长的环境保护领导小组,配备一定

25、量的环保实施人员和技术人员,认真学习环保知识,共同搞好环保工作。采取必要的措施防止施工中的燃料、油、沥青、化学物质、污水、废料和垃圾以及土方等有害物质对河流、池塘的污染。防止扬尘、噪音和汽油等物质对大气的污染,把施工对环境、邻近单位和居民生活的影响减少到最低程度。(2)减轻污水、大气污染,保护生态环境措施 a、水的保护 工程废水和生活污水不应排放进入耕地、供饮水用的水源、灌溉渠和河流。 施工期间和完工之后,建筑场地应适当地进行处理以减少对河流的侵蚀。 清洗集料的用水或含有沉淀物的水在排放前应进行过滤、沉淀或采用其它方法处理,以使沉淀物含量不大于施工前河流中所达到的含量。 施工期间,施工物料水泥

26、、油料、化学品应堆放管理严格,防止在雨季或暴雨将物料随雨水泾流排入地表及相应的水域造成污染。 施工人员的生活垃圾应集中处理,不得直接排入附近的水体造成污染。 施工的机械应防止漏油,或施工机械运转中产生的油污水未经处理就直接排入或维修施工机械时油污水直接排放。b.尘土控制 在全部施工期间,应对施工场地洒水使尘土飞扬减到最低程度。 容易起尘的细料和松散材料应予以覆盖或适当的洒水喷湿。这些材料在运输期间应用帆布或类似的遮盖物覆盖。(3)保护公路两旁的植被应尽量保护公路用地范围之外的绿色植被。若因修建临时工程破坏了的绿色植被,应负责在拆除临时工程时予以恢复。 要保护公路两旁有价值的珍贵树种,即使处在公

27、路用地范围内,有可能的也要尽量设法予以保护。(4)临时驻地的环境管理 临时驻地、办公室和其它施工生活的环境管理由专人负责。 生活用水应符合国家健康组织对饮用水的要求。 化粪池及水处理系统应予定期清除。 生活和固体垃圾要有固定的弃置场,并设置定期处理垃圾箱。工程实施期间,提供必要的急救和医药服务。八、安全保证措施1、安全生产目标实现“五无”、 “两控制”实现“五无”:即无职工死亡、无重大行车事故、无重大交通责任事故、无重大质量事故,无火灾事故、。“两控制”:职工重伤频率控制在0.6以下,轻伤频率控制在1.2以下。2、五项安全管理制度安全生产责任制度 项目经理、工程队队长、班(组)长和干部、工人按

28、企业公司颁规定逐级建立安全生产责任制。项目部设安全质量监察工程师,队设专职安全质量检查员,班(组)设兼职安全员,做到分工明确,责任到人。安全生产教育制度 a、对新工人贯彻队、班(组)各级安全教育,以师带徒,边教边学。 b、坚持每周不少于二小时的安全学习,安全技术员要定期上安全技术课。 c、对各级领导和全体职工要经常进行安全生产教育。对特殊工种工人,必须经考试合格,发给安全合格证后方能上岗操作。 安全技术交底制度 项目部和各施工队在编制施工计划方案时,要针对性的编制安全措施,并在开工前向有关人员进行交底。无安全措施和技术交底时,不得进行施工。 安全生产检查制度 项目部每月一次,施工队半月一次,班

29、(组)日检查(三检制)。检查时领导带队,组织有关人员参加,发现问题认真填写“安全质量大检查记录表”,经理部、队、班各一份,明确改进人、改进日期、监督人等。重大问题要发安全通知书和指令书,并填写对策表,将安全问题纳入全面质量管理P、D、C、A循环之中。 职工伤亡事故报告处理制度 本着“四不放过”的原则,各级领导必须亲自组织处理各种不同程度的事故。3、保证安全具体措施(1)施工中临时结构必须向员工进行安全技术交底。 (2)特殊工程的操作工人要做到有安全操作证才能上岗工作,这里指起重、架子、电焊、气焊、电工、机械工等工种。 (3)做好各种标志牌 在本工程现场周围、设置并维护必要标志牌,包括警告与危险

30、标志、安全与控制标志、指路标志等。 (4) 起重、高空作业的技术工人,上岗前要进行人体检查和技术考核,合格后方可操作。高空作业必须按安全规则设置安全网,拴好安全绳,戴好安全帽,并按规定配戴防护用品。 (5)工地修建的临时住房、架设的动力照明线路、库房,都必须符合防火、防水、防触电、防雷击的要求,配置足够的消防设施。 (6) 机械设备的安全措施 机械设备布局要合理,且装有安全装置,操作者严格遵守操作规定,操作前要对设备进行检查,机械设备严禁带故障运行。 (7)电器设备的安全措施对电器设备的外壳要进行防护性接地,接零或绝缘。派专人负责电器安全工作。进行用电安全知识教育,定期检修电器设备。 箱涵施工

31、安全措施1、基坑开挖按规范放坡开挖,做好支护,防止坑壁塌方。2、基坑周围要做好排水沟,使地表水不致流入基坑。3、基坑周围要设防水设施,做好基坑围护,防止不慎跌落。九、施工环境保护专项措施1、环境保护组织机构及框图箱涵施工将成立专门的环境保护组织机构,由主管生产的副经理担任组长,全面负责环保工作的检查、指导及环保措施的制定落实,使环保工作始终处于受控状态。环境保护组织机构框图重庆城建控股(集团)E标项目经理部环境保护领导小组项目副经理综合办公室安质部工程部专职环保员下属施工队2、环境保护施工指导原则1)贯彻环境保护法规认真贯彻国家、重庆市等各级政府的有关水土保护、环境保护方针、政策和法令,结合设

32、计文件和工程特点,及时提报有关环境保护设计,切实按批准的文件组织实施。2)强化环保管理、美化施工场地由于箱涵洞开挖土方量较大、土方要按要求弃运走,合理堆放,防止水土流失。保持排水通道畅通,工地干净卫生。3)切实搞好防、排水治理在涵洞附近施工期间始终保持工地的良好排水状态,修建临时排水渠道,并与永久性排水设施相连接,最大限度地减少水土流失及对水文状态的改变。防止雨季到来时水流对坡面的冲刷淤积影响排水系统,减少对附近水域的污染。4)控制扬尘箱涵附近施工中随时进行洒水或其他扬尘措施,使不出现明显的降尘。主要道路进行硬化处理在这些场所作业的工作人员,配备必要的劳保防护用品。3、环境保护具体措施箱涵附近

33、施工期环保规划共分为六个部分。即自然景观保护、生态环境保护、水土保持、施工和生活废水处理、废气粉尘处理、噪音控制。1)自然景观保护a.为保护施工区域的自然景观,涵洞附近施工期间严格按照施工总平面布置图布置临时设施,不得修建超出规划范围以外的建筑。b.所有临时设施的修建必须严格按照既定的标准和要求进行,不得低于规定的标准。保证临时设施整齐统一,外表美观。c.所有临时设施、场地平整、各种水电、排水管线或沟槽布置及搭设符合要求。2)生态环境保护a.对涵洞附近原有生态环境进行调查,结合施工中可能产生的影响,合理进行施工组织,尽量使用可不破坏原有生态的施工方案措施。b.严格落实其它环保措施,保护涵洞附近

34、水域水质和空气环境。c.不得因施工需要,在未经业主和相关部门容许的情况下,砍伐林木,毁坏地表植被,挖掘土石,埋设管线。对合同规定的施工界限以外的植物、树木,必须尽力维持原状。砍除树林或其它经济植物时,事先征得所有者和业主的批示同意。做好树林防火施工,配置灭火器材。d.对有害物质(如燃料、油料、旧材料、垃圾等)处理后运至业主和监理工程师认可的地点进行掩埋,以防泄露,防止造成对动物、植物的损害及对涵洞附近水域的二次污染。e施工沿线的弃碴和剩余失效的灰砂、砼等,选择合适低洼堆放、填埋,避免流失污染环境及对涵洞附近水域的二次污染。3)水土保持a.防排水:施工期间保持工地的良好排水状态,修建有足够泄水断

35、面的临时排水泄道,并与永久性排水设施相连接,不形成淤积和冲刷。b.施工平面布置尽量利用永久征地,减少对耕地或林木的损坏,避免水土流失及防止对涵洞附近水域的污染。c.施工道路顶面表面筑成2%的横坡,以利于排水。4)施工期生产和生活废水处理施工期的水污染主要来自施工人员的生活污水和生产废水两部分,由于两部分废水的性质不同,拟将其分开处理。因工程各施工部位相距较远,难以进行集中处理,根据施工场地分布,拟用各驻地内设管线将污废水进行集中处理的方案。a.生活污水的主要污染物都是易生物降解的有机物,考虑到施工期间的生产与管理的条件,故选择较易操作控制的以生物接触氧化为主体的处理工艺。(具体工艺流程见污水控

36、制流程图1) b.生产废水包括施工机械设备清洗的含油废水和砼养护冲洗水、砂石料冲洗与开挖土石方排水。含油废水和含砂、石废水分别进行处理,含油废水用隔池去油污,含砂、石废水则由沉淀池将中固体物料沉淀下来。严禁任意排放。进行水沉淀处理措施为:施工场地的生产废水,经过滤网过滤,通过污水管输入池中沉淀,并做除油处理。油污和固体沉淀物用专门容器收集后根据有关规定运到库区外进行专业处理。(污水排放工艺流程见控制流程图2)污水控制流程图 1格栅集水井含砂、石废水沉淀池排放含油废水隔油池污泥干化场油控制流程图 2格栅沉沙公厕污水化粪池初沉调节生物接触氧化池食堂污水洗浴污水滤水干化干污沉淀消毒出水 5)防大气污

37、染a.进入涵洞附近现场的机动车辆消音排烟净化系统确保完好。b.适时进行洒水,特殊范围内的工作人员要戴防尘面罩,控制烟尘与粉尘污染。c.开槽施工段,用编织布围好,减少扬尘,降低施工现场对景观的破坏。d.运输车辆配备两边和尾部挡板,对易飞扬的物料用篷布履盖严,且装料适中,不得超限。e.工地生活垃圾弃置在半密封的池中,定期焚烧掩埋处理;工地设置能冲洗的厕所若干处,派专门的人员清理打扫,并定期对周围喷药消毒,以防蚊蝇滋生,病毒传播。f.施工人员生活中采用液化石油气,减少燃煤。g.工地配置洒水车一台,根据气候情况适时洒水,保证施工场地和施工道路湿润不扬尘。6)防噪音污染施工期间要制定防止噪音扰民的具体措施,主要抓好几点:a.机械运输车辆途经居住场所时应减速慢行,不鸣汽喇叭;b.适当控制机械动力布置密度,条件允许拉开一定空间、减少噪音叠加;c.合理安排施工作业时间,尽量避开夜间车辆出入;防止对南坑村民的影响。d.机械设备振动声音较大的,要加设消音罩或消声管,最大可能减少噪声的影响;以液压工具代替气压冲击工具;e.采取综合治理措施,合理安排施工计划,规定噪声大、冲击性强并伴有强烈振动的活动安排在白天进行;把噪声控制在合理范围之内。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
