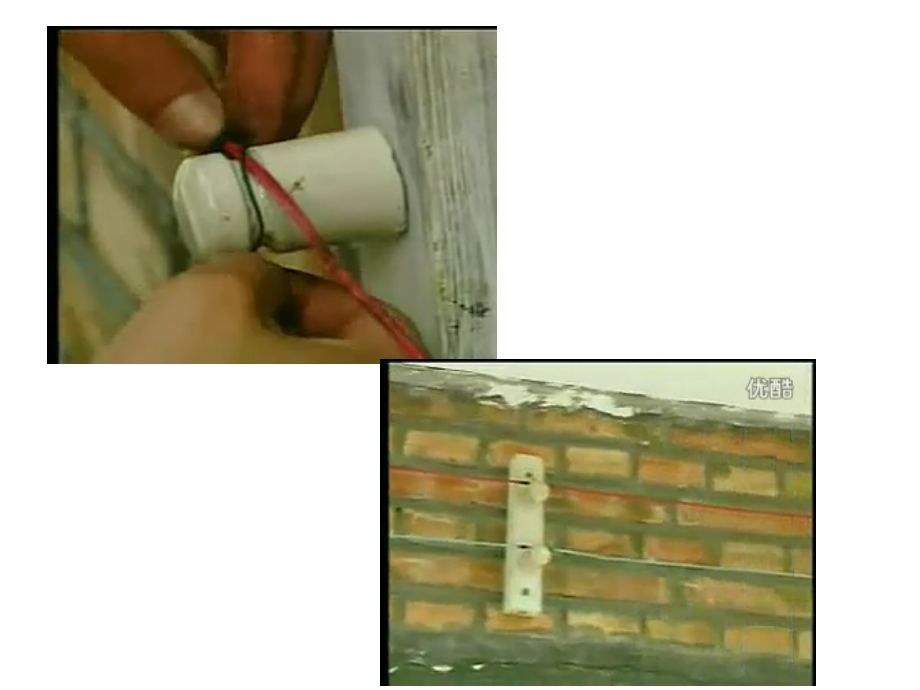

单击此处编辑母版标题样式,单击此处编辑母版文本样式,第二级,第三级,第四级,第五级,*,瓷柱、瓷瓶配线施工工艺标准,1,、范围,本施工工艺标准适用于电气照明室内、室外的瓷柱瓷瓶明配线工程。,2.,作业条件:,2.1,在土建结构施工阶段,应按设计图尺寸位置预埋木砖和过墙管。,2.2,待内装修全部完成后,方可进行配线。,3,、操作工艺,3.1,工艺流程:,弹线定位,预埋木砖保护(预埋塑料胀管),瓷柱、瓷瓶固定,导线敷设,导线连结,线路检查、绝缘摇测。,3.2,弹线定位:,3.2.1,弹线定位应符合以下规定:,3.2.1.1,瓷柱配线时,导线线间最小距离及固定点最大距离见表,3.2.1.1,所示。,3.2.1.2,瓷瓶配线时,导线线间最小距离及固定点间最大距离见表,3.2.1.2,所示,3.2.1.4,室内沿墙壁、顶棚支持件固定点距离见表,3.2.1.4,所示,3.2.1.5,瓷柱及瓷瓶固定在支架上,其固定间距见表,3.2.1.5,所示,。,3.2.1.6,室内、室外敷设时,绝缘导线至地面的最小距离见,3.2.1.6,所示。,3.2.2,弹线定位。,3.3,预埋本砖和保护管。,3.4,预埋塑料胀塞。,3.5,瓷柱及瓷瓶固定:固定瓷柱和瓷瓶可采用木砖、塑料胀塞和支架固定。,3.6,导线敷设:,3.6.1,导线敷设方法:先将绑线按所需的长度断开,扎成小束。然后将导线放开并抻直,由一端开始绑回头固定在瓷柱(瓶)上,其中间瓷柱(瓶)的绑法有两种,受力瓷柱(瓶)采用“双花”绑法;加档瓷柱(瓶)采用“单花”绑法。绑扎牢固后应进行调直,至终端瓷柱(瓶)处,抻紧绑回头。由上到下,逐条绑扎。最后绑扎固定中间支点,导线固定后应留在适当余量。,3.6.2,导线敷设要求:,3.6.2.1,导线间的距离应符合,3.2,节中的有关规定。两根相邻的导线应在两瓷柱或瓷瓶的同一方向(或侧或右侧)或者导线应在两瓷柱或瓷瓶的外侧,不允许放在内侧见图,3.6.2.1,所示。,3.6.2.2,导线分支时,其分支点必须加装瓷柱或瓷瓶,用以支持分支线的张力,如丁字做法见图,3.6.2.2,所示。,3.6.2.3,导线在拐角时,瓷柱或瓷瓶安装见图,3.6.2.3,所示。,3.6.2.4,导线与热力管(水管)道交叉时,必须加套绝缘管,绝缘管的两端应用瓷柱(珠)瓷瓶固定。见图,3.6.2.4.1,和图,3.6.2.4.2,所示,。,用铝片卡将导线直接扎紧在钢索上,铝片卡间距为,200mm,,导线进入接线盒时,要在距接线盒不大于,100mm,进行固定,3.6.2.5,导线在进入电气器具,开关及插座时,应在距其,100mm,处用瓷柱或瓷瓶加以固定,导线穿墙做法见图,3.6.2.5.1,和图,3.6.2.5.2,所示。,
展开阅读全文
