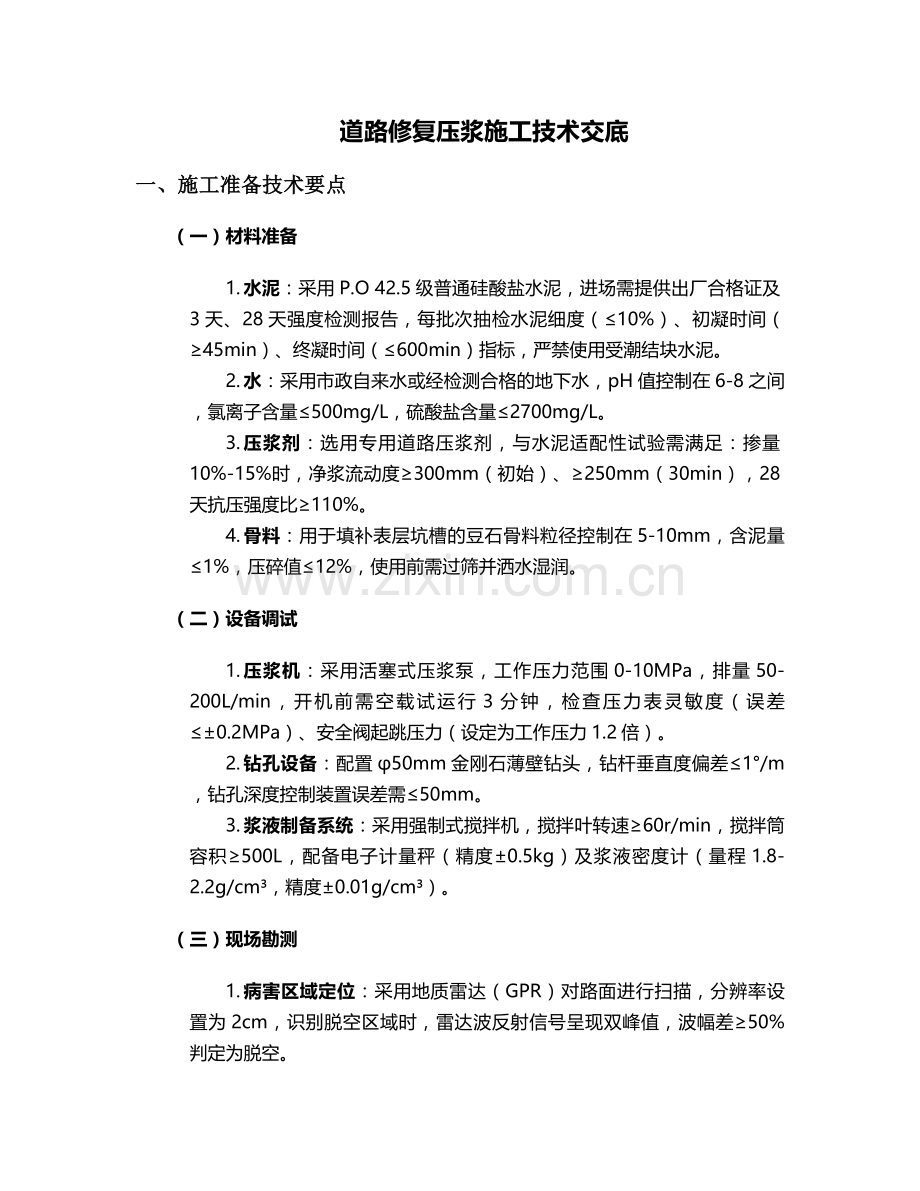

道路修复压浆施工技术交底
一、施工准备技术要点
(一)材料准备
1. 水泥:采用P.O 42.5级普通硅酸盐水泥,进场需提供出厂合格证及3天、28天强度检测报告,每批次抽检水泥细度(≤10%)、初凝时间(≥45min)、终凝时间(≤600min)指标,严禁使用受潮结块水泥。
2. 水:采用市政自来水或经检测合格的地下水,pH值控制在6-8之间,氯离子含量≤500mg/L,硫酸盐含量≤2700mg/L。
3. 压浆剂:选用专用道路压浆剂,与水泥适配性试验需满足:掺量10%-15%时,净浆流动度≥300mm(初始)、≥250mm(30min),28天抗压强度比≥110%。
4. 骨料:用于填补表层坑槽的豆石骨料粒径控制在5-10mm,含泥量≤1%,压碎值≤12%,使用前需过筛并洒水湿润。
(二)设备调试
1. 压浆机:采用活塞式压浆泵,工作压力范围0-10MPa,排量50-200L/min,开机前需空载试运行3分钟,检查压力表灵敏度(误差≤±0.2MPa)、安全阀起跳压力(设定为工作压力1.2倍)。
2. 钻孔设备:配置φ50mm金刚石薄壁钻头,钻杆垂直度偏差≤1°/m,钻孔深度控制装置误差需≤50mm。
3. 浆液制备系统:采用强制式搅拌机,搅拌叶转速≥60r/min,搅拌筒容积≥500L,配备电子计量秤(精度±0.5kg)及浆液密度计(量程1.8-2.2g/cm³,精度±0.01g/cm³)。
(三)现场勘测
1. 病害区域定位:采用地质雷达(GPR)对路面进行扫描,分辨率设置为2cm,识别脱空区域时,雷达波反射信号呈现双峰值,波幅差≥50%判定为脱空。

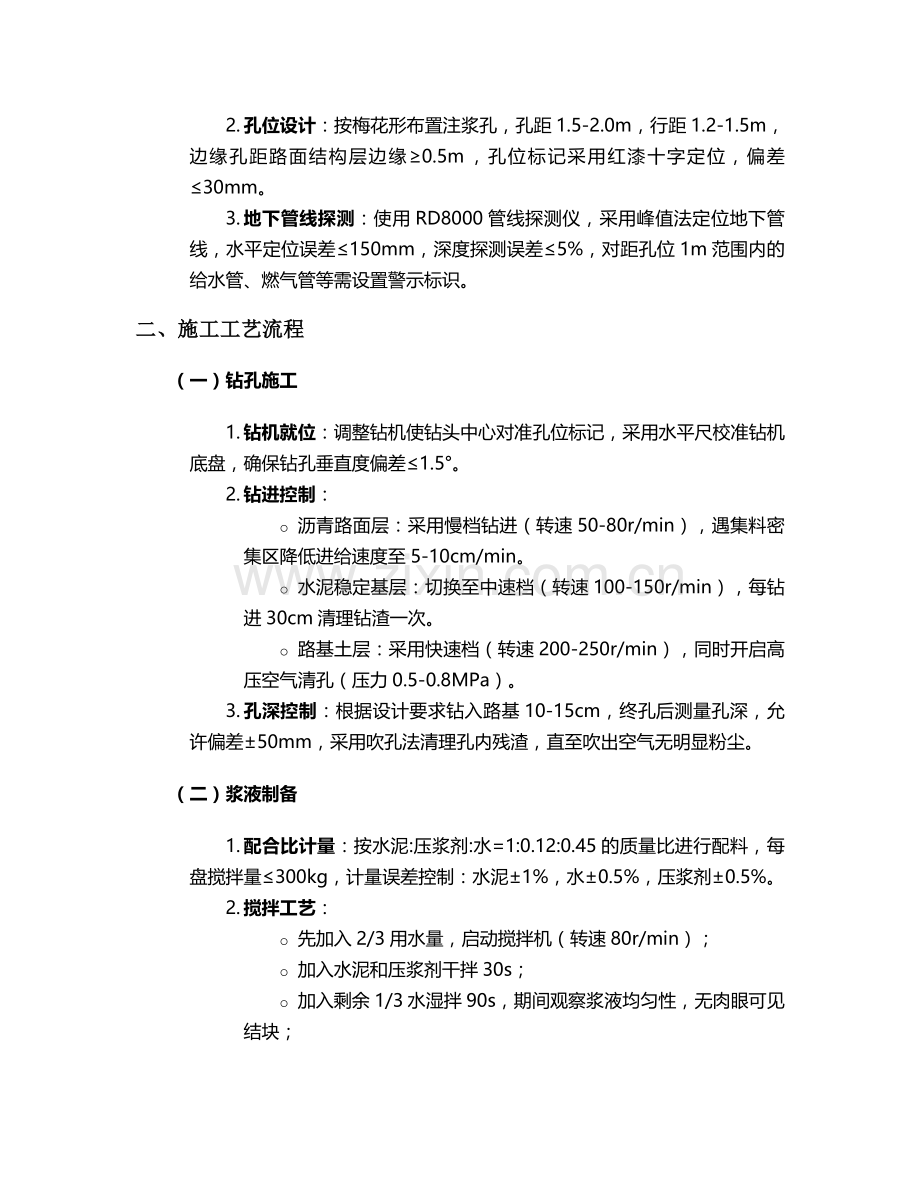

2. 孔位设计:按梅花形布置注浆孔,孔距1.5-2.0m,行距1.2-1.5m,边缘孔距路面结构层边缘≥0.5m,孔位标记采用红漆十字定位,偏差≤30mm。
3. 地下管线探测:使用RD8000管线探测仪,采用峰值法定位地下管线,水平定位误差≤150mm,深度探测误差≤5%,对距孔位1m范围内的给水管、燃气管等需设置警示标识。
二、施工工艺流程
(一)钻孔施工
1. 钻机就位:调整钻机使钻头中心对准孔位标记,采用水平尺校准钻机底盘,确保钻孔垂直度偏差≤1.5°。
2. 钻进控制:
o 沥青路面层:采用慢档钻进(转速50-80r/min),遇集料密集区降低进给速度至5-10cm/min。
o 水泥稳定基层:切换至中速档(转速100-150r/min),每钻进30cm清理钻渣一次。
o 路基土层:采用快速档(转速200-250r/min),同时开启高压空气清孔(压力0.5-0.8MPa)。
3. 孔深控制:根据设计要求钻入路基10-15cm,终孔后测量孔深,允许偏差±50mm,采用吹孔法清理孔内残渣,直至吹出空气无明显粉尘。
(二)浆液制备
1. 配合比计量:按水泥:压浆剂:水=1:0.12:0.45的质量比进行配料,每盘搅拌量≤300kg,计量误差控制:水泥±1%,水±0.5%,压浆剂±0.5%。
2. 搅拌工艺:
o 先加入2/3用水量,启动搅拌机(转速80r/min);
o 加入水泥和压浆剂干拌30s;
o 加入剩余1/3水湿拌90s,期间观察浆液均匀性,无肉眼可见结块;
o 静置2min后二次搅拌30s,检测浆液密度1.85-1.95g/cm³,流动度280-320mm。
(三)压浆作业
1. 注浆管安装:采用φ42mm钢质注浆管,底部设置单向阀,插入孔内深度为孔深的90%,管周间隙用速凝水泥砂浆封堵,养护15min确保密封。
2. 压浆控制:
o 初始压力0.5-1.0MPa,稳压1min;
o 逐级升压至2.0-3.5MPa(根据路基类型调整:沥青路面2.0-2.5MPa,水泥路面2.5-3.5MPa);
o 持压阶段:当压力达到设计值后稳压3-5min,期间补浆量≤5L/min;
o 终止条件:满足下列之一即停止压浆:①压力持续1min不降;②浆液从周边裂缝溢出;③累计注浆量达到计算值120%。
3. 孔位顺序:采用“由外而内、跳孔施工”顺序,相邻孔压浆间隔≥30min,避免窜浆。
(四)后期处理
1. 封孔作业:压浆完成后立即拔出注浆管,采用同配比水泥净浆填充孔道,表面低于路面5mm,待初凝后(≥45min)采用环氧树脂砂浆找平。
2. 交通管制:压浆区域设置硬质围挡(高度≥1.8m),并布设“注浆施工,车辆绕行”警示牌,养生期间(夏季≥4h,冬季≥8h)严禁车辆通行。
3. 质量追踪:每孔压浆需记录:孔号、压浆时间、压力变化曲线、注浆量(精确至0.1m³)、浆液密度,形成《压浆施工记录表》归档。
三、质量控制标准
(一)材料性能指标
材料类别
关键控制指标
允许偏差范围
检测频率
水泥
28天抗压强度
≥42.5MPa
每200t/批次
压浆剂
30min流动度损失
≤50mm
每50t/批次
浆液
初凝时间
1-3h
每工作班2次
骨料
针片状颗粒含量
≤8%
每300m³/批次
(二)施工质量标准
1. 钻孔质量:孔径50±2mm,孔深偏差≤50mm,垂直度≤1.5°/m,孔位间距偏差≤50mm。
2. 压浆效果:
o 路面弯沉值:压浆后检测单点弯沉值≤0.2mm(贝克曼梁法,加载100kN);
o 压浆饱满度:钻芯取样(每500m²取1点)显示,脱空区域填充率≥95%;
o 强度要求:28天路面结构层回弹模量≥2000MPa。
四、安全操作规范
(一)设备安全
1. 压浆泵操作:
o 严禁带压拆卸管路,维修前需开启卸荷阀降压至0MPa;
o 压力表每半年校验一次,在校验有效期内使用(贴合格标签);
o 高压软管(工作压力≥15MPa)使用年限≤1年,出现鼓包、裂纹立即更换。
2. 用电安全:现场采用TN-S接零保护系统,配电箱配置漏电保护器(动作电流≤30mA,动作时间≤0.1s),设备金属外壳接地电阻≤4Ω。
(二)人员防护
1. 个人防护:作业人员必须佩戴:
o 安全帽(抗冲击性能≥5000N);
o 耐酸碱手套(材质丁腈橡胶,厚度≥0.5mm);
o 防护眼镜(防化学飞溅);
o 反光背心(逆反射系数≥300cd·lx⁻¹·m⁻²)。
2. 高空作业:当作业面高于2m时,搭设满堂脚手架(步距≤1.8m),设置1.2m高防护栏杆,脚手板铺满且固定牢固(探头板≤150mm)。
五、施工注意事项
(一)特殊工况处理
1. 雨季施工:
o 配备防雨棚(覆盖半径≥3m),料场设置30cm高挡水墙;
o 雨后路基含水率>最佳含水率2%时,需晾晒至合格或掺入5%生石灰改良;
o 浆液需掺加缓凝剂(掺量0.1%-0.3%),延长初凝时间至≥6h。
2. 冬季施工:
o 采用热水拌合(水温≤80℃),确保浆液入孔温度≥10℃;
o 压浆完成后覆盖阻燃棉被(厚度≥5cm),并采用电伴热养护(温度控制5-20℃);
o 环境温度低于0℃时,严禁施工。
(二)常见问题处置
1. 压浆压力骤降:立即停止注浆,检查是否发生窜孔,采用地质雷达扫描确认后,对窜孔区域先注入速凝浆液(初凝≤10min)封堵,间隔1h后重新压浆。
2. 浆液不流动:若因水泥结块导致,需停机清理管路,更换新拌浆液;若因温度过低(<15℃),可掺入2%防冻剂(含气量≤5%)。
3. 路面隆起:当监测到路面抬升≥5mm时,立即卸压至0MPa,15min后采用低压力(设计值70%)补压,同时在隆起区周边钻φ10mm泄压孔。
(三)环保要求
1. 噪声控制:钻孔作业在昼间(6:00-22:00)进行,噪声≤70dB(距声源1m处),必要时设置声屏障(降噪量≥20dB)。
2. 废水处理:清洗设备废水需经三级沉淀池(总容积≥5m³)处理,pH值达标(6-9)后方可排放。
3. 固废回收:废弃浆液、钻渣需集中堆放,含水率降至≤30%后运至指定建筑垃圾消纳场,严禁随意丢弃。
六、验收标准与流程
(一)分项验收
1. 材料验收:每批次材料需提供“三证一报告”(合格证、出厂检验报告、进场复验报告、使用许可证),验收不合格材料应立即退场并做好记录。
2. 工序验收:
o 钻孔工序:检查孔位、孔深、垂直度,合格率≥95%;
o 压浆工序:压力曲线完整性、注浆量达标率,合格率≥90%;
o 封孔工序:表面平整度≤3mm/2m,粘结强度≥1.5MPa。
(二)竣工验收
1. 外观检查:路面无明显裂缝(宽度≤0.2mm)、沉降(≤5mm/2m),封孔处与原路面平顺衔接。
2. 功能检测:
o 弯沉检测:采用落锤式弯沉仪(FWD),检测频率1点/100m²,代表值≤20(0.01mm);
o 承载能力:采用贝克曼梁测定回弹模量,≥设计值90%;
o 耐久性:采用取芯法检测压浆体与基层粘结面,结合强度≥2.0MPa。
3. 资料归档:需提交《压浆施工组织设计》《材料检验报告》《施工记录表》《检测报告》等12项资料,形成完整的工程技术档案。
本技术交底未尽事宜,需严格遵守《城镇道路养护技术规范》(CJJ 36-2016)、《公路路基施工技术规范》(JTG/T 3610-2019)相关要求,施工过程中遇特殊情况应及时上报技术负责人,严禁擅自变更施工参数。各作业班组需组织全员学习交底内容,签字确认后方可上岗作业。
