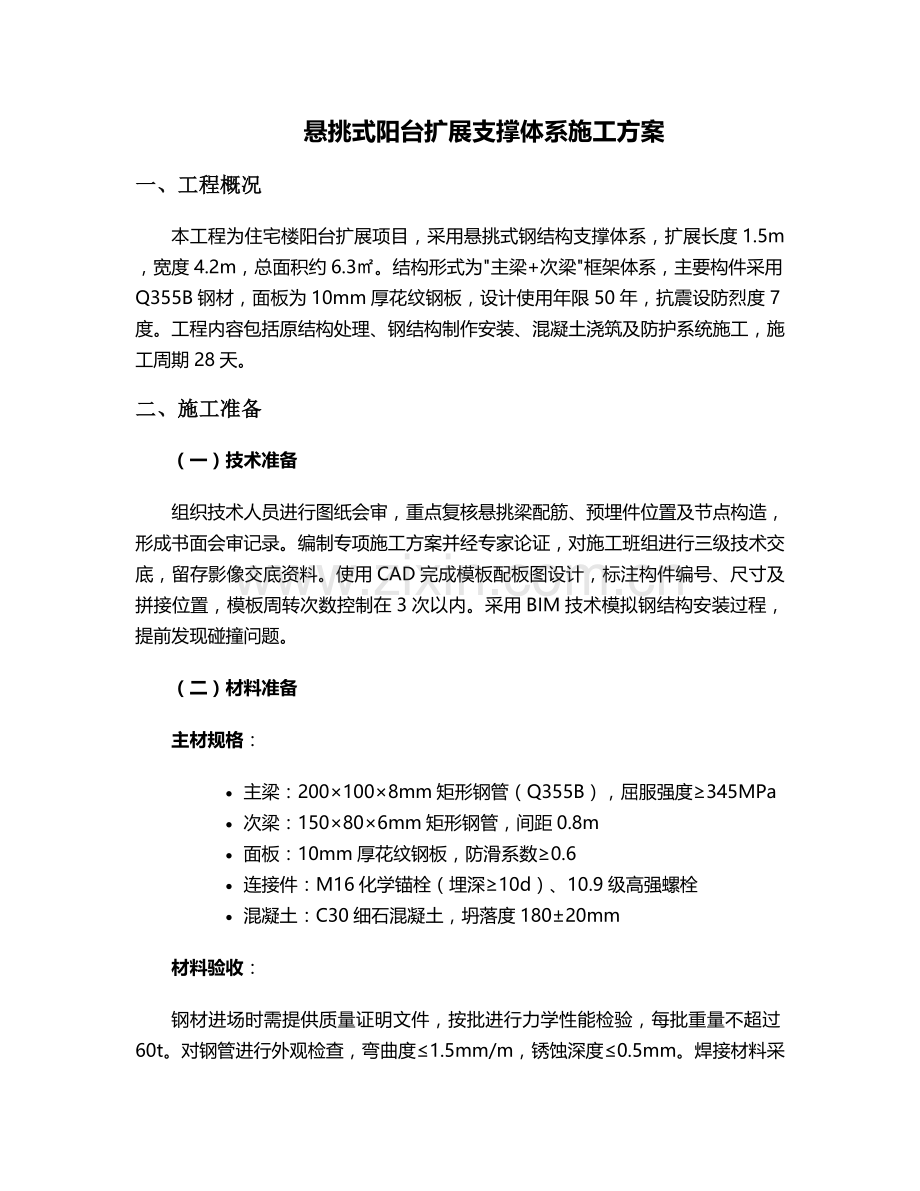

悬挑式阳台扩展支撑体系施工方案
一、工程概况
本工程为住宅楼阳台扩展项目,采用悬挑式钢结构支撑体系,扩展长度1.5m,宽度4.2m,总面积约6.3㎡。结构形式为"主梁+次梁"框架体系,主要构件采用Q355B钢材,面板为10mm厚花纹钢板,设计使用年限50年,抗震设防烈度7度。工程内容包括原结构处理、钢结构制作安装、混凝土浇筑及防护系统施工,施工周期28天。
二、施工准备
(一)技术准备
组织技术人员进行图纸会审,重点复核悬挑梁配筋、预埋件位置及节点构造,形成书面会审记录。编制专项施工方案并经专家论证,对施工班组进行三级技术交底,留存影像交底资料。使用CAD完成模板配板图设计,标注构件编号、尺寸及拼接位置,模板周转次数控制在3次以内。采用BIM技术模拟钢结构安装过程,提前发现碰撞问题。
(二)材料准备
主材规格:
· 主梁:200×100×8mm矩形钢管(Q355B),屈服强度≥345MPa
· 次梁:150×80×6mm矩形钢管,间距0.8m
· 面板:10mm厚花纹钢板,防滑系数≥0.6
· 连接件:M16化学锚栓(埋深≥10d)、10.9级高强螺栓
· 混凝土:C30细石混凝土,坍落度180±20mm
材料验收:
钢材进场时需提供质量证明文件,按批进行力学性能检验,每批重量不超过60t。对钢管进行外观检查,弯曲度≤1.5mm/m,锈蚀深度≤0.5mm。焊接材料采用E50系列焊条,使用前经350℃烘干并保温1小时,存入80-100℃保温筒内备用。
(三)机具准备
测量工具:全站仪(2mm+2ppm精度)、水准仪(DS3级)、5m钢卷尺(经计量检定)
施工机械:数控等离子切割机(切割精度±1mm)、二氧化碳保护焊机(NBC-500型)、扭矩扳手(0-300N·m)
安全设备:ZLP630型吊篮(额定载重量630kg)、双钩安全带(破断强度≥22kN)、密目安全网(2000目/100cm²)
三、结构设计参数
(一)荷载计算
· 恒荷载:钢板自重0.785kN/m²+混凝土自重3kN/m²+饰面荷载0.5kN/m²=4.285kN/m²
· 活荷载:2.5kN/m²(按《建筑结构荷载规范》GB50009取值)
· 风荷载:基本风压0.55kN/m²,阵风系数1.5,体型系数1.3
· 基本组合荷载:1.2×4.285+1.3×2.5=8.39kN/m²
(二)支撑体系参数
项目
具体参数
允许偏差
立杆间距
横向0.6m,纵向0.9m
±50mm
步距
1.5m
±20mm
悬挑长度
1.5m
±10mm
工字钢锚固段
3.0m(悬挑段1.5倍)
±50mm
水平杆设置
每层3道,扫地杆距地200mm
±10mm
(三)节点设计
1. 与原结构连接:在原阳台承重梁植入M16化学锚栓,埋深≥180mm,通过20mm厚预埋件钢板与主梁焊接,节点处设置10mm厚加劲肋(高度150mm)
2. 钢梁连接:主梁采用全熔透对接焊缝,100%UT探伤;次梁与主梁T型角接,焊脚高度8mm
3. 面板固定:花纹钢板与次梁采用塞焊(间距200mm)+角焊缝(焊脚高度6mm)
四、施工工艺流程
(一)原结构处理
1. 基层清理:铲除原阳台墙体装饰层,露出结构基层,使用冲击钻清除混凝土浮渣,高压水枪冲洗后晾干。对原结构混凝土强度进行回弹检测,要求≥C30。
2. 预埋件安装:按设计位置钻孔(孔径Φ18mm,深度180mm),植入化学锚栓,固化24小时后进行拉拔试验(承载力≥15kN/根)。安装预埋件钢板,调整水平度(偏差≤2mm/m)后紧固螺母,加弹簧垫圈防松。
3. 防护处理:在施工区域下方3层设置水平安全网,阳台周边设置1.2m高临时防护栏杆,挂密目安全网封闭。
(二)钢结构加工制作
1. 下料切割:采用数控等离子切割机加工,切割精度控制:长度±1mm,对角线≤2mm,切口垂直度≤0.5mm。切割后清除毛刺,坡口角度按设计要求加工。
2. 构件组装:在工装胎架上进行主梁与次梁组装,采用定位焊固定,焊脚高度3-4mm,间距300-400mm。组装偏差:截面尺寸±2mm,垂直度≤1mm/m。
3. 焊接工艺:采用二氧化碳保护焊,焊接电流200-250A,电压28-34V,焊接速度30-50cm/min。焊接顺序:先焊主焊缝后焊次要焊缝,先焊对接焊缝后焊角焊缝,对称焊接减少变形。
4. 焊缝检测:外观检查所有焊缝,无气孔、夹渣、裂纹,焊脚高度符合设计要求。按30%比例进行UT探伤,Ⅱ级合格。对主梁拼接焊缝进行100%UT探伤。
5. 表面处理:喷砂除锈达Sa2.5级,表面粗糙度50-80μm。喷涂环氧富锌底漆(干膜厚度60μm),间隔24小时后涂聚氨酯面漆(干膜厚度80μm),总厚度≥140μm。
(三)钢结构安装
1. 吊装就位:使用25t汽车吊吊装钢结构框架,吊点设置在主梁1/3处,采用双吊点吊装。起吊前进行试吊,离地300mm检查平衡性,确认无误后正式吊装。
2. 精确调整:用水准仪控制标高(偏差≤3mm),全站仪校核轴线位置(偏差≤5mm),线锤检查垂直度(偏差≤1/1000且≤10mm)。临时固定采用缆风绳和手拉葫芦。
3. 节点焊接:主梁与预埋件采用三面围焊,焊脚高度8mm,焊接时采用对称焊控制变形。焊接完成后自然冷却至常温,严禁用水强制冷却。
4. 螺栓紧固:高强螺栓安装分初拧(50%终拧扭矩)和终拧(100%终拧扭矩),终拧后扭矩偏差控制在±10%以内。螺栓穿入方向一致,外露丝扣2-3扣。
(四)模板支撑系统搭设
1. 基础处理:地基分层夯实(压实系数≥0.94),浇筑100mm厚C15混凝土垫层,设置300mm宽排水沟(坡度3%)。立杆下垫200×200×50mm木垫板。
2. 脚手架搭设:采用盘扣式脚手架,立杆纵横间距1.0m×1.0m,步距1.5m。每4跨设置连续竖向剪刀撑(角度45°-60°),每3层设置水平剪刀撑。可调顶托伸出长度≤300mm。
3. 模板安装:主龙骨采用50×100mm方木(间距900mm),次龙骨50×100mm方木(间距300mm)。模板接缝粘贴50mm宽双面胶,板缝宽度≤2mm。阳台外侧设50×100mm方木压边,高出板面20mm作为标高控制线。
(五)混凝土工程
1. 钢筋绑扎:按设计间距弹线,先绑扎悬挑梁钢筋,再铺设板底筋(HRB400E Φ10@150mm),最后安装面筋及负弯矩筋。保护层垫块采用C30混凝土垫块,间距800mm梅花状布置。
2. 混凝土浇筑:采用泵送方式,从阳台根部向外侧推进,分层厚度≤500mm。使用Φ50振捣棒振捣,插点间距≤300mm,振捣时间20-30s至表面泛浆。浇筑完成后用木抹子搓平2遍,初凝前进行二次压光。
3. 养护措施:浇筑完成12h内覆盖薄膜养护,保持湿润≥14d。同条件养护试块抗压强度达到75%设计强度(22.5MPa)方可拆除底模。
(六)防水与防护施工
1. 防水处理:钢板拼缝处敷设300mm宽丁基橡胶防水胶带,上覆2mm厚不锈钢盖板(铆钉间距150mm)。沿钢板周边与原墙体交接处嵌填硅酮耐候密封胶(宽度10mm,深度8mm)。
2. 防火涂装:钢结构表面喷涂膨胀型防火涂料,分3-4遍施工,每遍间隔≥12h,最终厚度≥5mm(耐火极限≥1.5h)。
3. 栏杆安装:采用Φ50×3mm不锈钢管,高度1.1m,立杆间距≤1.0m,底部设180mm高挡脚板。栏杆与钢结构框架采用焊接连接,焊后打磨光滑并补涂防腐涂料。
五、质量控制措施
(一)关键工序控制点
工序名称
控制指标
检验方法
检验频率
预埋件安装
位置偏差≤10mm,水平度≤2mm/m
全站仪、水准仪
100%检查
焊接质量
外观Ⅰ级,UT探伤Ⅱ级
目测、UT探伤仪
30%比例探伤
螺栓紧固
终拧扭矩偏差±10%
扭矩扳手
每节点抽查30%
模板标高
±5mm
水准仪
每跨检查2点
混凝土强度
≥C30
回弹仪、试块抗压试验
每工作班1组
(二)质量通病防治
1. 焊接变形:采用对称焊接、分段退步焊,控制层间温度≤250℃。对变形超标的构件,采用火焰矫正(加热温度≤600℃),冷却后重新检测。
2. 螺栓松动:安装时涂抹螺纹防松胶,采用扭矩扳手分两次紧固。对松动螺栓,重新按初拧→终拧程序紧固,更换受损螺栓。
3. 混凝土裂缝:控制坍落度在180±20mm,浇筑后12h内覆盖养护,避免早期荷载作用。设置后浇带,减少收缩应力。
(三)验收程序
1. 隐蔽工程验收:钢筋绑扎、预埋件安装完成后,报监理验收,检查钢筋规格、数量、间距及绑扎质量。
2. 荷载试验:支撑体系搭设完成后进行1.2倍设计荷载静载试验,持荷1h沉降量≤2mm为合格。
3. 竣工验收:工程完工后,组织设计、监理单位进行验收,提交竣工图、试验记录、隐蔽工程验收记录等资料。
六、安全文明施工
(一)高空作业安全
1. 吊篮使用前检查钢丝绳(无断丝、锈蚀)、安全锁(动作灵敏)及限位装置,空载试运行3次。施工人员系双钩安全带,固定于建筑主体结构。
2. 搭设宽度1.2m操作平台,满铺脚手板,设置180mm高挡脚板,脚手板用14#铁丝绑扎牢固。
3. 在阳台两侧结构柱设置安全绳固定点,作业人员佩戴双钩安全带,高挂低用。
(二)脚手架安全
1. 搭设人员必须持证上岗,佩戴安全帽、防滑鞋,搭设顺序:立杆→扫地杆→水平杆→剪刀撑→脚手板。
2. 严禁超载堆放材料,施工荷载≤2.5kN/m²,钢筋原材堆放高度≤1.5m,每堆间距≥1m。
3. 安全员每日巡查,重点检查立杆沉降、横杆松动、扣件扭矩等,遇6级以上大风停止作业并检查加固。
(三)消防与用电安全
1. 施工现场配备4kg干粉灭火器(每50m²1组),木工加工区单独设置消防水桶和灭火毯。
2. 施工用电采用TN-S系统,配电箱安装漏电保护器(动作电流30mA,动作时间0.1s),电线架空高度≥2.5m。
3. 焊接作业办理动火证,配备看火人,作业点下方设置接火斗,清除周围易燃物。
(四)文明施工
1. 施工现场材料分类堆放,挂设标识牌(名称、规格、数量、检验状态)。
2. 施工垃圾日产日清,分类存放,严禁高空抛掷。
3. 夜间施工控制噪声≤55dB,设置照明灯具(照度≥50lux),避免强光直射居民区。
七、应急预案
(一)坍塌事故应急
现场配备液压千斤顶(50t)、切割锯、担架等救援器材。发生坍塌时,立即启动应急预案,组织人员疏散,设置警戒区。对受伤人员进行初步救治,拨打120急救电话。同时组织专家评估结构稳定性,制定加固方案。
(二)高处坠落应急
在施工现场设置急救箱(配备止血带、绷带、担架等)。发生坠落事故时,立即停止作业,将伤员转移至安全区域,检查伤情并进行初步处理。对疑似骨折伤员,采取固定措施后送医院救治。
(三)火灾事故应急
初期火灾使用现场灭火器扑救,较大火灾立即拨打119,组织人员疏散。切断着火区域电源,使用消防水带灭火。若发生电气火灾,先切断电源,使用干粉灭火器扑救,严禁用水直接灭火。
八、施工进度计划
序号
工作内容
持续时间
开始时间
完成时间
备注
1
施工准备
3天
第1天
第3天
含材料进场验收
2
原结构处理
2天
第4天
第5天
含预埋件安装
3
钢结构加工
5天
第4天
第8天
与原结构处理平行
4
钢结构安装
4天
第9天
第12天
含吊装及焊接
5
模板支撑搭设
3天
第13天
第15天
6
钢筋绑扎及混凝土浇筑
3天
第16天
第18天
含养护准备
7
防水及防护施工
4天
第19天
第22天
8
清理及验收
3天
第23天
第25天
含竣工资料整理
注:本计划考虑了天气影响因素,雨天可进行钢结构加工等室内作业,总工期25天,比合同工期提前3天。
九、计算书(节选)
(一)模板面板验算
面板采用18mm厚胶合面板,按三跨连续梁计算:
· 截面抵抗矩W=bh²/6=1000×18²/6=54000mm³
· 截面惯性矩I=bh³/12=1000×18³/12=486000mm⁴
· 弯矩设计值M=0.1ql²=0.1×8.39×0.3²=0.0755kN·m
· 抗弯强度σ=M/W=0.0755×10⁶/54000=1.4N/mm²<13N/mm²(满足要求)
· 挠度w=0.677ql⁴/(100EI)=0.677×4.285×300⁴/(100×9500×486000)=0.8mm<L/250=1.2mm(满足要求)
(二)立杆稳定性验算
立杆采用Φ48×3.2mm钢管(A=489mm²,i=15.8mm):
· 长细比λ=μh/i=1.5×1500/15.8=142.4<210(满足要求)
· 轴心压力N=1.2×(模板自重+钢筋混凝土自重)+1.3×施工活荷载=1.2×(0.5+3)+1.3×2.5=8.35kN
· 稳定系数φ=0.349(根据λ=142.4查规范表)
· 抗压强度σ=N/(φA)=8.35×10³/(0.349×489)=49.3N/mm²<205N/mm²(满足要求)
(三)焊缝强度验算
角焊缝焊脚高度h_f=8mm:
· 焊缝有效截面A_w=0.7h_f×l_w=0.7×8×200=1120mm²
· 剪力设计值V=8.39×1.2×0.9=9.1kN
· 焊缝剪应力τ=V/A_w=9.1×10³/1120=8.1N/mm²<160N/mm²(满足要求)
本方案未尽事宜,应严格按照国家现行施工规范及设计图纸要求执行。施工过程中如遇特殊情况,应及时与设计单位沟通解决,重大修改需经原审批单位批准。
